8.1. Реализация инвестиционной программы

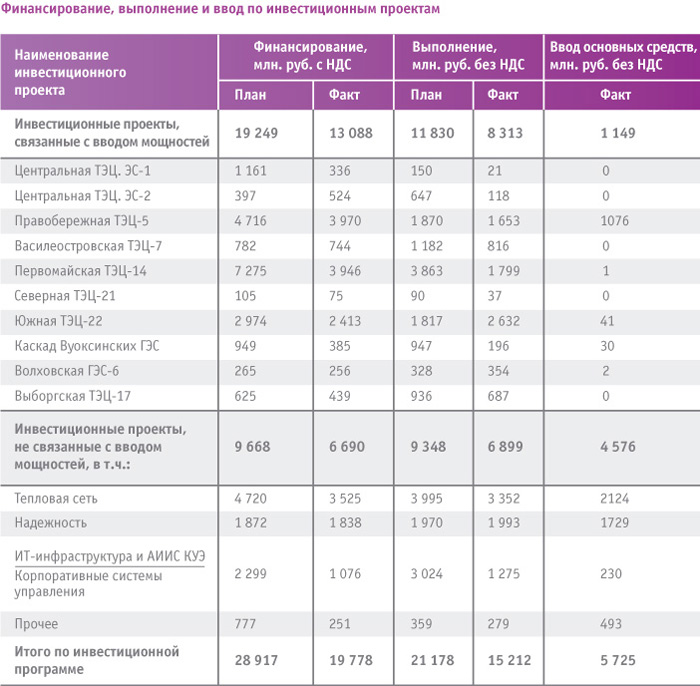

В 2008 году продолжена реализация масштабной инвестиционной программы ОАО «ТГК-1». Фактическое финансирование инвестиционной программы в 2008 году составило 19 778 млн. руб. (с НДС) против 14 566 млн. руб. в 2007 году.
Основной утвержденный источник финансирования инвестиционной программы в 4-м квартале 2008 года – заемные средства. В связи с ухудшением макроэкономических показателей произошло увеличение процентных ставок по кредитам в период с августа по декабрь 2008 года с 8 до 16 процентов. Кроме того, в 4-м квартале 2008 года не был размещен выпуск облигаций серии 02 общим объемом 5 000 млн. руб. Таким образом, Компания была вынуждена сократить объем привлеченных заемных средств в четвертом квартале 2008 года: при плане в 8 936 млн. руб. фактический привлеченный объем заемных средств составил 1 900 млн. руб. Отсутствие возможности финансирования инвестиционной программы в полном объеме в 4 квартале 2008 года вызвало снижение фактически выполненного объема работ.
8.1.1. Ход выполнения работ в 2008 году по ключевым проектам
В 2008 году начаты и продолжались строительные работы на следующих объектах: ЭС-2 Центральной ТЭЦ, Правобережная ТЭЦ-5, Василеостровская ТЭЦ-7, Первомайская ТЭЦ-14, Южная ТЭЦ-22, Каскад Вуоксинских ГЭС (Лесогорская ГЭС и Светогорская ГЭС).
Электростанция №2 Центральной ТЭЦ
В рамках проекта «Комплексная реконструкция ЭС-2 Центральной ТЭЦ» предусмотрено строительство ЗРУ-110 кВ и нового главного корпуса для энергоблока мощностью 100 МВт. В результате реализации инвестиционного проекта установленная электрическая мощность станции увеличится с 73 МВт до 100 МВт, тепловая – с 811 до 823 Гкал/ч.
Целью проекта «Комплексная реконструкция ЭС-2 Центральной ТЭЦ» является повышение надежности и качества тепло- и электроснабжения, а также удовлетворение перспективного роста тепловых нагрузок потребителей Центрального и Адмиралтейского районов Санкт-Петербурга.
В 2008 году по проекту были выполнены следующие работы:
• разработана утверждаемая часть рабочего проекта «Реконструкция ОРУ-110 кВ, ЗРУ-110 кВ с кабельными вводами»;
• объявлен конкурс на строительно-монтажные работы, начата подготовка площадки (с демонтажом оборудования, вынесением коммуникаций и т.д.).
Правобережная ТЭЦ-5
Проект «Расширение ТЭЦ-5. Второй блок» был утвержден 20.06.2006 г. Советом директоров ОАО «ТГК-1» в составе Инвестиционной программы Стратегии развития на 2006-2015 гг. Проектом предусмотрено строительство ПГУ-энергоблока мощностью 450 МВт электрической и 350 Гкал/ч тепловой энергии.
В результате реализации проекта установленная электрическая мощность увеличится с 244 МВт до 630 МВт, установленная тепловая с 1421 Гкал/ч до 1480 Гкал/ч.
Цель инвестиционного проекта – закрепление ОАО «ТГК-1» на развивающемся сегменте рынка тепловой и электрической энергии восточной части Санкт-Петербурга и повышение общесистемной надежности за счет разгрузки системных линий, питающих подстанцию 330/110 кВ «Восточная» ОАО «ФСК ЕЭС».
В 2008 году по проекту был выполнен следующий комплекс работ:
• разработано технико-экономическое обоснование, которое было направлено на согласование в ФГУ «Главгосэкспертиза России»;
• завершены земляные работы подготовки строительной площадки;
• выполнено свайное поле главного корпуса, залиты ростверки под отдельные несущие конструкции главного корпуса;
• завершена реконструкция ЗРУ-110 кВ: cмонтировано 5 элегазовых ячеек;
• завершены строительно-монтажные работы под установку автотрансформатора АТ №2;
• продолжались работы по наружным сетям инженерной инфраструктуры;
• осуществлялся монтаж каркаса главного корпуса.
Василеостровская ТЭЦ-7
В рамках реконструкции ТЭЦ-7 в 2007 г. введен в эксплуатацию энергетический котел БКЗ-160-100 ГМ и предусмотрен ввод в 2009 турбины Т-50/60-8,8. После реализации инвестпроекта установленная электрическая мощность ТЭЦ увеличится с 85 до 135 МВт, установленная тепловая мощность – с 1084 до 1184 Гкал/ч.
Цель проекта – повышение надежности и качества тепло- и электроснабжения жилищно-коммунального сектора и промышленности Василеостровского района Санкт-Петербурга и получение прибыли за счет расширения производства.
В течение 2008 года по проекту проводились следующие работы:
• осуществлена поставка заключительного комплекта оборудования турбины;
• разработан рабочий проект установки турбины;
• установлена на фундамент нижняя половина турбины (цилиндр высокого давления, цилиндр среднего давления и цилиндр низкого давления);
• поставлены трансформаторы №1, 2, 3 и т. д.;
• установлены основные подогреватели сетевой воды типа ПСВ 500-3-23 для турбины.
Первомайская ТЭЦ-14
Проект «Замещение основного оборудования Первомайской ТЭЦ-14» отнесен к первоочередным инвестиционным проектам ОАО «ТГК-1» и предполагает строительство двух ПГУ-энергоблоков мощностью 180 МВт электрической и 135 Гкал/ч тепловой энергии каждый.
Цель проекта – закрепление ОАО «ТГК-1» на динамично и масштабно развивающемся сегменте рынка тепловой и электрической энергии Юго-Запада Санкт-Петербурга. Основной задачей инвестиционного проекта является замещение физически и морально устаревшего паросилового и вспомогательного оборудования ТЭЦ-14. В результате реализации проекта электрическая мощность станции увеличится с 330 МВт до 460 МВт, и произойдет замещение 270 Гкал/ч (выводится 723 Гкал/ч) тепловой мощности, в результате чего установленная тепловая мощность станции уменьшится на 410 Гкал/ч и составит 1320 Гкал/ч.
В течение 2008 года проведены следующие работы по проекту:
• разработано технико-экономическое обоснование и подготовлено для согласования в ФГУ «Главгосэкспертиза России»;
• завершены работы по бетонированию ростверков под несущие колонны в рядах Б и В;
• смонтированы стеновые ограждения главного корпуса, каркасы котлов-утилизаторов №1, 2, 4;
• продолжились работы по устройству свайных оснований и фундаментов под дымовые трубы для двух блоков ПГУ;
• продолжился монтаж оборудования воздушно-конденсационной установки («сухие» градирни);
• закончен монтаж двух кранов котельного отделения, продолжен монтаж кранов турбинного отделения;
• завершена поставка котлов 1, 2 и генератора №1.
Южная ТЭЦ-22
Проект «Расширение Южной ТЭЦ-22 путем установки ПГУ-450» отнесен к первоочередным проектам нового строительства ОАО «ТГК-1».
В результате реализации инвестиционного проекта установленная электрическая мощность вырастет с 800 до 1250 МВт, установленная тепловая мощность – с 2250 до 2600 Гкал/ч.
Цель проекта – закрепление ОАО «ТГК-1» на динамично развивающемся сегменте рынка тепловой и электрической энергии Московского, Фрунзенского и Невского районов Санкт-Петербурга.
В течение 2008 года проведены следующие работы по проекту:
• разработана и проходит согласование схема выдачи электрической мощности энергоблока №4;
• подготовлена строительная площадка (устройство котлована, забивка свайного поля, заливка фундаментов);
• разработано технико-экономическое обоснование и подготовлено к согласованию ФГУ «Главгосэкспертиза России», идет выдача рабочей документации;
• завершены работы по бетонированию ростверков под несущие колонны, по заливке плашек под газовые и паровую турбины и по фундаментам под котельное оборудование;
• выполнена подземная часть градирен;
• ведутся работы по подземной части центральной насосной станции;
• выполняется монтаж металлоконструкций главного корпуса, стеновых сэндвич-панелей;
• ведутся работы по армированию оболочки вытяжной башни градирни, выполнены работы по подземной части дожимной компрессорной станции;
• поставлены турбогруппа газовой турбины №1 и конденсатор паровой турбины Т 125/150-7,4.
Каскад Вуоксинских ГЭС (Каскад-1)
Инвестиционный проект «Реконструкция Каскада гидроэлектростанций №1» является первоочередным проектом техперевооружения и реконструкции ОАО «ТГК-1» и предусматривает поэтапную замену выработавших парковый ресурс гидроагрегатов на входящих в каскад
Лесогорской ГЭС-10 и Светогорской ГЭС-11 с увеличением общей установленной мощности с 164 МВт до 240 МВт. Проект «Реконструкция Каскада-1» был утвержден 20.06.2006 г. Советом директоров ОАО «ТГК-1» в составе Инвестиционной программы Стратегии развития на 2006-2015 гг.
Цель инвестиционного проекта – закрепление ОАО «ТГК-1» на развивающемся сегменте рынка электрической энергии Ленинградской области.
В 2008 году на Лесогорской ГЭС проведены следующие работы:
• закончено изготовление закладных частей для гидротурбины гидроагрегата №1;
• произведен демонтаж гидроагрегата №1;
• получен отчет по модельным испытаниям гидротурбины;
• произведен демонтаж рабочих механизмов турбины гидроагрегата №1, выполняются работы по демонтажу закладных частей турбины.
На Светогорской ГЭС:
• произведена транспортировка на станцию закладных частей для гидротурбины гидроагрегата №3;
• проведены модельные испытания гидроагрегата №3 ГЭС;
• произведена транспортировка на ГЭС закладных частей для гидротурбины гидроагрегата №3;
• произведена приемка генератора, системы возбуждения и обмотки генератора для гидроагрегата №3;
• произведена транспортировка на ГЭС вала турбины для гидротурбины гидроагрегата №3;
• выполняются строительно-монтажные работы в проточной части гидроагрегата №3 ГЭС-11,
и производится укрупненная сборка генератора.
8.1.2. Источники финансирования инвестпрограммы

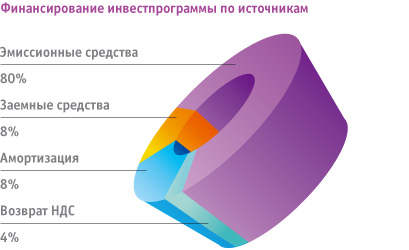

Основными источниками финансирования инвестиционной программы ОАО «ТГК-1» в 2008 году являются средства, полученные от размещения дополнительной эмиссии акций (эмиссионные средства) и собственные средства Компании (возврат НДС и амортизационные отчисления).
8.1.3. Основные планируемые изменения в инвестиционных планах
Компании
В рамках корректировки инвестиционной программы в 2008 году отложены сроки реализации следующих проектов:
• строительство энергоблока №3 Первомайской ТЭЦ-14;
• реконструкция турбогенератора №3 Т-120-130 Выборгской ТЭЦ-17;
• замена четырех гидроагрегатов Волховской ГЭС-6;
• реконструкция Кайтакоски и Янискоски ГЭС;
• расширение Петрозаводской ТЭЦ путем строительства ПГУ-180.
Указанные инвестиционные проекты не включены в Договор о предоставлении мощности на оптовый рынок электроэнергии и мощности и Соглашение с Губернатором Санкт-Петербурга «О взаимодействии Правительства Санкт-Петербурга и ОАО РАО «ЕЭС России» при реализации мероприятий для обеспечения надежного электроснабжения и создания условий по присоединению к электрическим сетям потребителей города Санкт-Петербурга». Проведенная корректировка инвестиционной программы позволила направить доступные средства на реализацию приоритетных инвестиционных проектов Компании.
8.1.4. Перспективные инвестиционные планы
Компании
К приоритетным проектам на данный момент относятся:
• проекты, по которым ведутся строительно-монтажные работы и заказано основное оборудование;
• проекты, включенные в Договор о предоставлении мощности на оптовый рынок;
• проекты, включенные в Соглашение с Губернатором Санкт-Петербурга «О взаимодействии Правительства Санкт-Петербурга и ОАО РАО «ЕЭС России» при реализации мероприятий для обеспечения надежного электроснабжения и создания условий по присоединению к электрическим сетям потребителей города Санкт-Петербурга»;
• проекты реконструкции и нового строительства тепловой сети;
• проекты, направленные на повышение надежности.
Таким образом, основным направлением реализации долгосрочной инвестиционной программы Общества является завершение проектов нового строительства, техперевооружения и реконструкции, а также проектов без вводов мощности. К первоочередным проектам нового строительства относятся:
• строительство энергоблока №2 ПГУ-450 на Правобережной ТЭЦ-5;
• установка турбины Т-50/60-8,8 на Василеостровской ТЭЦ-7;
• строительство двух энергоблоков ПГУ-180 на Первомайской ТЭЦ-14;
• строительство энергоблока №4 ПГУ-450 на Южной ТЭЦ-22.
К первоочередным проектам техперевооружения и реконструкции относятся:
• реконструкция ЭС-2 Центральной ТЭЦ;
• реконструкция Выборгской ТЭЦ-17;
• реконструкция каскада Вуоксинских ГЭС;
• замена гидроагрегата Волховской ГЭС-6.
К проектам без вводов мощности относятся:
• проекты, направленные на повышение надежности;
• проекты реконструкции и нового строительства тепловой сети;
• проекты системы телемеханики, связи и измерений;
• проекты в области информационных технологий.

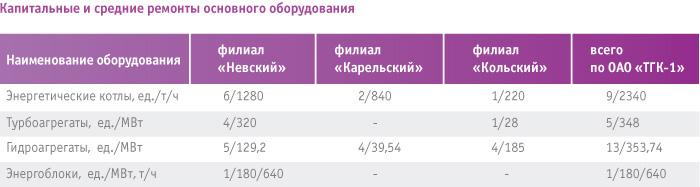

8.2. Ремонтная программа

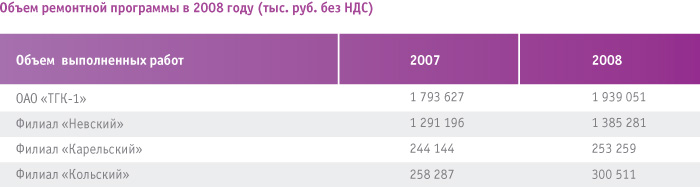

Ремонтная программа 2008 года ОАО «ТГК-1» сформирована для поддержания основных производственных фондов в исправном состоянии при оптимальных затратах на техническое обслуживание и ремонт. Основные задачи ремонтной программы: обеспечение надежной работы оборудования электрических станций и тепловых сетей, соблюдение требований промышленной безопасности и выполнение мероприятий по предписанию надзорных органов. Работы выполнялись по утвержденным годовым графикам ремонта основного, вспомогательного оборудования, зданий и сооружений электростанций.
В 2008 году произведена перекладка тепловых сетей (в однотрубном исчислении) в объеме – 50 474 п.м, в том числе:
• в филиале «Невский» – 49 468 п.м;
• в филиале «Карельский» – 436 п.м;
• в филиале «Кольский» – 570 п.м.
8.3. Новые системы и технологии
8.3.1. Информационная инфраструктура и технологии
Важными задачами Компании в области развития информационной инфраструктуры в 2008 году были:
• продолжение работ по созданию современной собственной инфраструктуры передачи и обработки данных;
• повышение качества предоставления ИТ-услуг.
Основными итогами 2008 года в части ИТ-инфраструктуры являются:
• организация 277 км ВОЛС по ЛЭП;
• монтаж оборудования телефонной связи (АТС) в филиалах «Невский», «Кольский», «Карельский»;
• монтаж и пуско-наладка телекоммуникационного оборудования в филиалах «Кольский», «Карельский»;
• проведение автономных испытаний СОТИАССО ГЭС-10 филиала «Невский», ГЭС-12, ГЭС-13 филиала «Кольский»;
• создание собственного центра обработки данных.
В части ИТ-сервисов:
• организация в Центре поддержки пользователей Службы заказчика департамента по информационным технологиям единой точки приема заявок от пользователей ОАО «ТГК-1», касающихся технической поддержки системного и прикладного программного обеспечения, компьютерной, вычислительной и оргтехники, телефонии, мобильной и радиосвязи, сетевых ресурсов и т.п.;
• внедрение автоматизированной информационной системы технической поддержки пользователей и управления ИТ-ресурсами ОАО «ТГК-1»;
• внедрение процесса управление инцидентами.

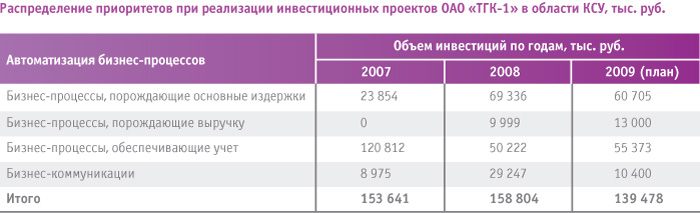

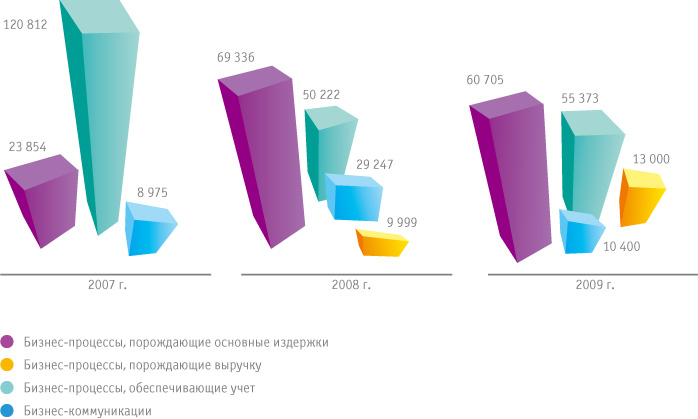

8.3.2. Корпоративные системы управления. Процессный подход и системное управление
В 2008 году были продолжены разработки и внедрение специализированных информационных систем с целью формирования современного, гармоничного и эффективного контура управления бизнесом.
Главным образом усилия были сосредоточены в направлении завершения начатых ранее проектов и интеграции систем в единый комплекс, объединяющий объекты генерации, филиалы и Управление Компании. Переведено в опытную и промышленную эксплуатацию 5 информационных систем. Количество рабочих мест пользователей достигло 2007 единиц. Подготовлены к переводу в опытную и опытно-промышленную эксплуатацию пилотные модули системы управления класса ERP в филиалах «Кольский», «Карельский» и в Управлении ОАО «ТГК-1».
В 2008 году в целом определен подход к организации и развитию КСУ. Это системная автоматизация управления бизнесом Компании через процессный подход, предполагающий комплексное описание и оптимизацию бизнес-процессов.
С учетом сложившейся к концу 2008 года финансово-экономической ситуации приоритетами направлениями на краткосрочную перспективу определены:
• бизнес-процессы, порождающие основные издержки и исходящий денежный поток
(закупки, ремонты, инвестиционные проекты);
• бизнес-процессы, порождающие выручку (сбыт);
• бизнес-процессы, обеспечивающие оперативный и достоверный учет (бухгалтерский, налоговый, управленческий); • бизнес-коммуникации.
Ключевые задачи на 2009 год в части организации и развития системного управления:
• формирование центра компетенции для обеспечения эффективной оптимизации и автоматизации бизнес-процессов Компании;
• разработка целевой системной архитектуры и адресной программы автоматизации бизнес-процессов ОАО «ТГК-1»;
• перевод в промышленную эксплуатацию в полном объеме пилотного проекта внедрения КСУ ФХД и обеспечение качественной поддержки работы конечных пользователей в системе;
• разработка и пилотное внедрение системы бухгалтерского и налогового учета на базе решения «1С: Предприятие 8.0» в филиале «Невский» ОАО «ТГК-1». Подготовка условий для организации Единого бухгалтерского и налогового учета в Компании в целом;
• автоматизация управления портфелями инвестиционных проектов путем разработки и ввода в опытную эксплуатацию третьей очереди информационной системы управления инвестиционной деятельностью «АСУ ИД»;
• разработка и ввод в промышленную эксплуатацию второй очереди информационной системы «Энерготрейдинг»;
• создание единого пространства управления материальными потоками в филиале «Невский» через завершение тиражирования системы управления поставками и запасами на всех предприятиях филиала «Невский» ОАО «ТГК-1»; • подготовка внедрения Единой Системы нормативно-справочной информации ОАО «ТГК-1».
8.4. Энергосберегающие технологии и энергоэффективность
Политика ОАО «ТГК-1» в области энергосбережения и повышения энергоэффективности сводится к двум основным направлениям:
• модернизация существующего генерирующего оборудования;
• внедрение новых технологий.
В 2008 году реализованы следующие организационно-технические мероприятия в рамках модернизации оборудования:
• на Правобережной ТЭЦ-5 проведены режимно-наладочные испытания основного оборудования – энергетических и водогрейных котлов, энергоблока №1 ТГМЕ-206п, Т-180/210; ремонт РВП энергетического котла №1 энергоблока №1; а также очистка тепломеханического оборудования (конденсаторов и подогревателей турбин) от отложений;
• на Василеостровской ТЭЦ-7 произведен ремонт тепловой изоляции котлоагрегатов 5, 9, ремонт тепловой изоляции турбоагрегата 5, ремонт пароперепускных труб и главного паропровода, чистка трубок конденсаторов турбоагрегатов 4 и 5 машиной «АТЮМАТ»;
• на Дубровской ТЭЦ-8 проведены режимно-наладочные испытания котла ст. №6 при работе на смеси газа с углем с корректировкой режимной карты; пневмоочистка конденсаторов турбин ст. №1, 5, 6 способом прогонки сжатым воздухом поролоновых с абразивным напылением пыжей с последующей отмывкой трубных досок и водяных камер;
• на Первомайской ТЭЦ-14 осуществлено устранение утечек пара и конденсата на тепломеханическом оборудовании; чистка трубных систем бойлеров и конденсаторов;
• на Автовской ТЭЦ-15 – реконструкция РВП котла ТГМ-84Б ст. №6, очистка теплообменного оборудования от отложений;
• на Выборгской ТЭЦ-17 произведено уплотнение газоходов и топочной камеры котлоагрегатов ТЭЦ, а также чистка теплообменных аппаратов с внедрением системы «Зевс» очистки трубных пучков теплообменных аппаратов;
• на Северной ТЭЦ-21 проводился капитальный ремонт Бл-1, в ходе которого был осуществлен ремонт газоходов и уплотнений РВП, ремонт и чистка ПСГ турбины Бл-1, уплотнение конвективной шахты и топки котла, ремонт и чистка трубной системы встроенного пучка конденсатора турбины;
• на Южной ТЭЦ-22 произведена замена последних ступеней ротора низкого давления турбины Т-250/300-240 ст. №3, чистка трубной системы встроенного пучка, КЦС, ПСГ-1, 2 блоков №1, 2, 3; а также ремонт тепловой изоляции оборудования энергоблока трубопроводов пара и горячей воды;
• на Каскадах Нивских и Туломских ГЭС филиала «Кольский» достигалось снижение потерь напора и возможной выработки электроэнергии за счет своевременной очистки сороудерживающих решеток;
• на Апатитской ТЭЦ произведена замена двух пылеугольных горелок УП-9 на котле ст. №9, а также замена змеевиков 1 ступени водяного экономайзера котлоагрегата ст. №9.
К внедренным проектам в области новых технологий относятся:
• замена более 40 км трубопроводов тепловой сети на трубопроводы в ППУ-изоляции филиала «Невский»;
• установка новой гидравлической турбины и начало приемо-сдаточных испытаний на Волховской ГЭС-6;
• в рамках реализации инвестиционной программы продолжено строительство новых парогазовых энергоблоков на Южной ТЭЦ-22, Правобережной ТЭЦ-5, Первомайской ТЭЦ-14.
|
|
