Цель проекта
Строительство новой теплогенерирующей мощности — водогрейной котельной мощностью 730 Гкал/ч на площадке Электростанции № 2 Центральной ТЭЦ в Санкт-Петербурге. Модернизация направлена на повышение эффективности, надежности и качества тепло- и электроснабжения.
Состав проекта

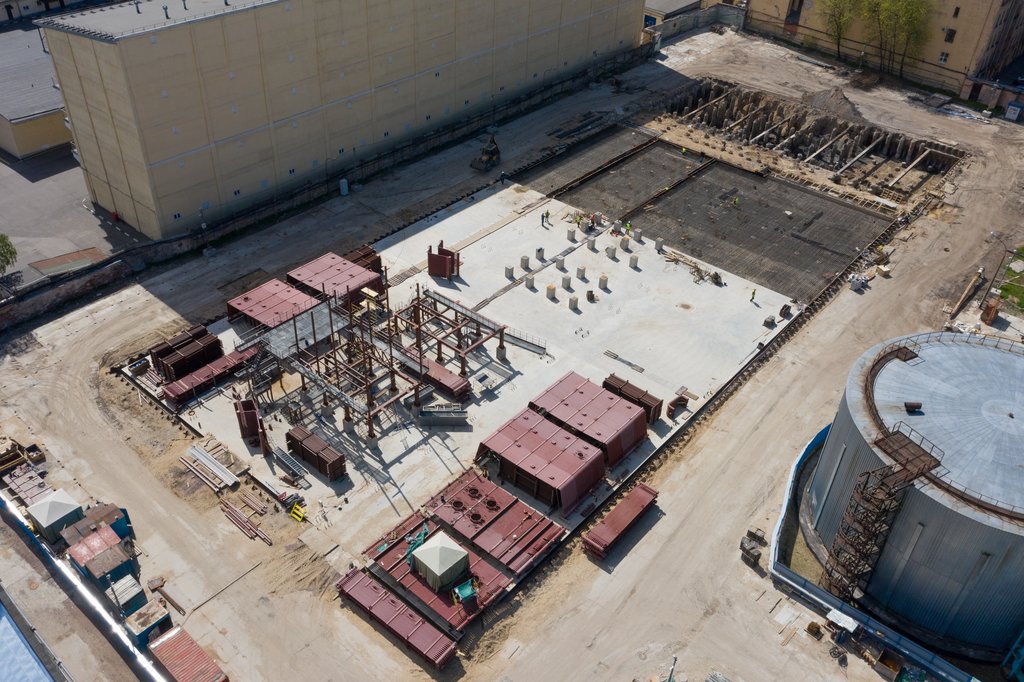

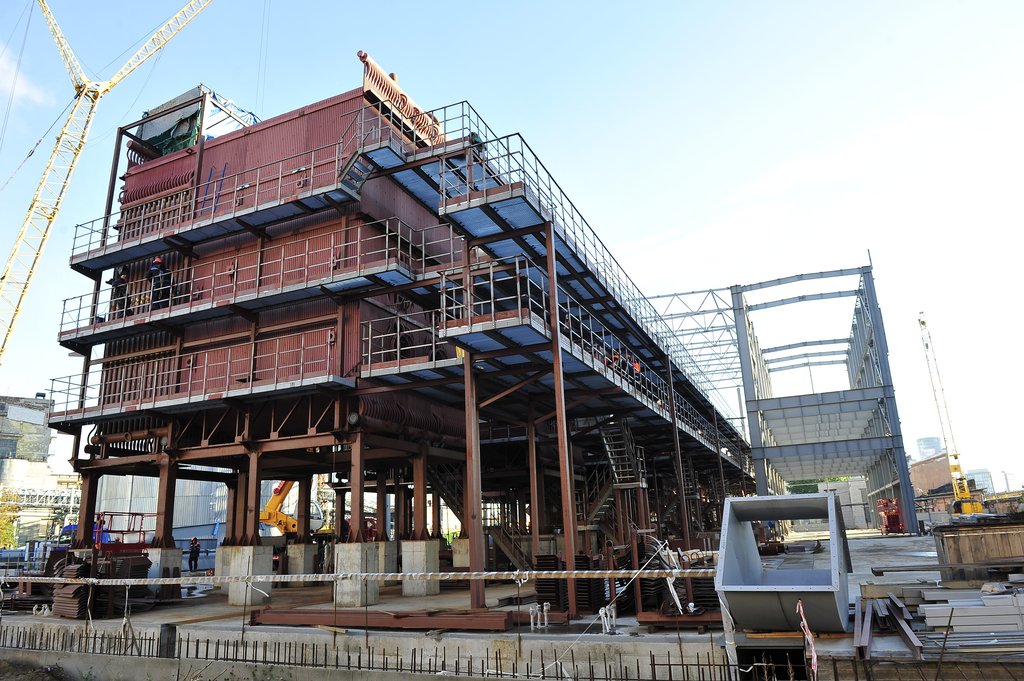

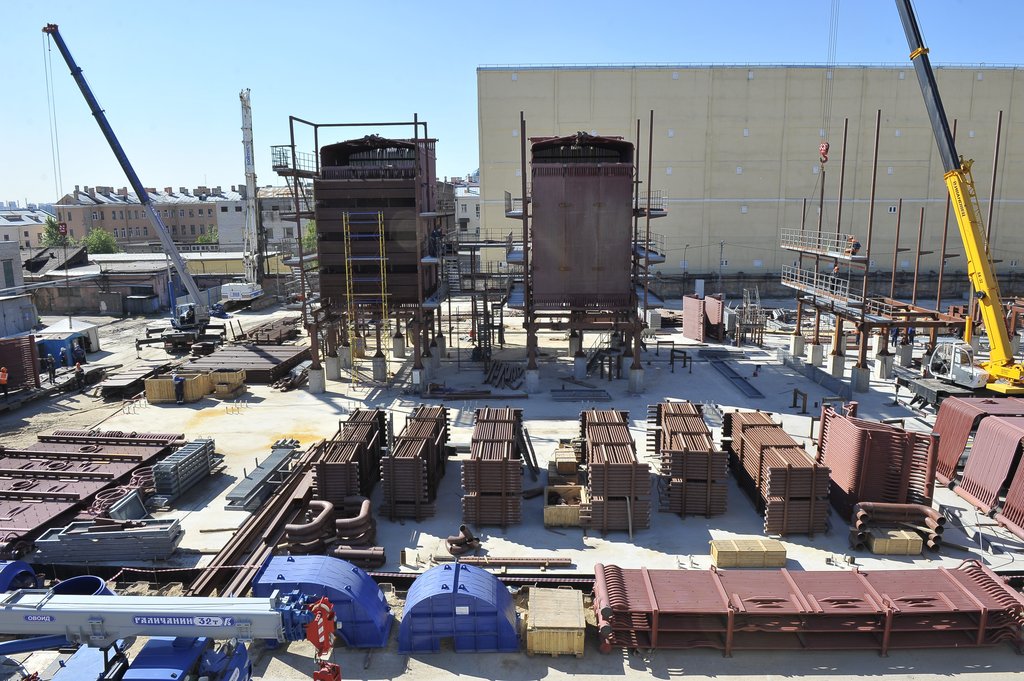

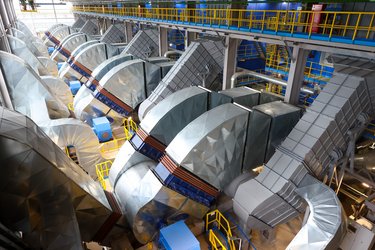

- шесть водогрейных котлов КВ-ГМ-139,6-150 мощностью 120 Гкал/ч каждый,

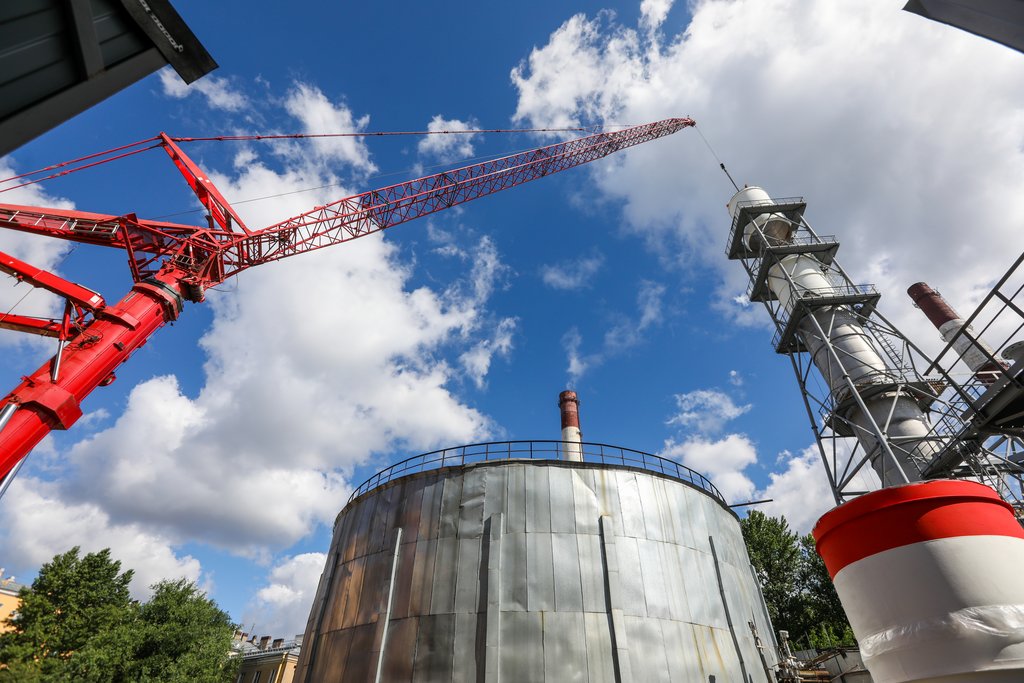

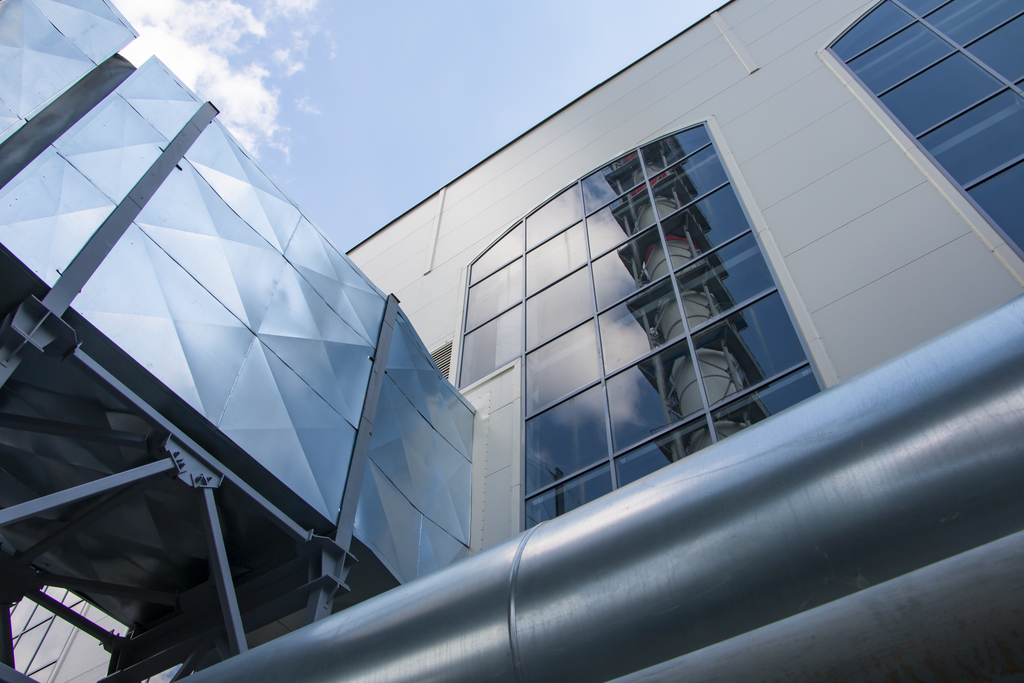

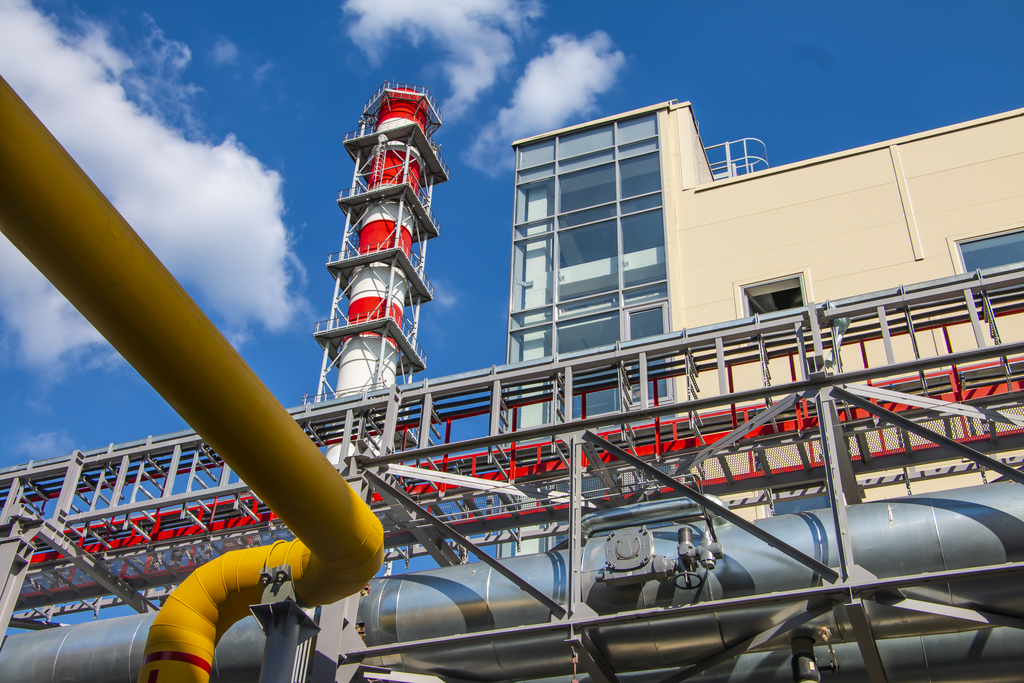

- новая дымовая труба высотой 99 м,

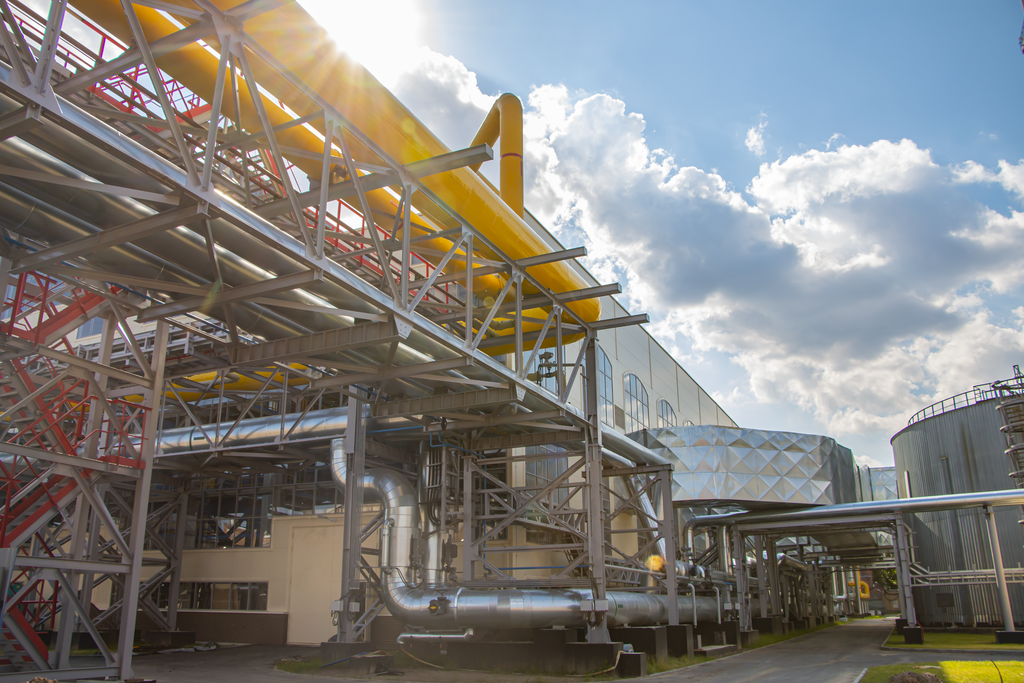

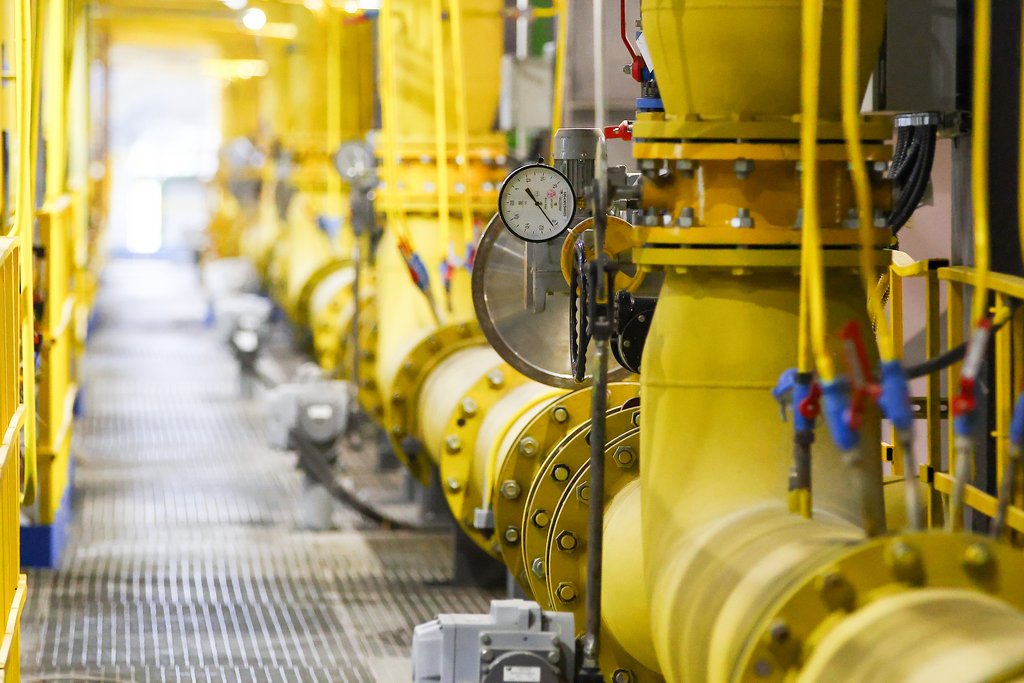

- установка утилизации тепла дымовых газов мощностью 10 Гкал/ч.
Этапы проекта

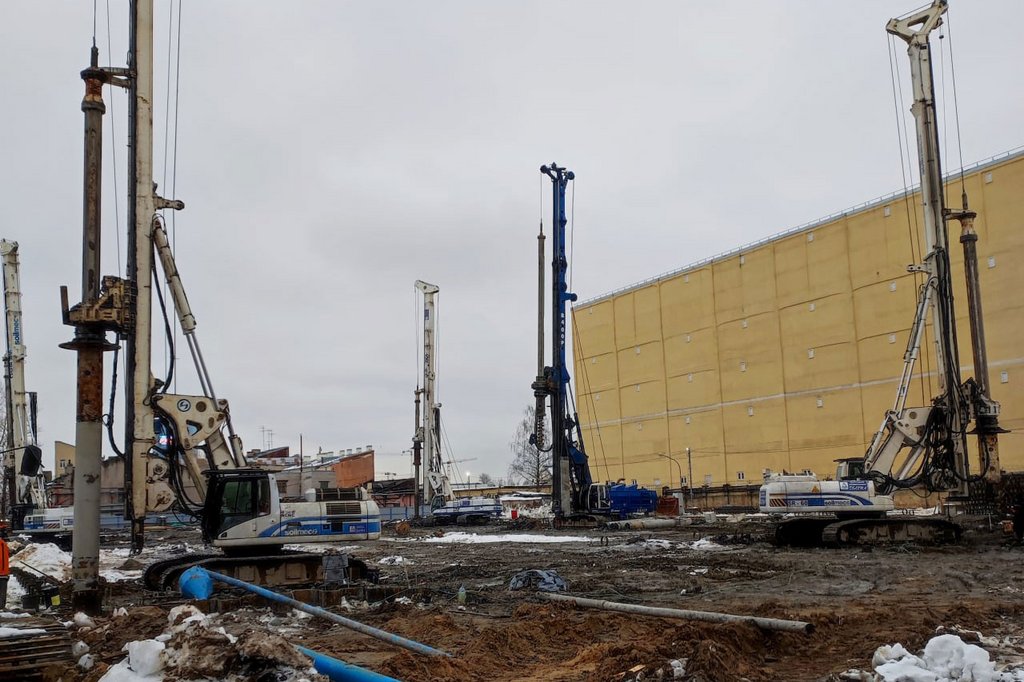

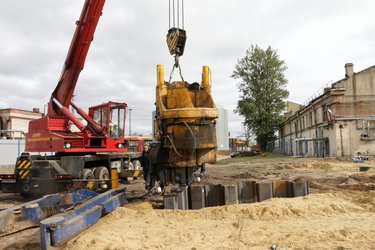

20.07.2015 | 27.02.2020 | 31.03.2023 | 30.10.2024 | 28.12.2024 | 01.07.2025 | 01.10.2025 |

начало проектно-изыскательских работ | разработка проектной документации | изготовление и поставка основного оборудования водогрейных котлов | завершение строительно-монтажных работ основных зданий и сооружений | получение разрешения на ввод в эксплуатацию | завершение работ по вспомогательным сооружениям | переключение нагрузки со старой очереди на новую котельную |
Перевод нагрузки на новую котельную
1 октября 2025 года
О станции
Центральная ТЭЦ — один из ключевых объектов энергетики Санкт-Петербурга, источник тепловой энергии для промышленных предприятий, жилых и общественных зданий Центрального, Адмиралтейского, Московского и Фрунзенского районов Санкт-Петербурга с населением свыше 500 тысяч человек.
Электростанция № 2 Центральной ТЭЦ — первая городская стационарная электростанция (запущена в эксплуатацию как электростанция кельнского общества «Гелиос» 27 апреля 1897 года). Безальтернативный источник тепловой энергии для 1740 зданий, в том числе 13 потребителей первой категории надежности: больницы и родильные дома, Смольный, подстанция «Горэлектротранса», Александро-Невская Лавра.
Исходные данные
Выработка энергии на ЭС-2 Центральной ТЭЦ осуществляется морально устаревшим основным и вспомогательным оборудованием действующей очереди, введенным в эксплуатацию начиная с 1931 года.
Понимая, что станция имеет ключевое значение для энергоснабжения Центрального района Санкт-Петербурга, ПАО «ТГК-1» запланировало комплексный проект модернизации электростанции № 2 Центральной ТЭЦ, который был начат в 2011 году. В ходе первого этапа с 2011 по 2014 год было осуществлено строительство закрытого распределительного устройства 110/6 кВ, что позволило переключить электрическую нагрузку со «старой» станции и обеспечить надежность связей в энергосистеме. По окончании этапа Электростанция № 2 продолжала работать как котельная, являясь безальтернативным источником теплоснабжения потребителей Центрального района Санкт-Петербурга. Строительство новой водогрейной котельной — второй этап программы перевода мощностей, который позволит полностью заменить тепловые мощности «старой» генерации.
Эффекты модернизации
- вывод неэффективных устаревших мощностей,
- обеспечение стабильного энергоснабжения исторического центра Петербурга,
- снижение воздействия на окружающую среду.
