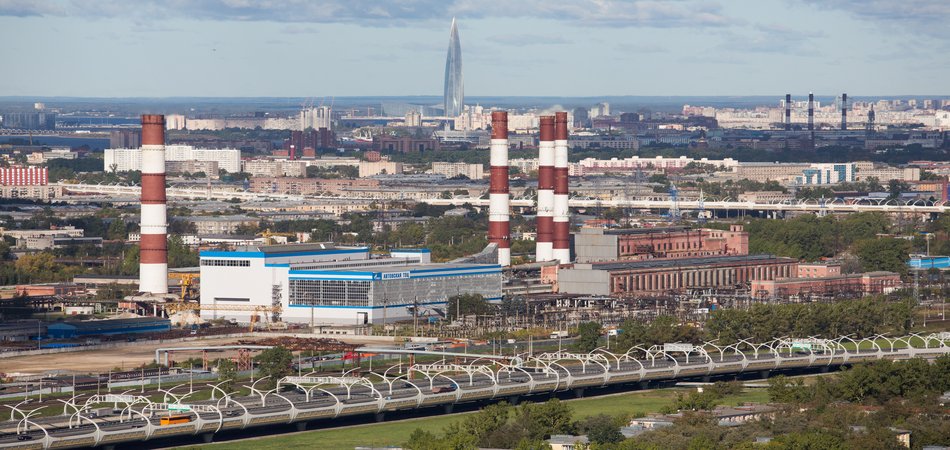

Автовская ТЭЦ — один из крупнейших энергоисточников в юго-западной части Санкт-Петербурга. Она обеспечивает электрической и тепловой энергией промышленные предприятия, жилые и общественные здания Адмиралтейского, Московского, Кировского и Красносельского районов Санкт-Петербурга.
Распоряжением Правительства РФ № 1713-р от 02.08.2019 г. утвержден перечень генерирующих объектов, мощность которых поставляется по договорам купли-продажи (поставки) мощности модернизированных генерирующих объектов (проекты КОММод). Модернизация Автовской ТЭЦ — один из первых проектов данной программы — включает в себя замену цилиндров высокого давления теплофикационных паровых турбин с увеличением установленной мощности.
О проекте
Реконструкция Автовской ТЭЦ повысит общую устойчивость энергосистемы и экологичность работы ТЭЦ, улучшит надежность тепло- и электроснабжения предприятий и жилых домов юго-запада Санкт-Петербурга.
Проект модернизации Автовской ТЭЦ — приоритетный инвестиционный проект ПАО «ТГК-1».
При реализации проекта активно применяются технологии информационного моделирования. Детализированные трехмерные модели используются при выработке всех технических решений по проекту и его элементам, позволяют визуализировать весь процесс строительства в цифровой среде.
Описание проектных решений
Проект предусматривает модернизацию двух турбоагрегатов с увеличением установленной мощности, а также реконструкцию открытого распределительного устройства напряжением 110 кВ и строительство новой оборотной системы технического водоснабжения.
Эффекты модернизации
- обеспечение существующей и перспективной тепловой нагрузки,
- повышение надежности теплоснабжения и энергоснабжения потребителей,
- повышение эксплуатационной надежности и экономичности,
- снижение негативного воздействия на окружающую среду
Строительство оборотной системы технического водоснабжения
Проектом предусмотрено строительство новой системы охлаждения оборудования с замкнутым оборотным циклом.
- Оборотная система ТВС позволит многократно применять техническую воду в производственном процессе турбоагрегатов № 6 и № 7 и более рационально использовать природные ресурсы.
- Установка сухих вентиляторных градирен исключает паровлажностную нагрузку на окружающую среду и продлевает срок службы охлаждаемого оборудования за счёт качества используемой по замкнутому контуру воды.
Сроки реализации проекта: 2018—2027 гг.
Этапы модернизации
| Сентябрь 2018 | Март 2021 | Апрель 2022 | Октябрь 2027 |
проектно-изыскательские работы | поставка основного оборудования | начало строительно-монтажных работ | ввод в эксплуатацию |
Техническое перевооружение турбоагрегата № 7
(проект КОММод)
Замена оборудования турбоагрегата № 7 с увеличением установленной мощности, модернизацией вспомогательных инженерных систем и внедрением АСУ ТП.
Установленная электрическая мощность турбоагрегата была увеличена с 97 до 123 МВт, тепловая — со 168 до 197 Гкал/ч.
Это первый в России проект модернизации турбоагрегата, реализованный в рамках государственной программы конкурентного отбора мощности проектов модернизации на 2022–2024 годы.
Сроки реализации проекта: 2017—2021 гг.
Этапы модернизации
| Декабрь 2017 | Ноябрь 2020 | Декабрь 2020 | Декабрь 2021 |
начало проектно-изыскательских работ | поставка основного оборудования (турбина, генератор) | начало строительно-монтажных работ | завершение реконструкции |
Реконструкция ОРУ-35 кВ и 110 кВ
В результате реконструкции открытого распределительного устройства напряжением 110 кВ и 35 кВ создается современный узел электропитания южных и юго-западных районов г. Санкт-Петербурга, повышается общая устойчивость энергосистемы и надежность энергоснабжения жителей и промышленных предприятий.
Сроки реализации: 2017—2023 гг.
Техническое перевооружение турбоагрегата № 6
(проект КОММод)
Замена оборудования турбоагрегата № 6 с увеличением установленной мощности, модернизацией вспомогательных инженерных систем и внедрением АСУ ТП.
Установленная электрическая мощность турбоагрегата № 6 увеличена со 100 до 123 МВт, тепловая — со 168 до 197 Гкал/ч.
Сроки реализации проекта: 2017—2023 гг.
Этапы модернизации
| Декабрь 2017 | Март 2021 | Октябрь 2022 | Август 2023 |
начало проектно-изыскательских работ | поставка основного оборудования (турбина, генератор) | начало строительно-монтажных работ | завершение реконструкции |
