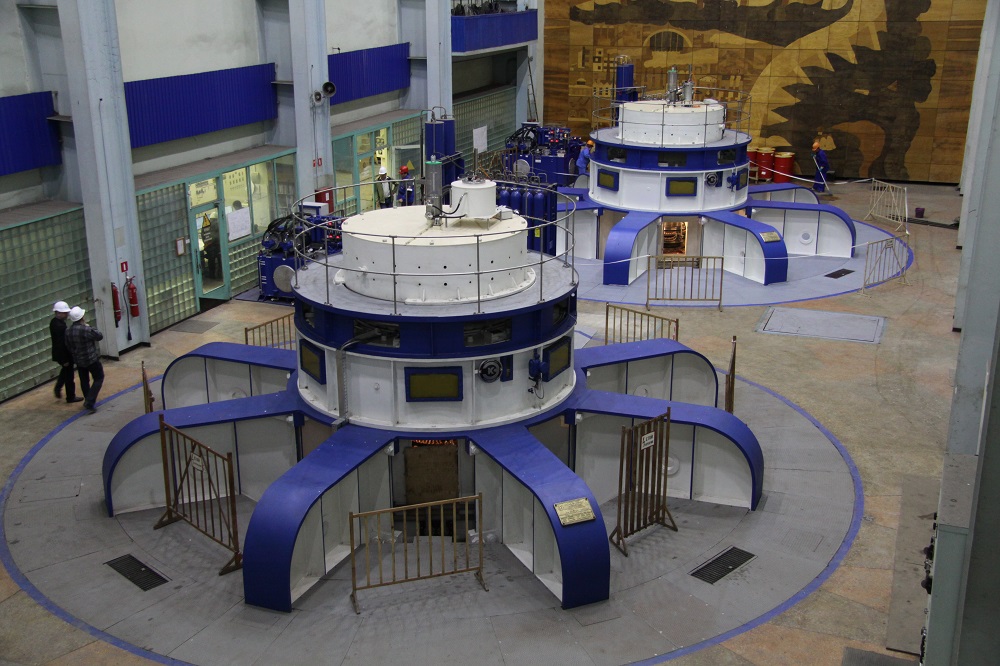

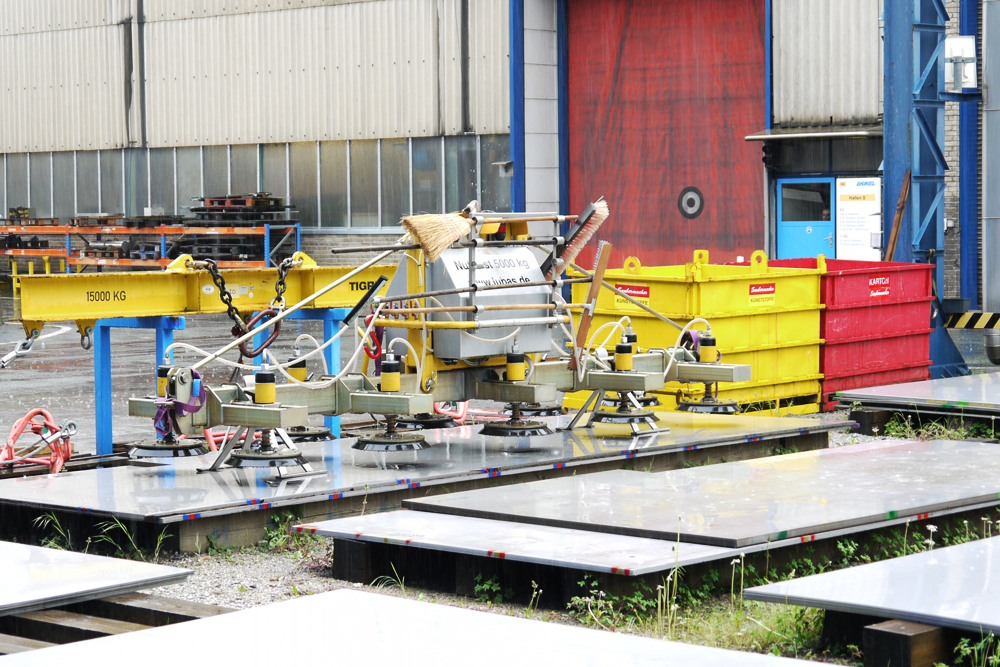

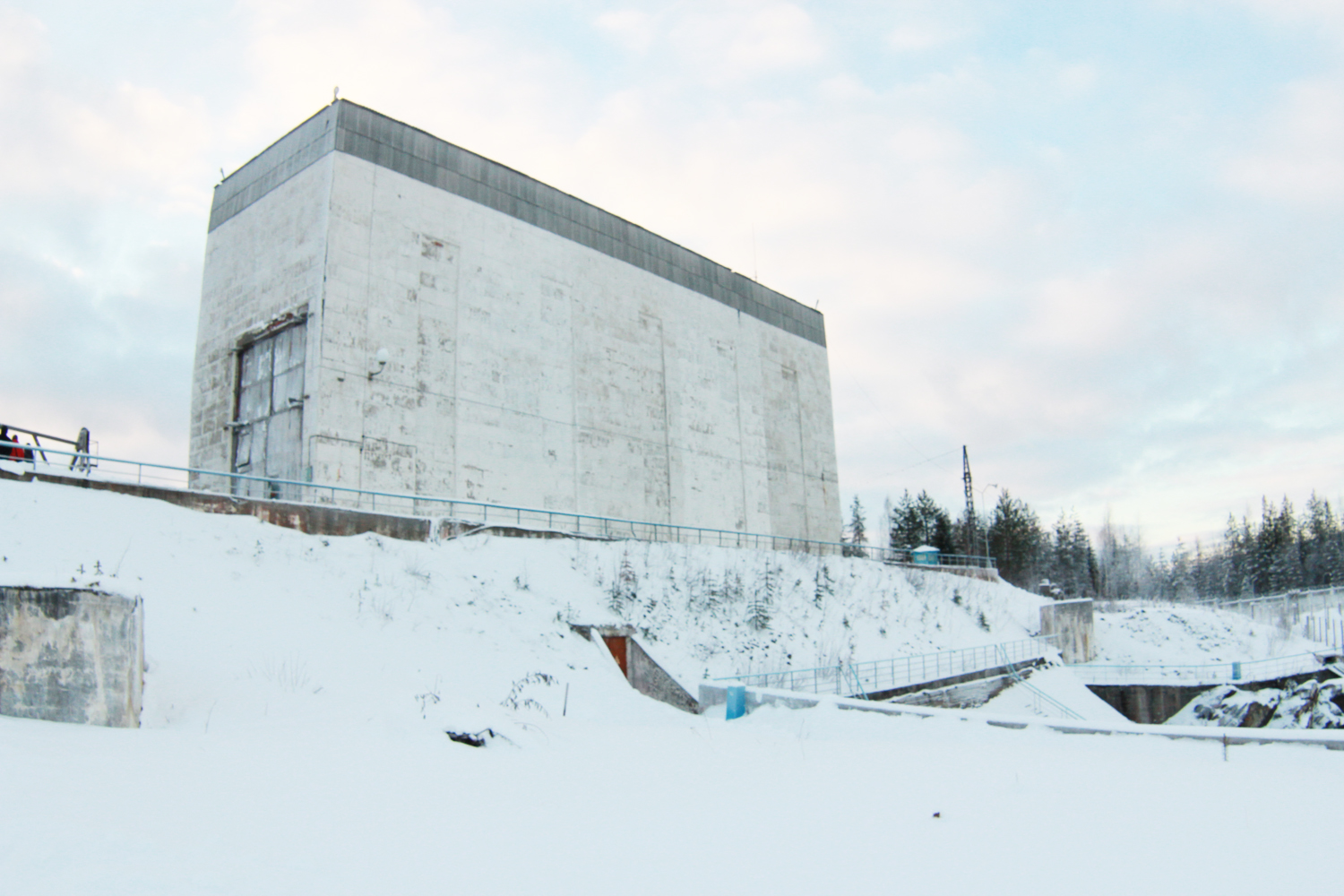

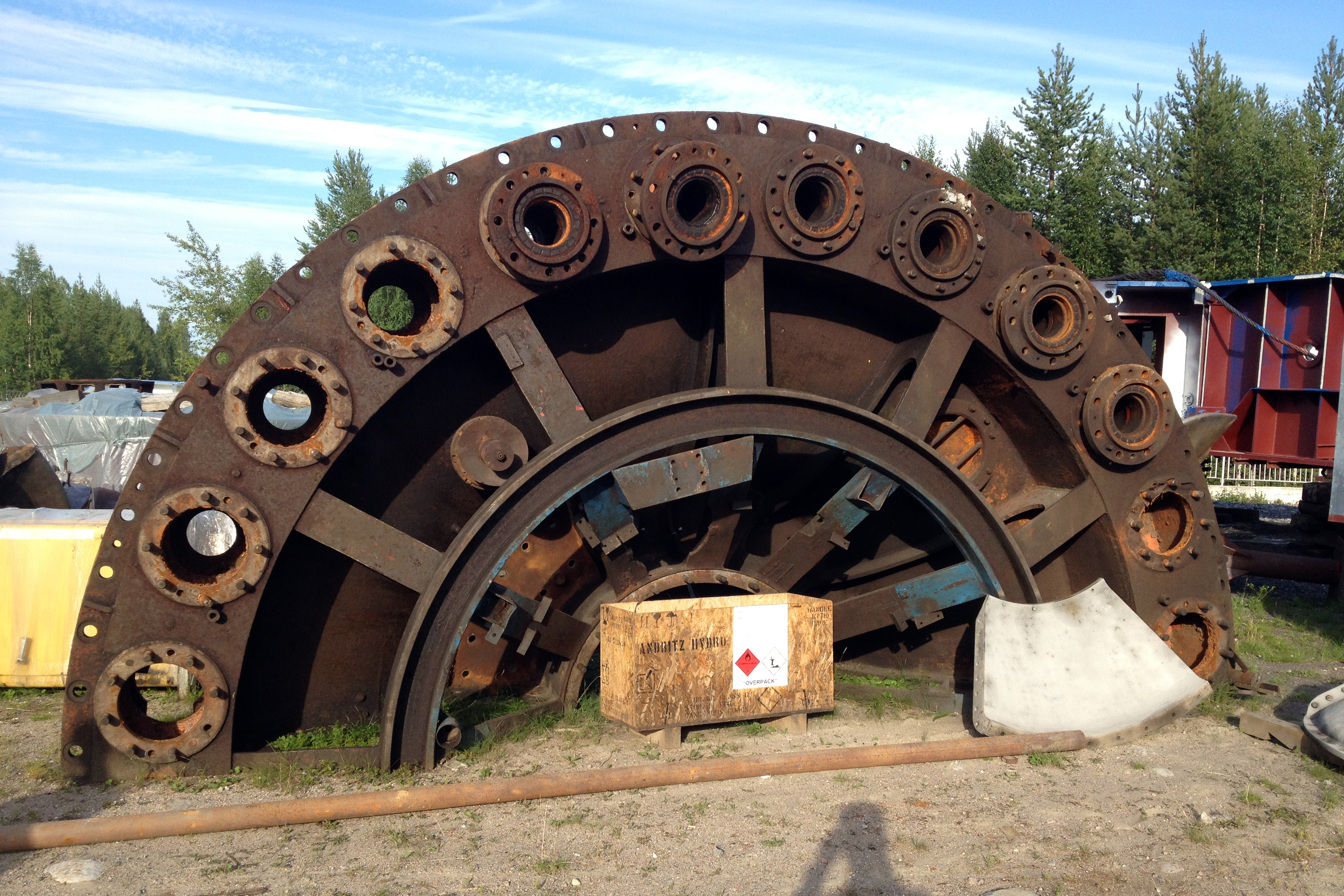

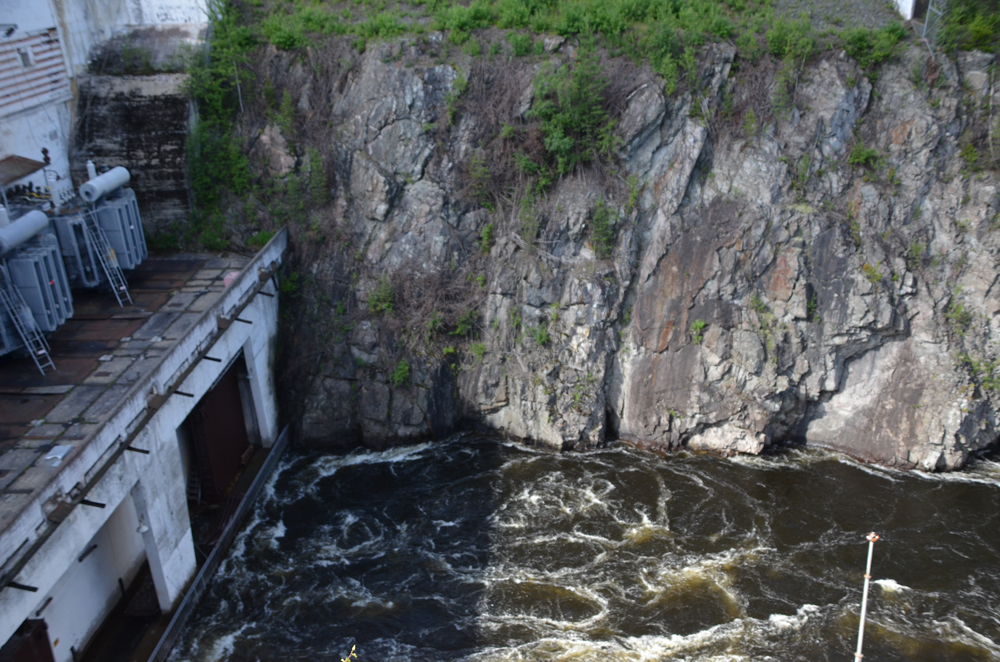

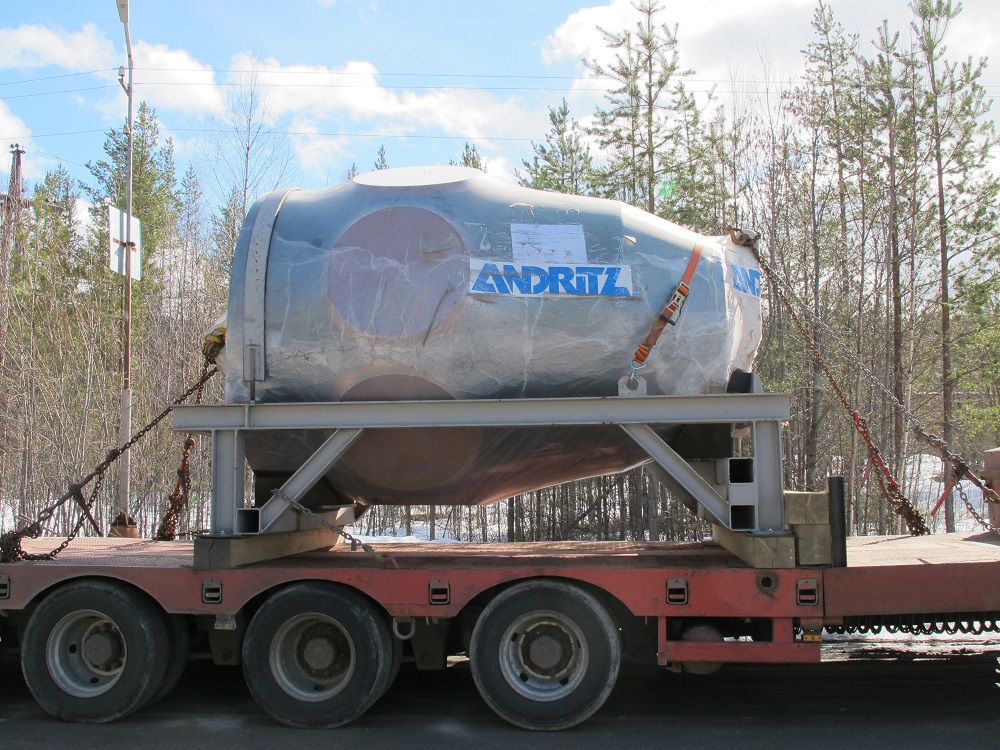

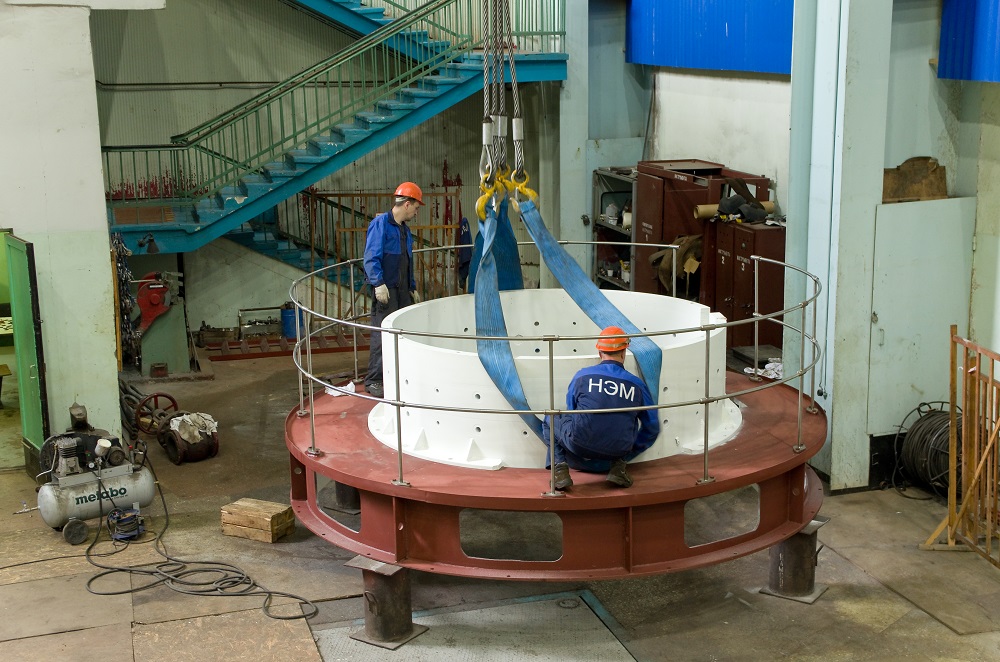

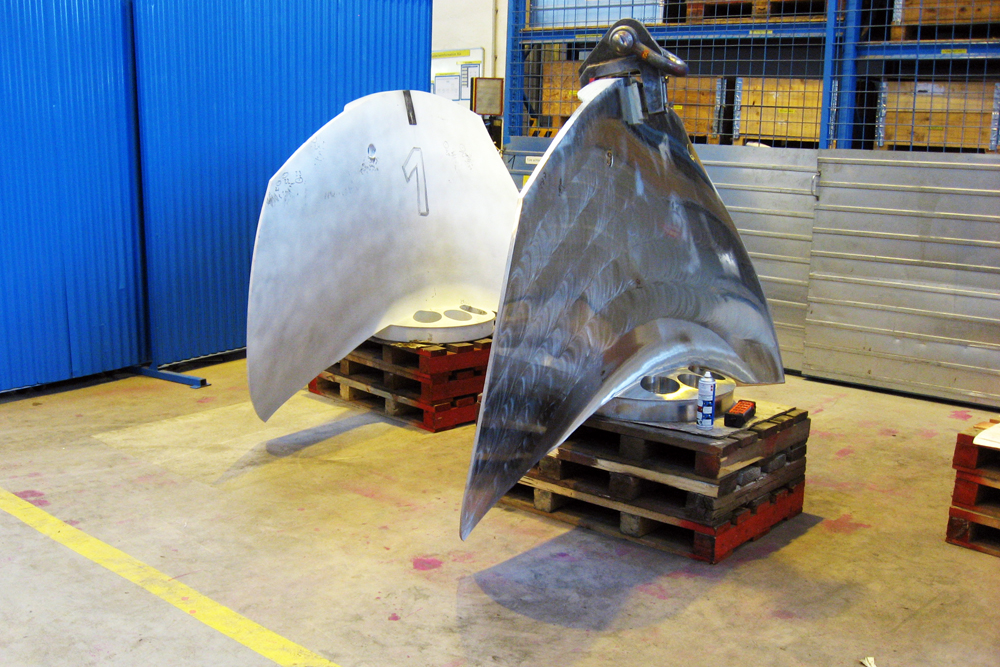

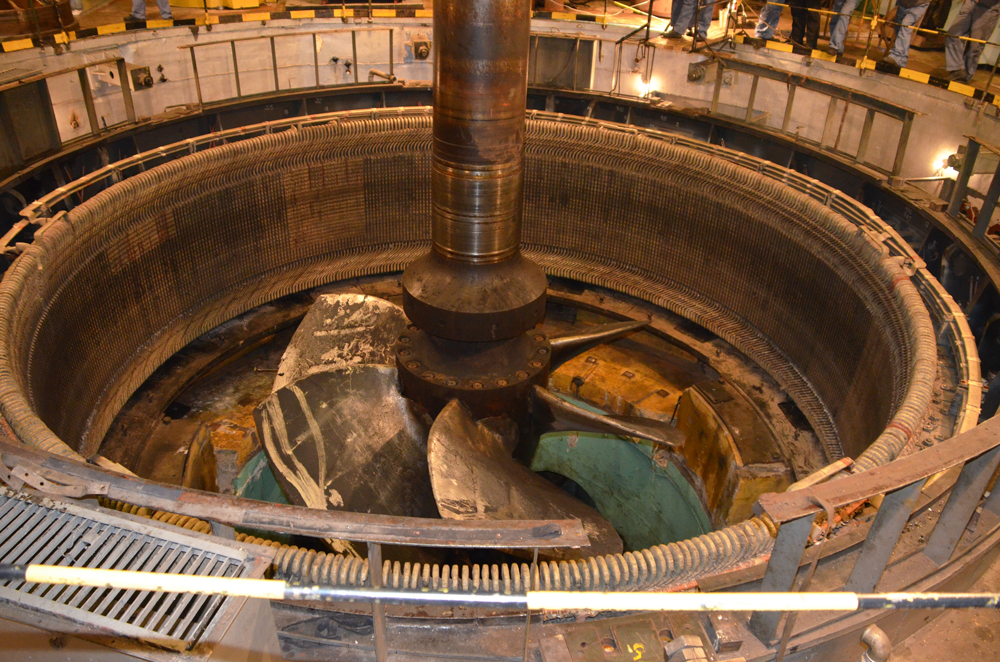

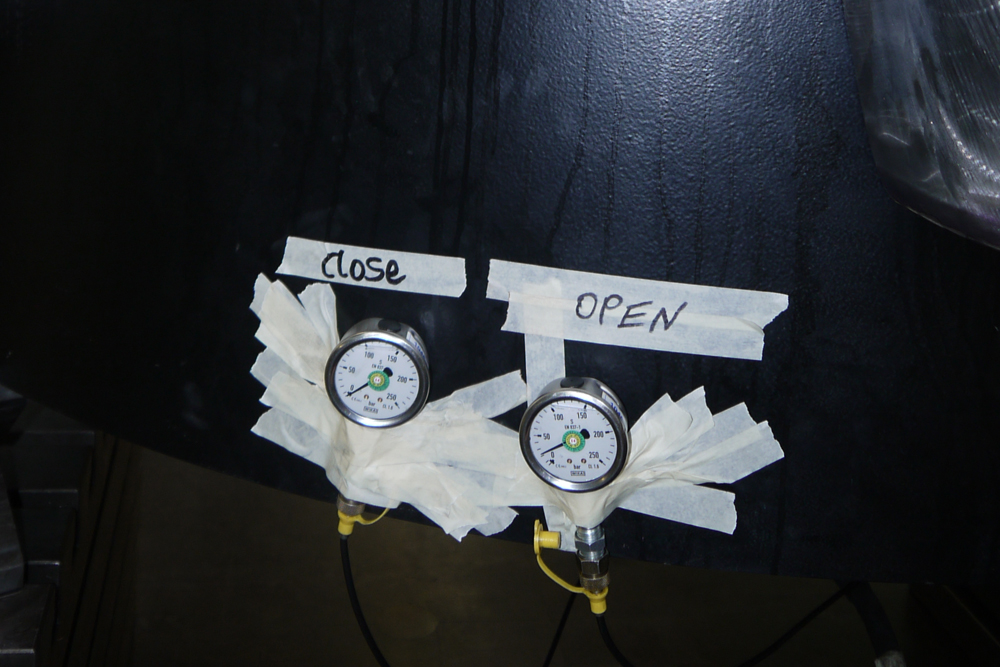

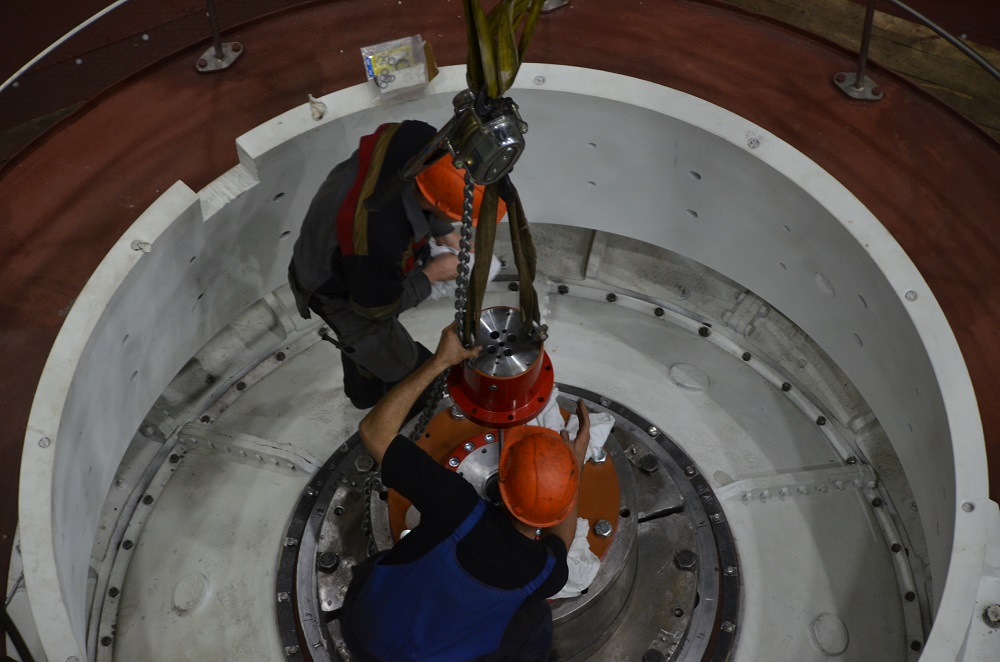

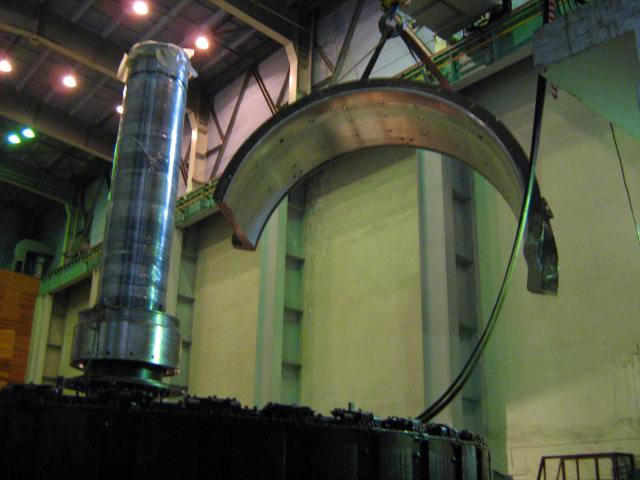

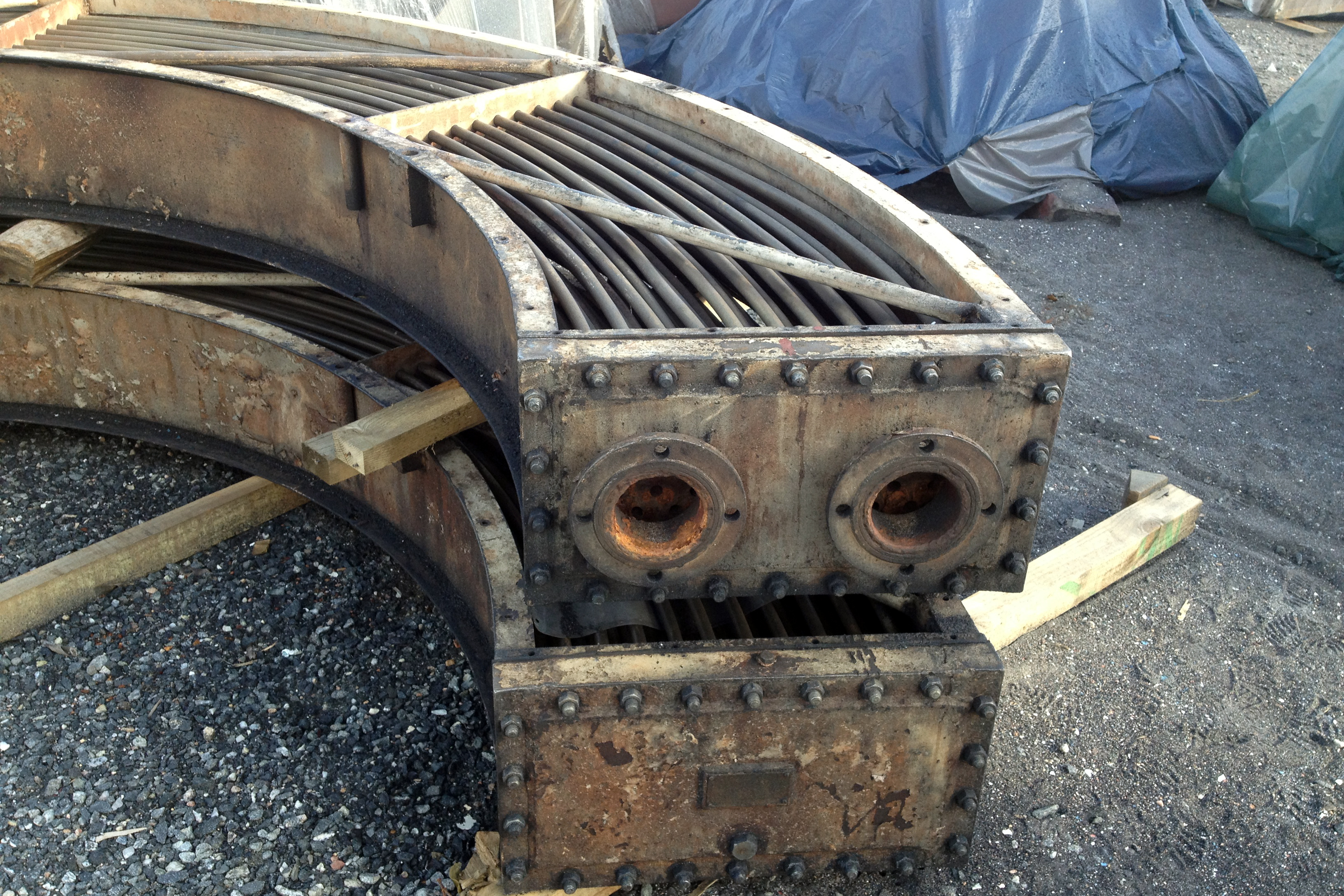

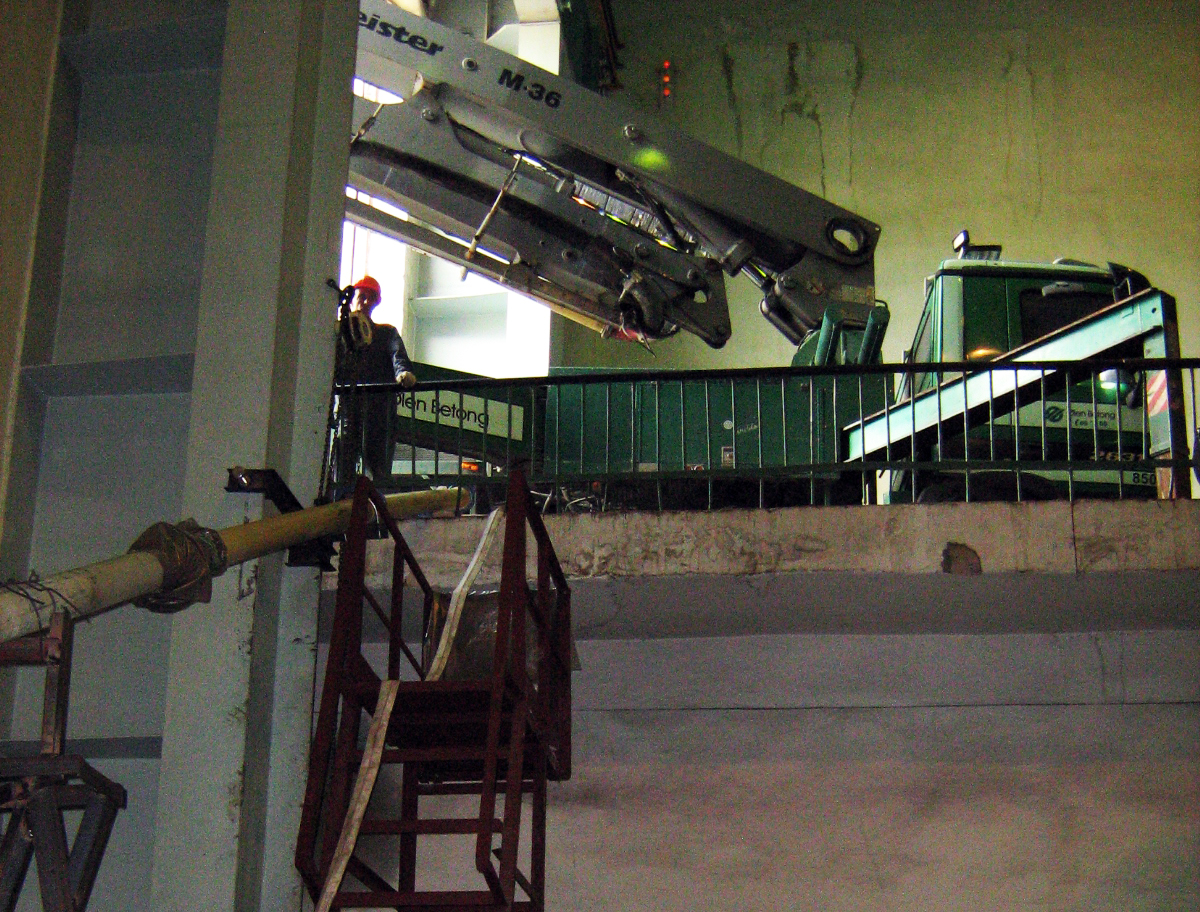

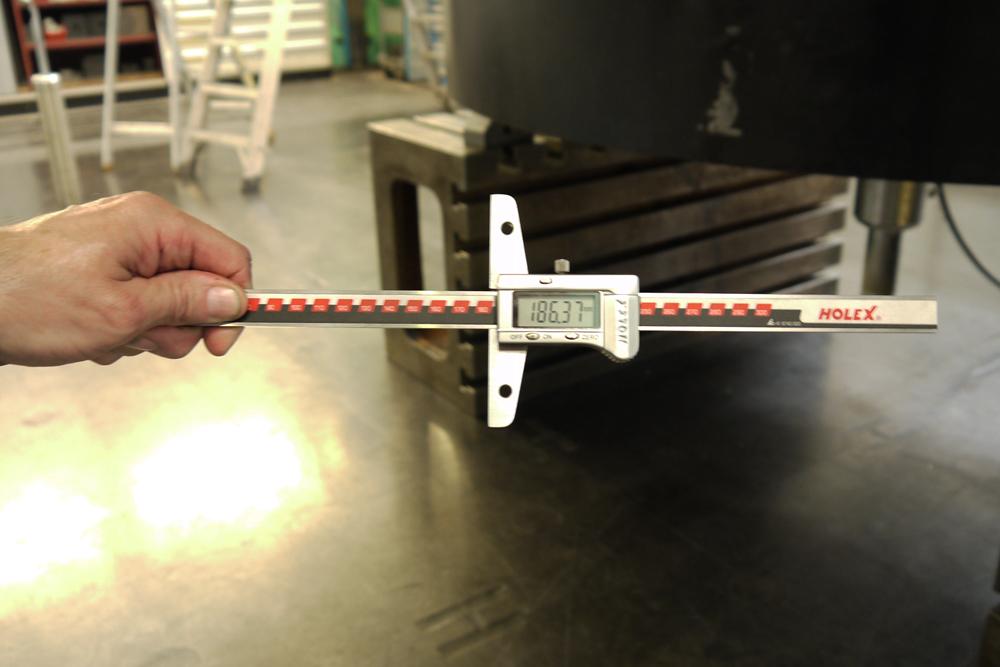

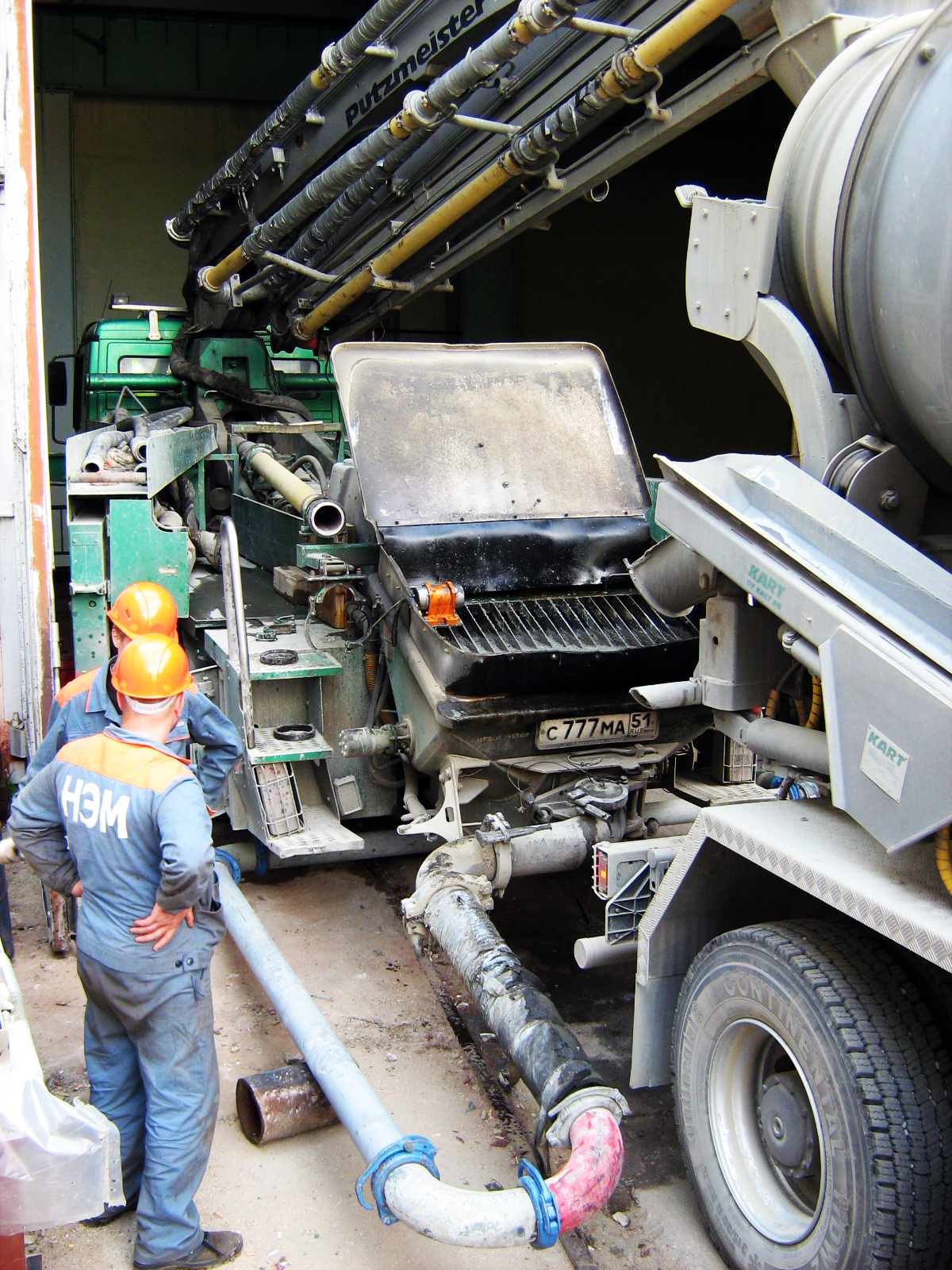

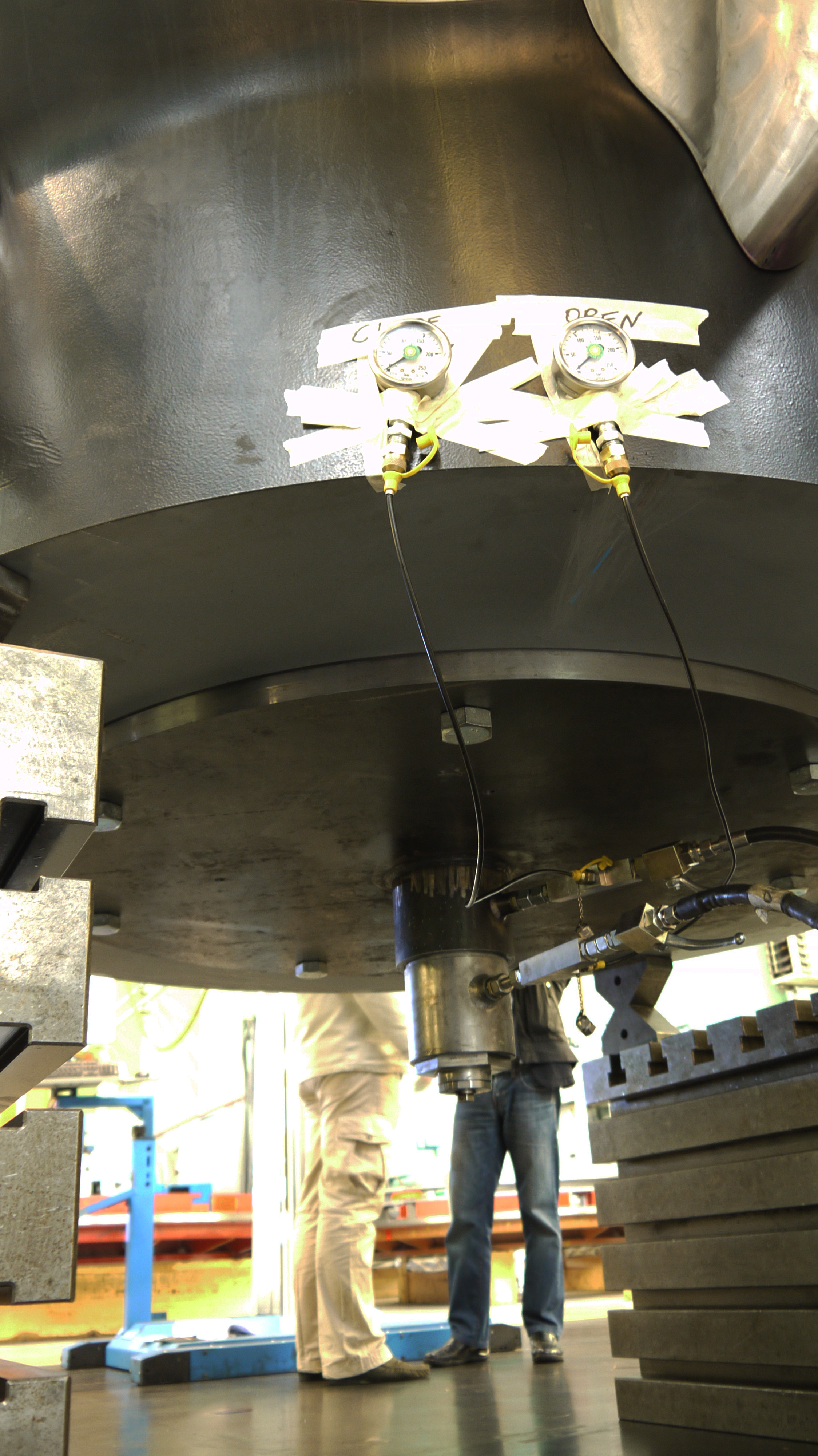

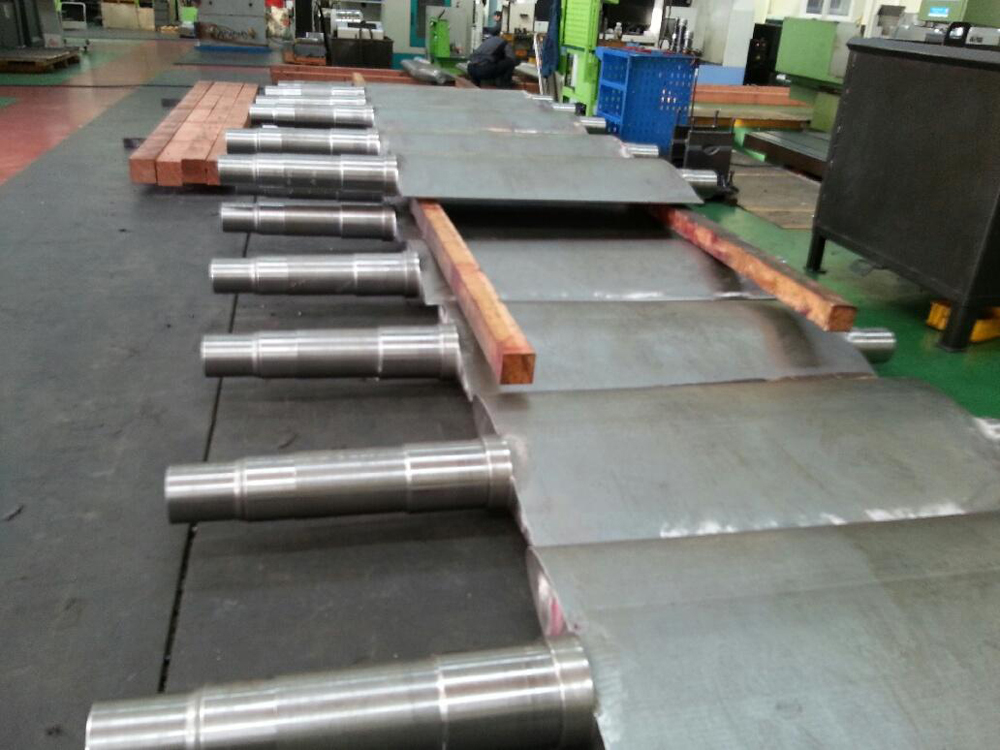

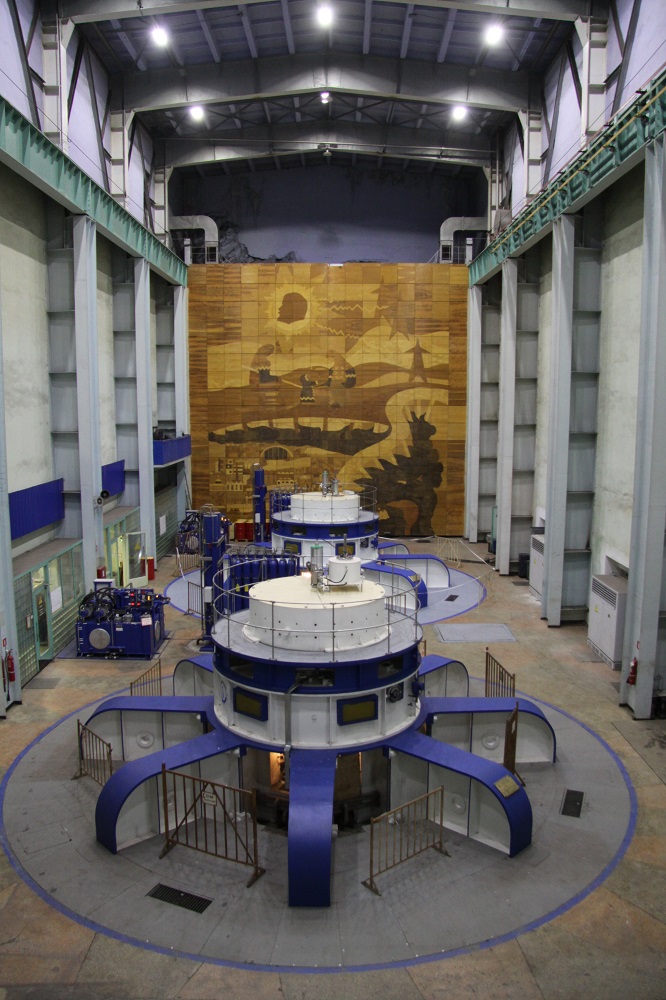

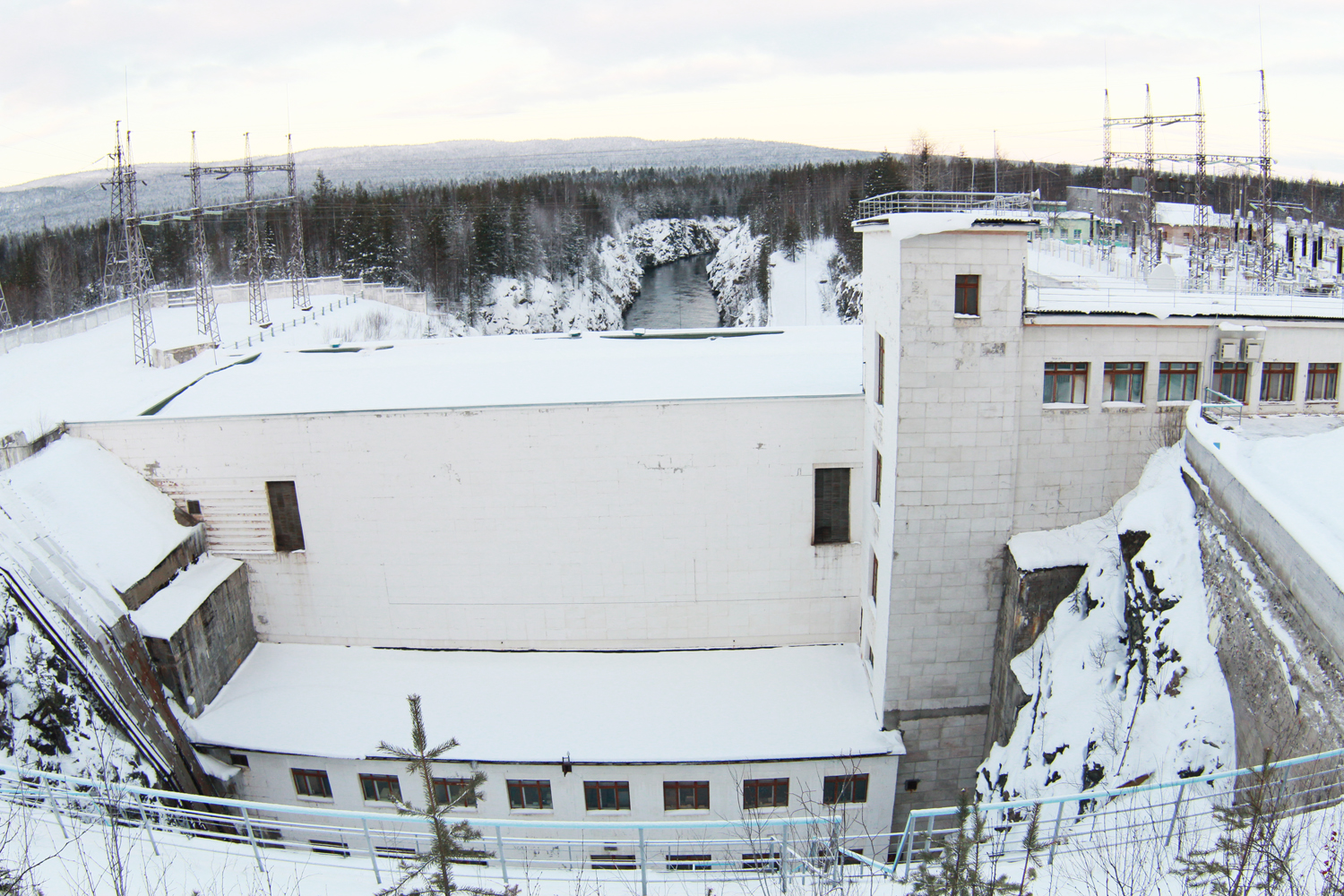

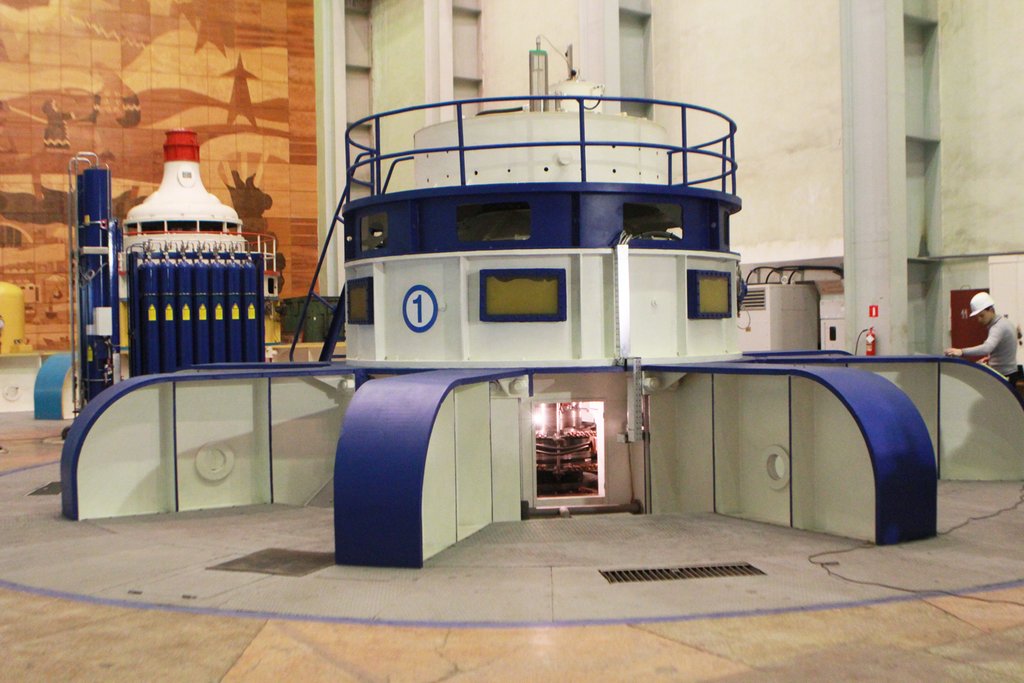

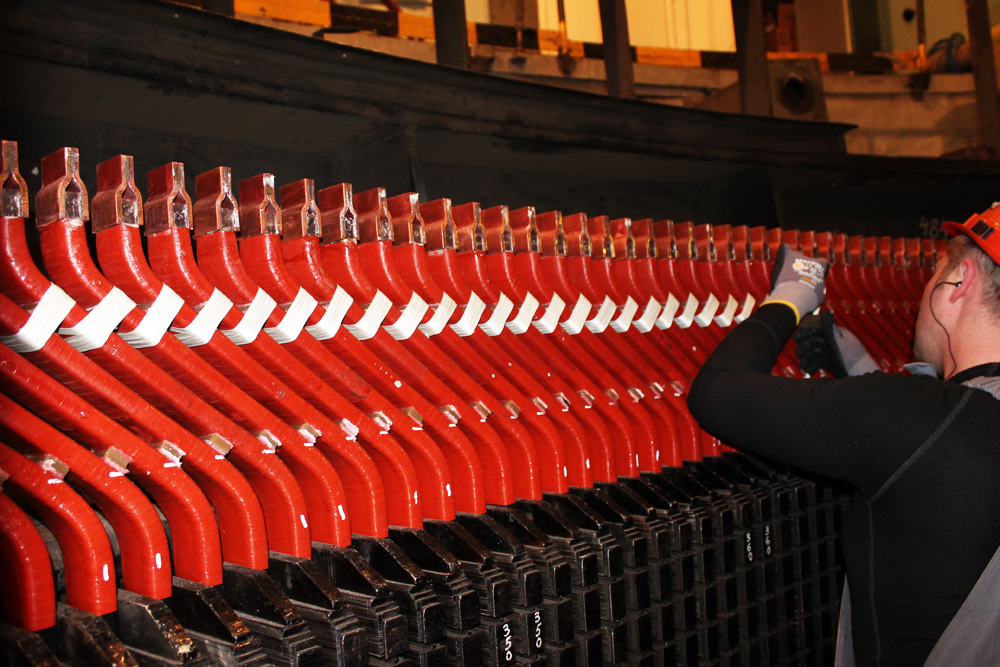

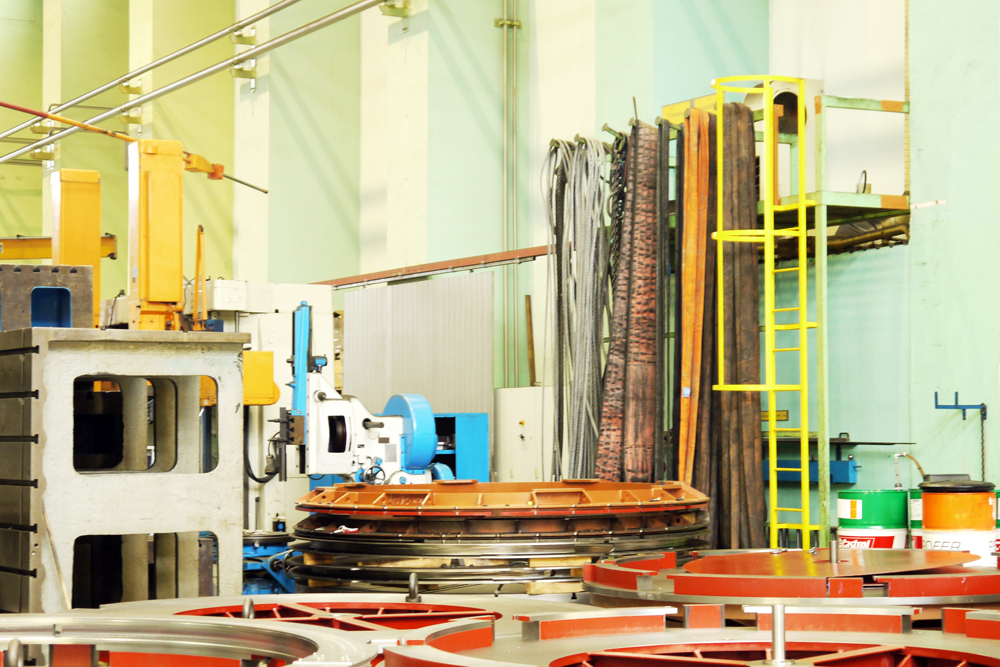

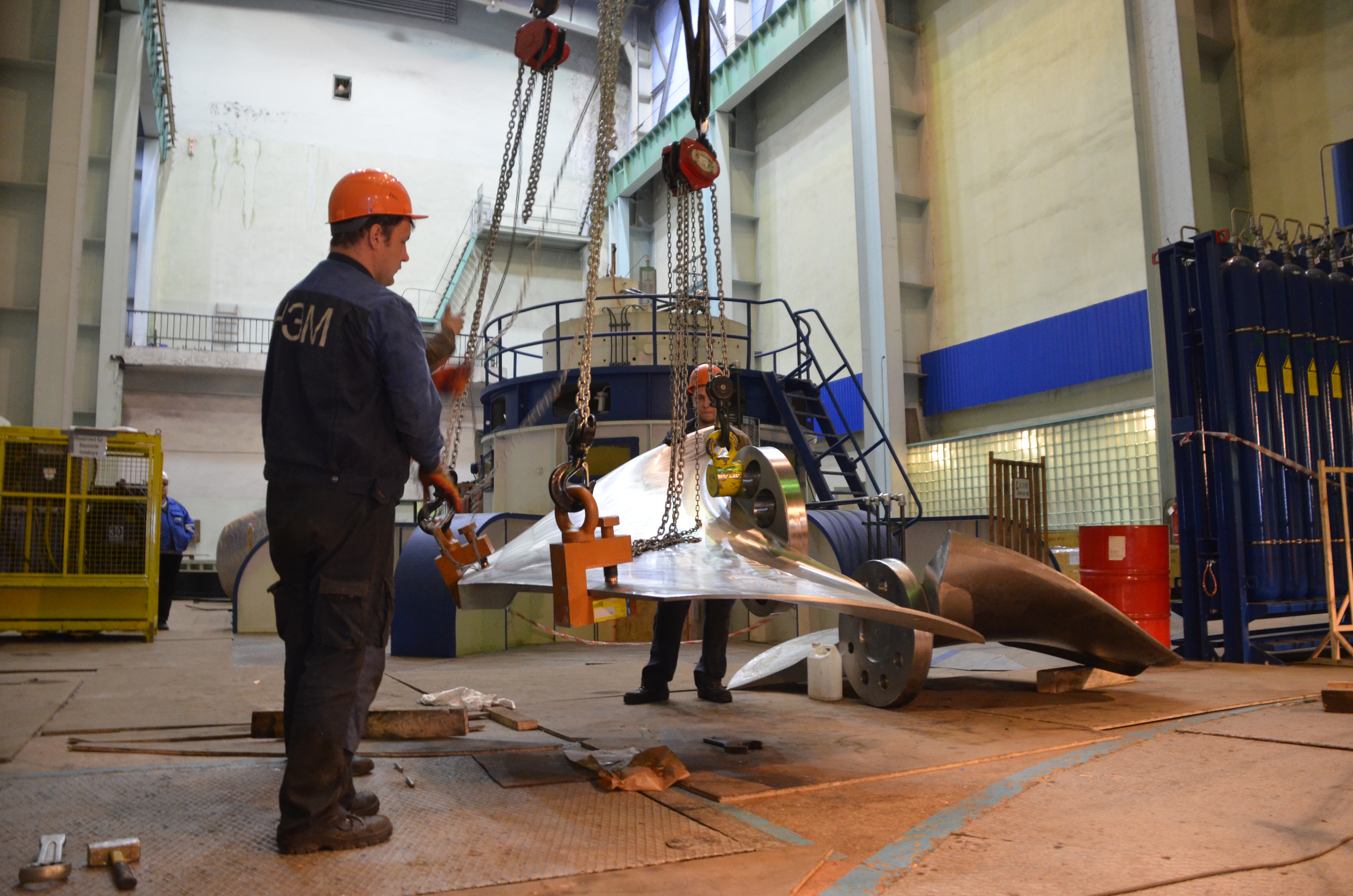

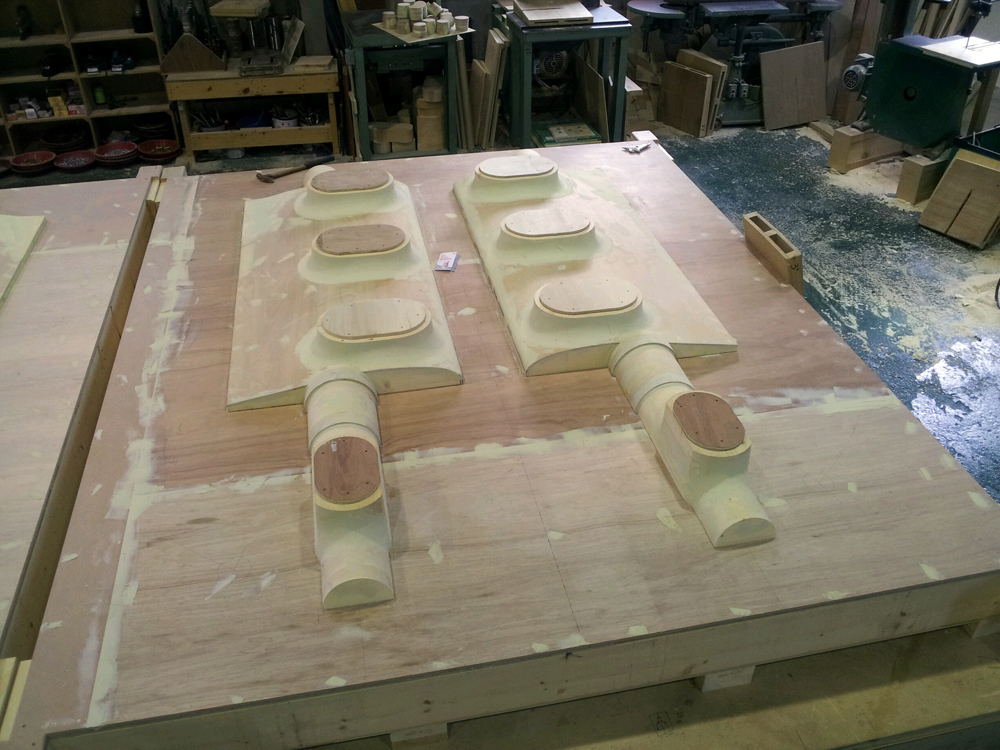

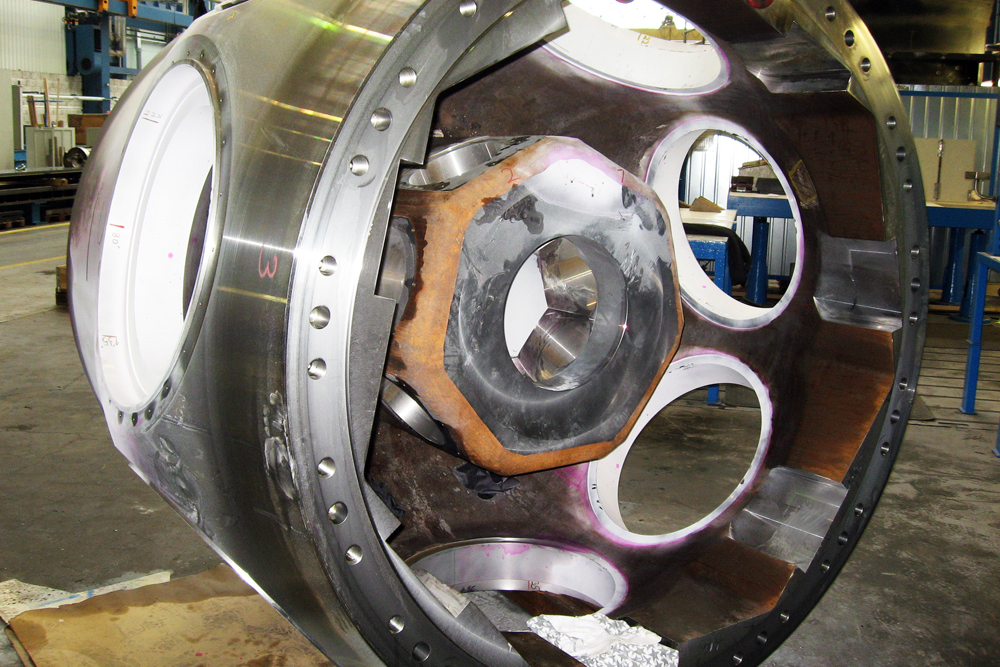

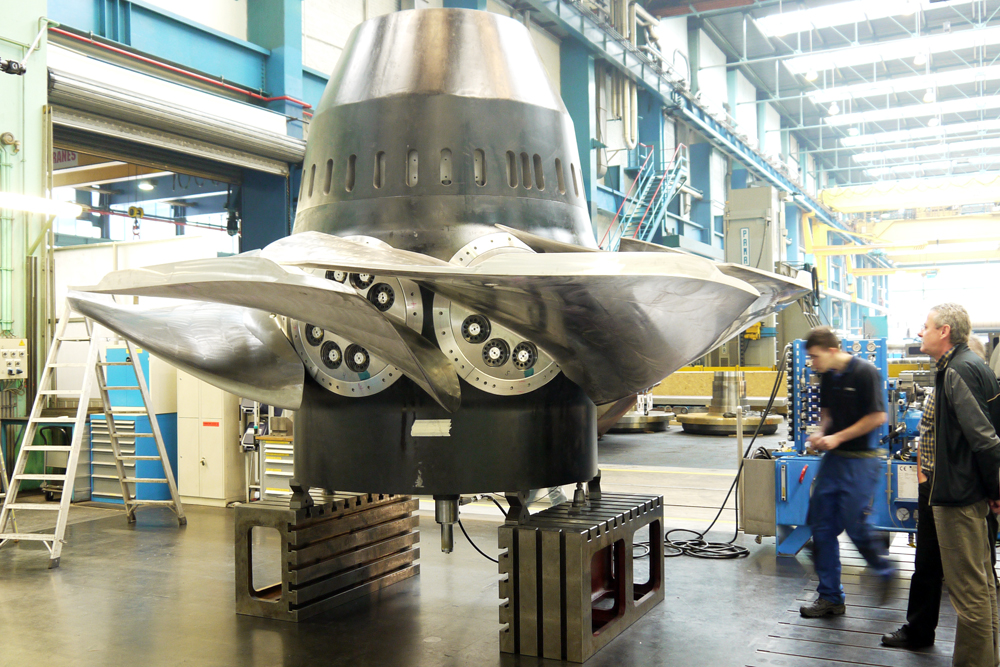

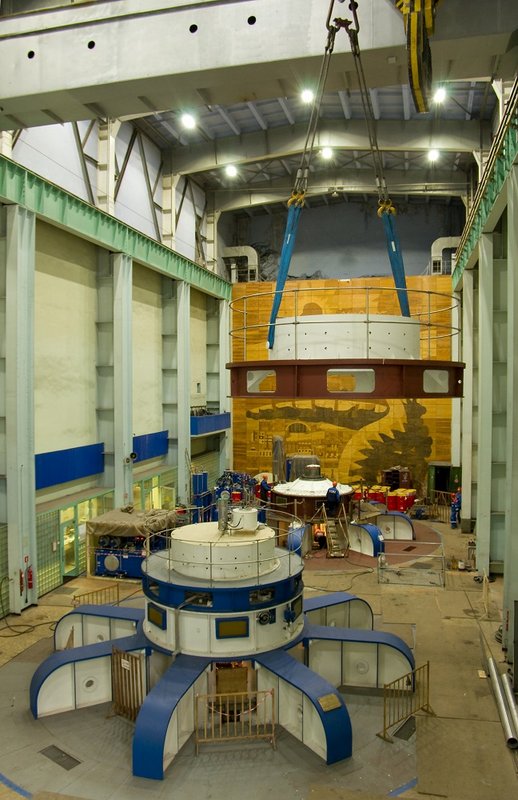

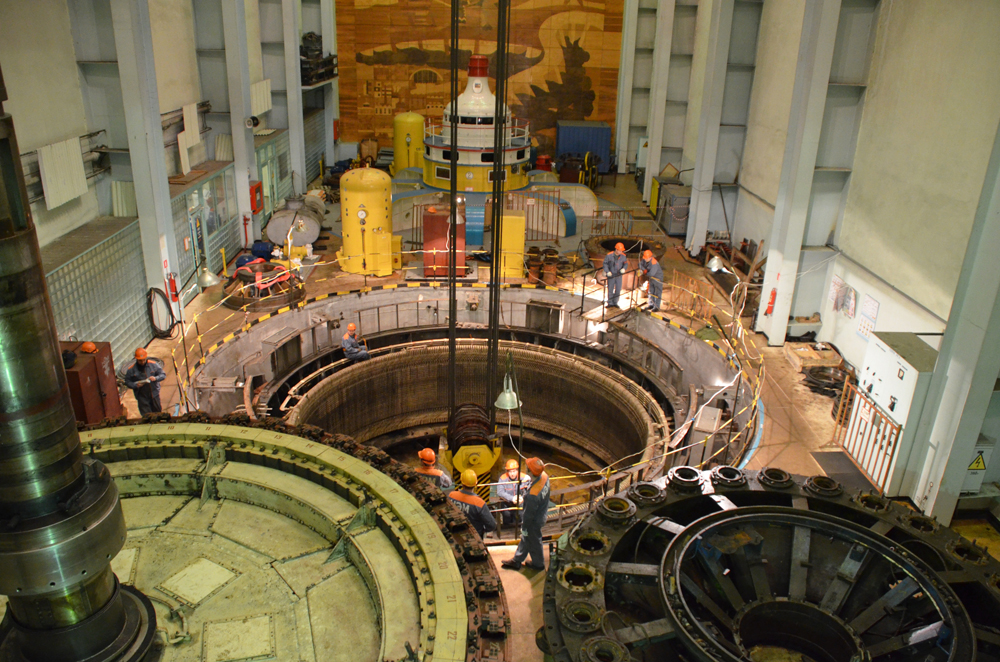

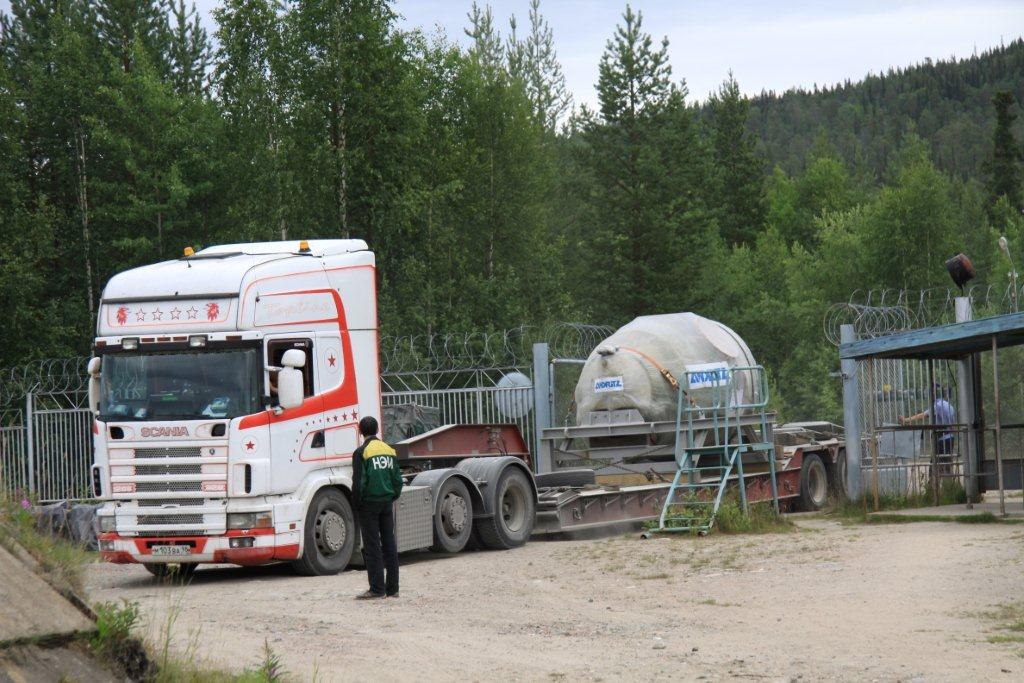

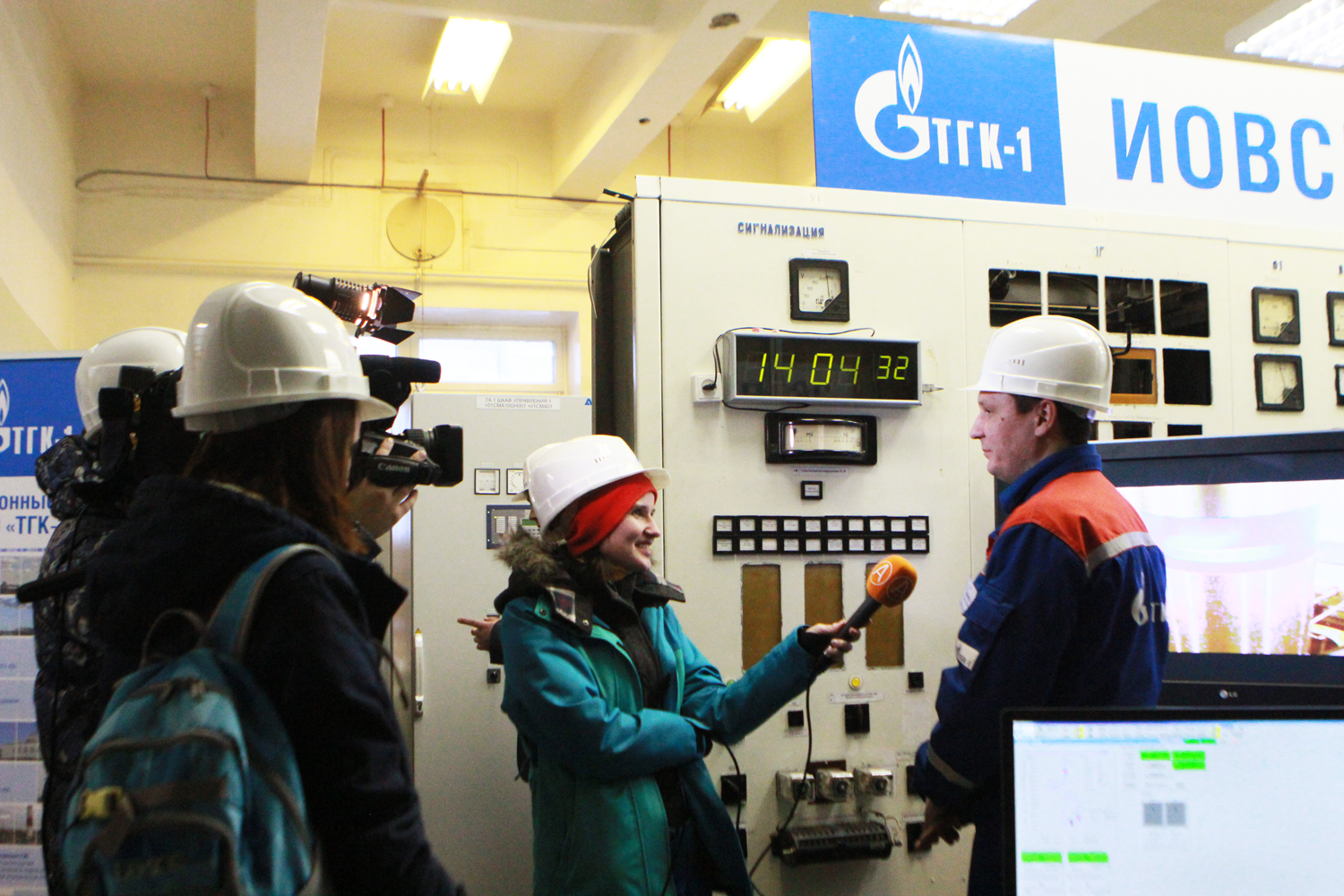

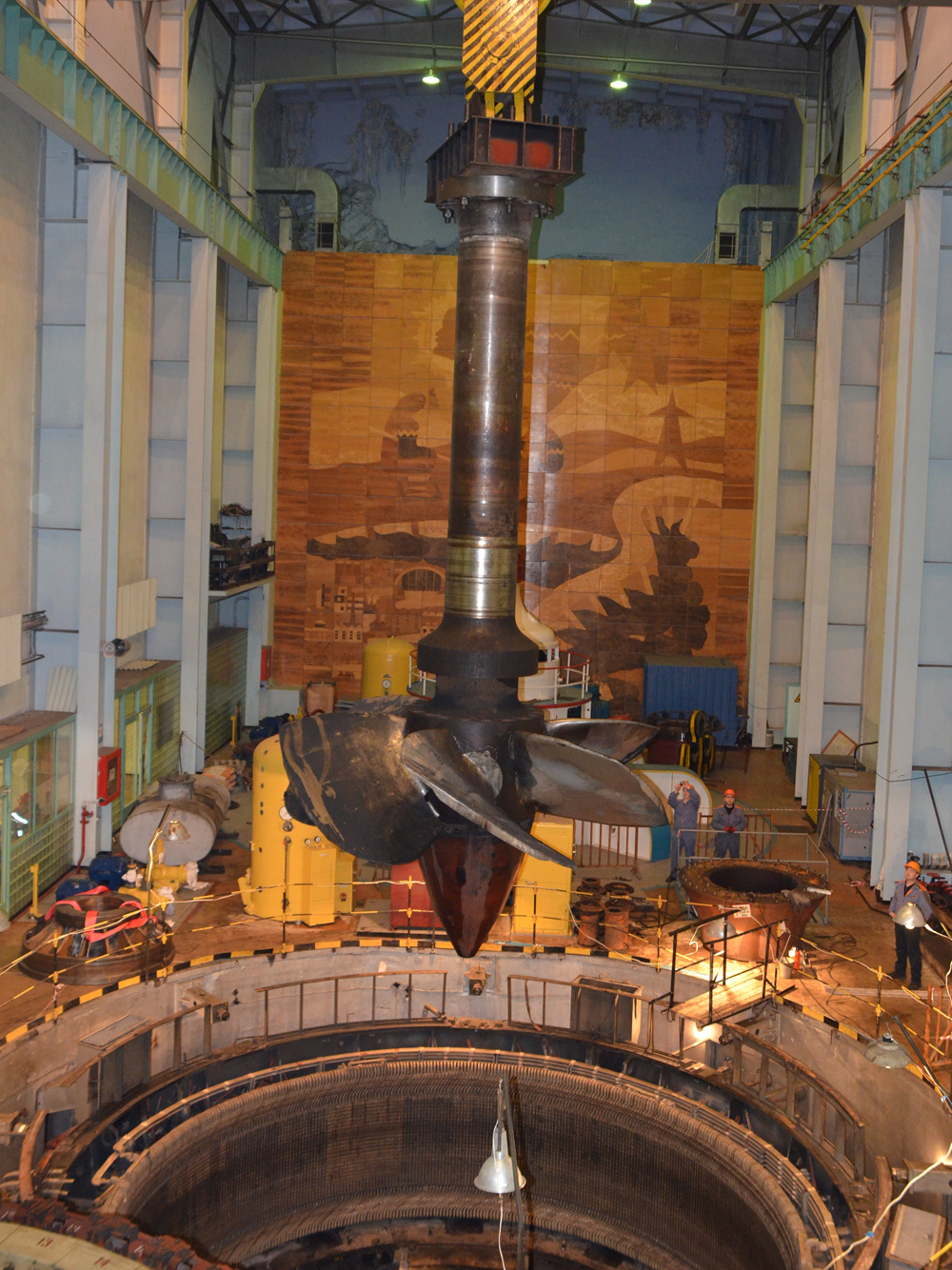

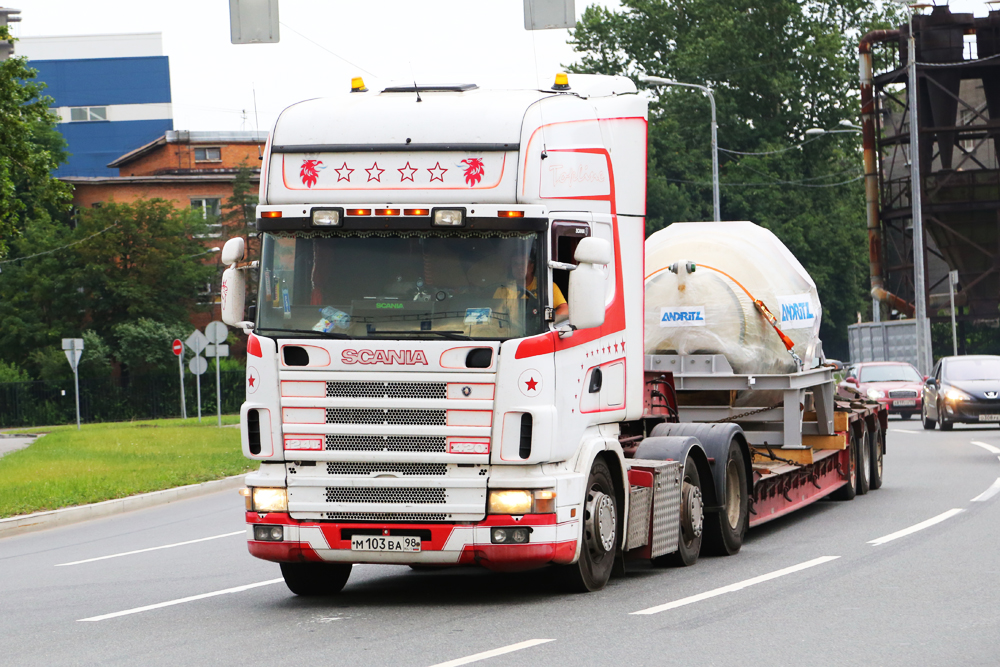

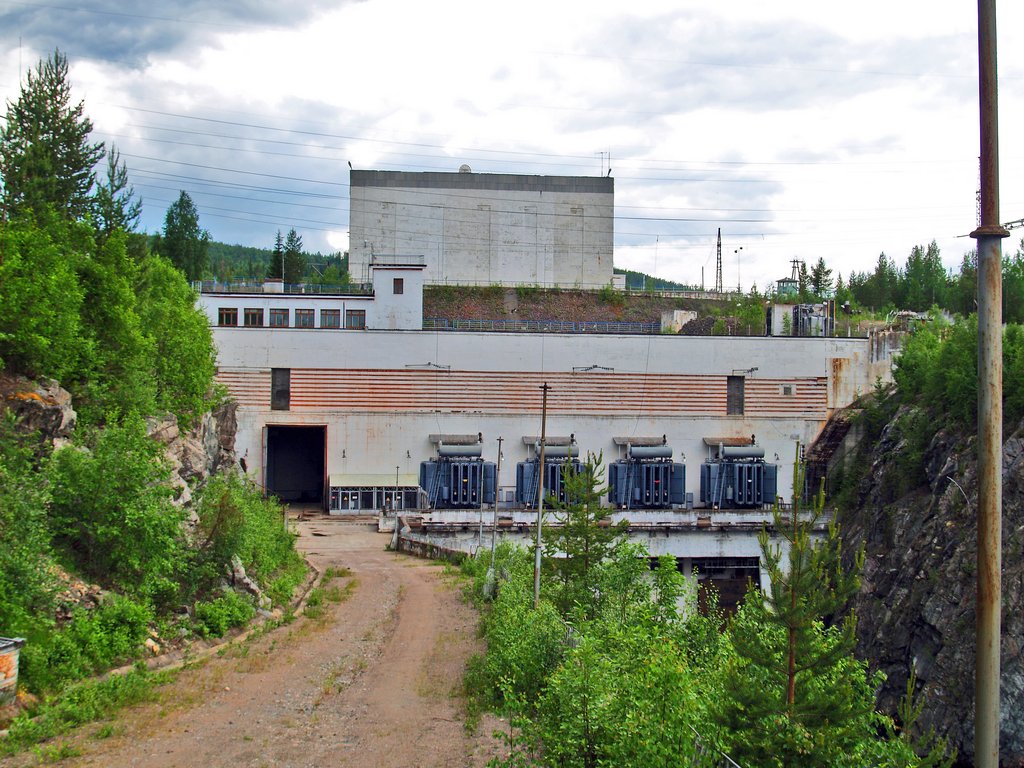

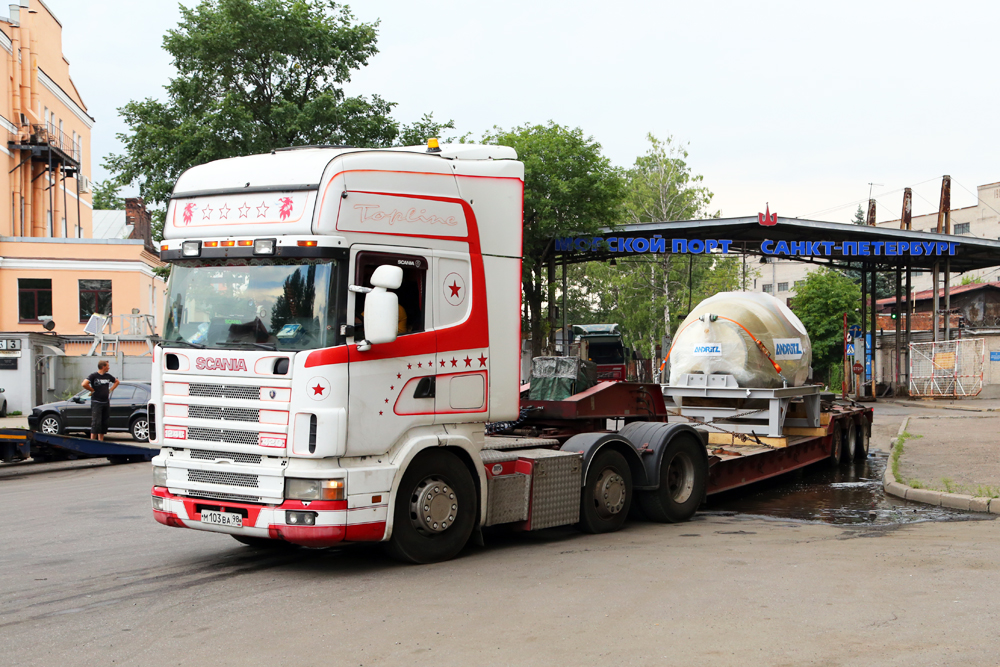

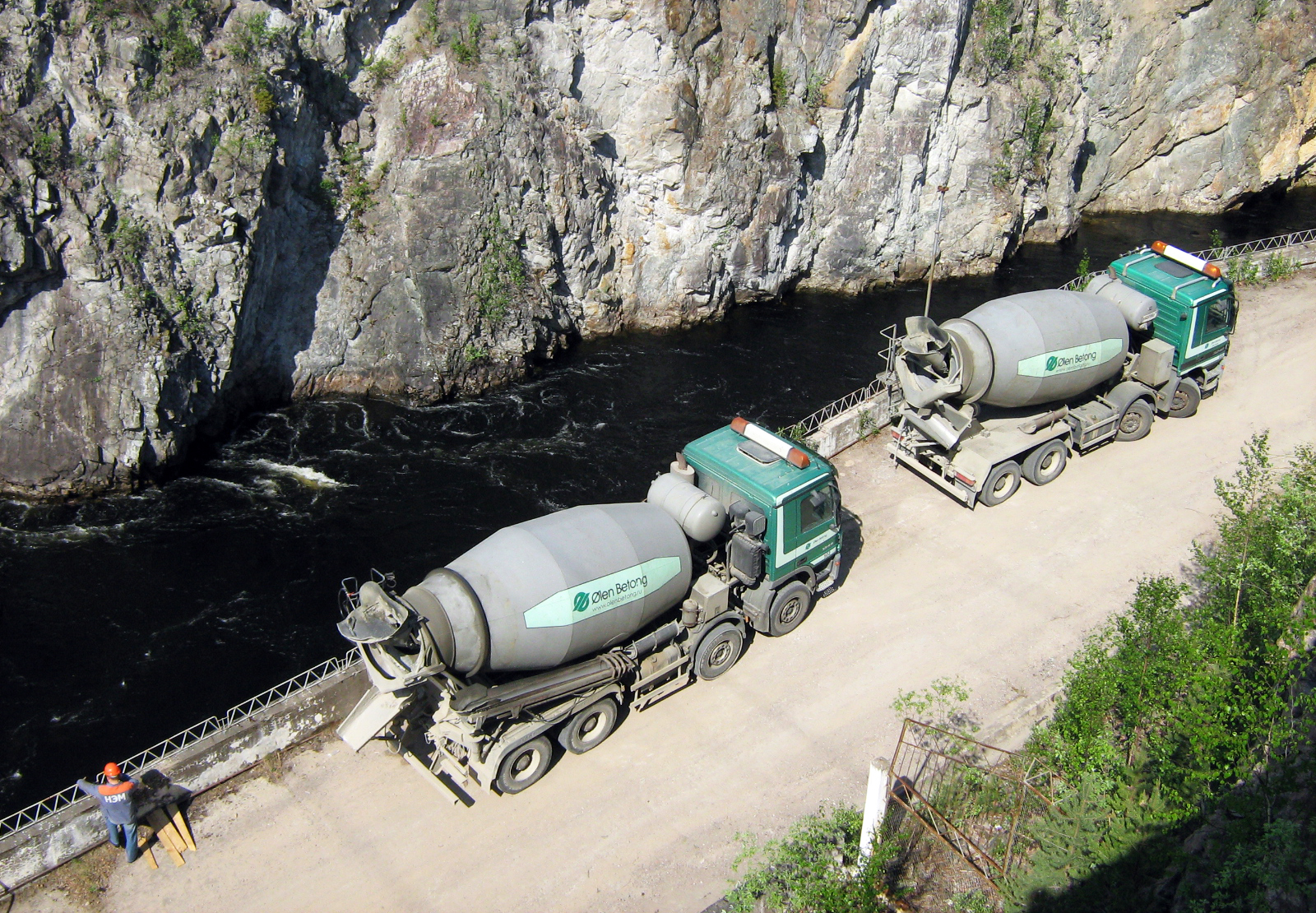

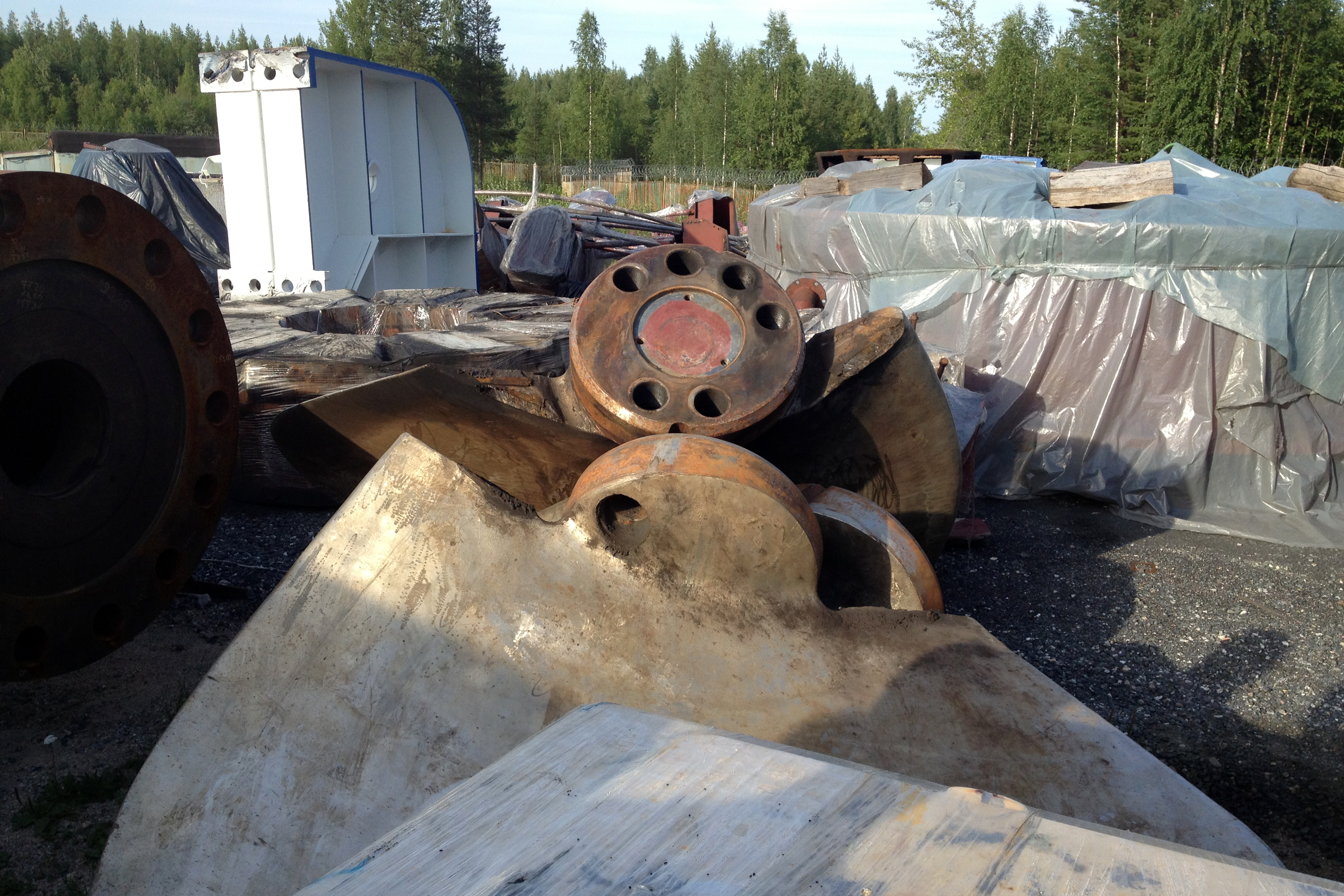

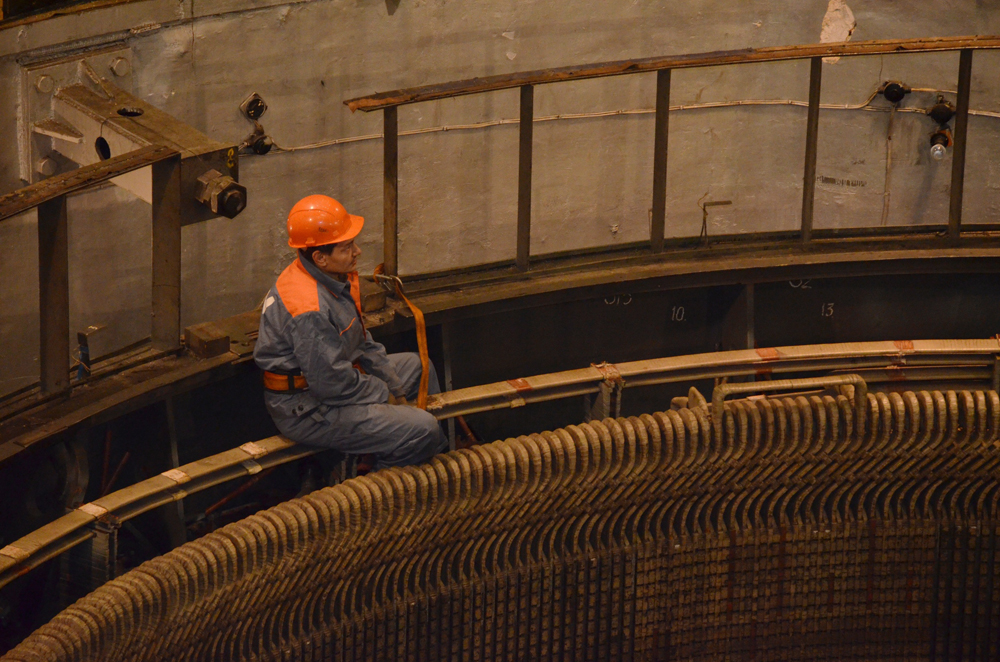

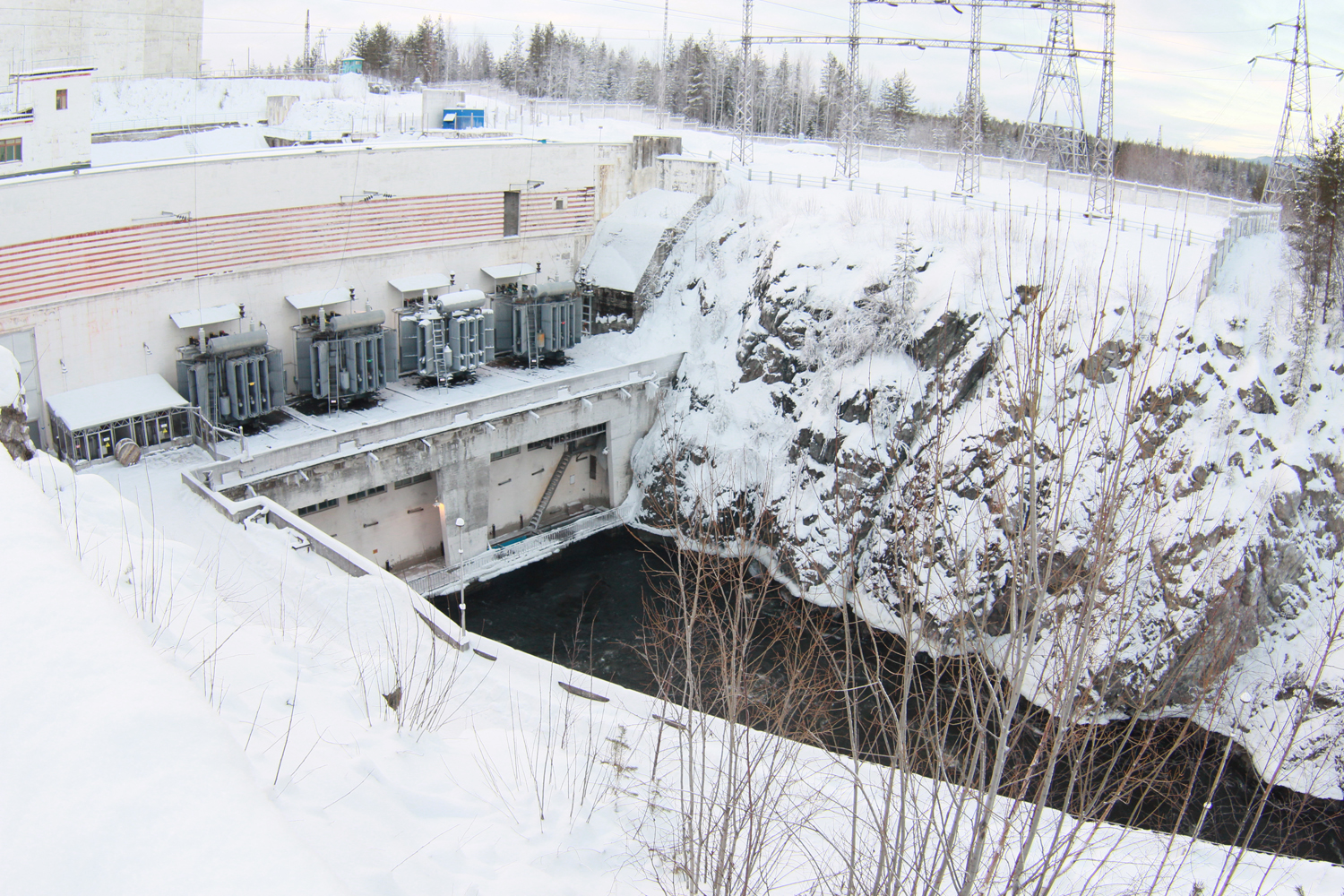

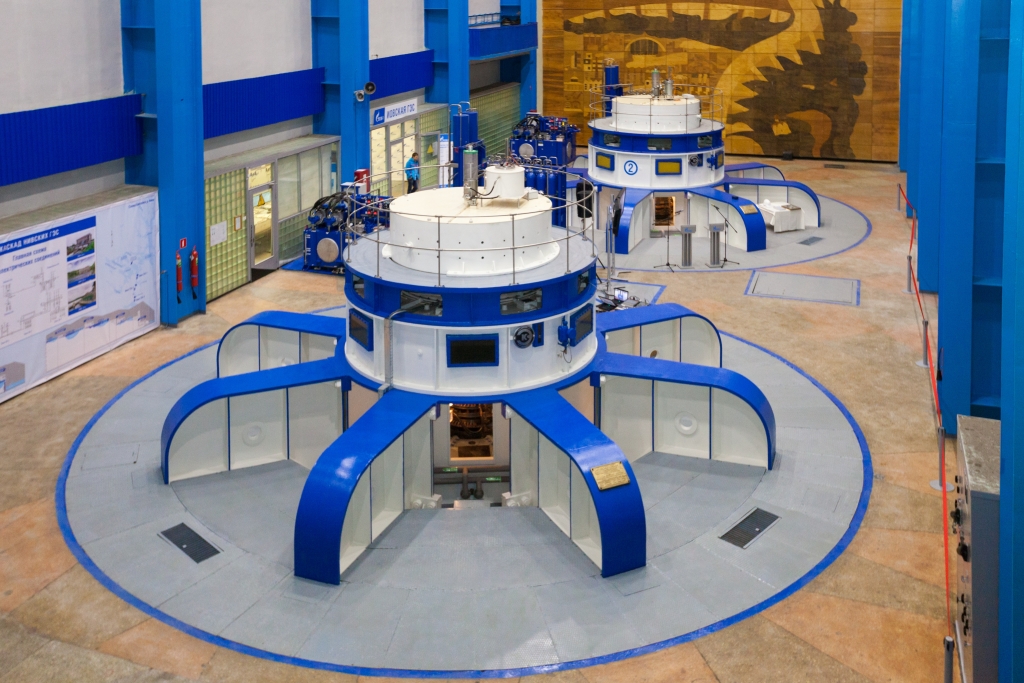

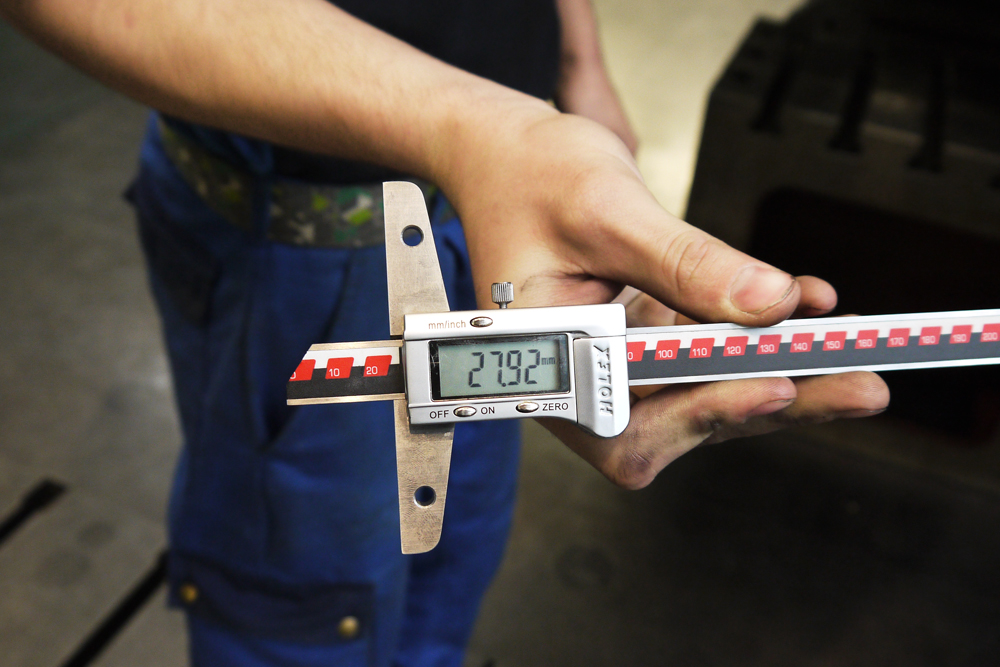

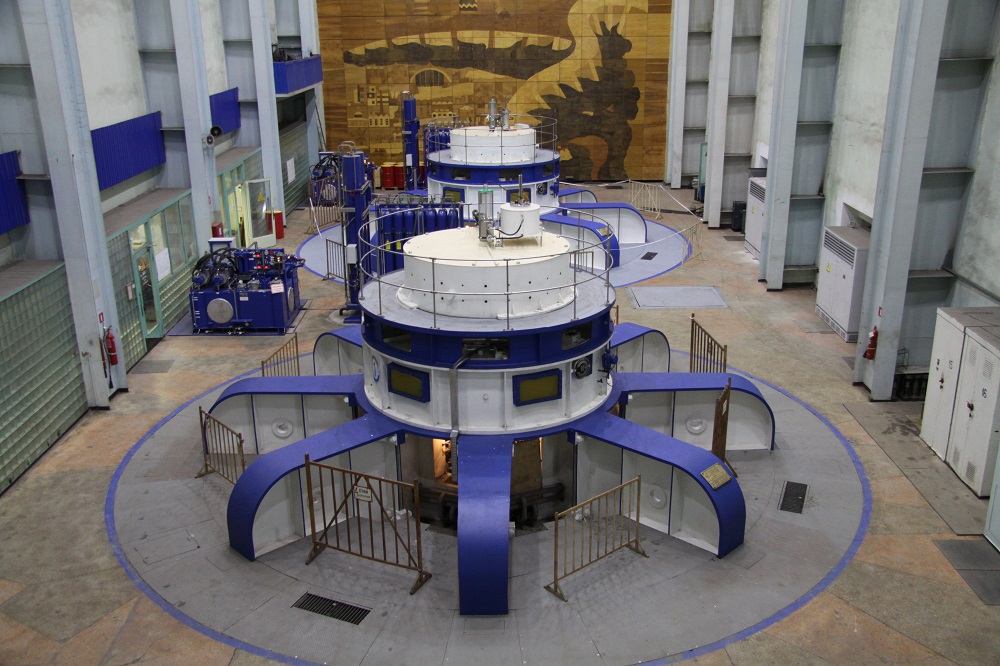

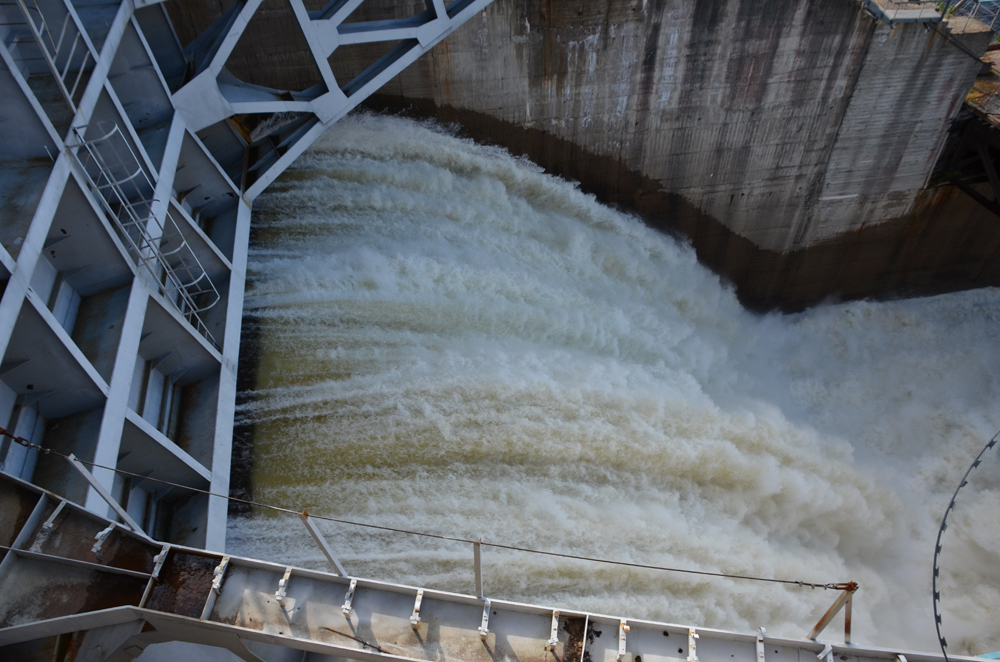

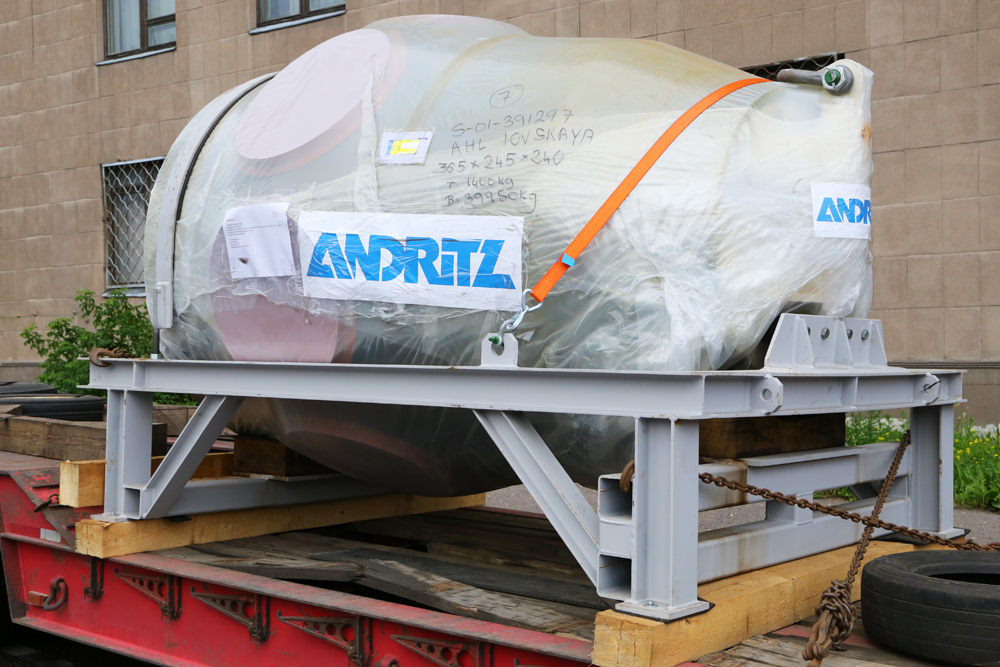

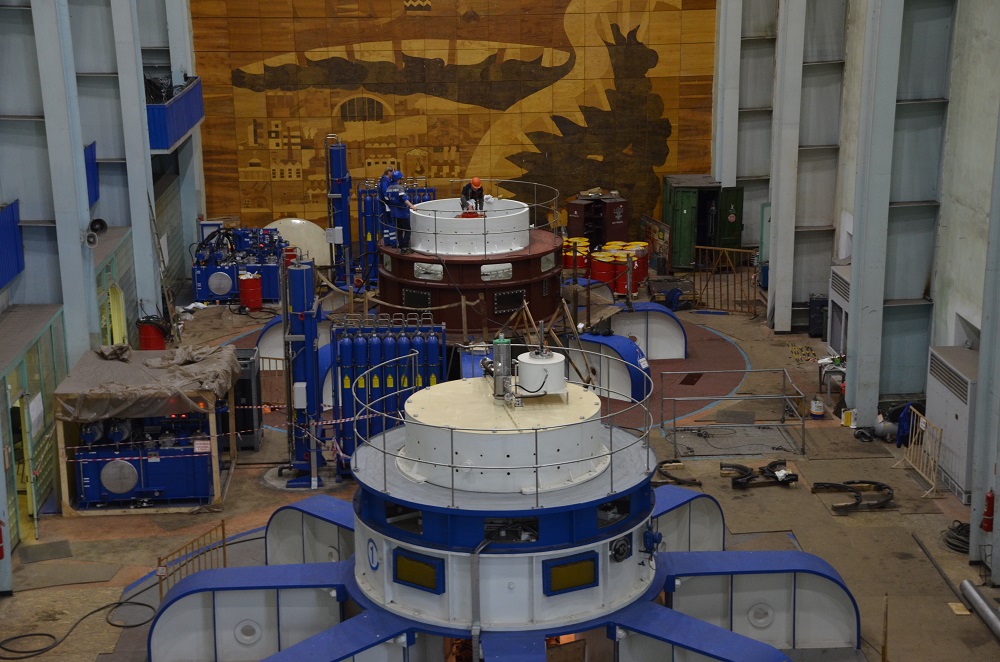

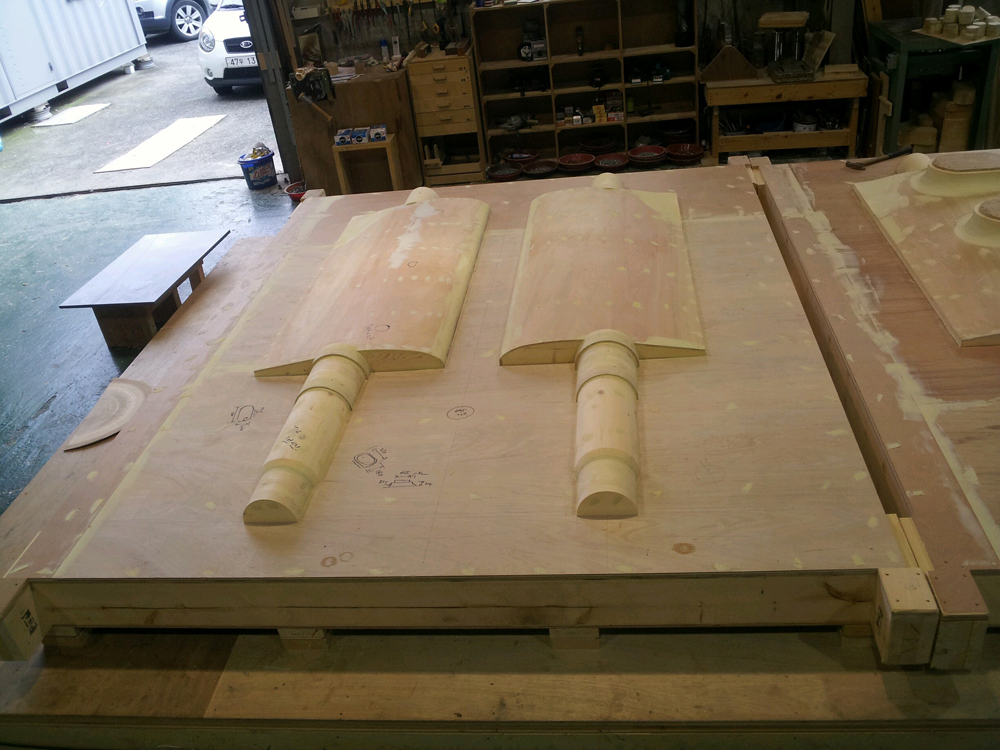

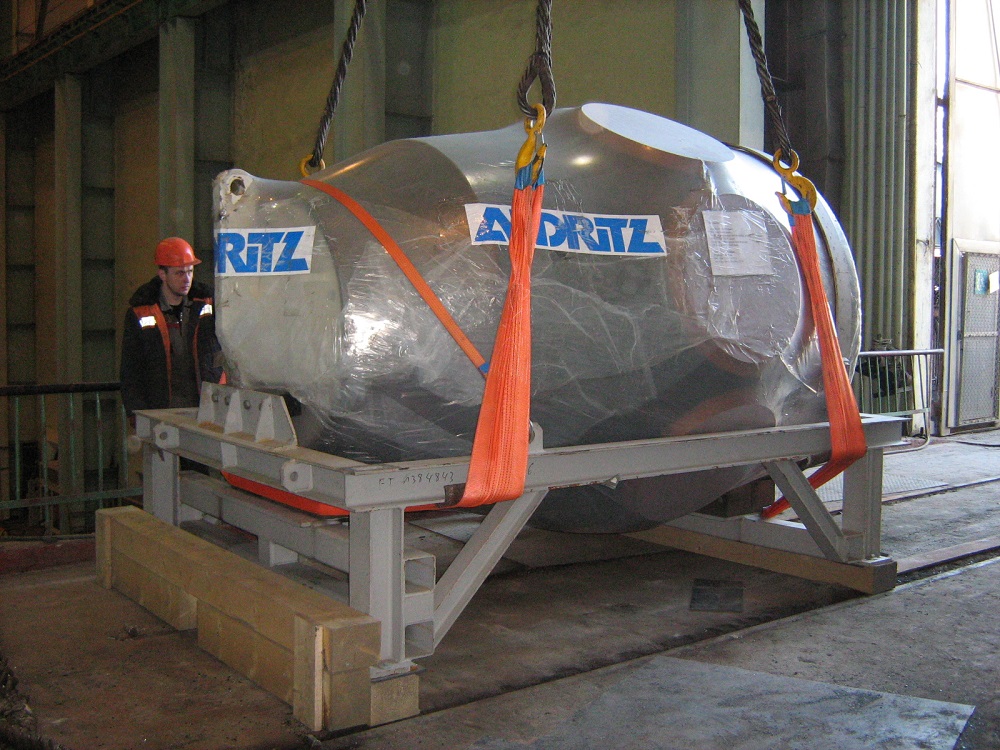

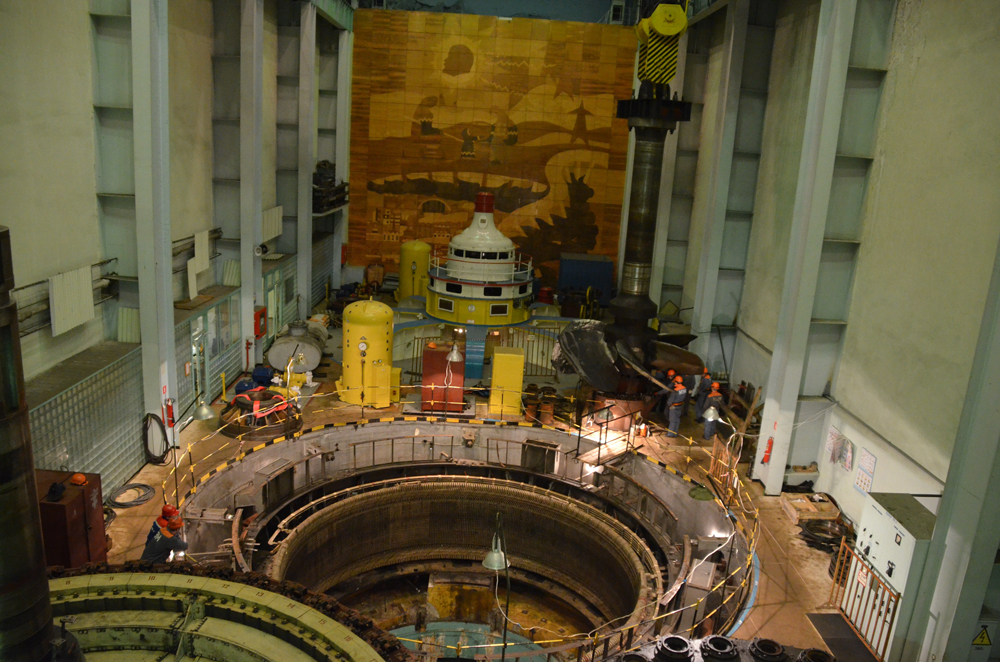

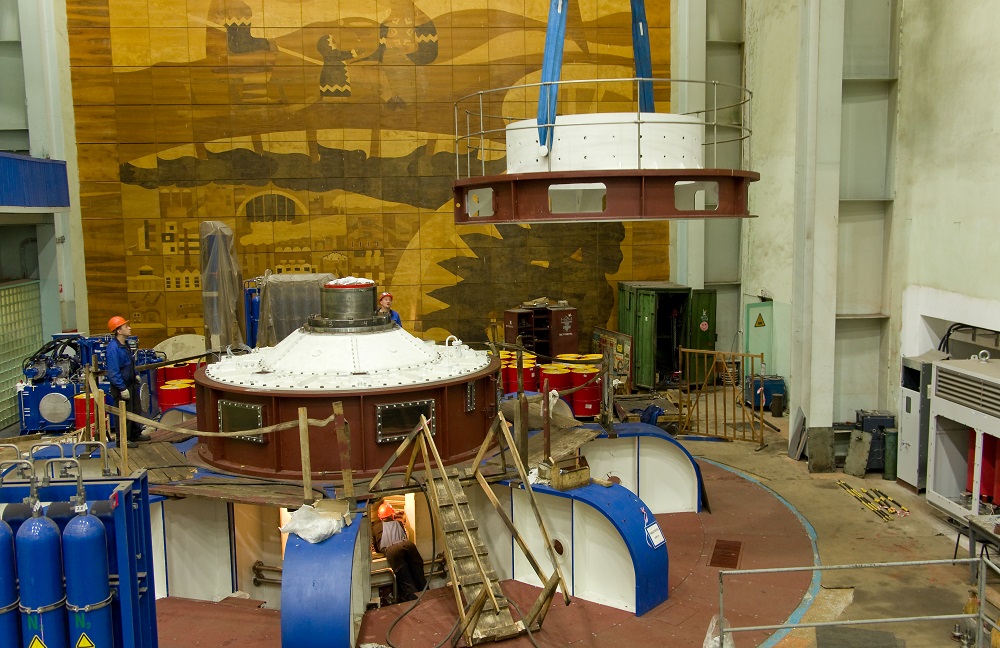

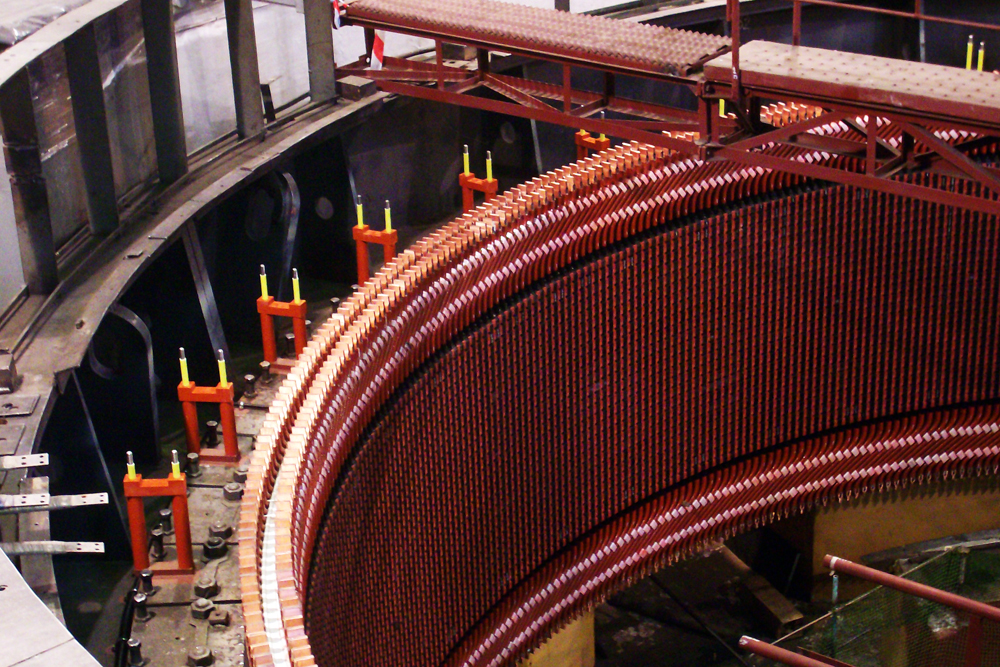

Ноябрь 2014 года: Завершение комплексной модернизации Иовской ГЭССентябрь 2014: Хроника строительстваАвгуст 2014 года: Хроника строительстваАпрель-май 2014: Хроника строительстваАпрель 2014 года: Доставка рабочего колеса гидроагрегата №2Феврель-март 2014 года: Хроника строительства21 января 2014 года: Пуск первого гидроагрегата на Иовской ГЭС2013: Подготовка к монтажу рабочего колеса2013: Доставка рабочего колеса на станцию2013: Гидравлические испытания рабочего колеса Иовской ГЭС в Австрии2013: Бетонирование камеры рабочего колеса Иовской ГЭС2013: Доставка направляющего аппарата2013: Mонтаж обмотки статора рабочего колеса Иовской ГЭС2013: подготовка к монтажу камеры рабочего колеса гидроагрегата №12012: Демонтаж рабочего колеса2012: Хроника строительства
