Новое на сайте
-
05.05.2012
Плакаты военного Ленинграда
ТГК-1 и московское издательство «Контакт-Культура» представляют уникальный альбом "Плакаты военного Ленинграда"
-
28.04.2012
115 лет Центральной ТЭЦ
Электростанция №2 отпраздновала 115-летие со дня своего пуска в эксплуатацию 27 апреля 1897 года.
Первомайская ТЭЦ

Дата пуска в эксплуатацию: 30 марта 1957 г.
Адрес: Санкт-Петербург, ул. Корабельная, 4
Директор: Мирошниченко Сергей Александрович
Технико-экономические показатели:
Установленная электрическая мощность — 634,0 МВт
Установленная тепловая мощность — 1715,0 Гкал/ч
Основное топливо — газ, резервное — мазут
Выработка электроэнергии в 2011 г. — 1900,199 млн кВтч
Отпуск тепловой энергии в 2010 г. — 2 173,967 тыс. Гкал
Общая численность персонала: 490 человек
Обеспечивает тепловой энергией промышленные предприятия, жилые и общественные здания юго-западной части Санкт-Петербурга (Адмиралтейского, Кировского и Красносельского районов). В зоне теплоснабжения станции проживают около 500 тыс. человек, а также находится ряд крупных системообразующих производственных площадок, таких как ОАО «Кировский завод» и ОАО «Северная верфь».
Справочная информация
Первомайская ТЭЦ была построена на месте проведения «первой маёвки» — конспиративной загородной сходки петербургских рабочих 5 мая 1891 года. Тогда на взморье у реки Екатерингофки, в районе Путиловской верфи, собралось 100 человек.
Все турбоагрегаты станции были изготовлены крупнейшими производителями, гигантами тяжелого машиностроения – Ленинградским металлическим заводом (ныне — ОАО «ЛМЗ», входит в концерн «Силовые машины») и Уральским турбинным заводом (ныне — ЗАО «УТЗ», входит в концерн PEHOBA). Котлы станции создавались специалистами Барнаульского, Дорогобужского и Таганрогского заводов. Все оборудование вводилось в эксплуатацию в несколько этапов с 1957 по 1973 годы.
Техническое перевооружение и модернизация
Проект реконструкции Первомайской ТЭЦ предусматривает строительство, по сути, новой станции в составе двух энергоблоков ПГУ-ТЭЦ установленной электрической мощностью 180 МВт и тепловым отпуском в 119 Гкал/ч каждый, строительство КРУЭ 110/6 кВ, хозяйства жидкого аварийного топлива и нового водогрейного оборудования.
Комплексное испытание первого нового энергоблока ТЭЦ состоялось в октябре 2010 года. С 1 января 2011 года первый энергоблок введен в экплуатацию, а с 1 марта 2011 года он начал поставлять мощность в единую энергосистему России.
Окончание строительства второго блока — конец 2011 года. За ним последует завершение строительства хозяйства жидкого топлива и установка водогрейного оборудования станции с выводом из состава устаревшего генерирующего оборудования ТЭЦ.
Площадка Первомайской ТЭЦ стала полигоном для испытаний новых образцов отечественного энергомашиностроения — паровой турбины Т-50/64 (ОАО Калужский турбинный завод), котлов-утилизаторов Е 99,5/13,5-7,61/0,59 (ОАО Подольский машиностроительный завод) и газодожимных компрессоров 4 ГЦ2-318.
На объекте впервые на Северо-Западе применены воздушно-конденсационные установки системы Геллера на искусственной тяге в блочно-модульном исполнении, позволяющие минимизировать потери в техническом контуре охлаждения.
Уникальность типоразмера устанавливаемых газовых и паровых турбин для комбинированного цикла генерации во многом обусловлена требованиями системной надежности в данном узле электрических нагрузок в части единичной электрической мощности генераторов.
Реализация проекта обеспечит покрытие дефицита электроэнергии Санкт-Петербурга и Ленинградской области, замещение энергонеэффективного оборудования 1950-х годов и снижение экологической нагрузки на воздушный бассейн Санкт-Петербурга и водный бассейн Балтийского моря.
Календарь строительства
2007
Начало строительства нового энергоблока на базе двух установок ПГУ-180.
2008 — 2009
- смонтированы каркасы котлов, выполнена внутренняя тепловая изоляция, смонтированы поверхности нагрева, барабаны высокого и низкого давления, трубопроводы испарительного контура высокого и низкого давления;
- выполнен монтаж дымовых труб; произведен монтаж нижнего и верхнего строения фундаментов газовых турбин; обвязка паровой турбины № 1 с генератором;
- в части воздушно-конденсационной установки (градирни сухого типа) завершены работы по свайному полю, бетонированию фундаментов, монтаж тепломеханического и электротехнического оборудования;
- завершены работы в части прокладки инженерных сетей;
- завершено строительство циркуляционной насосной станции;
- выполнен монтаж трансформаторов, огнезащитных перегородок, эстакад токопроводов, навесного оборудования, ведется монтаж токопроводов и наладка трансформаторов, а также выполняется связь эстакад с кабельной галереей;
- завершены работы по монтажу распределительного элегазового устройства напряжения 110 кВ.
2010 — 2011
Окончание строительства первого энергоблока. 1 марта 2011 года — работа первого энергоблока в составе ДПМ.

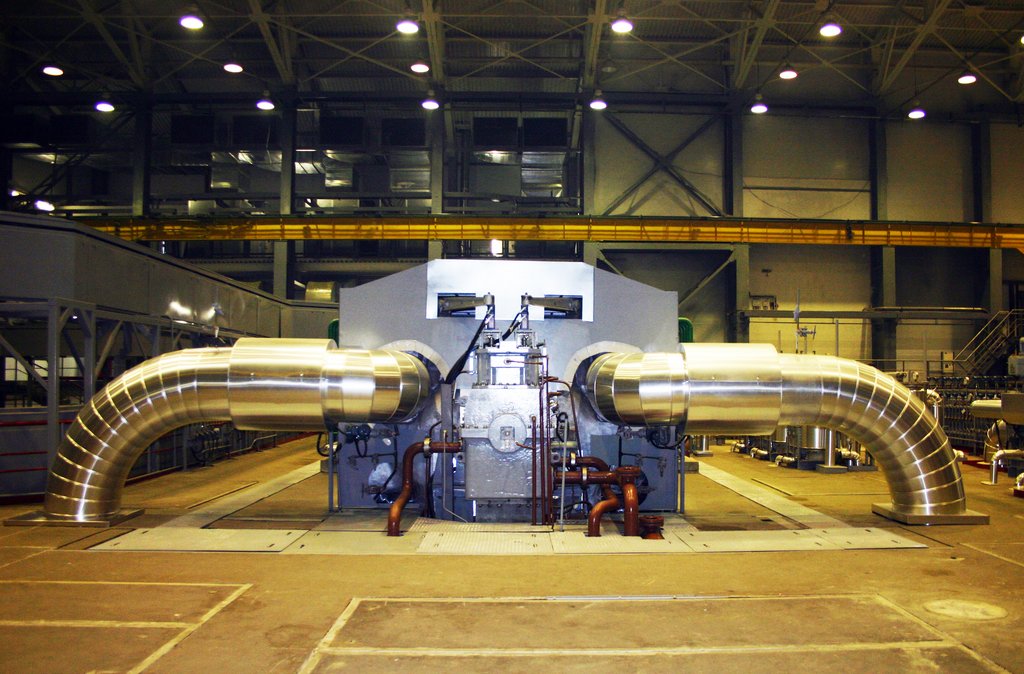

Завершено строительство, монтаж и пуско-наладка основного оборудования второго ПГУ-энергоблока Первомайской ТЭЦ

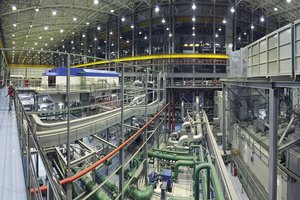

- основное тепломеханическое оборудование установлено, выполнены работы по промывке маслосистемы газовых и паровых турбин;
- проведены гидравлические испытания;
- смонтированы блочные трансформаторы, начата наладка оборудования. Ведутся подготовительные работы к подаче напряжения на РУСН-6/0,4 кВ;
- завершен монтаж газодожимной компрессорной установки, компрессор подготовлен к пробным пускам;
- полностью завершены работы по монтажу дымовых труб;
- на территории станции ведутся работы по благоустройству территории.

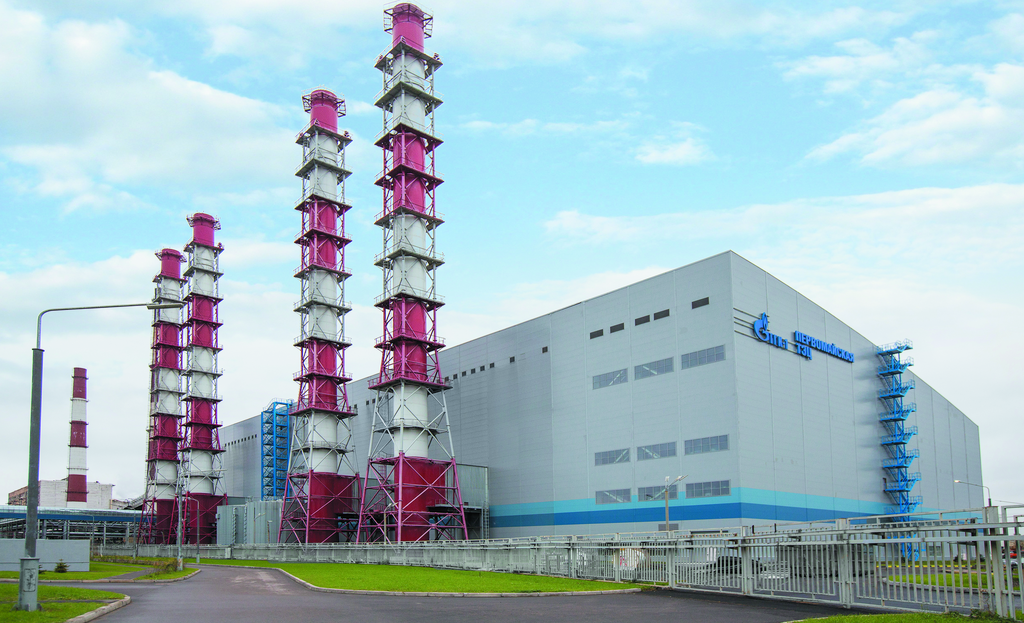

2012
В январе 2012 года новый энергоблок Первомайской ТЭЦ в составе двух ПГУ-180 начал поставки мощности на рынок энергии.











@tgc1
