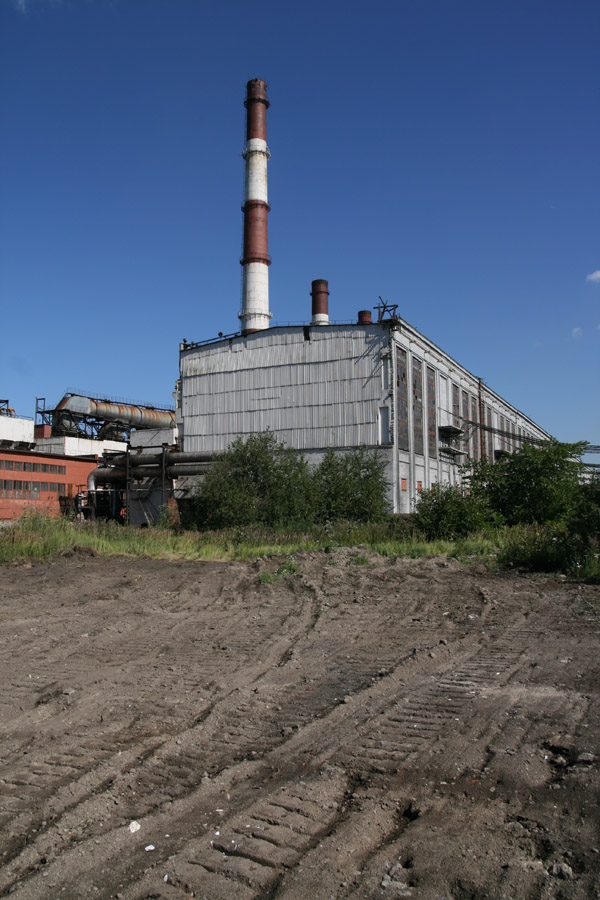

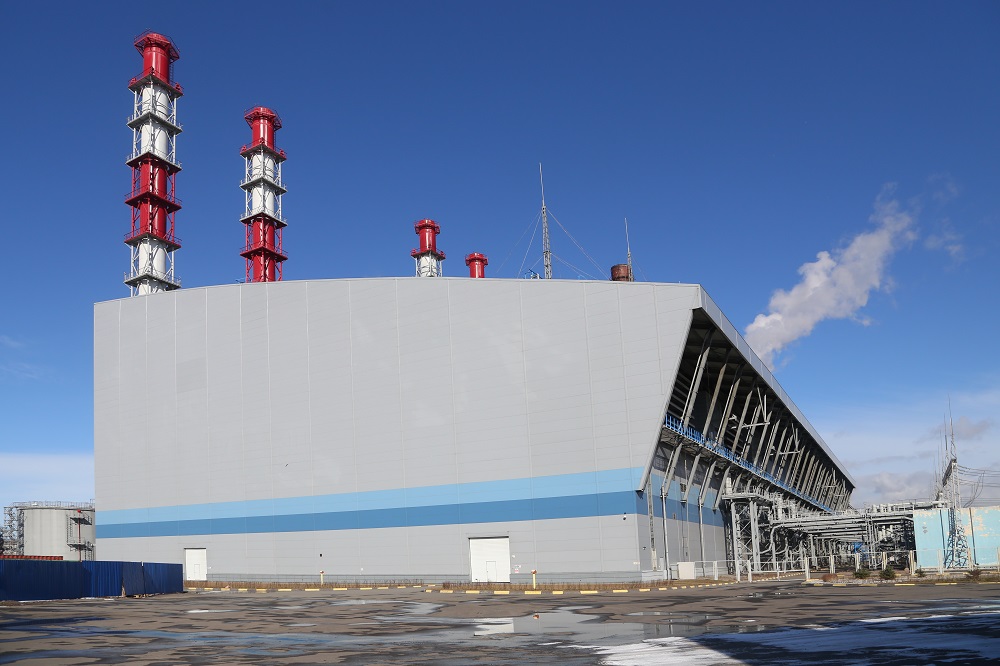

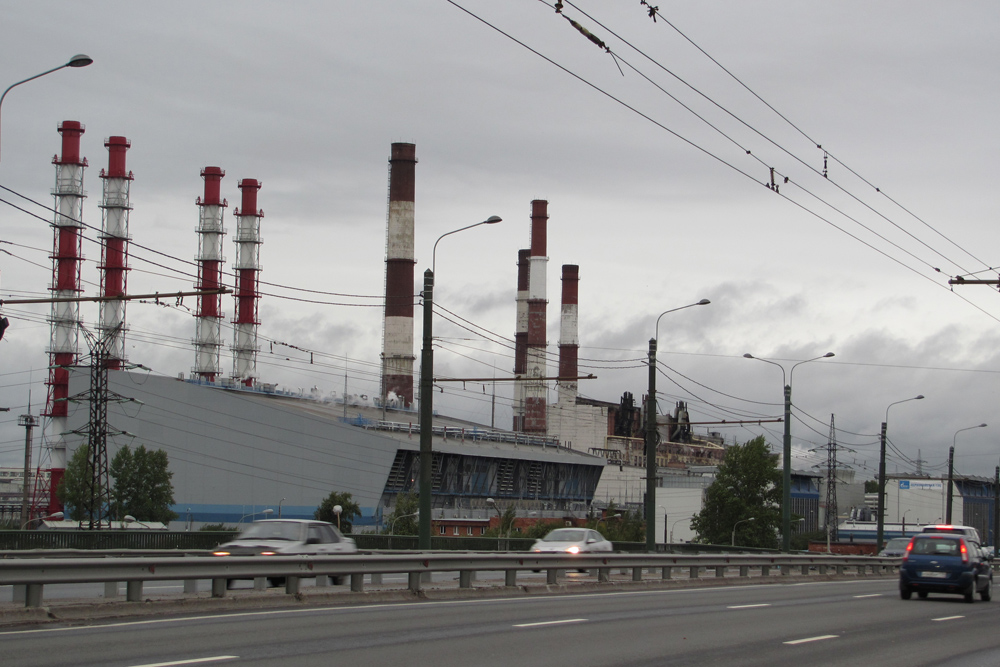

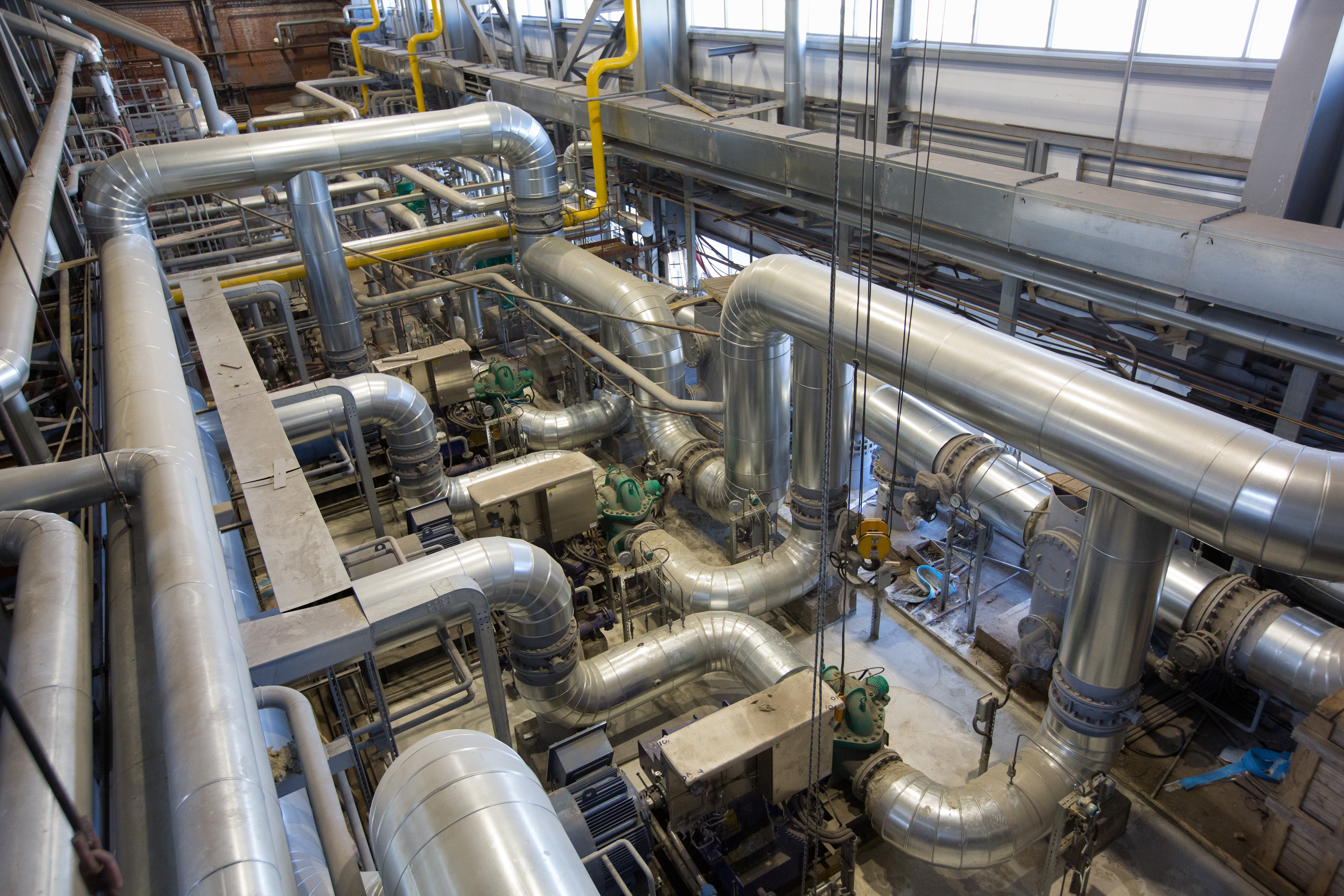

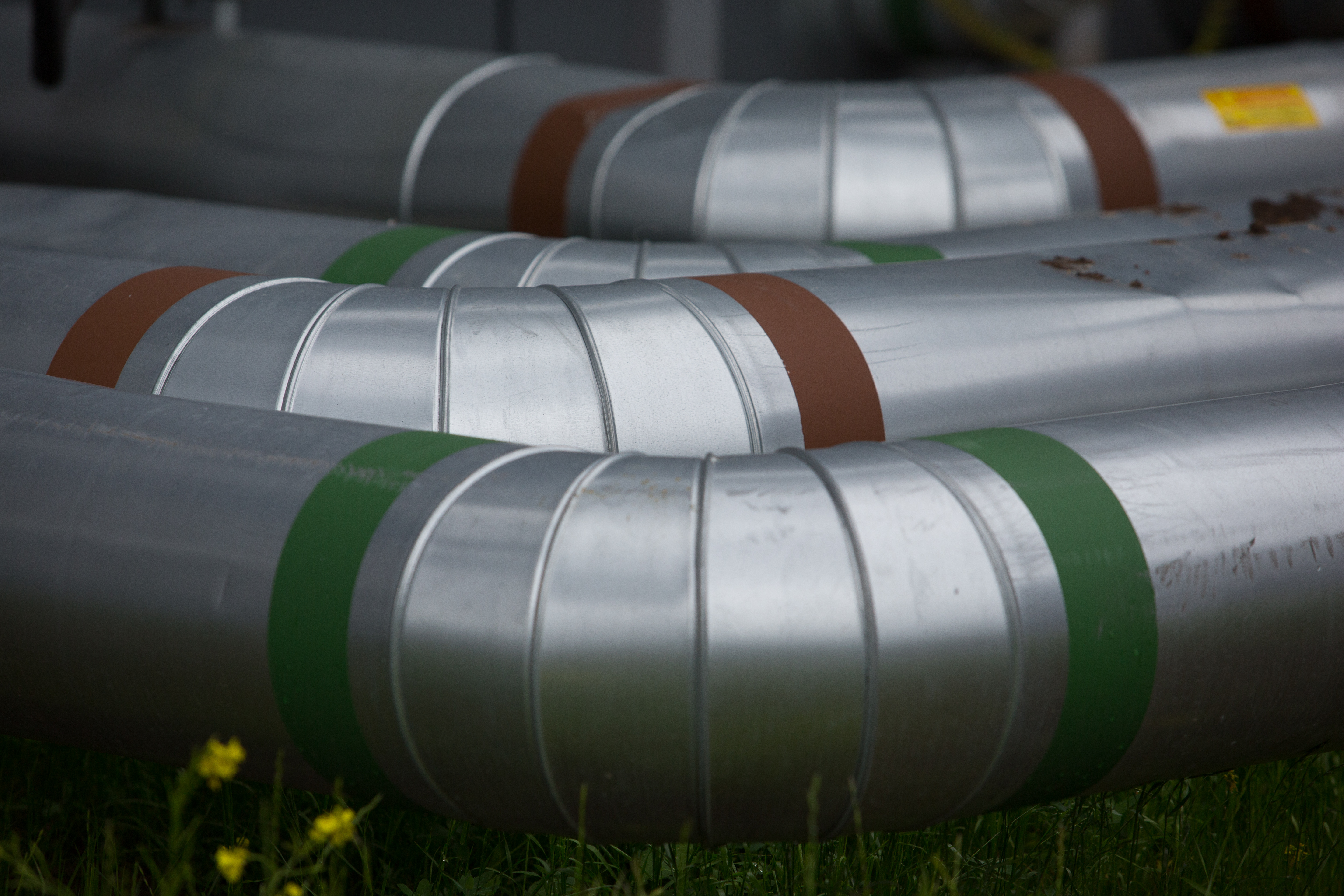

Первомайская ТЭЦ: Хроника строительства

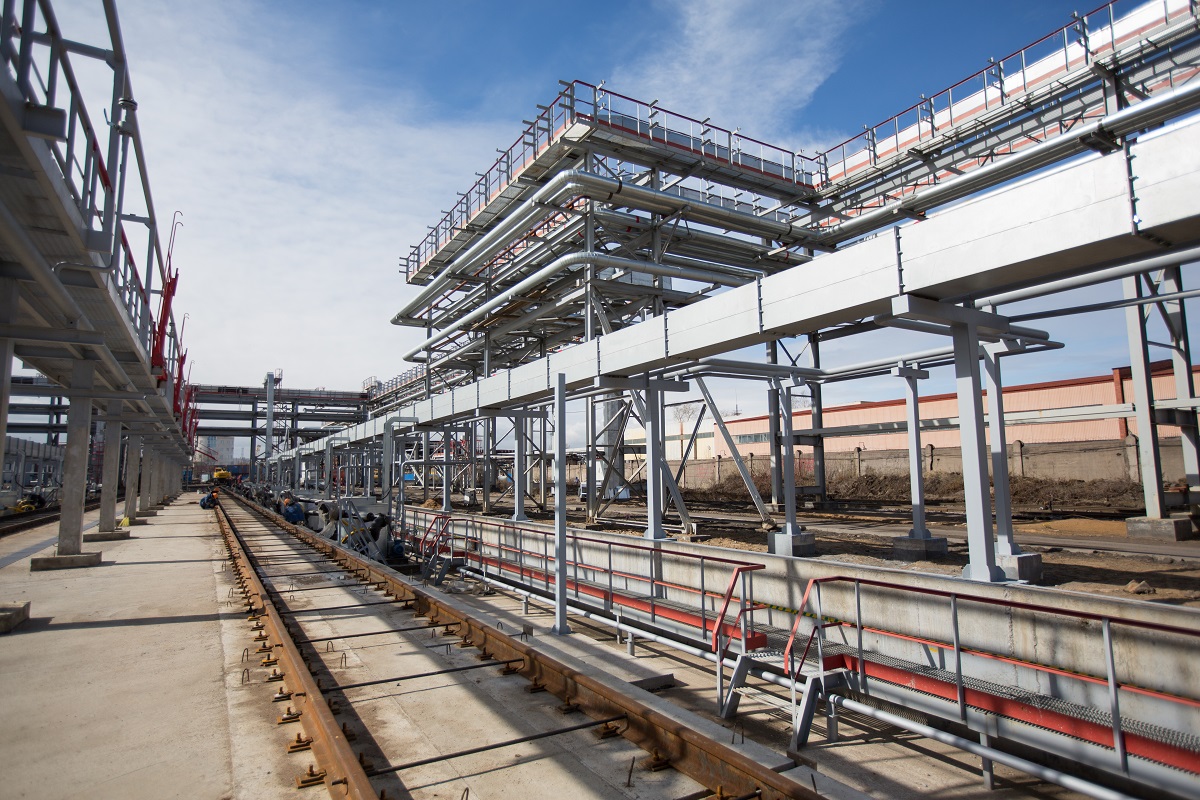

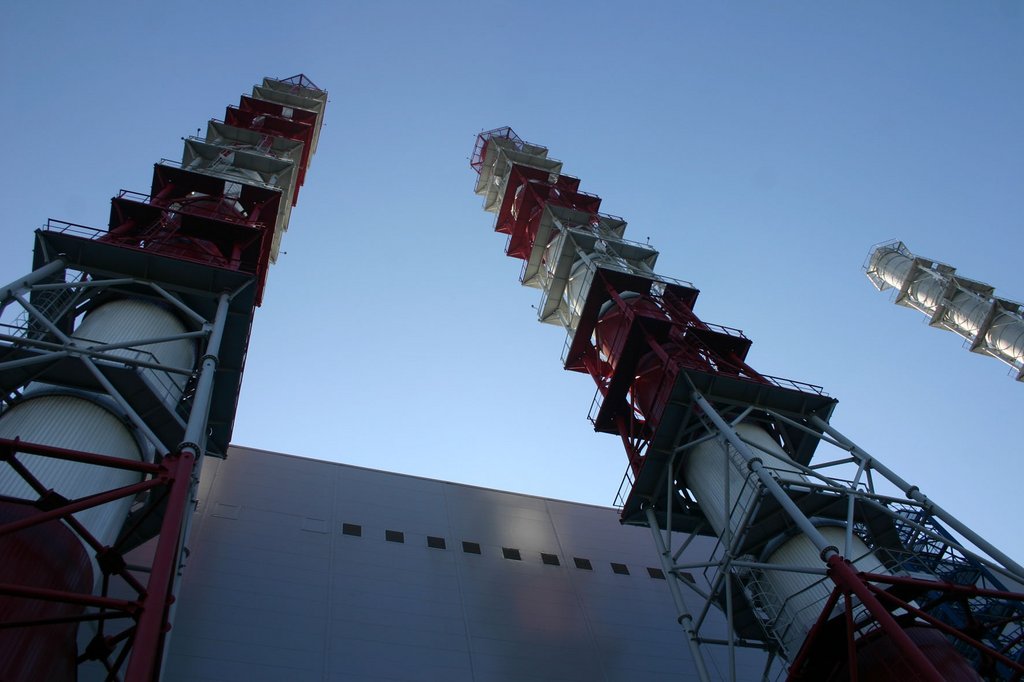

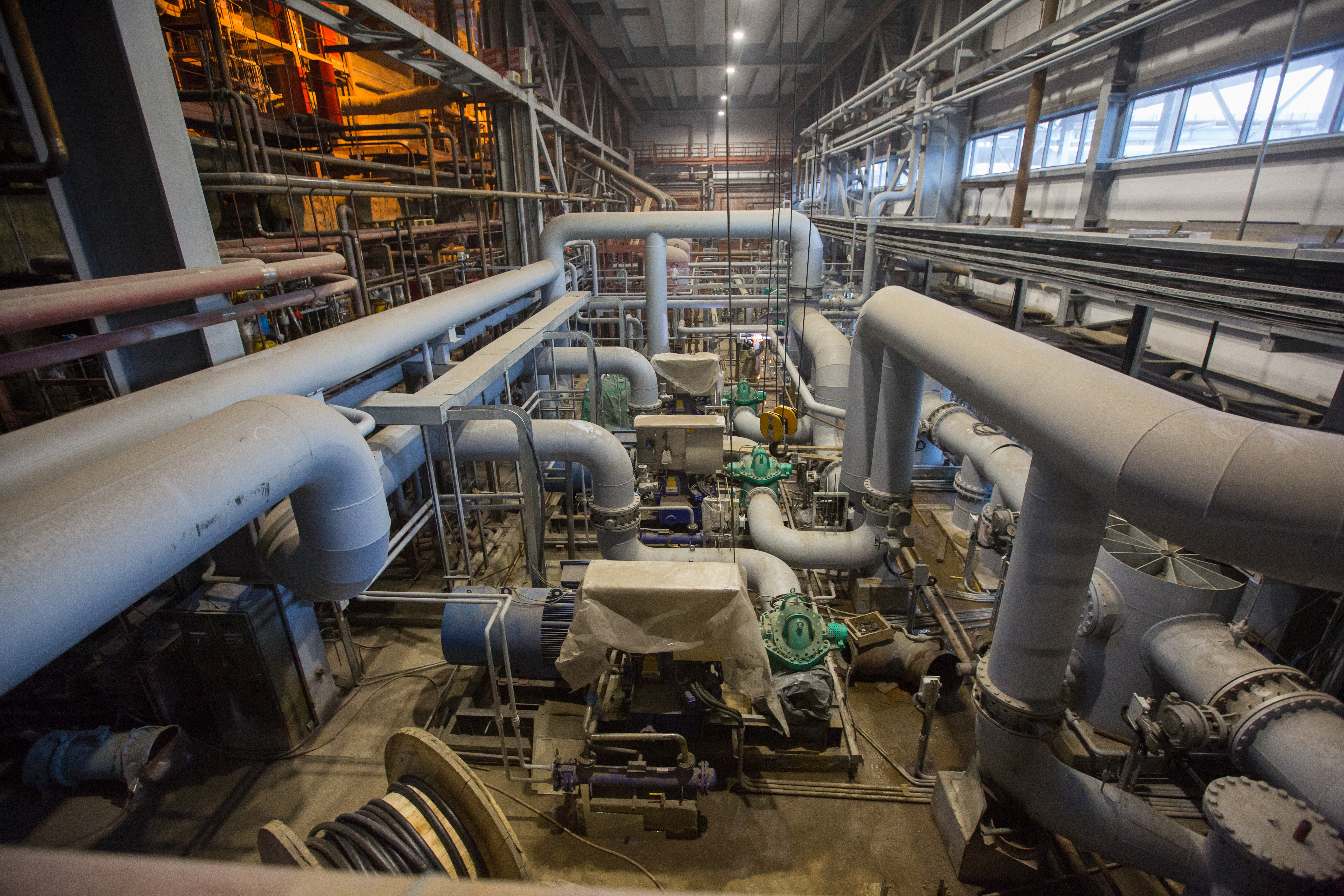

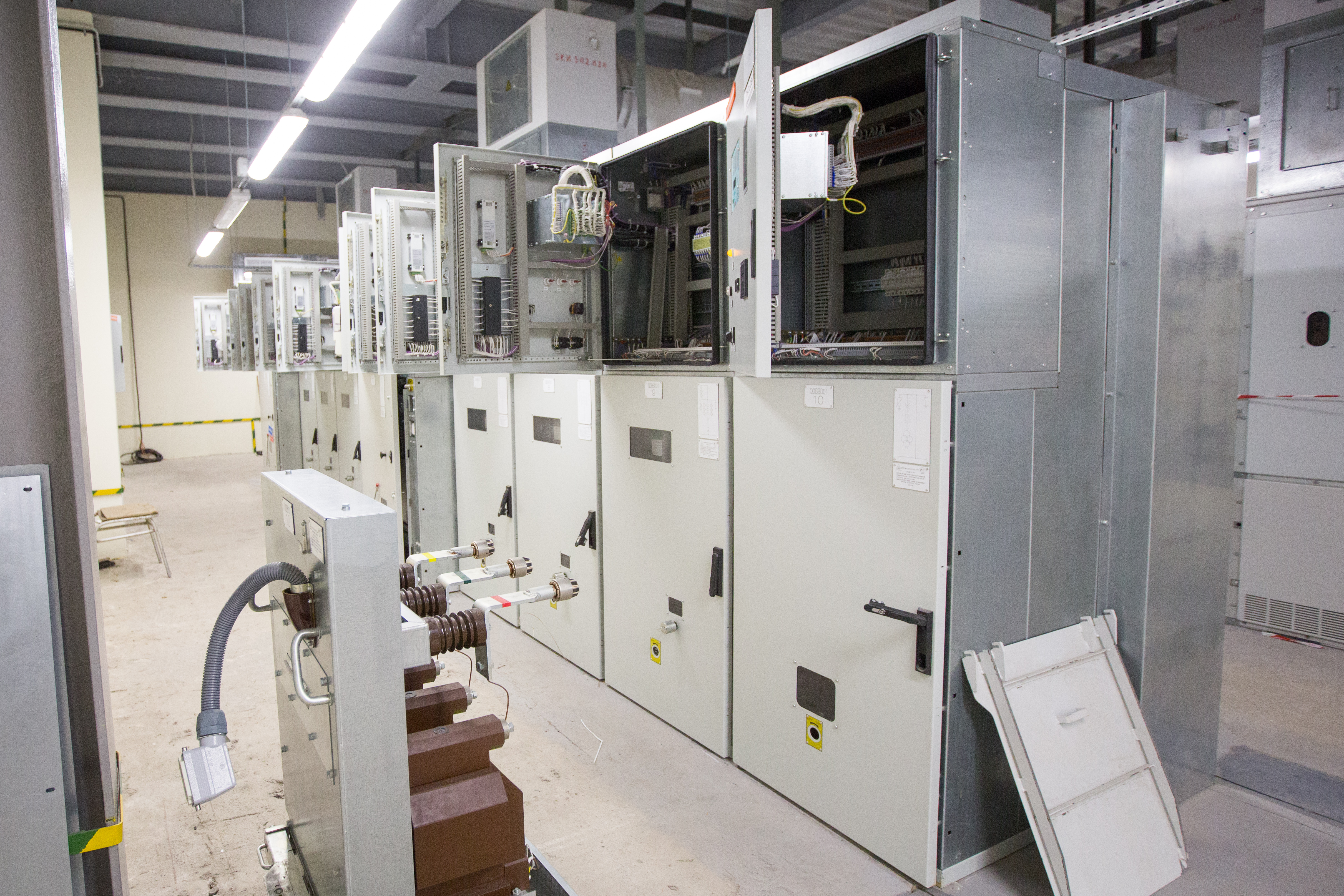

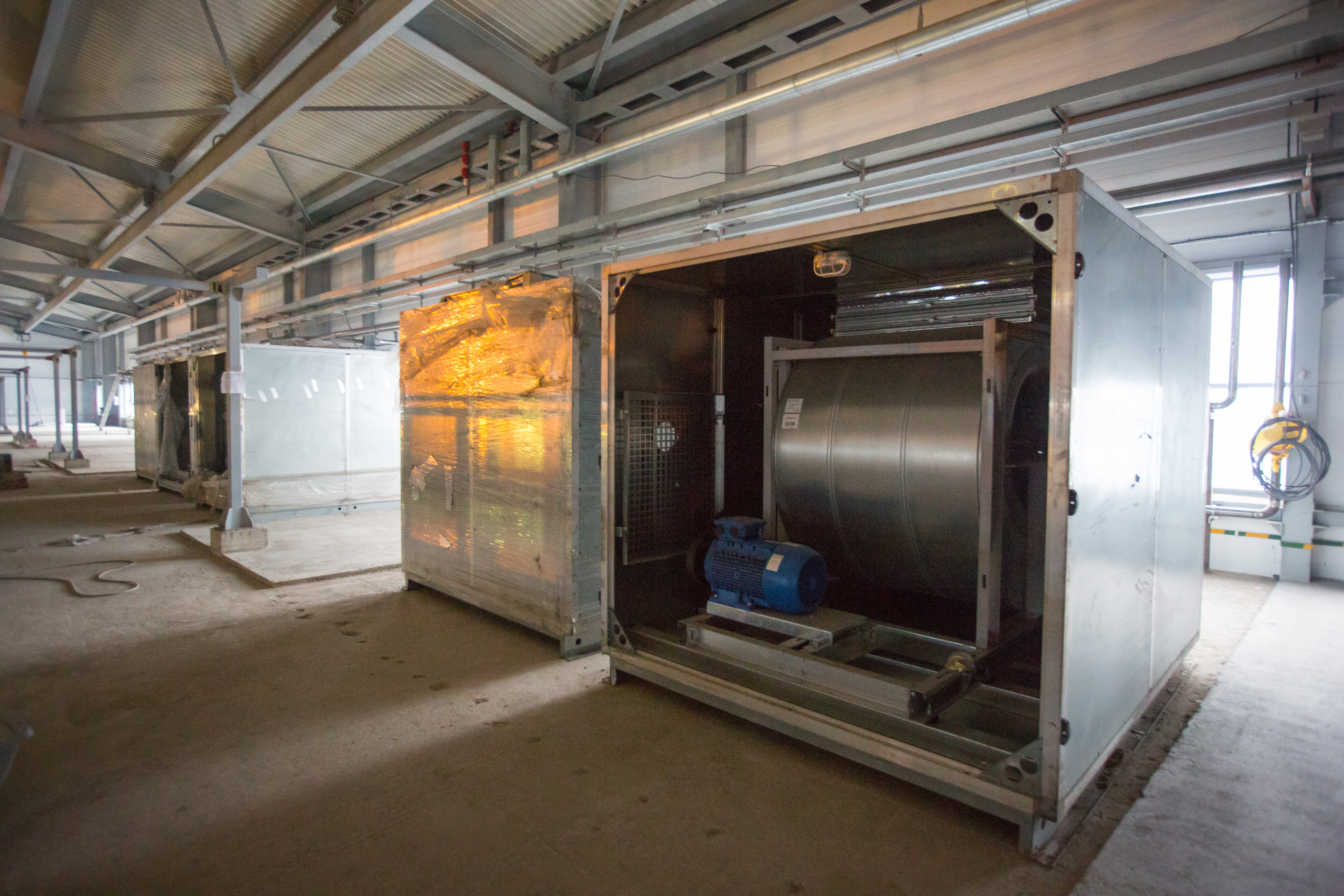

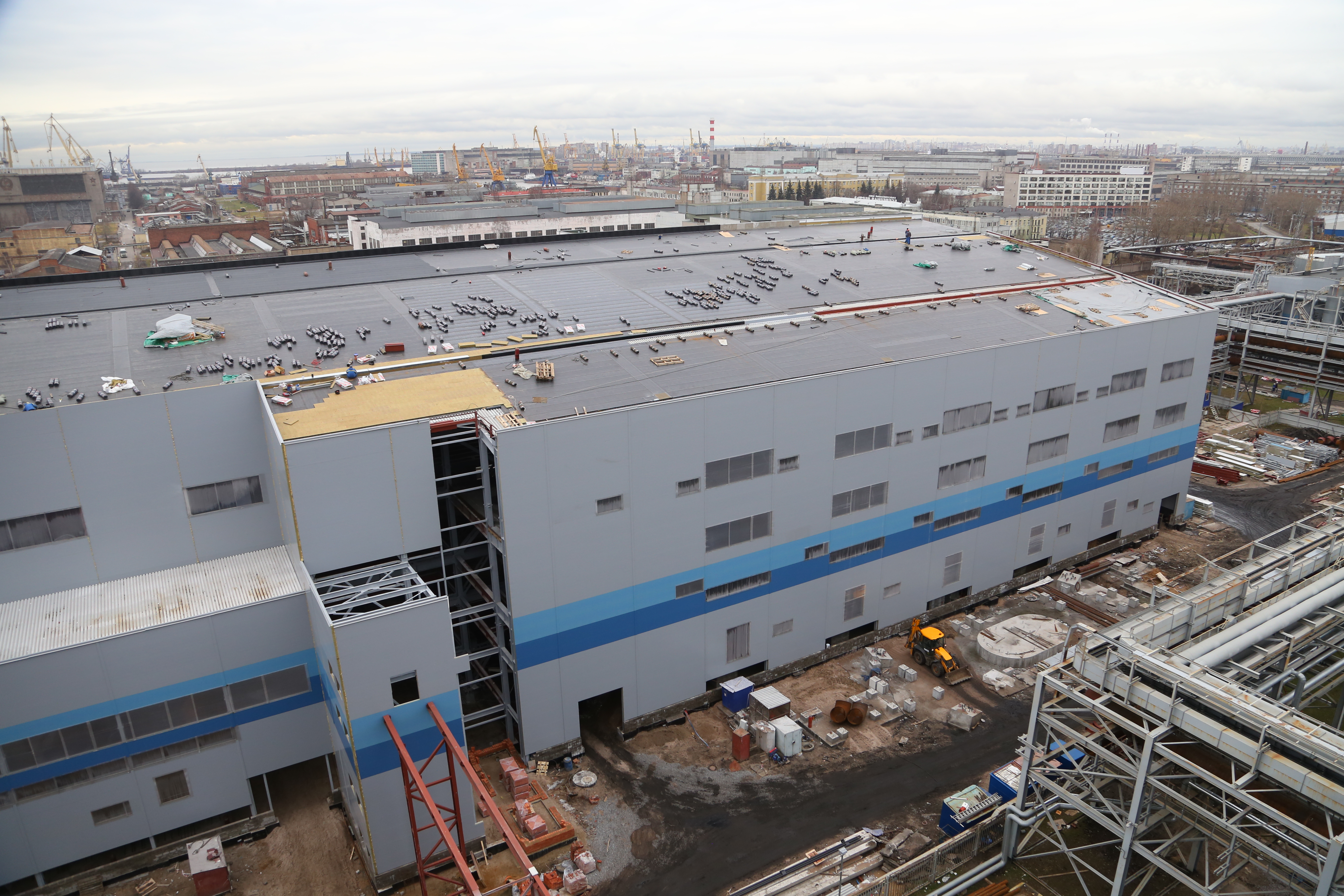

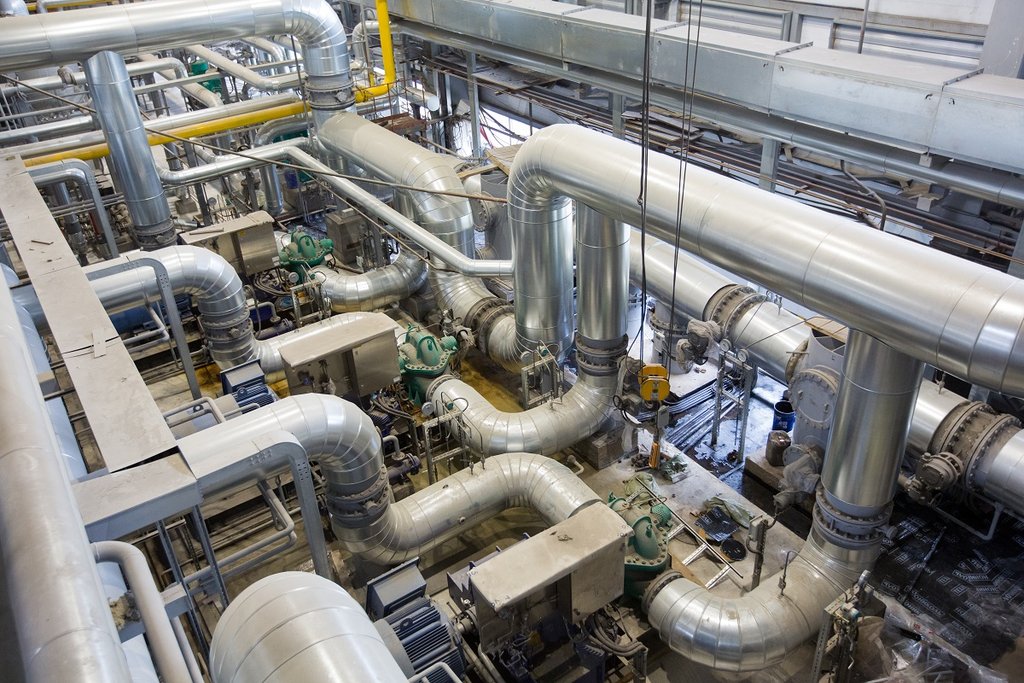

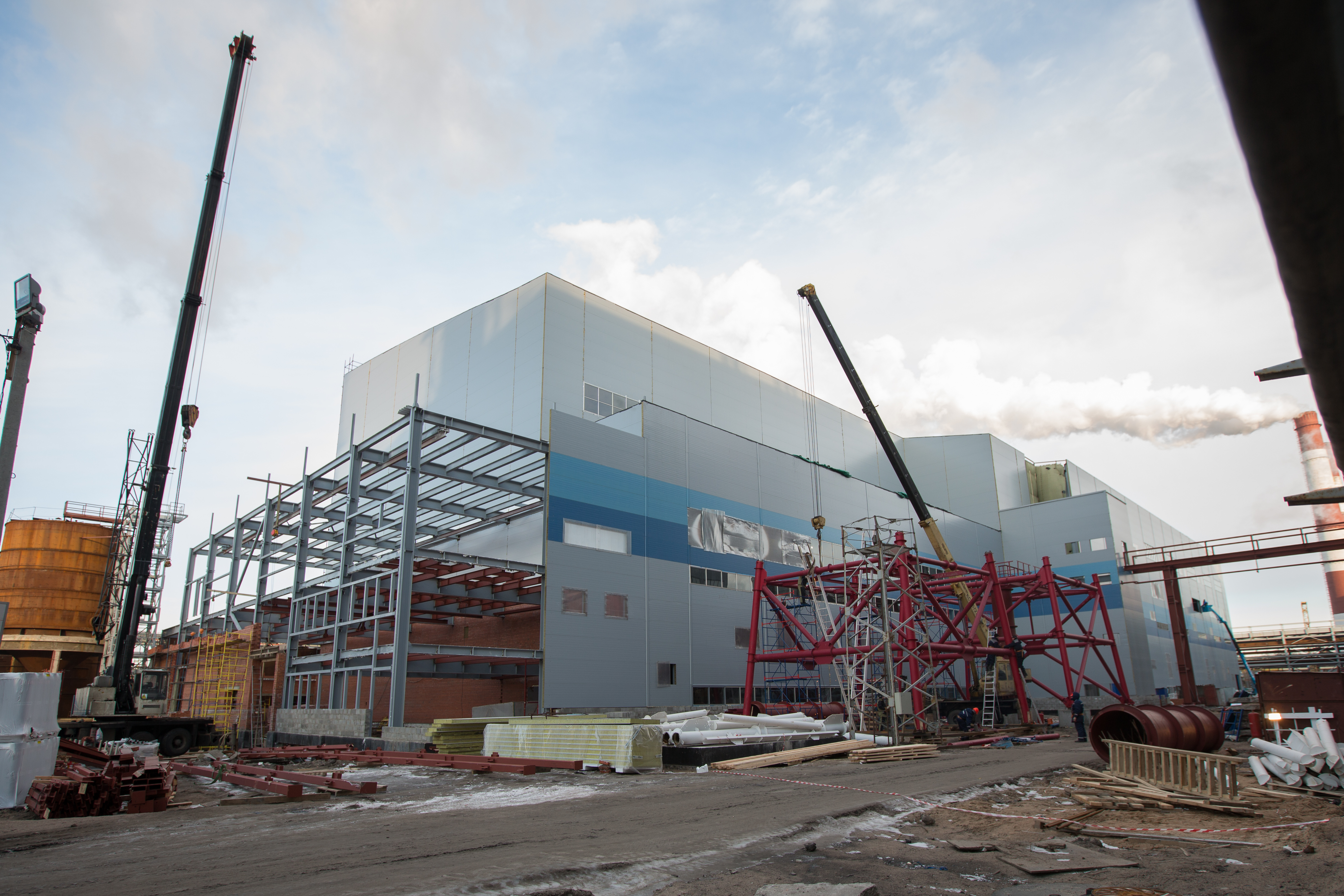

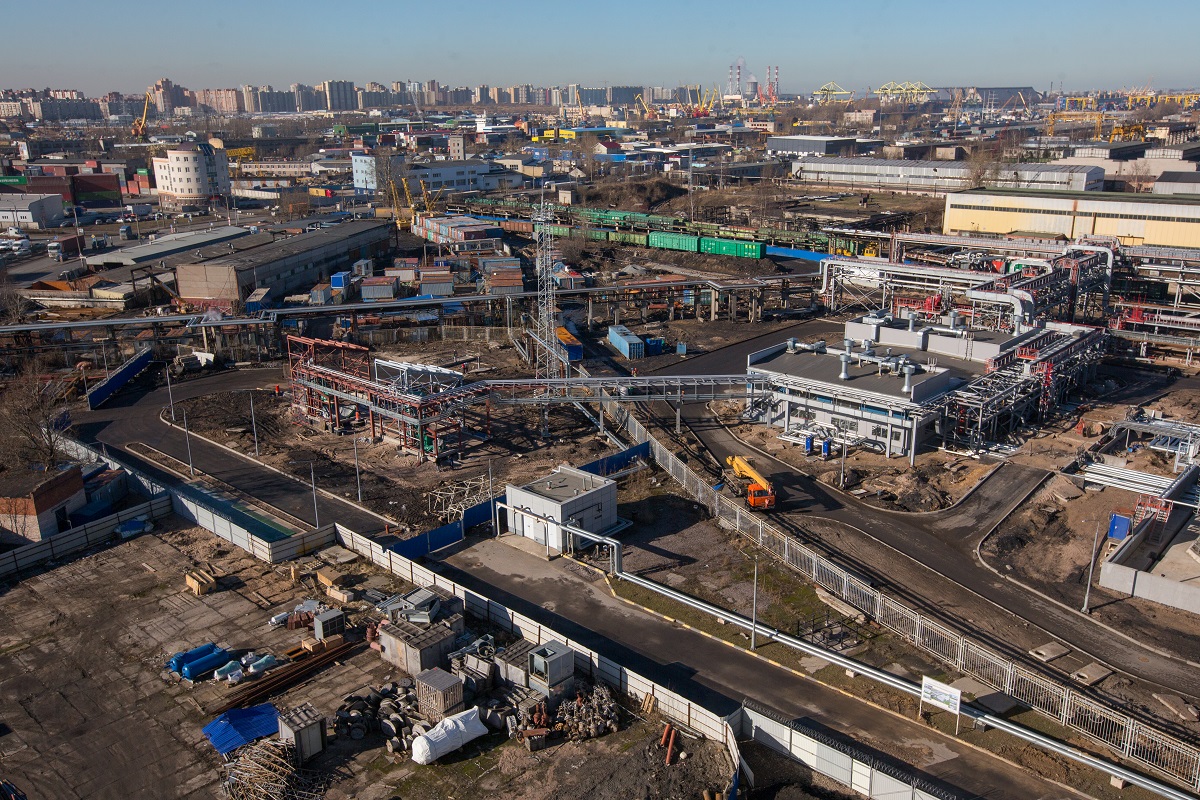

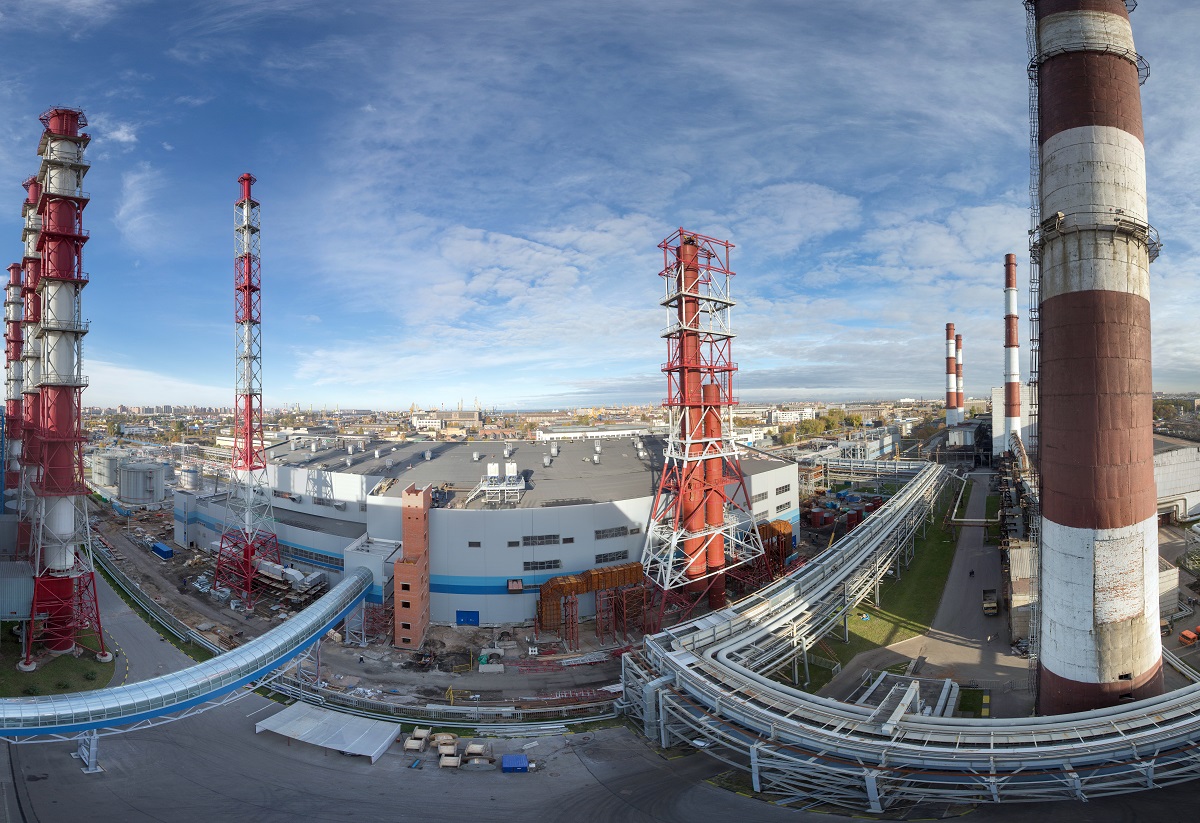

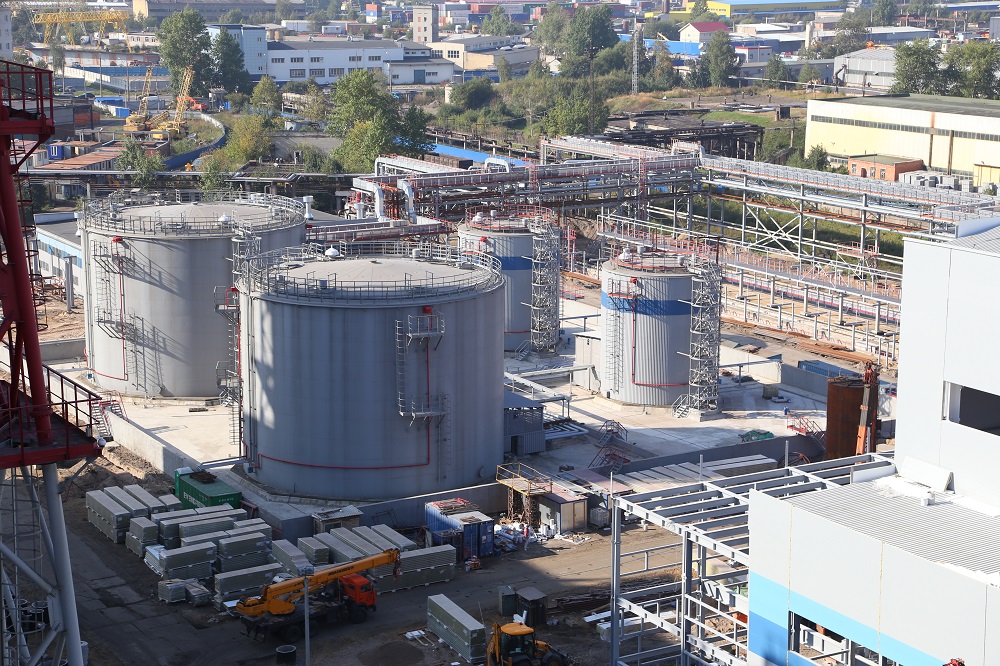

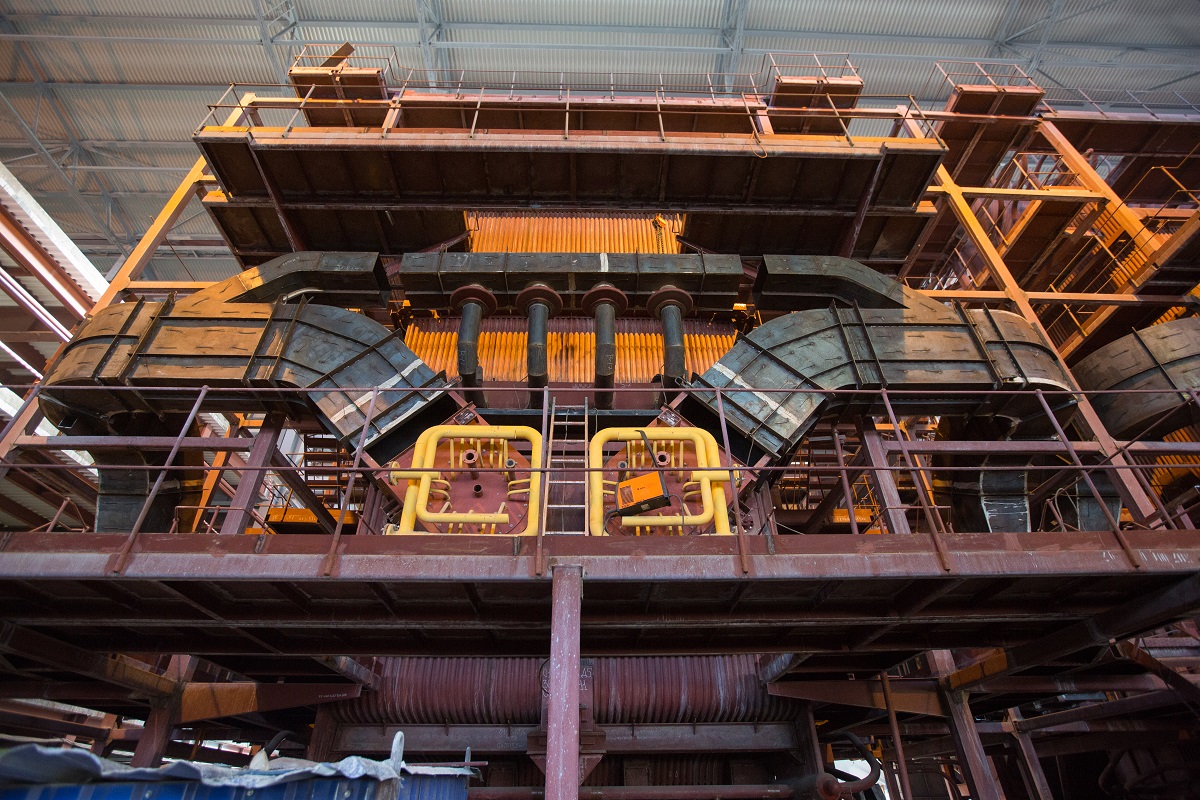

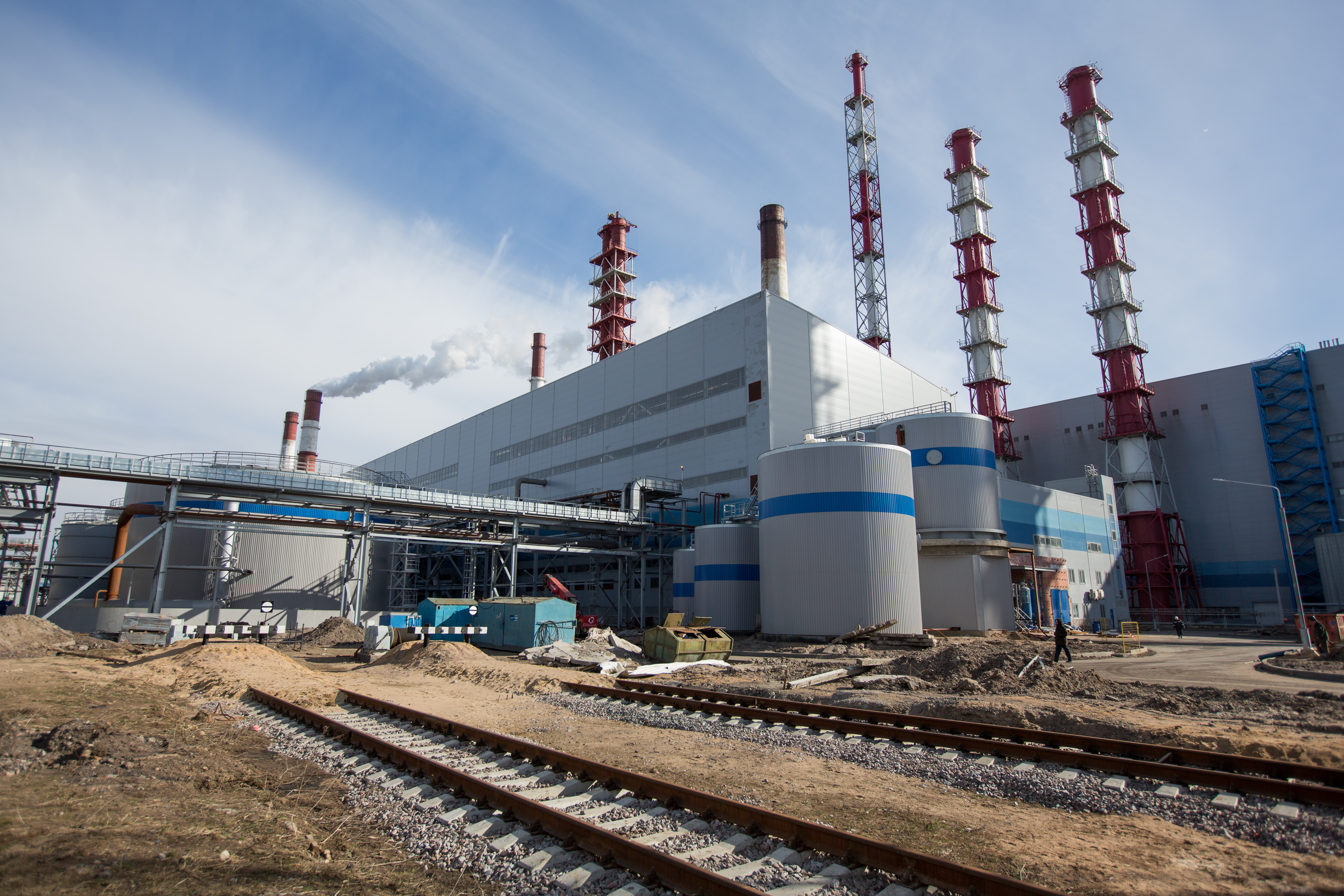

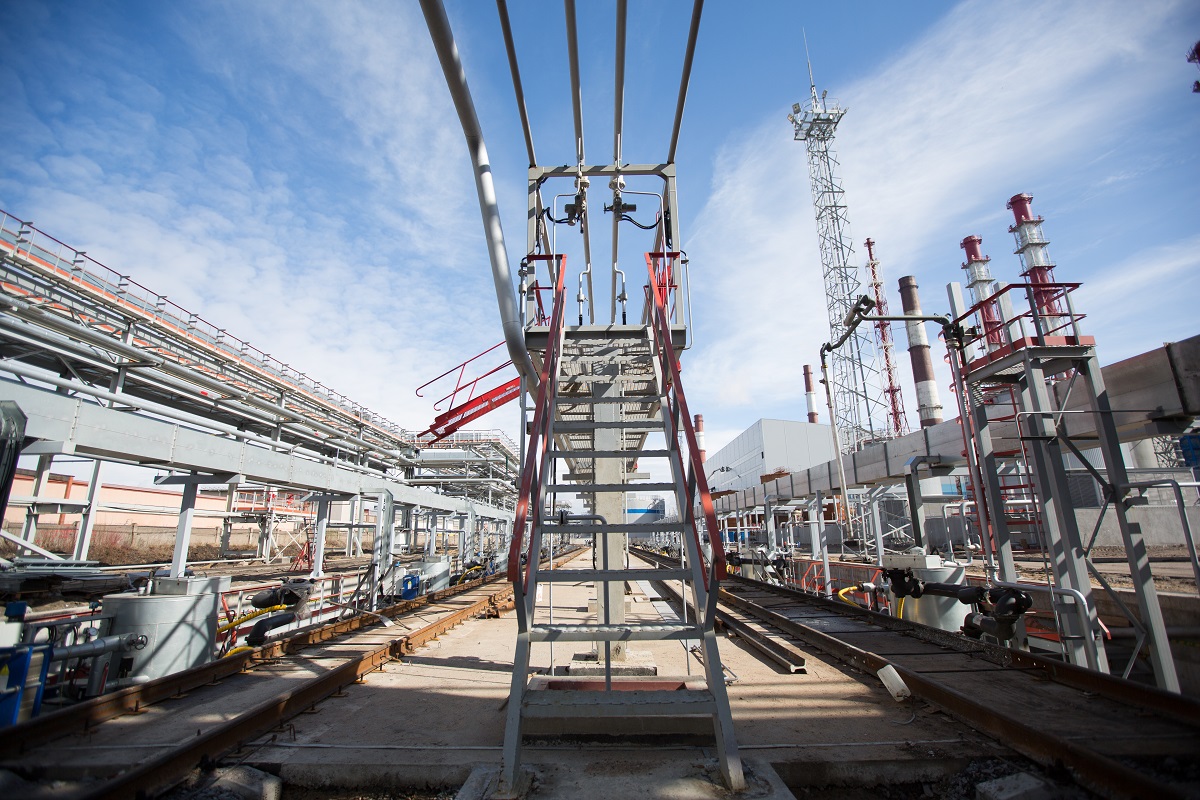

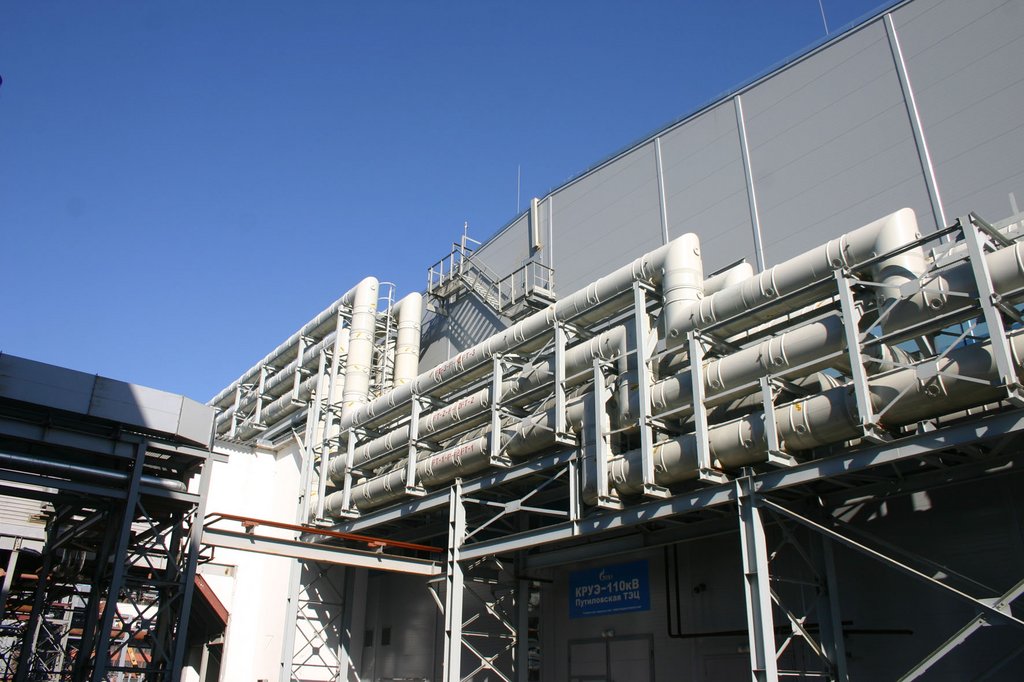

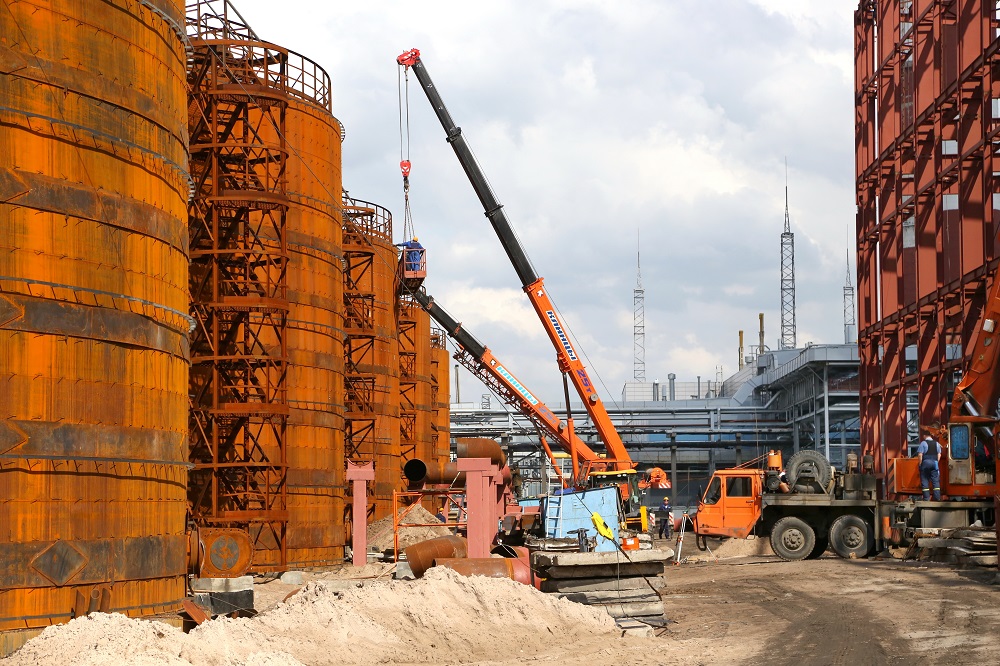

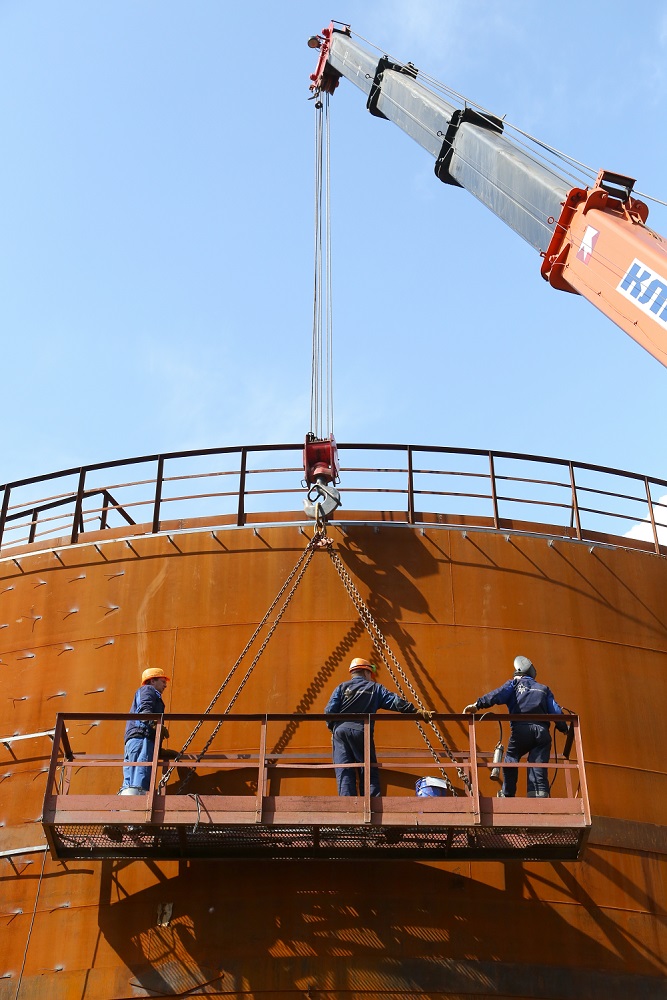

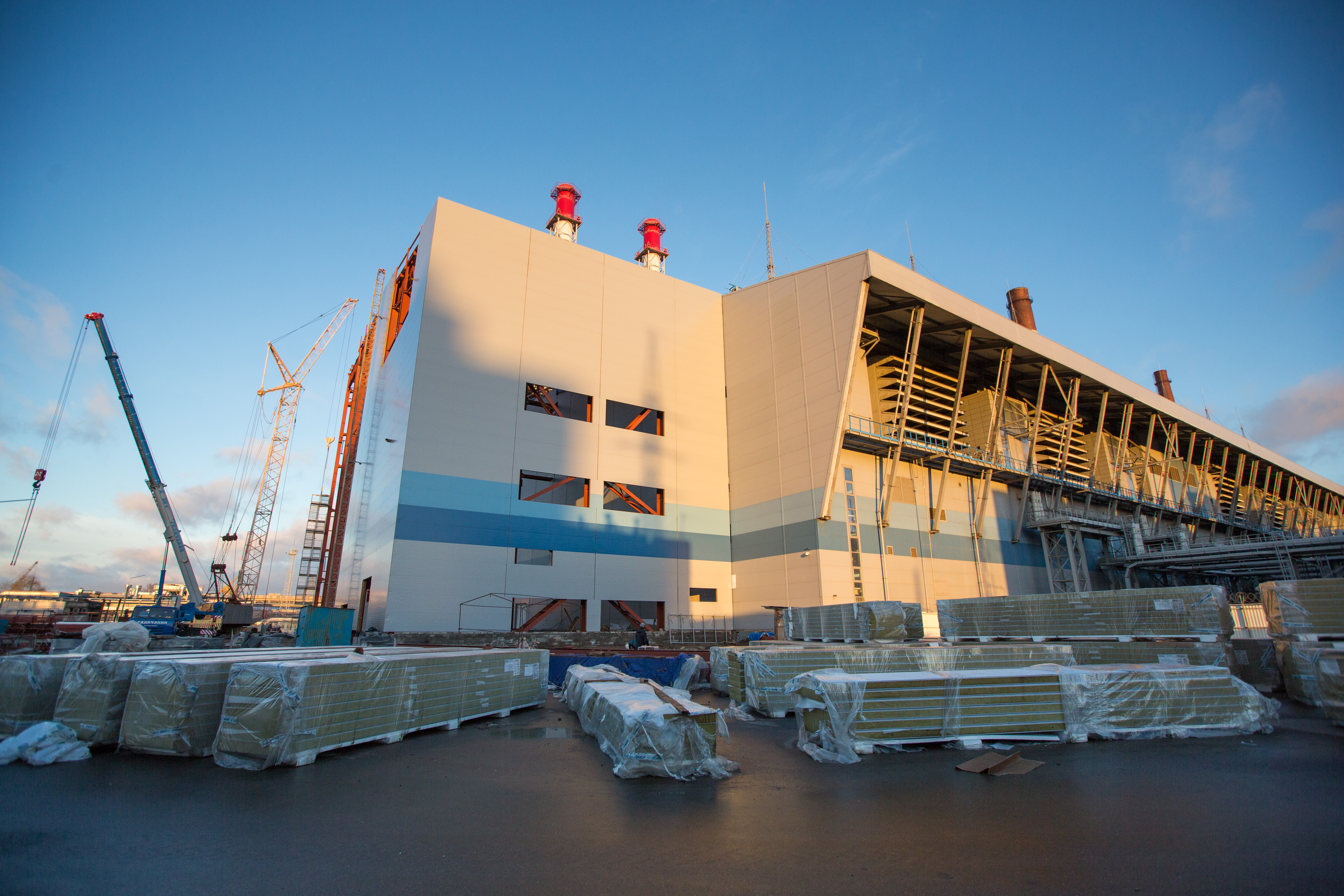

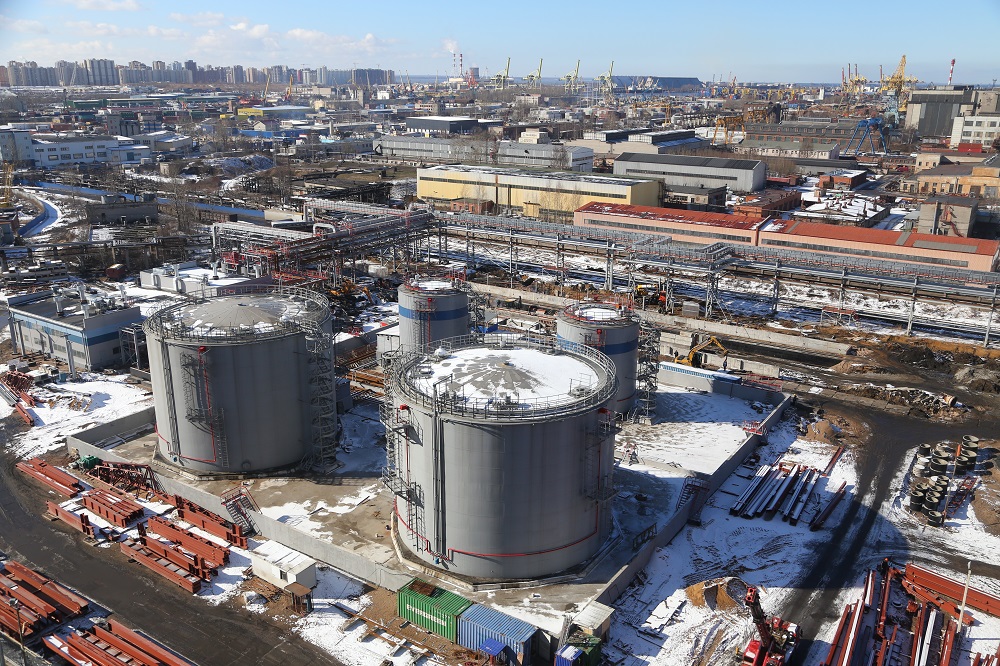

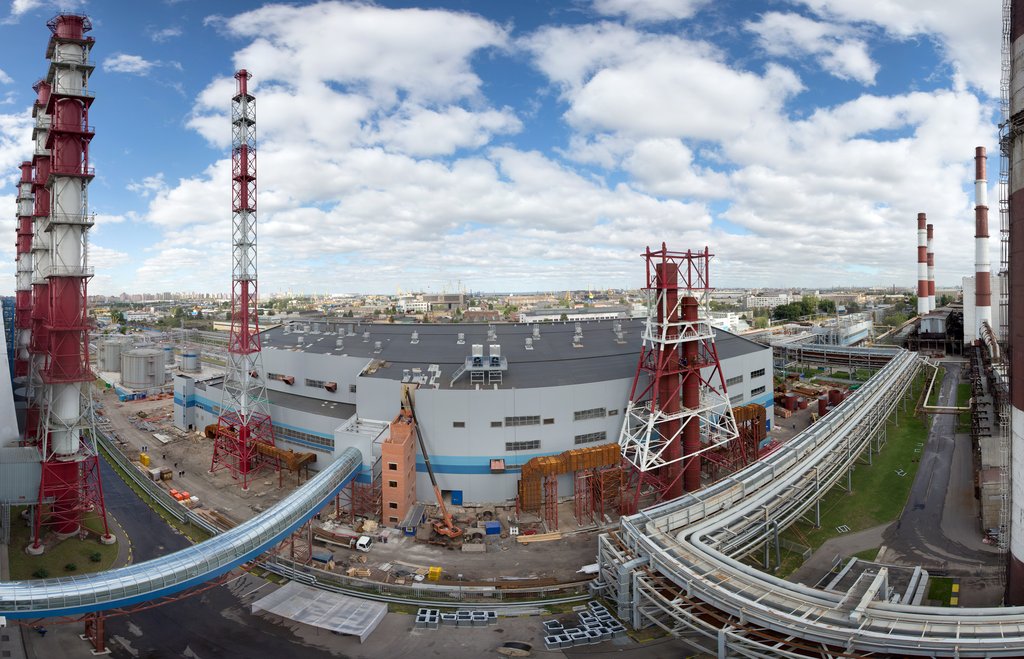

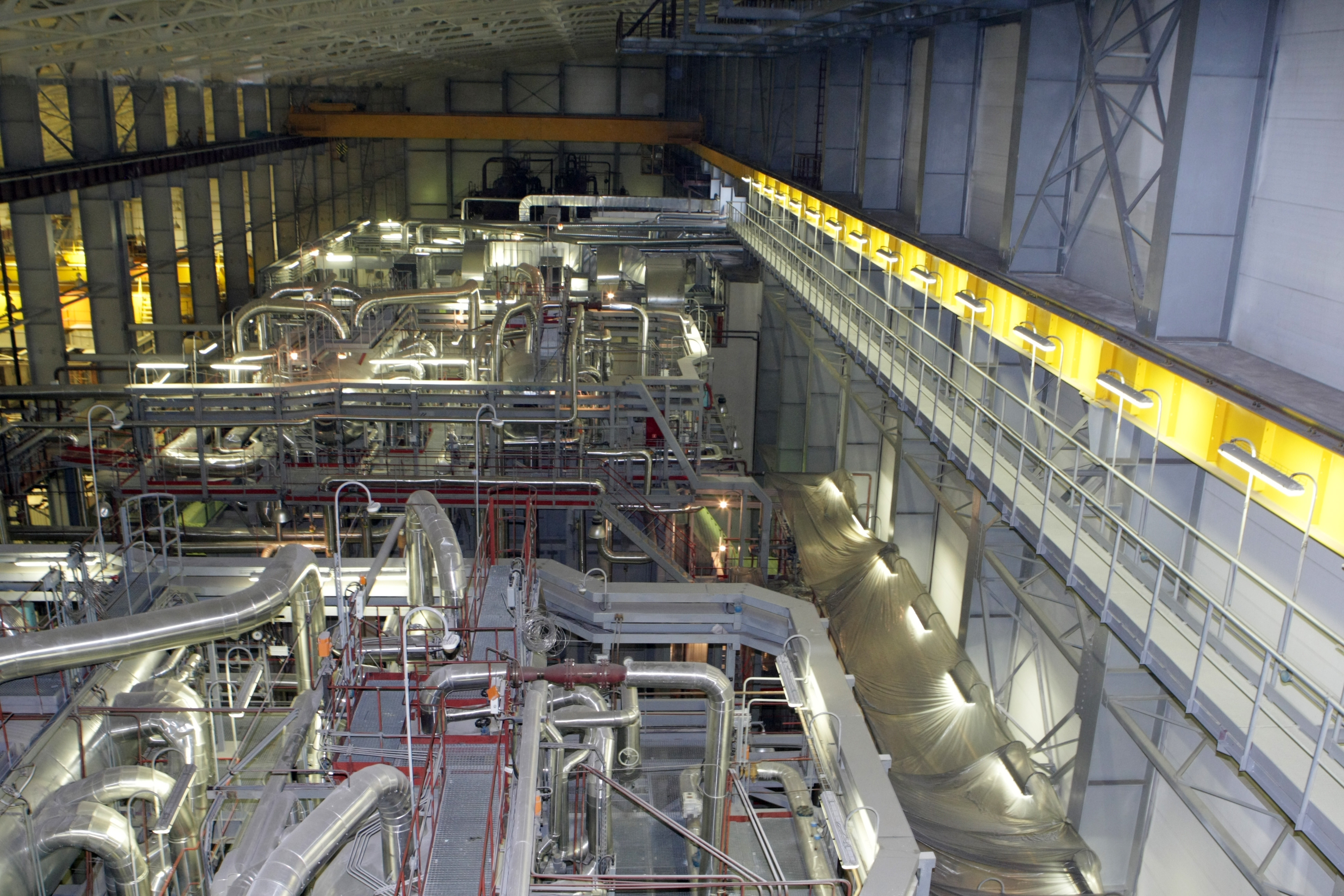

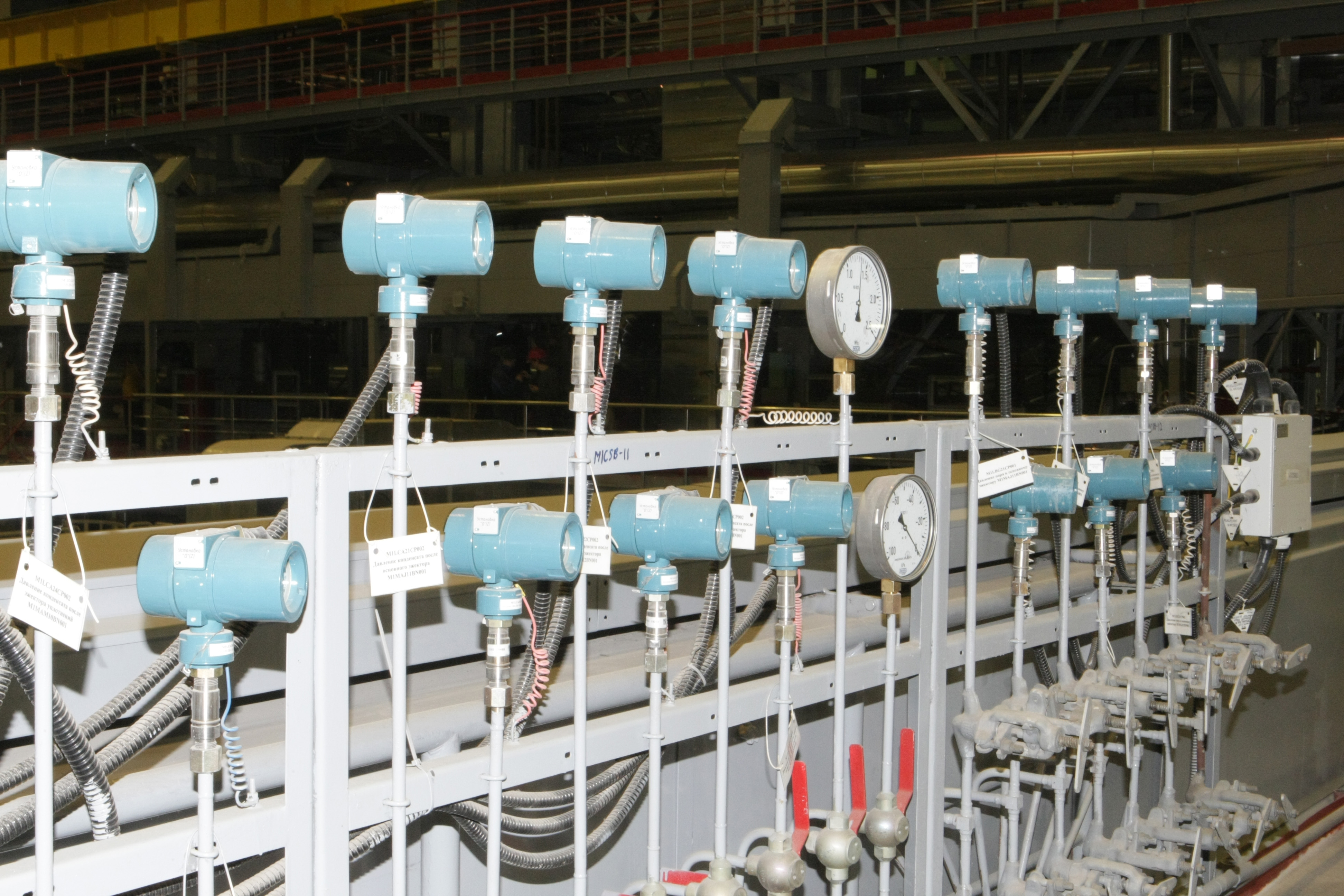

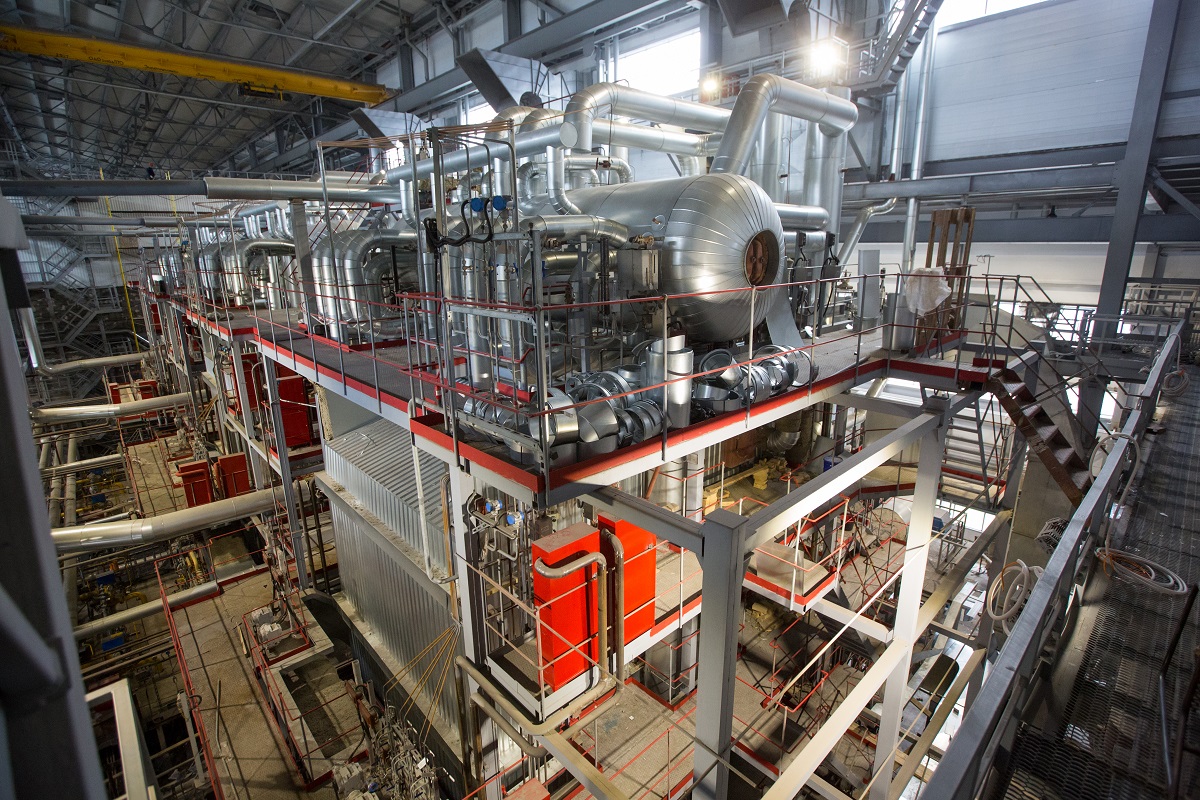

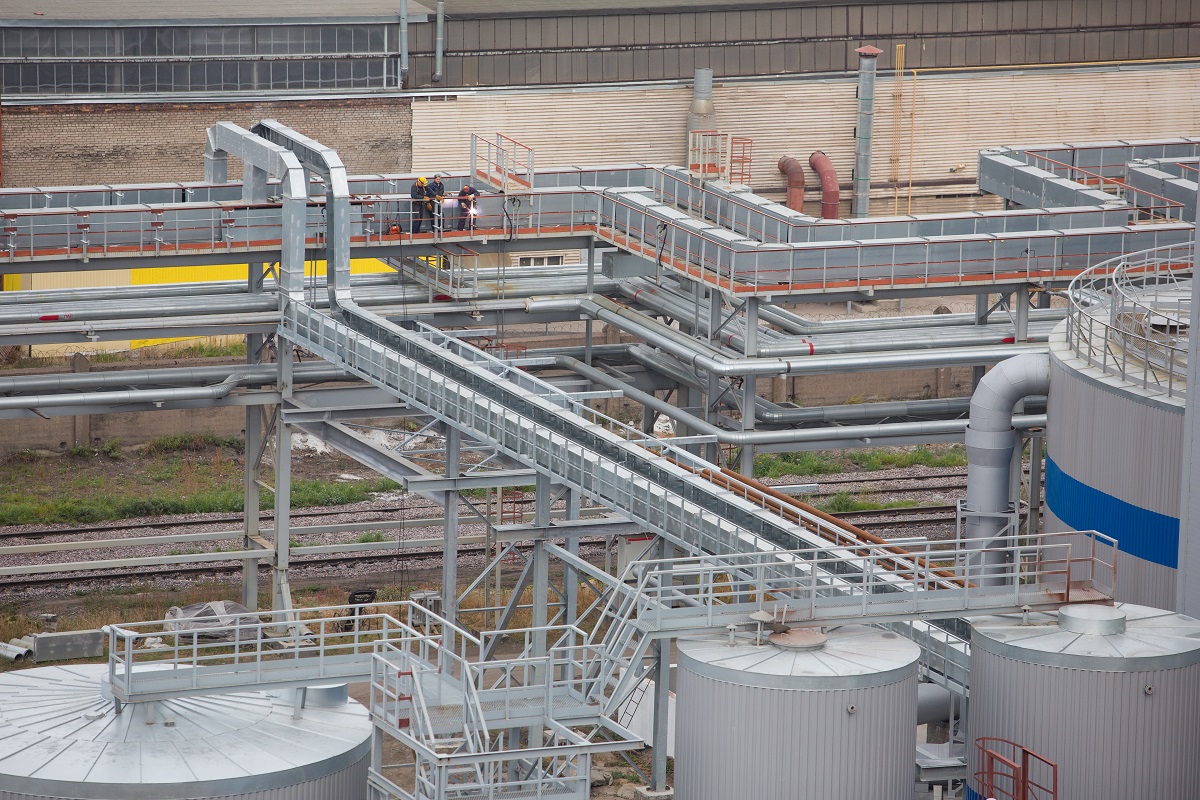

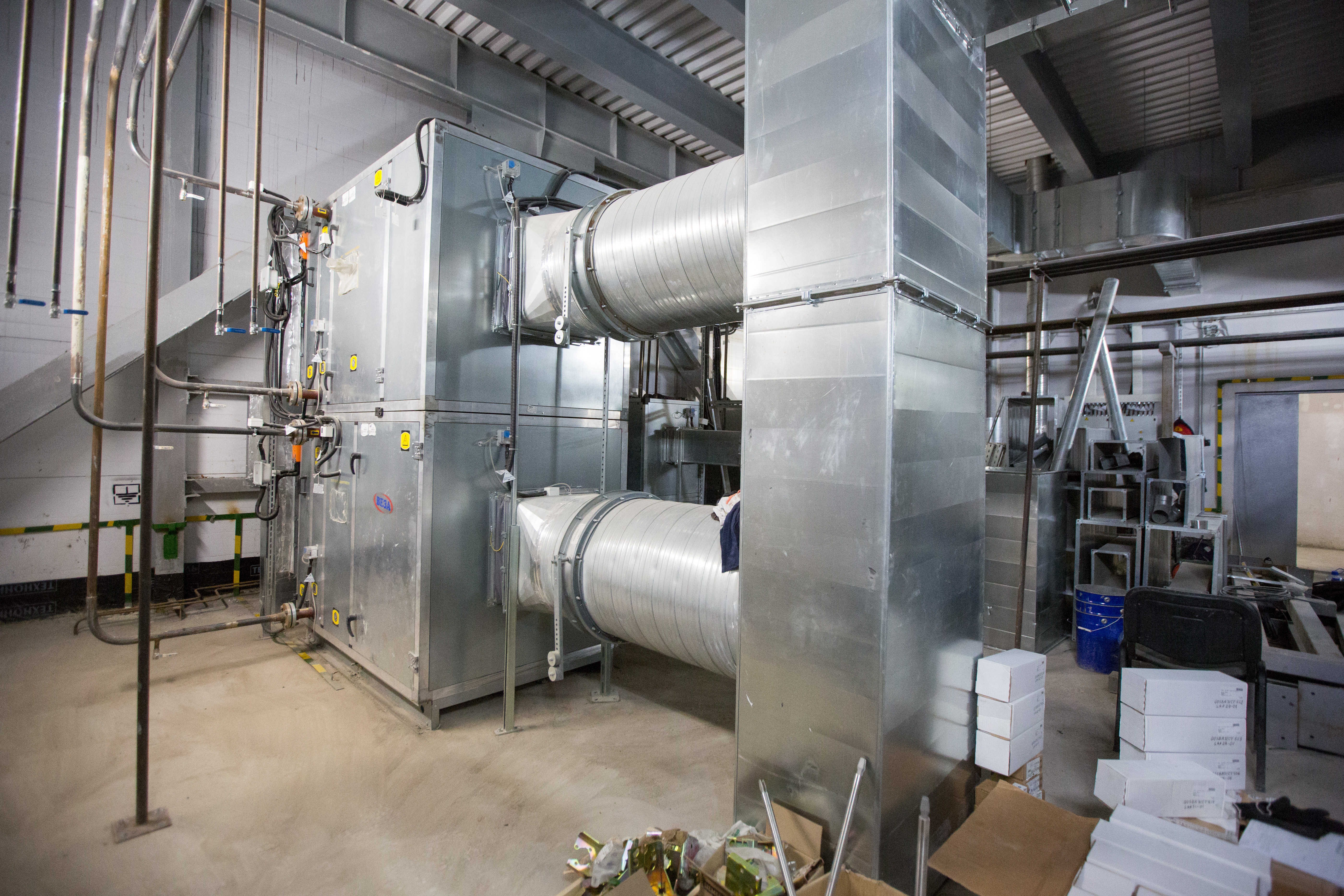

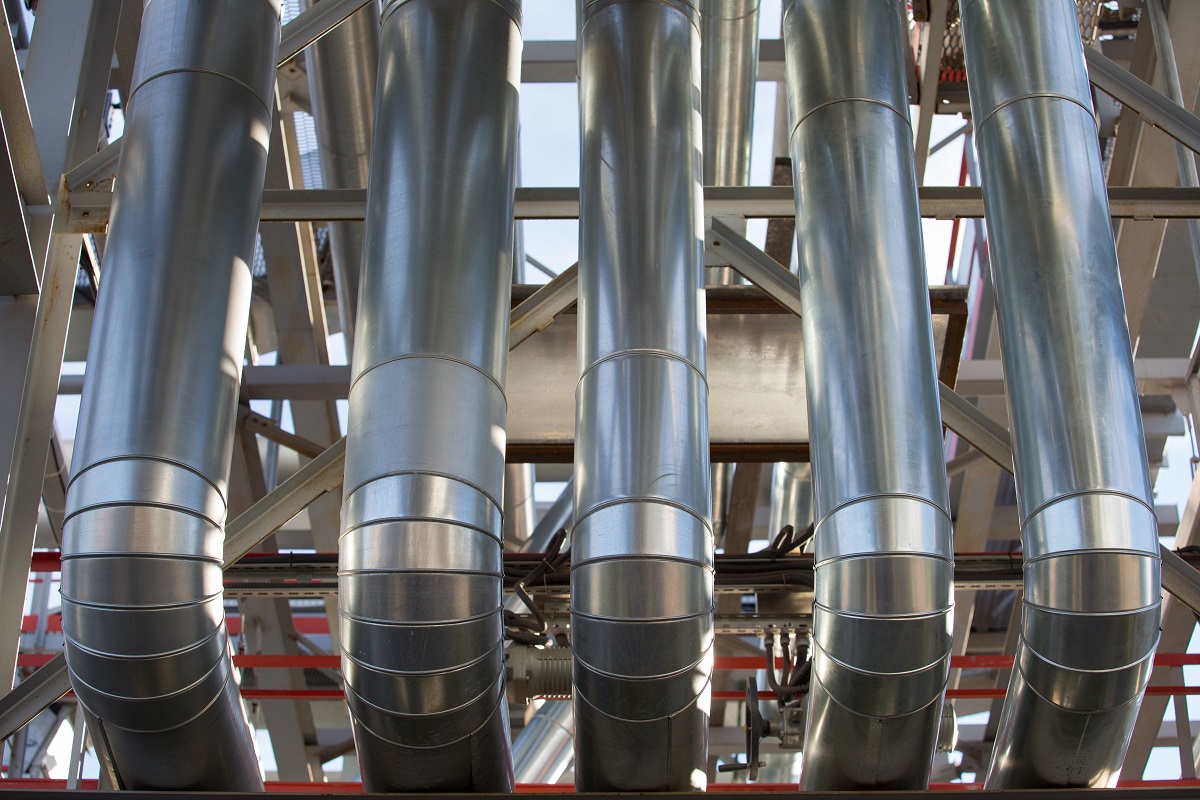

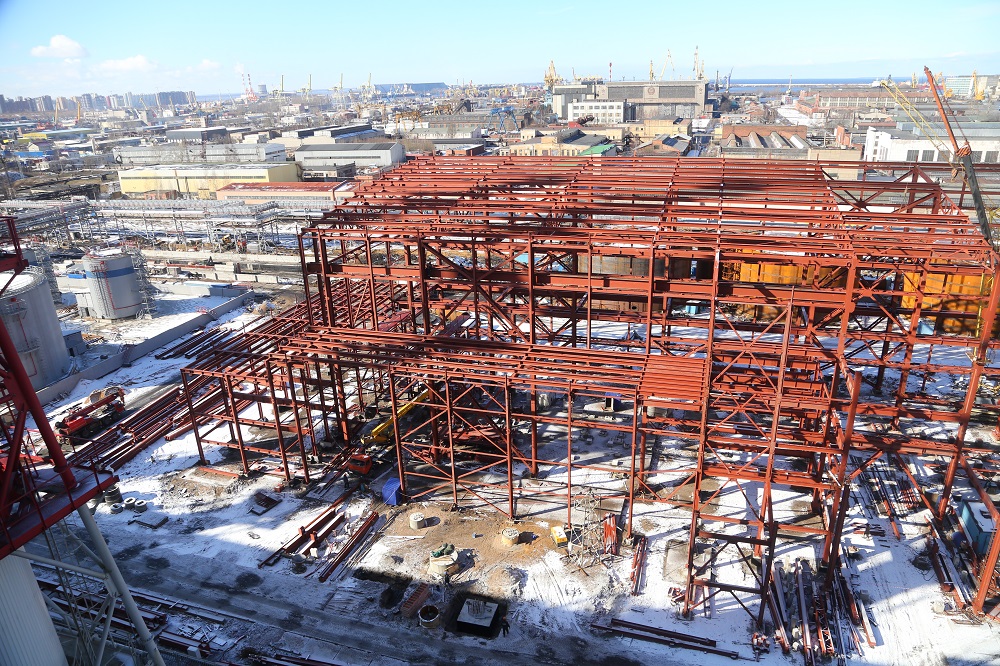

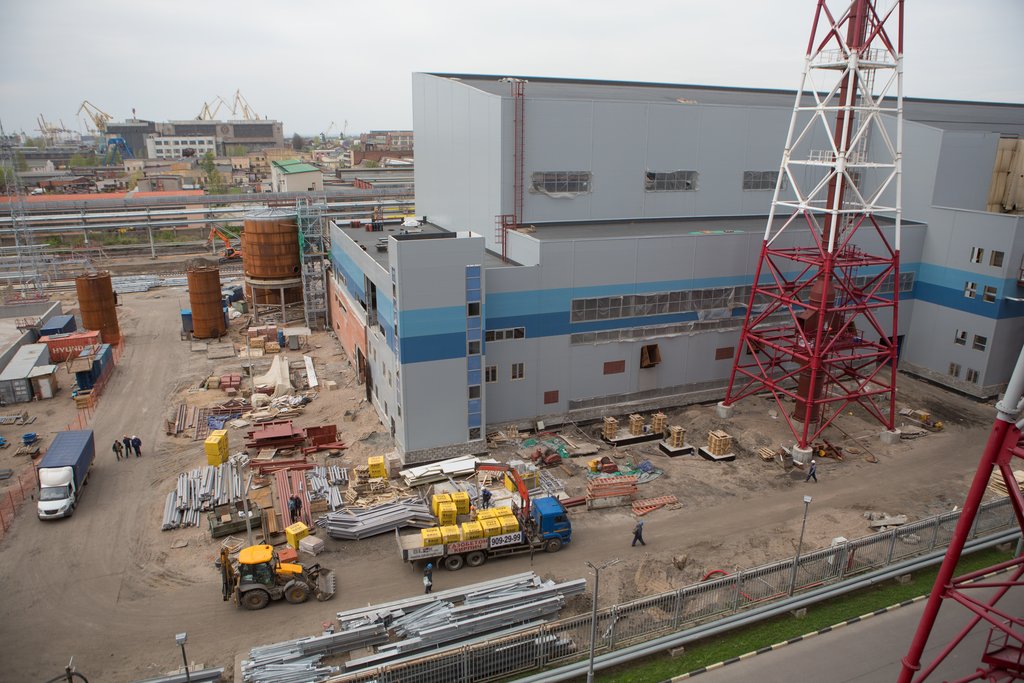

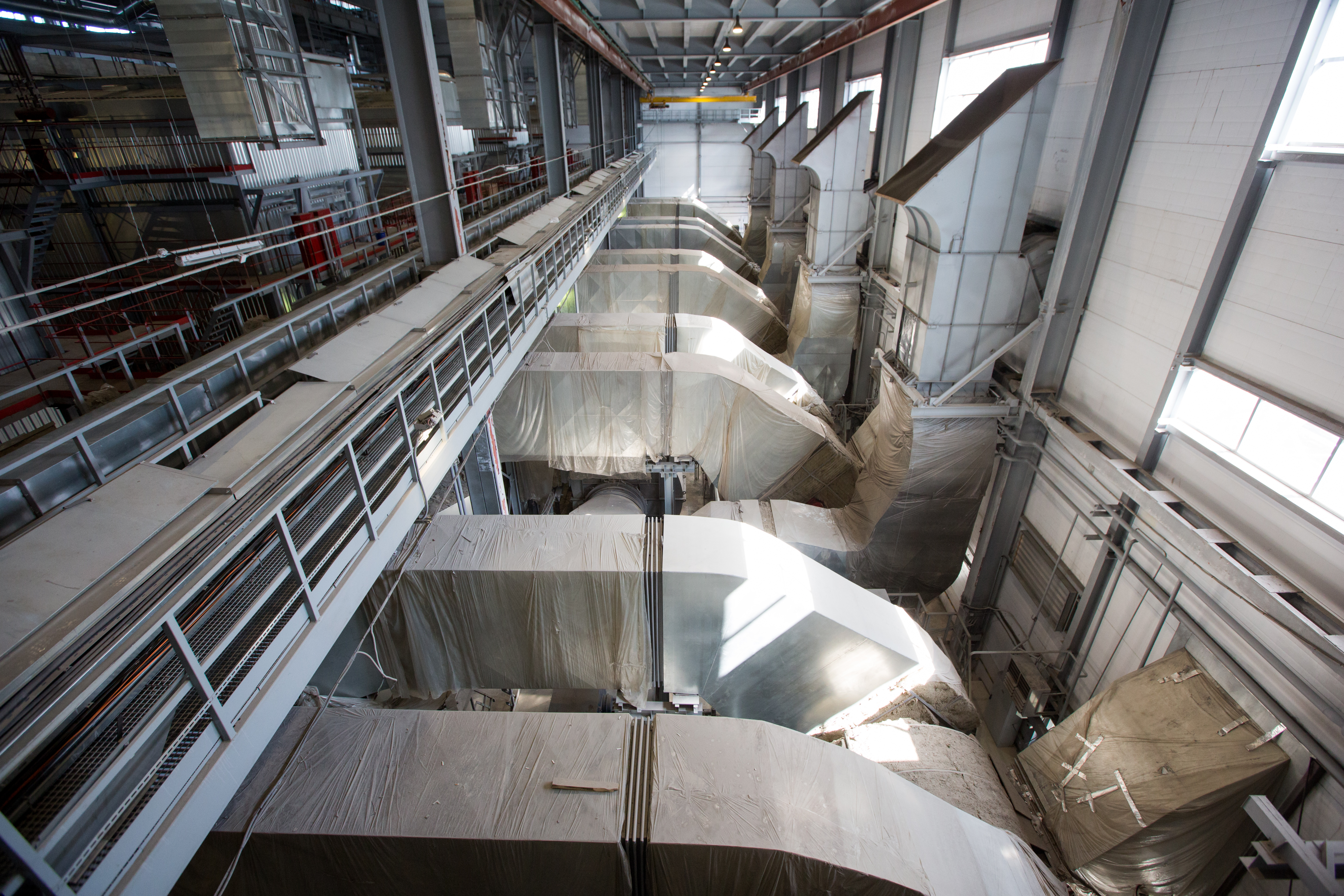

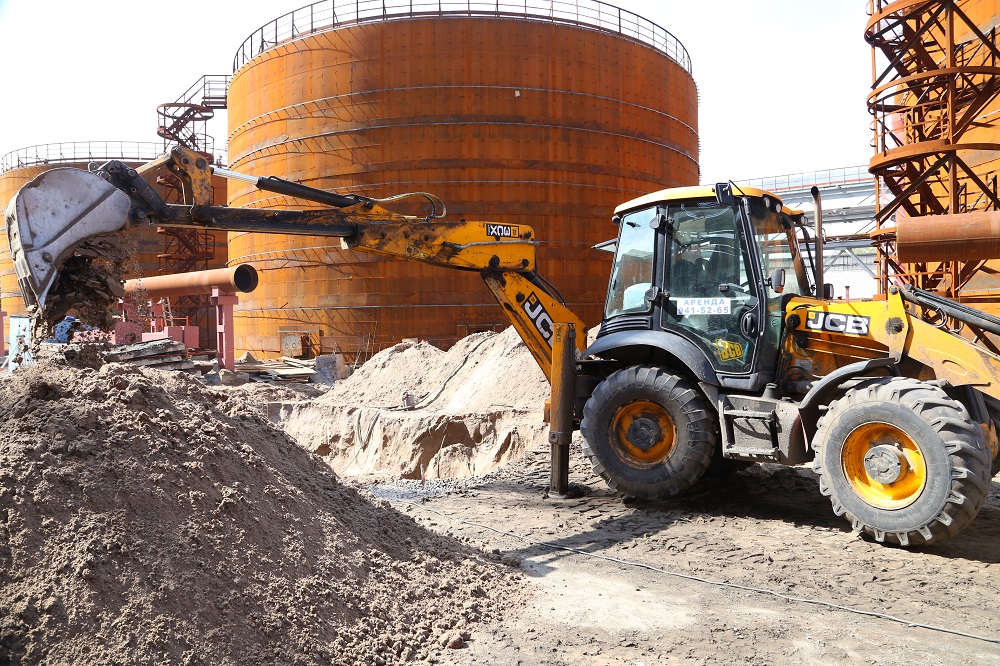

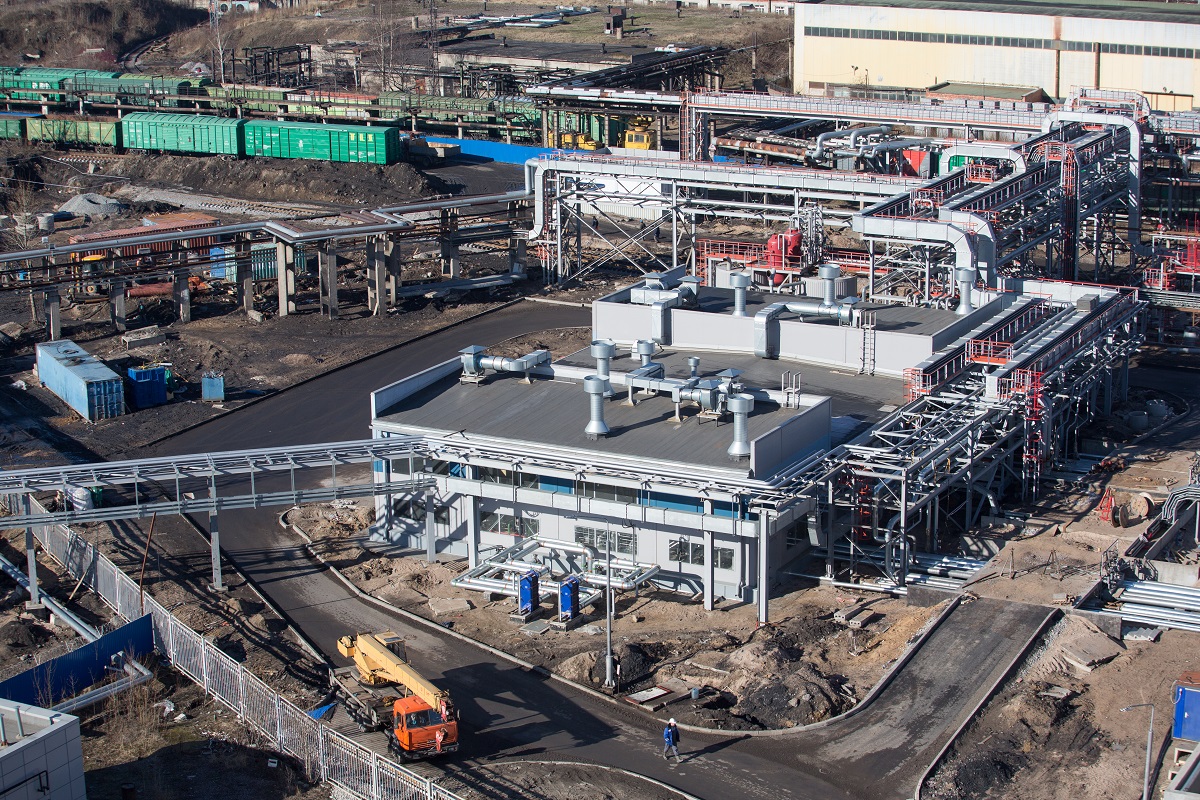

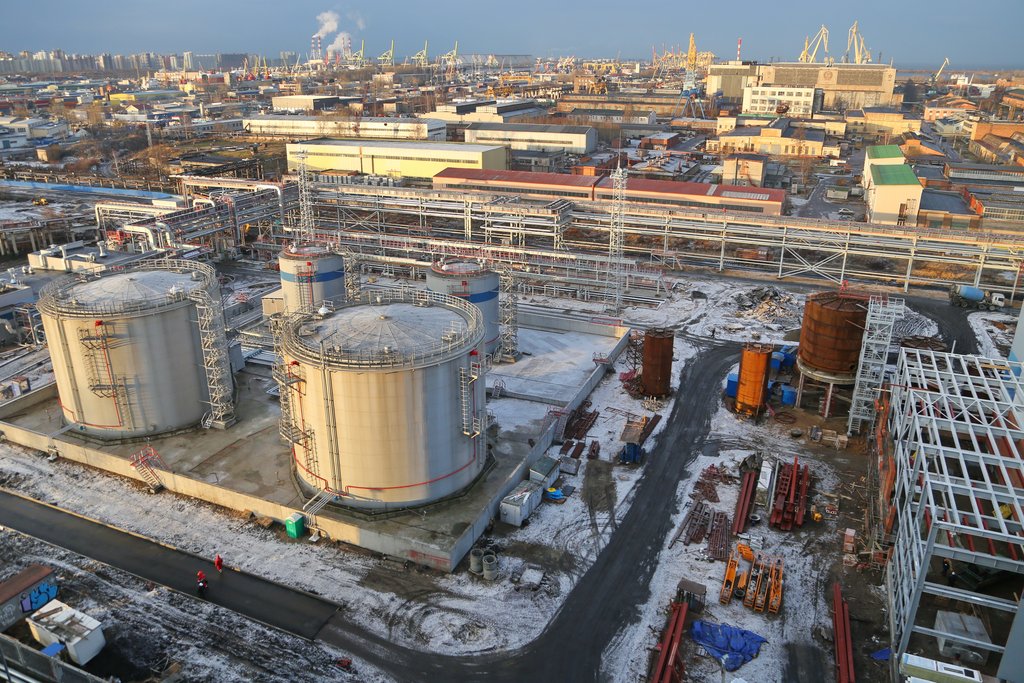

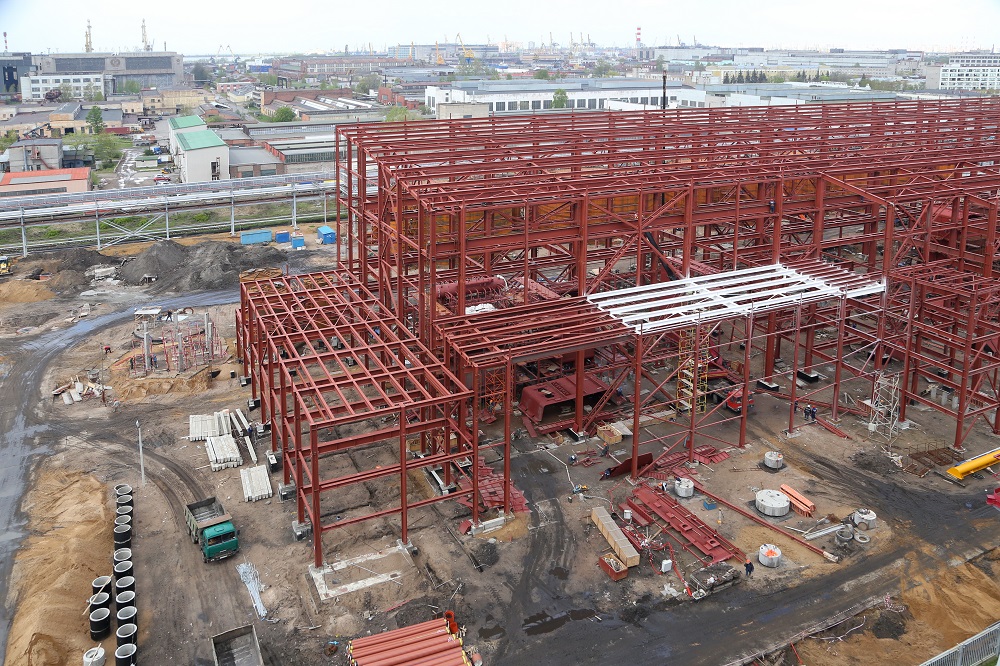

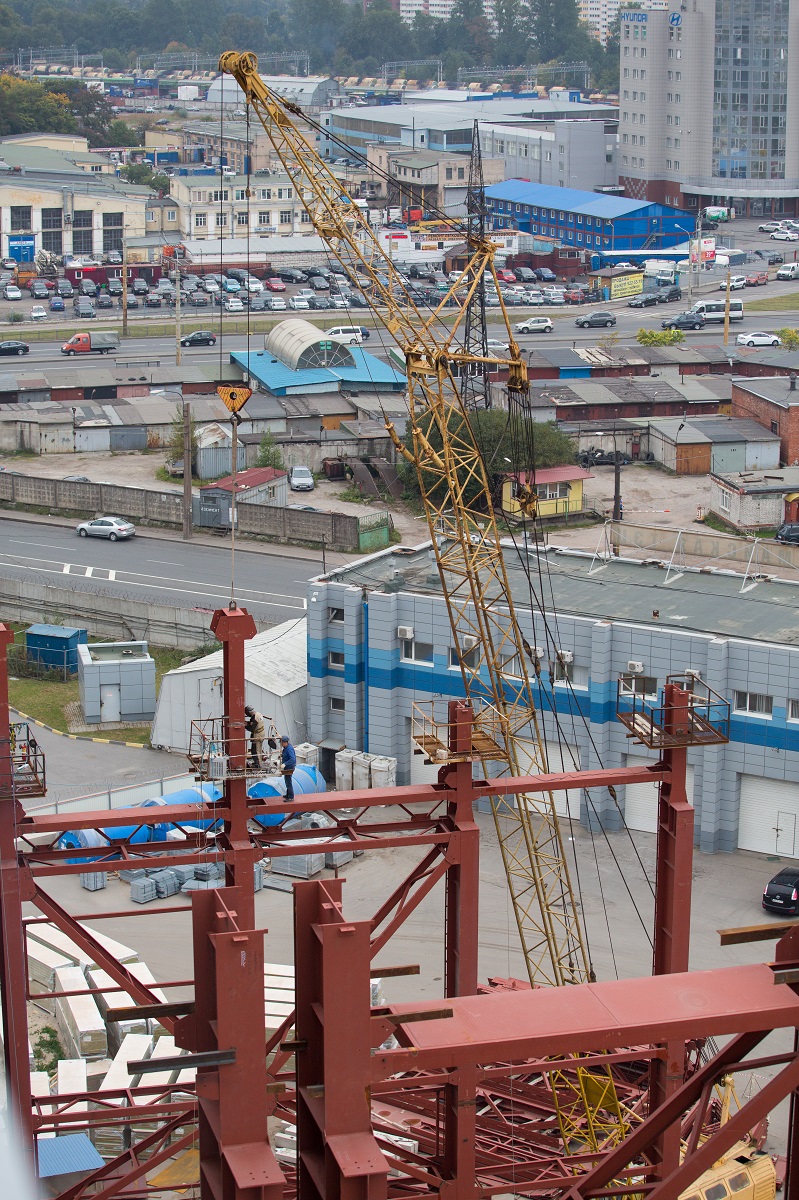

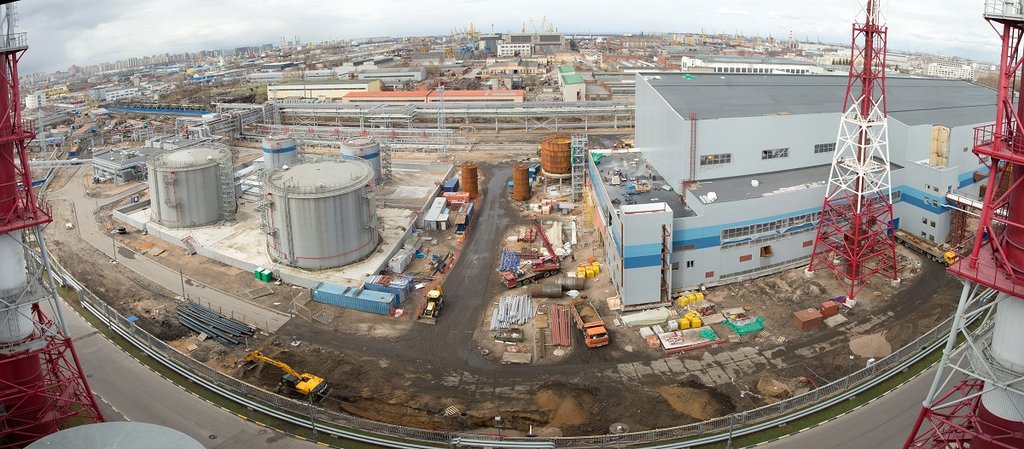

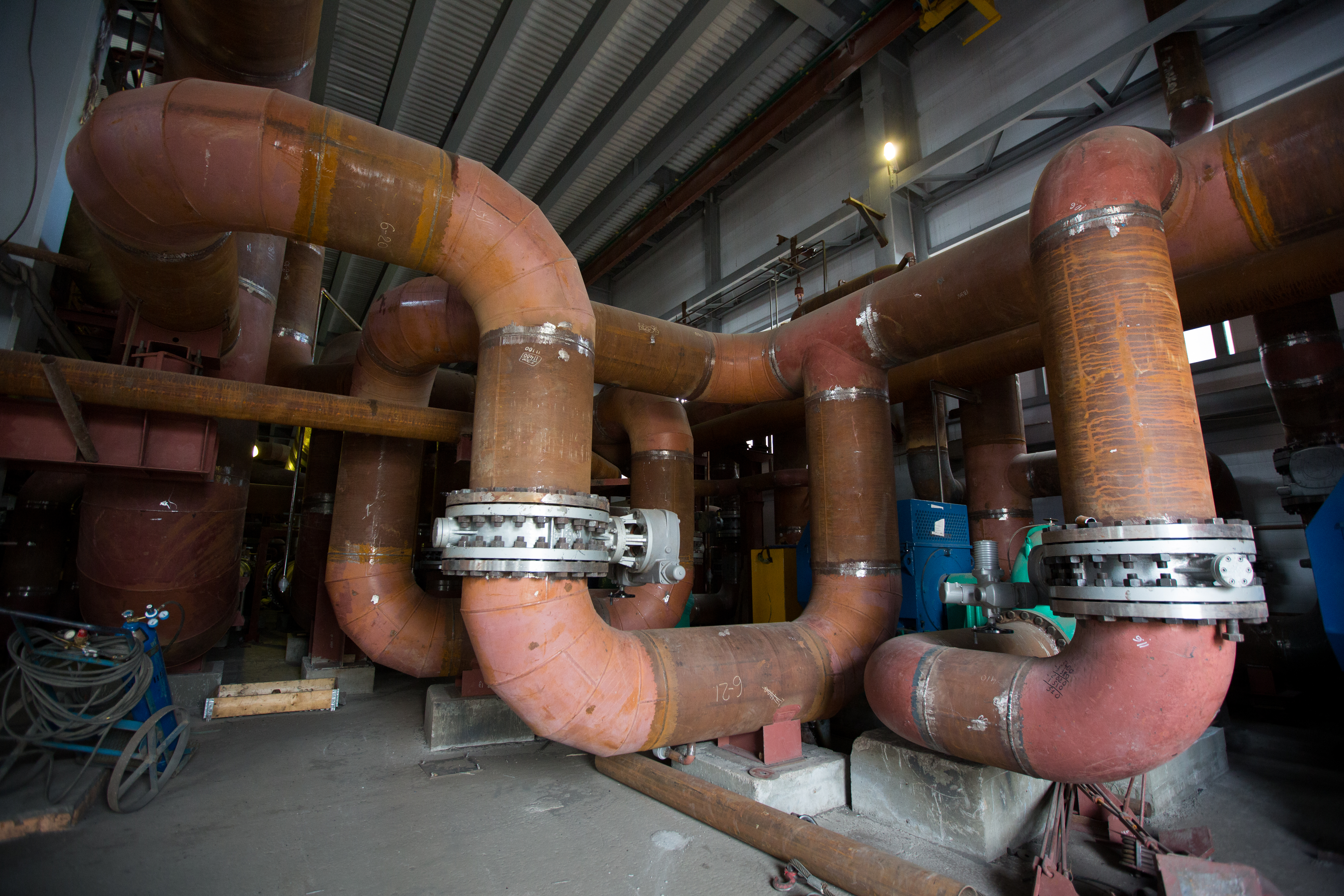

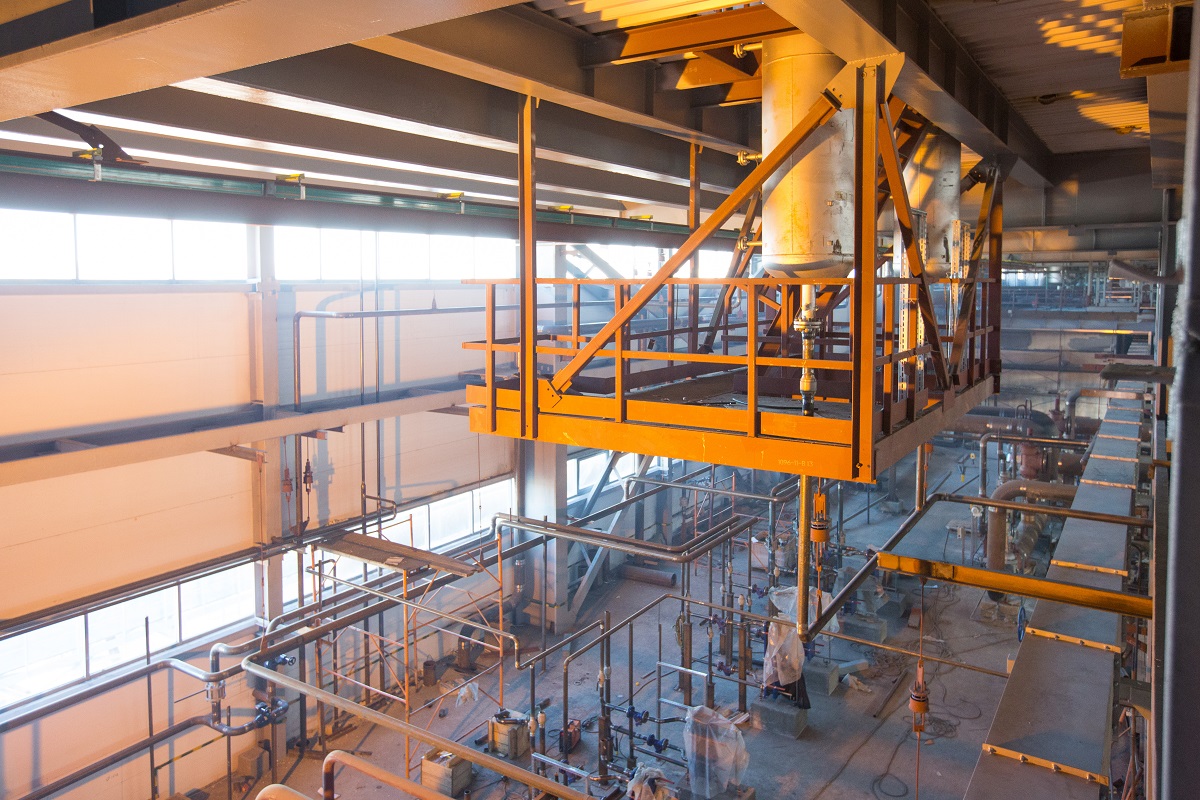

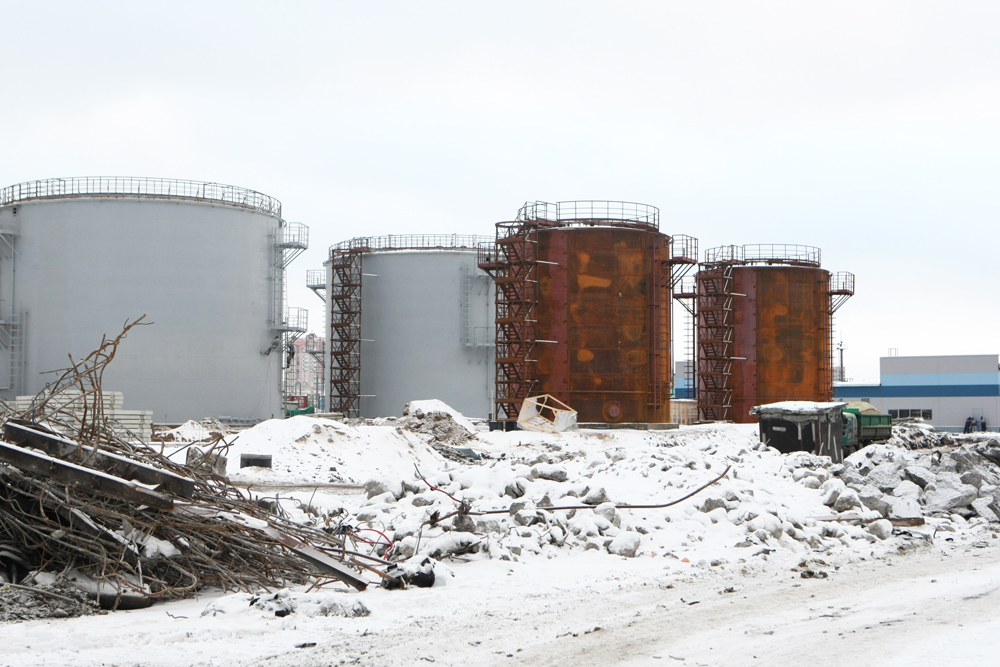

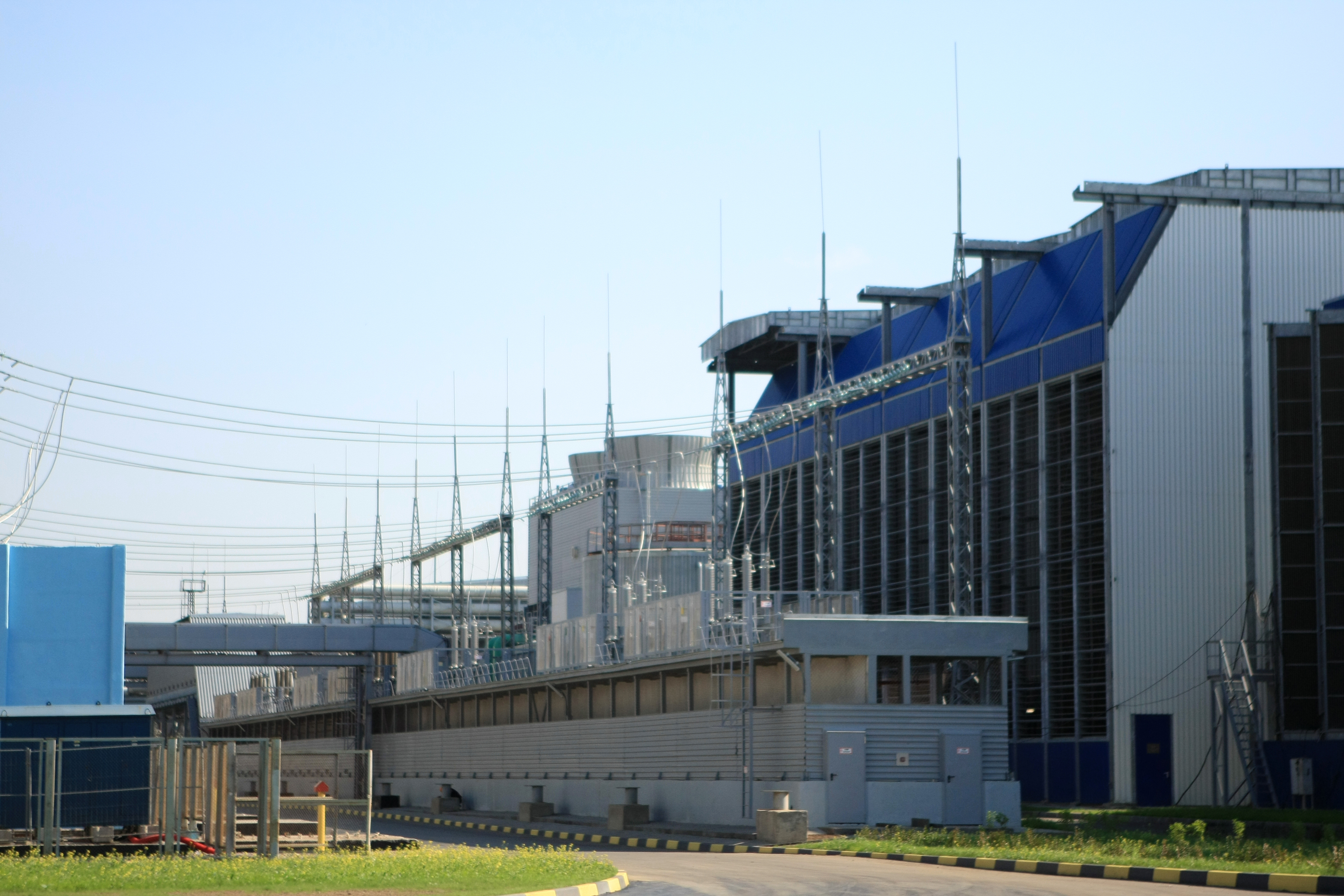

Август 2016: Строительство ОВК

Июль 2016: Строительство ОВК

Июнь 2016: Строительство ОВК

Май 2016: Строительство ОВК

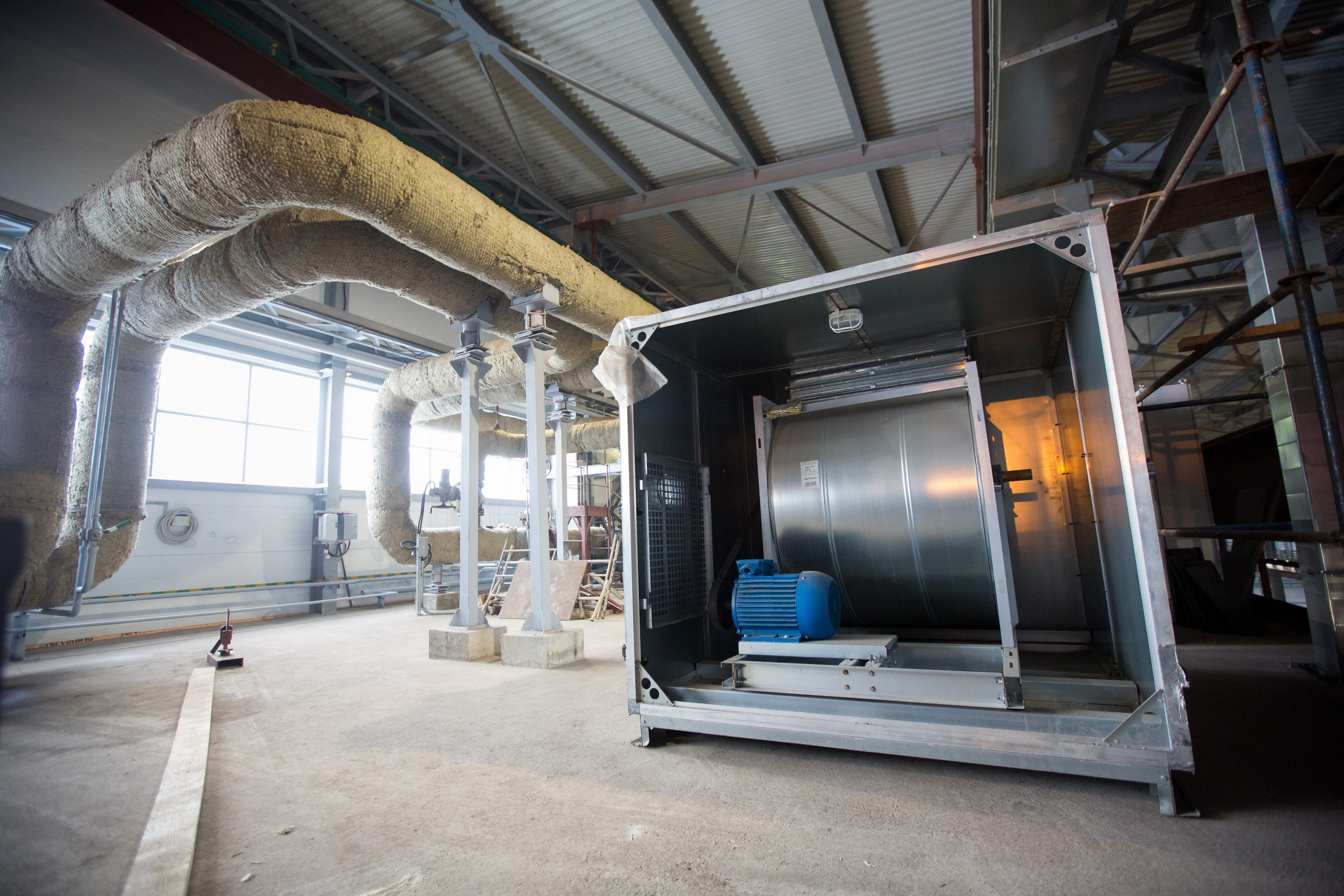

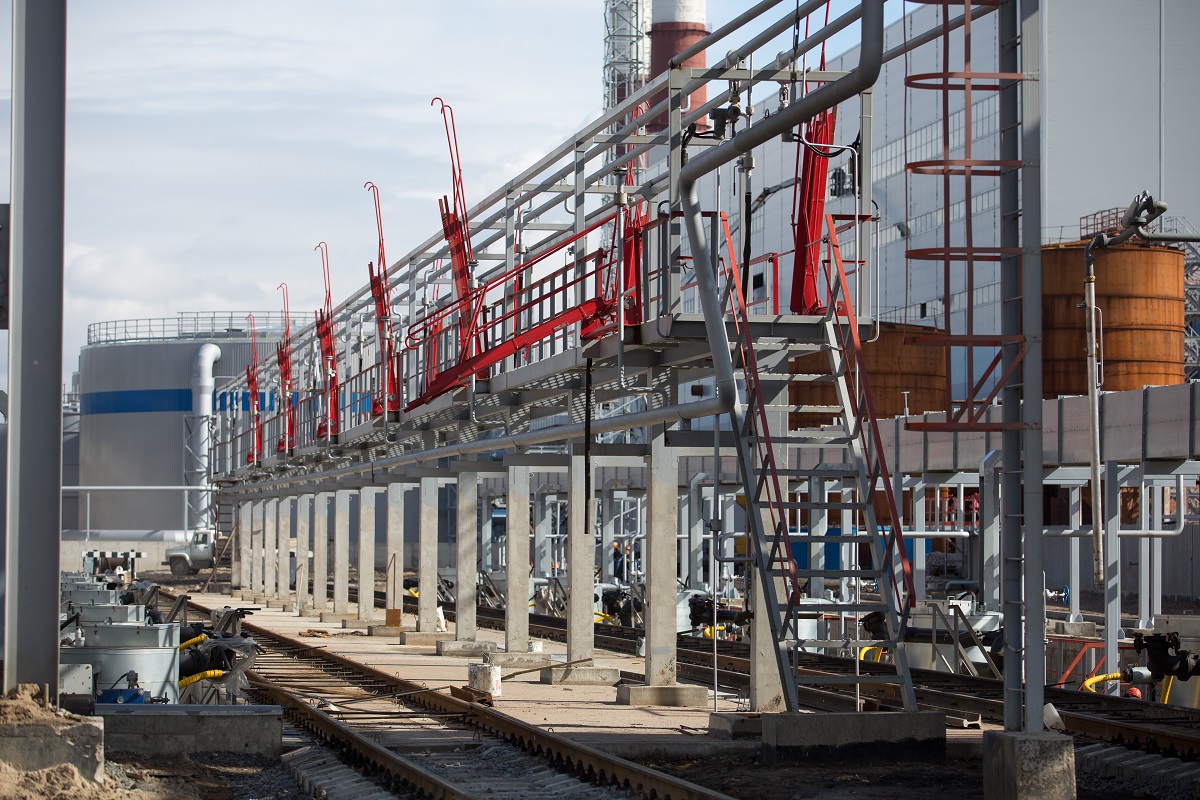

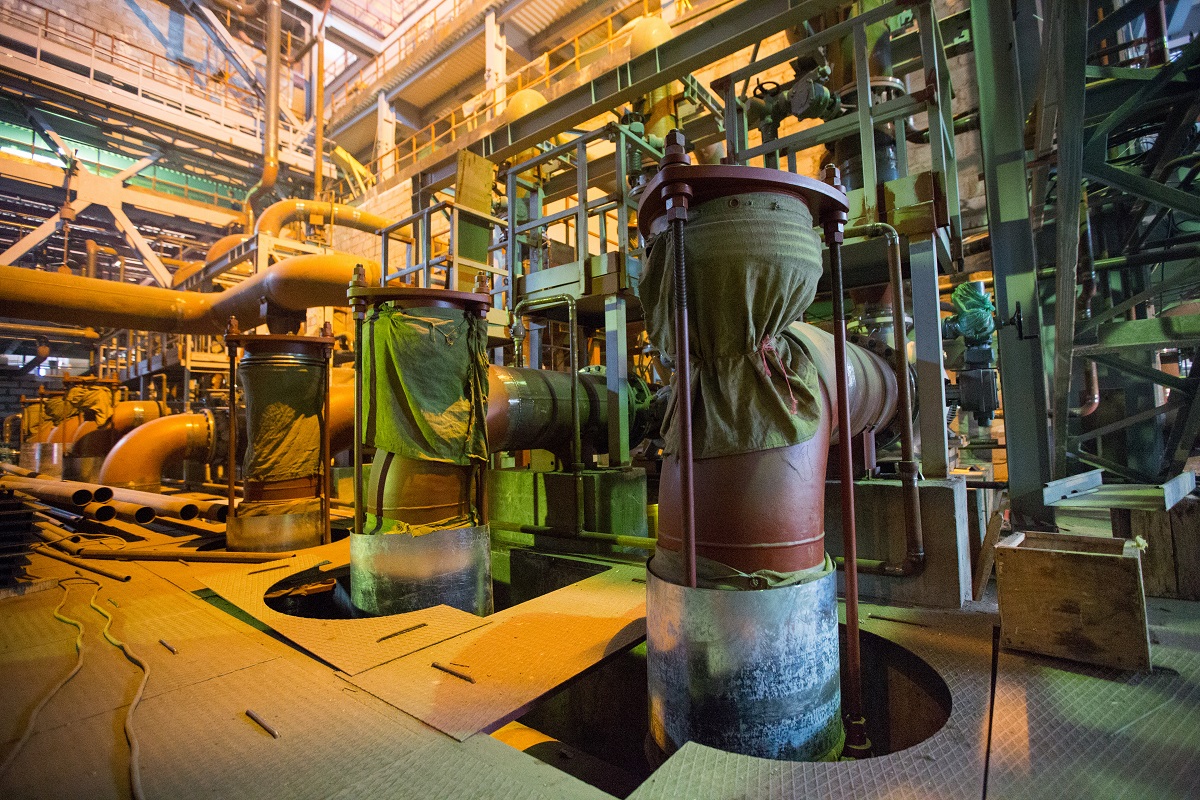

Апрель 2016: Строительство ОВК

Март 2016: Строительство ОВК

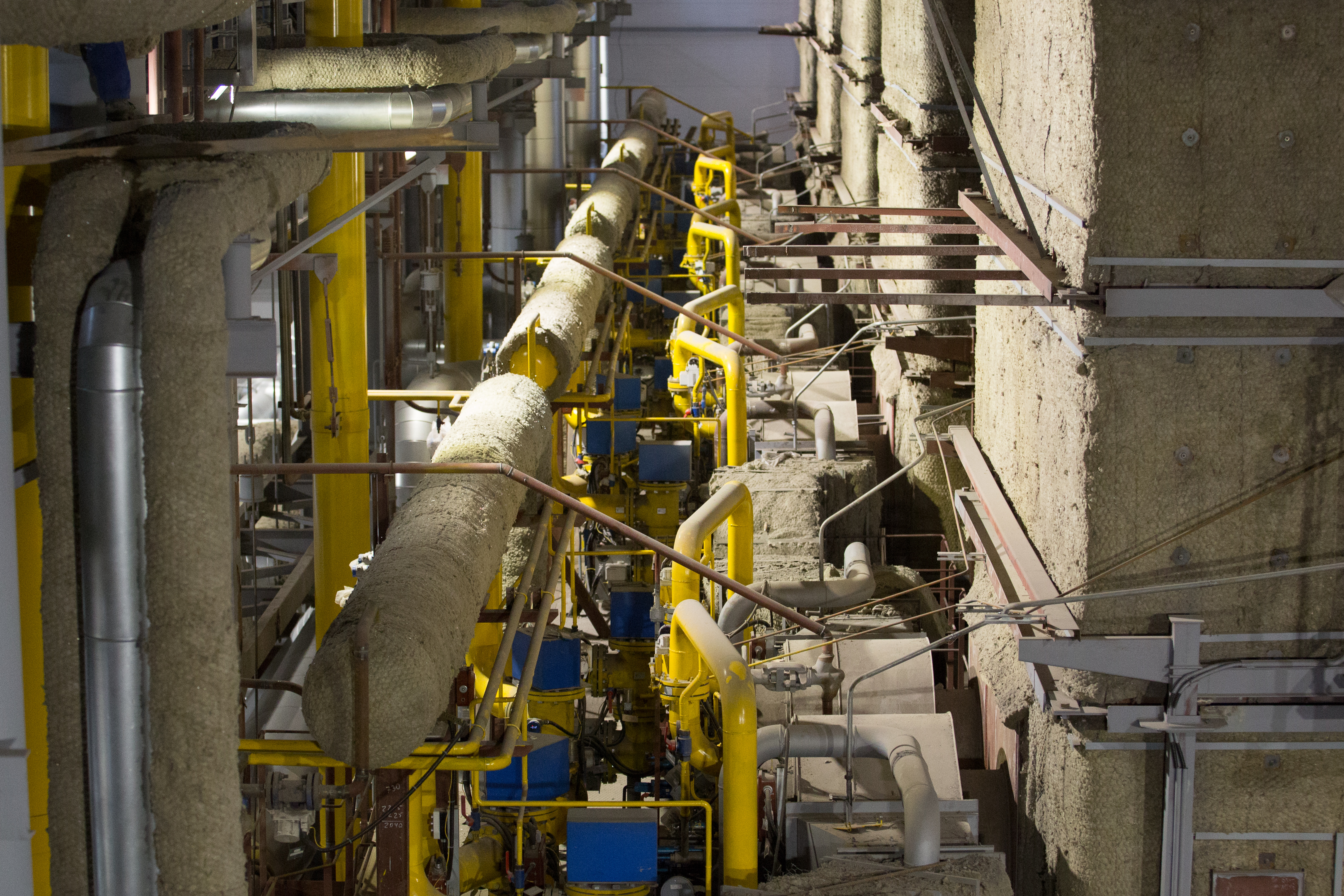

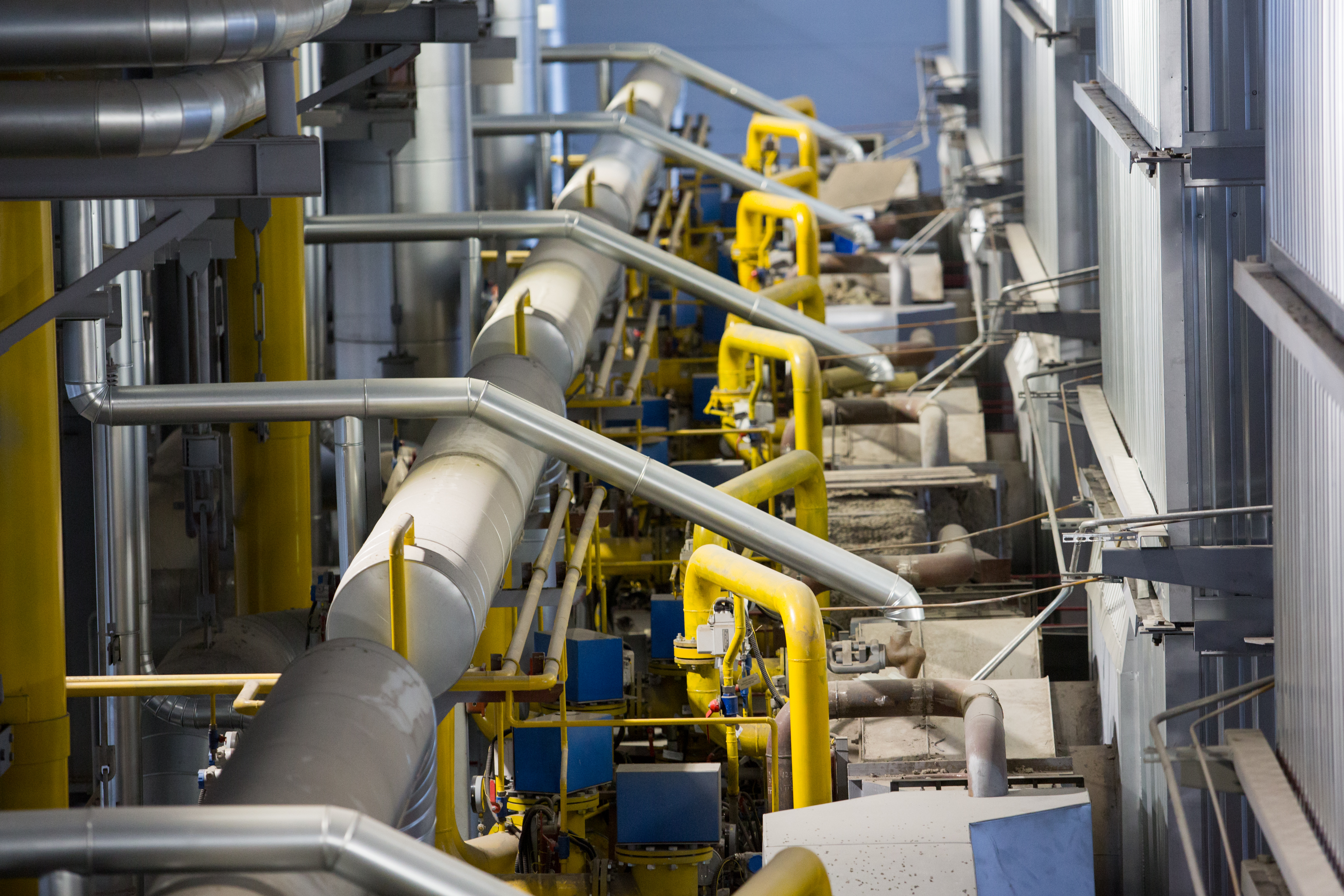

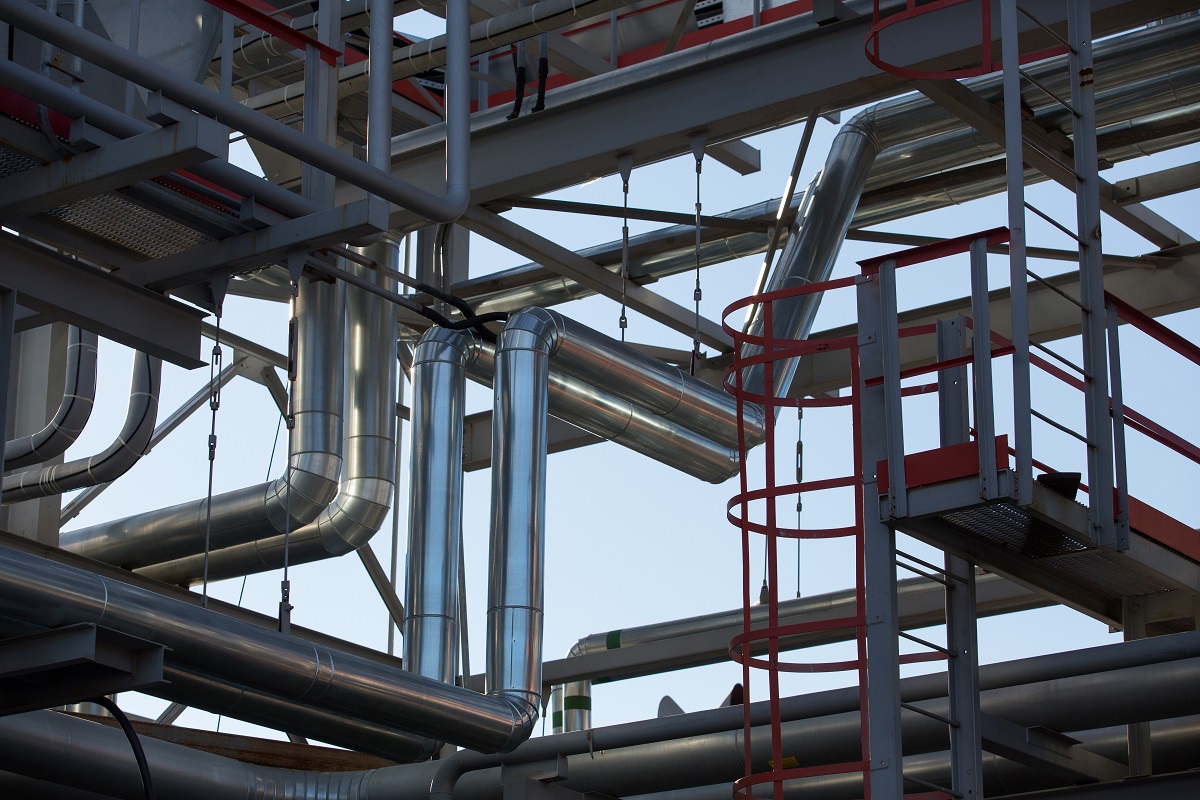

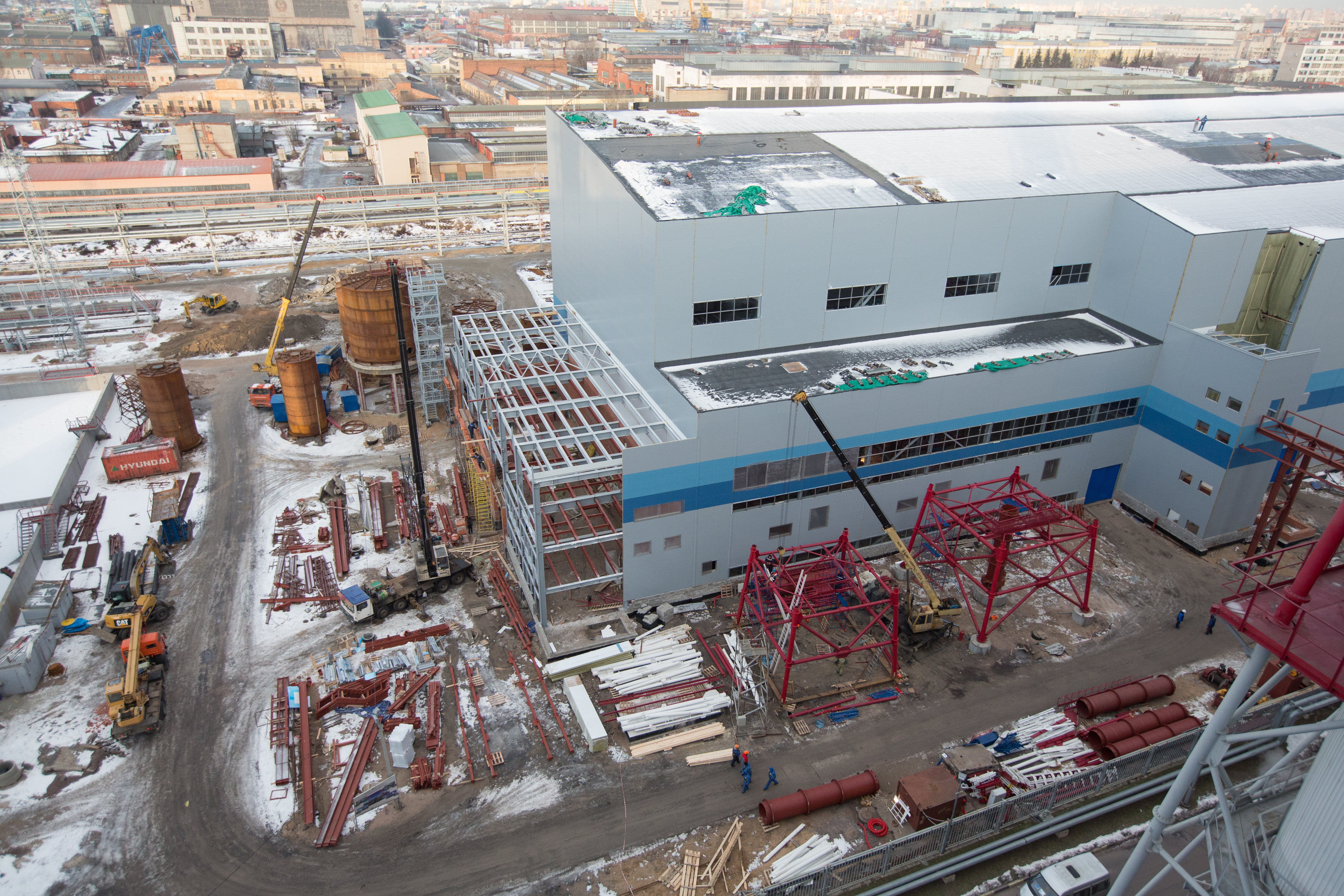

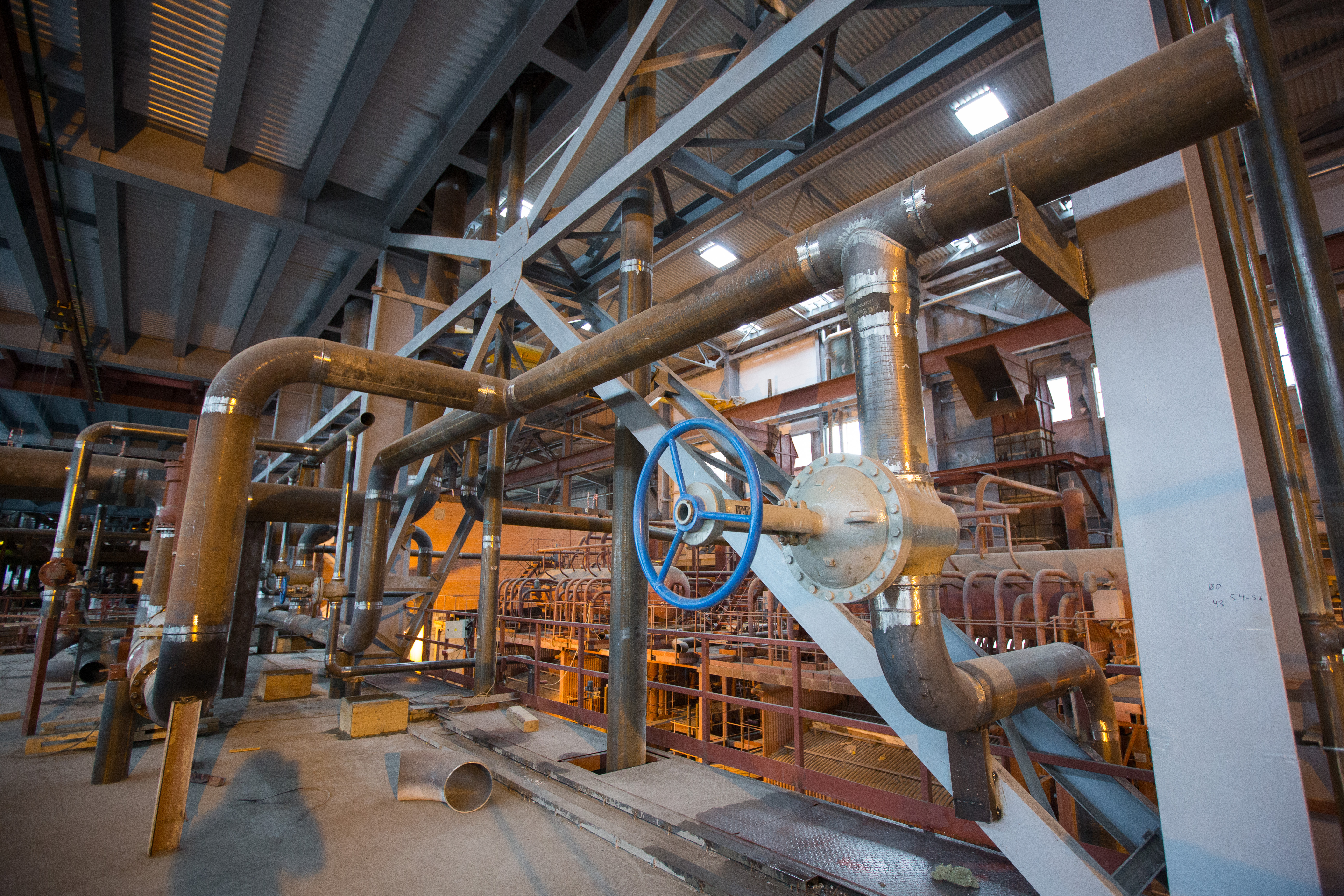

Февраль 2016: Строительство ОВК

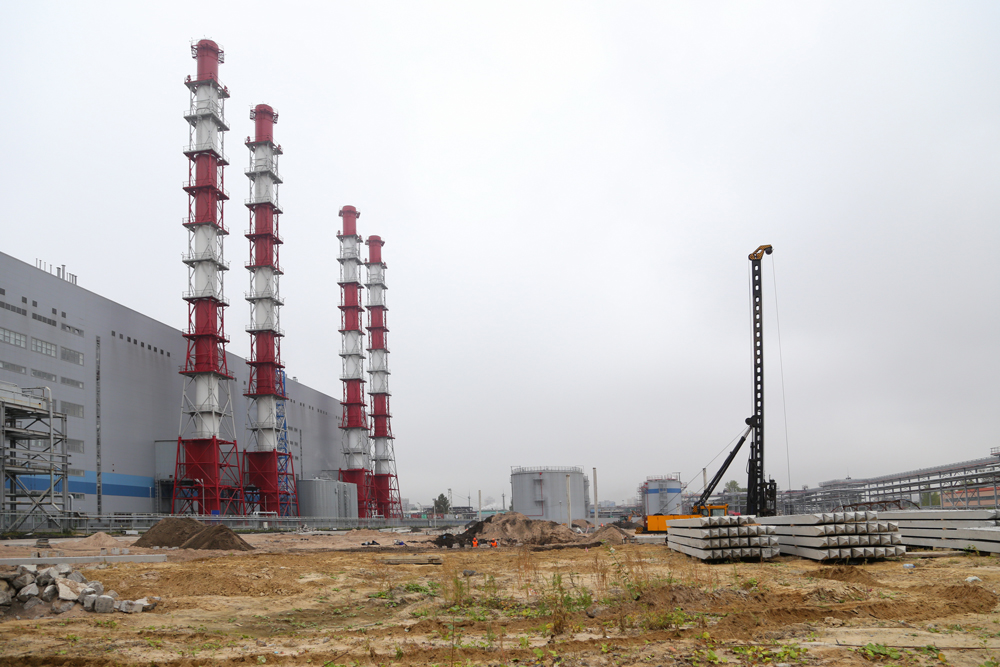

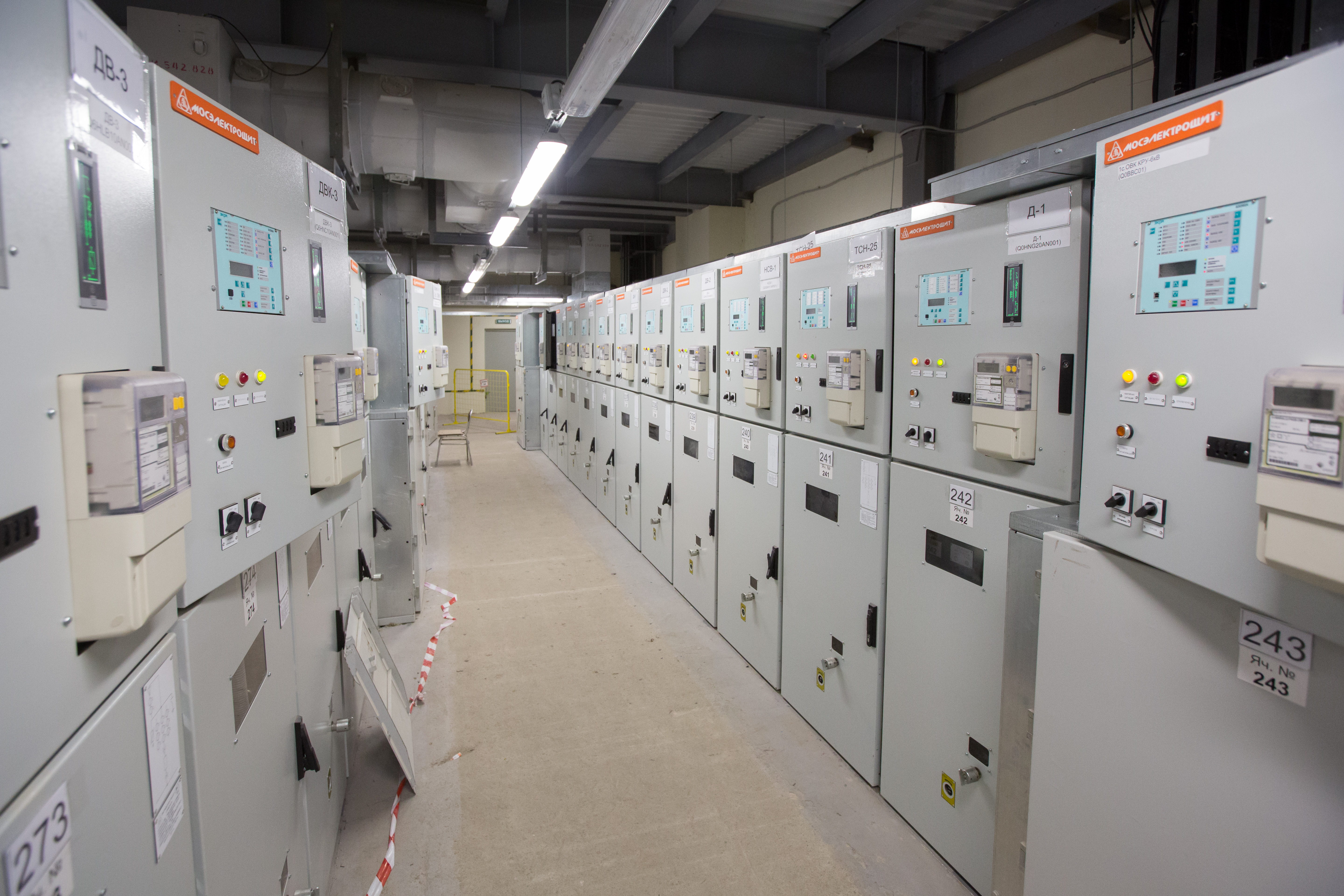

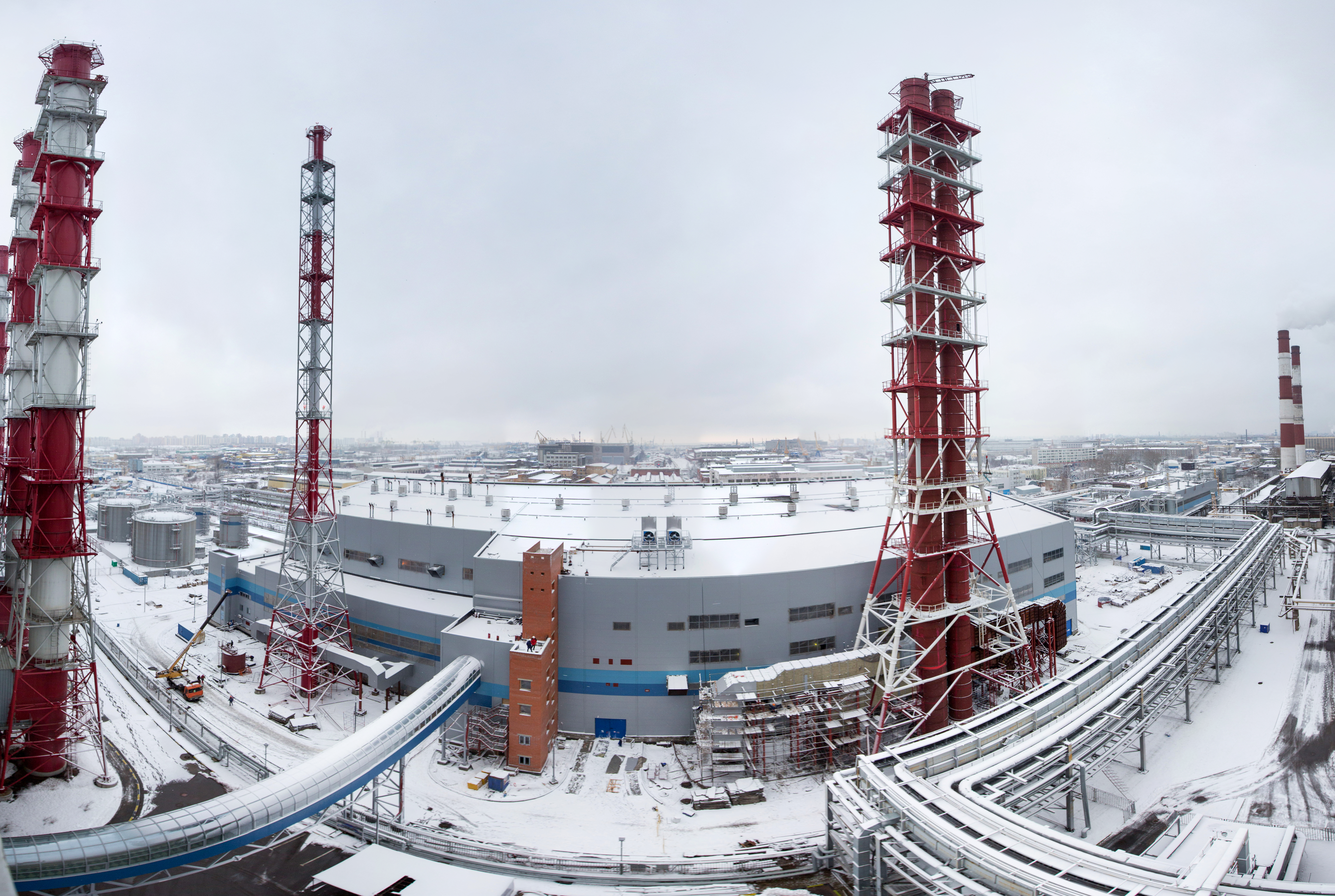

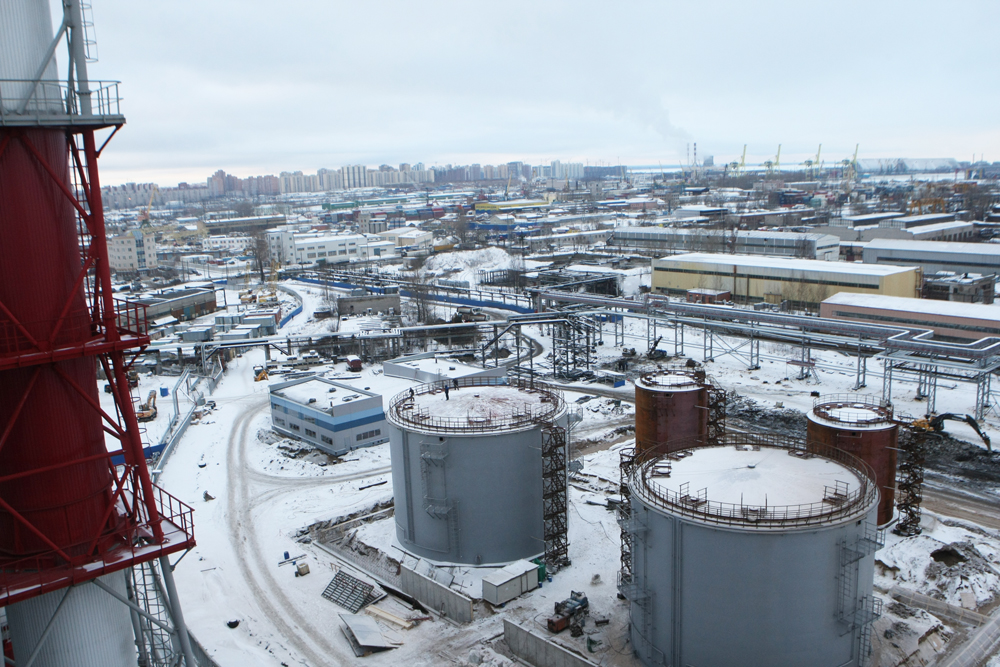

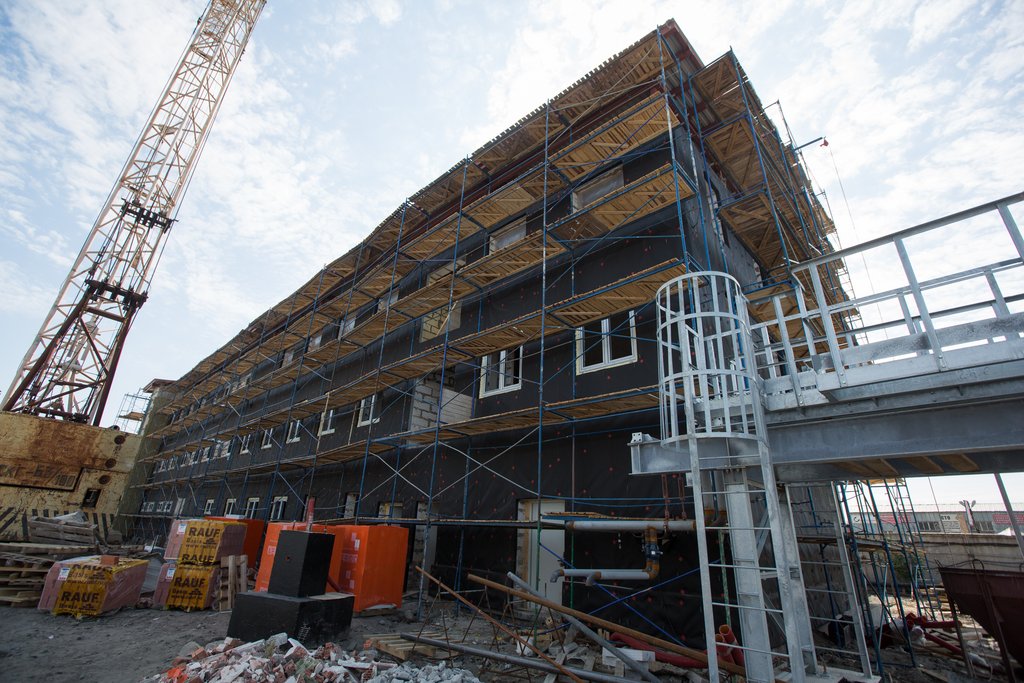

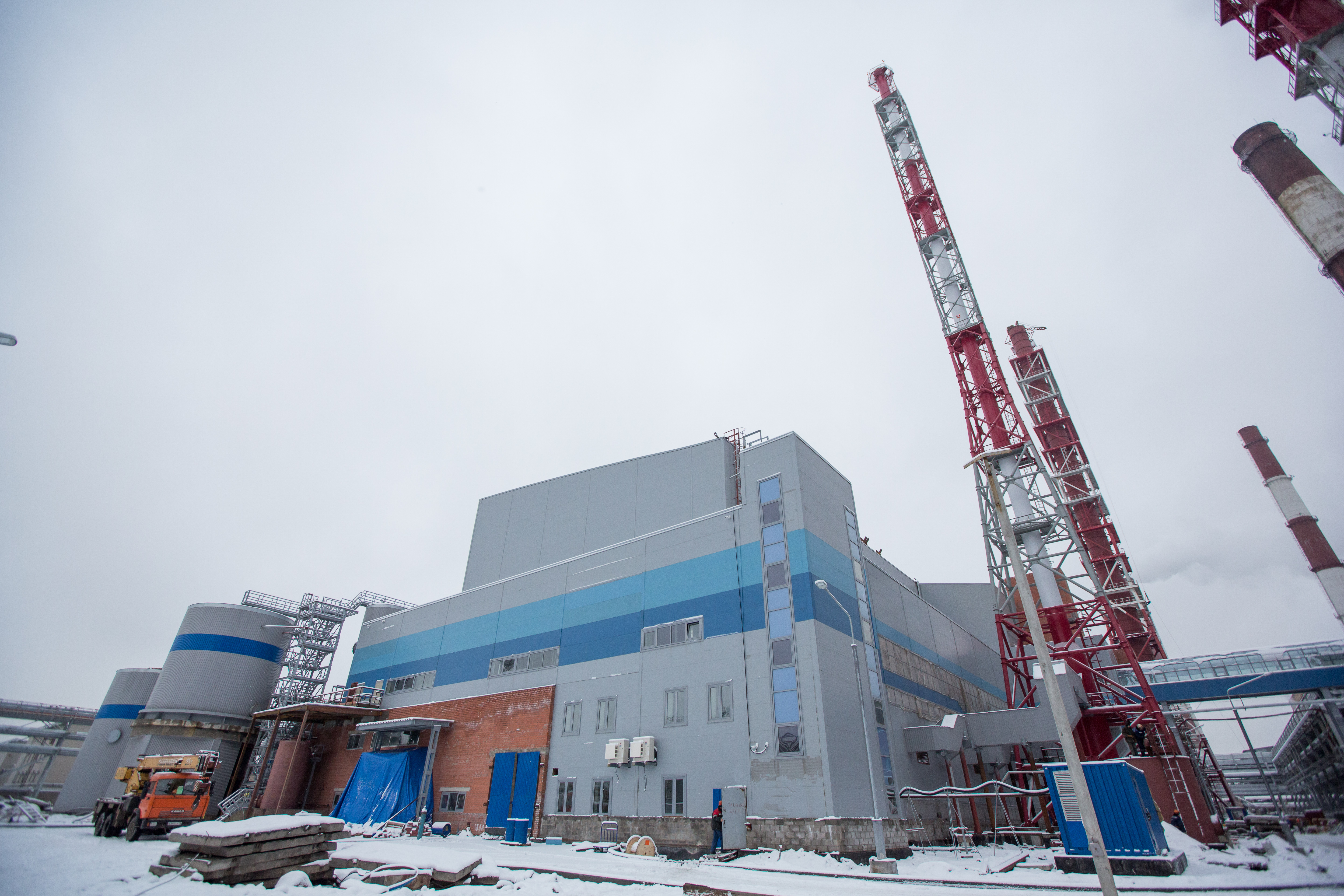

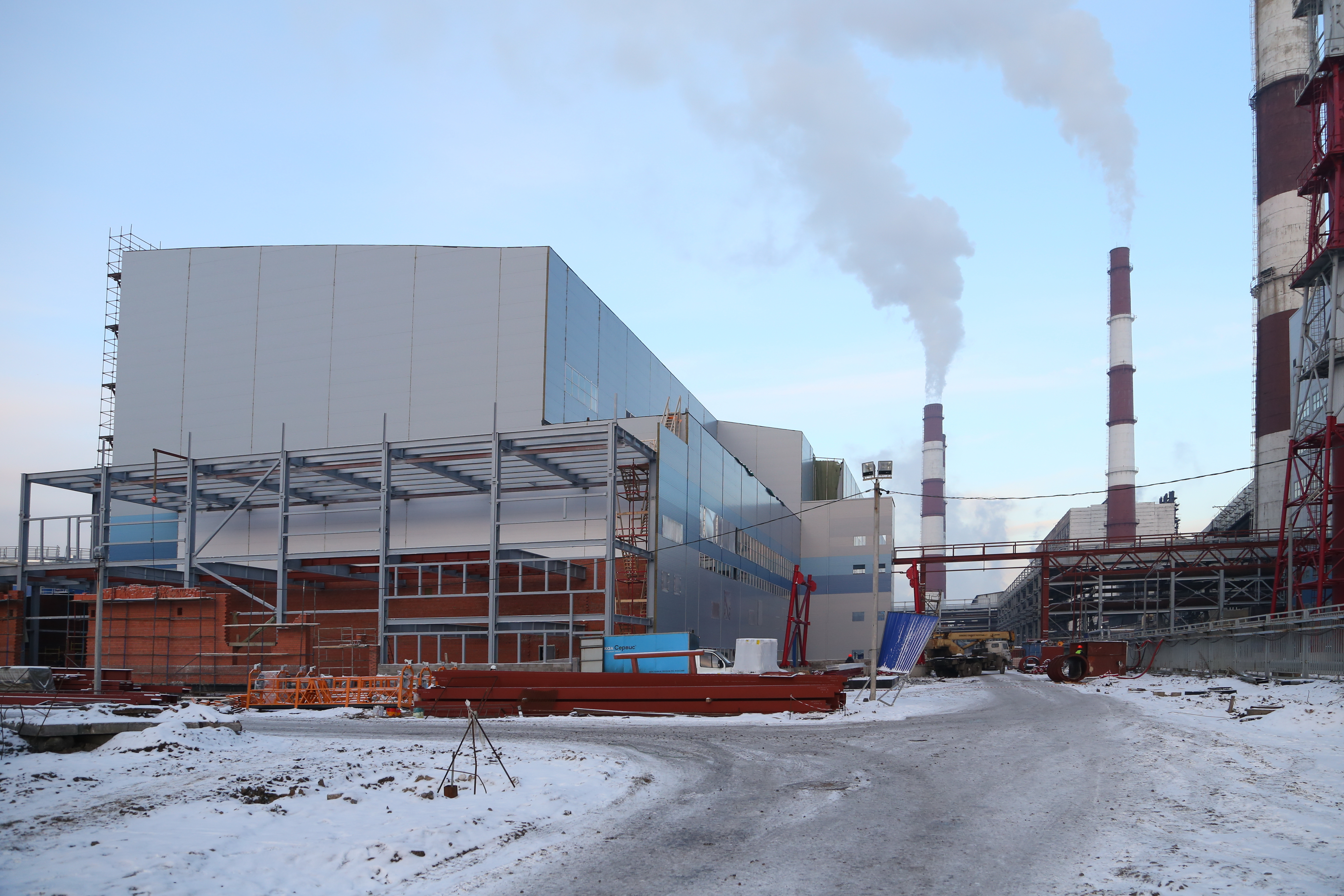

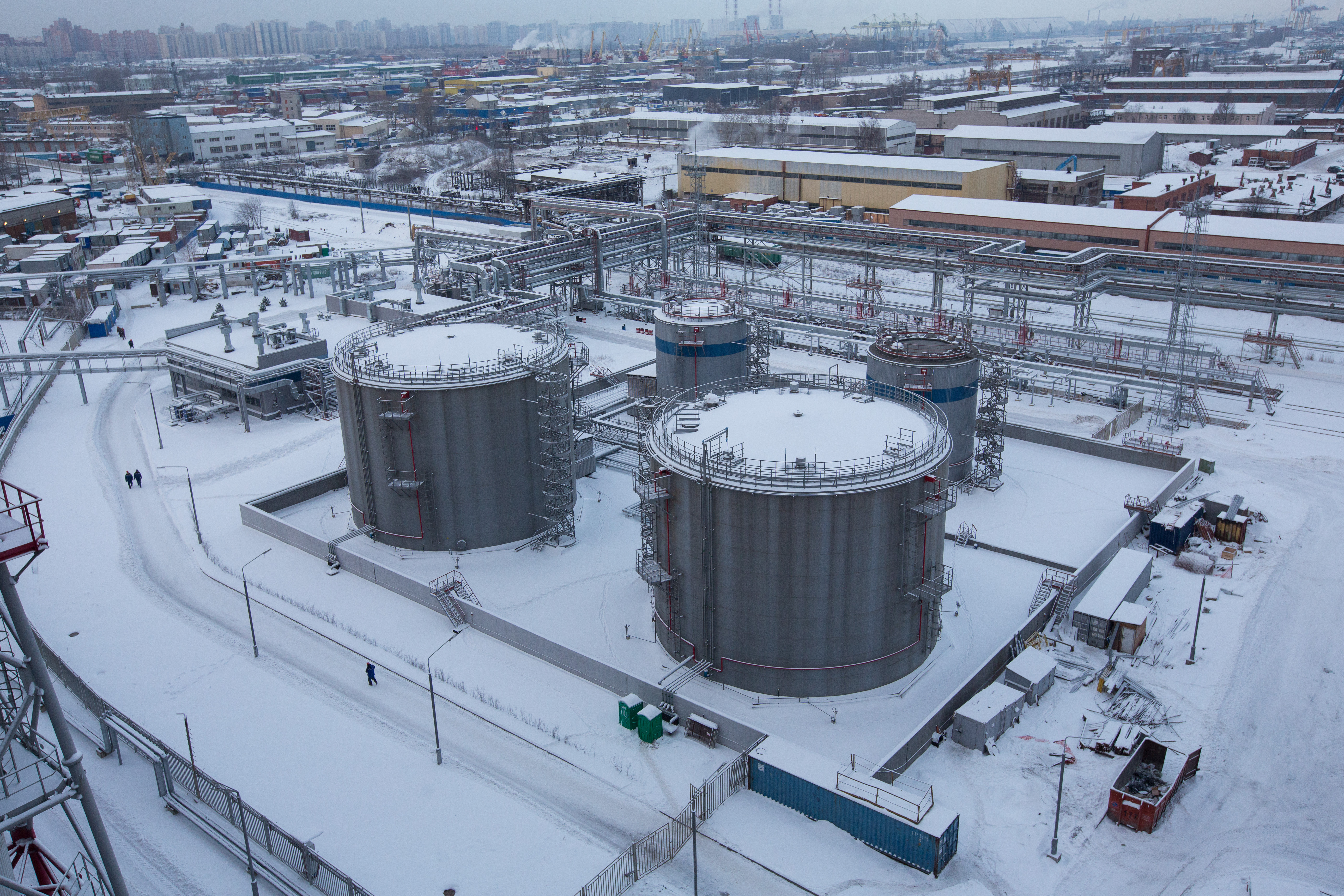

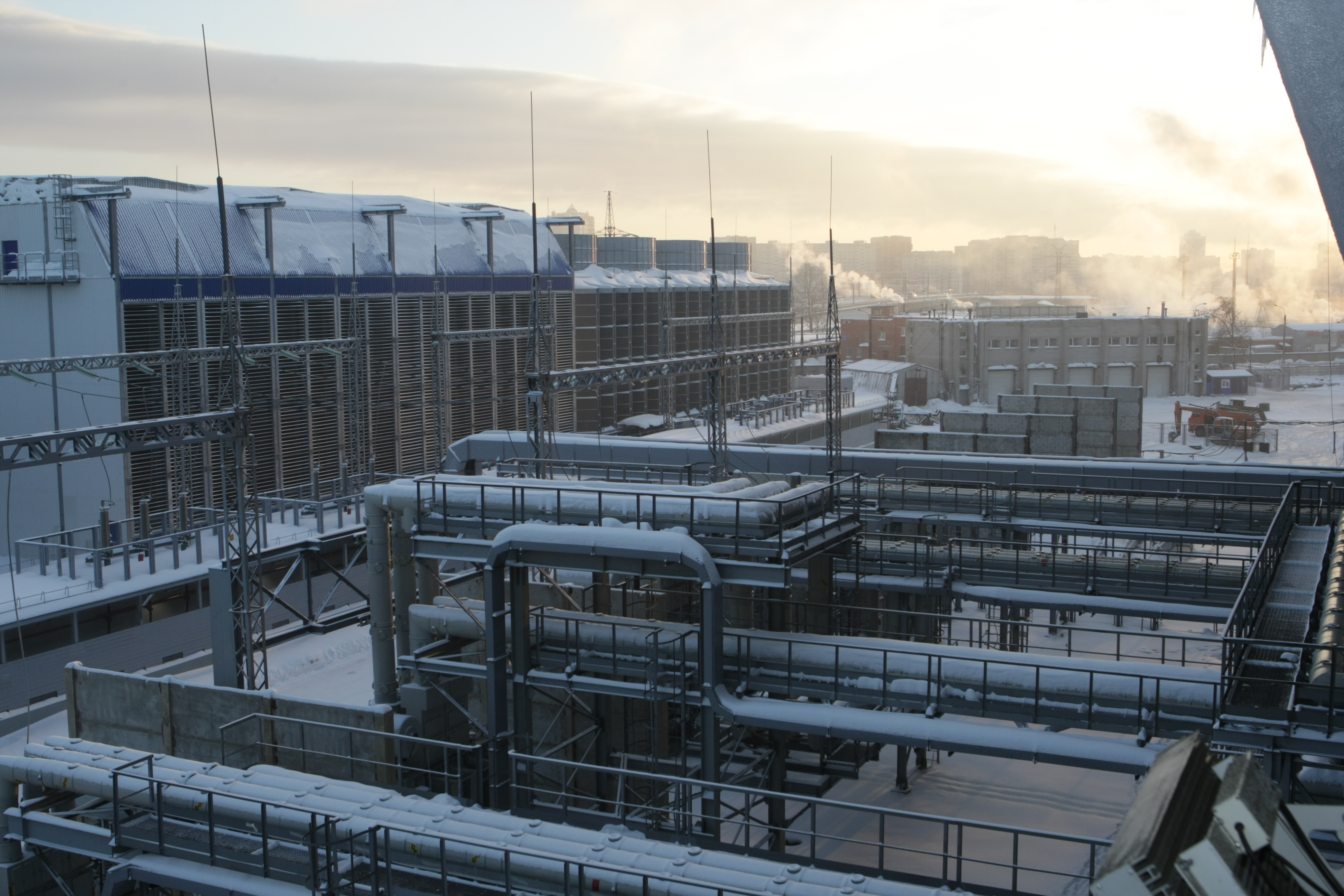

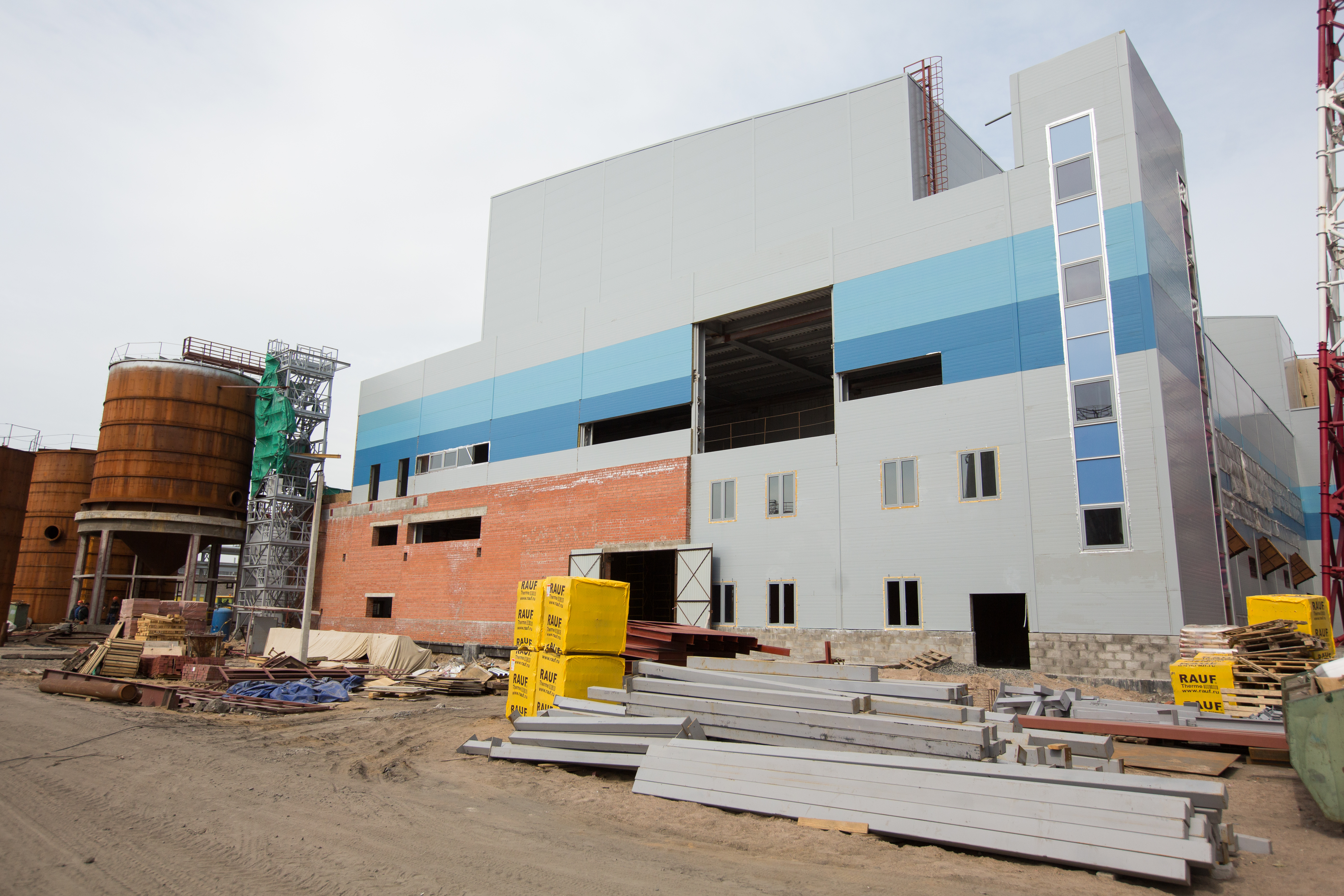

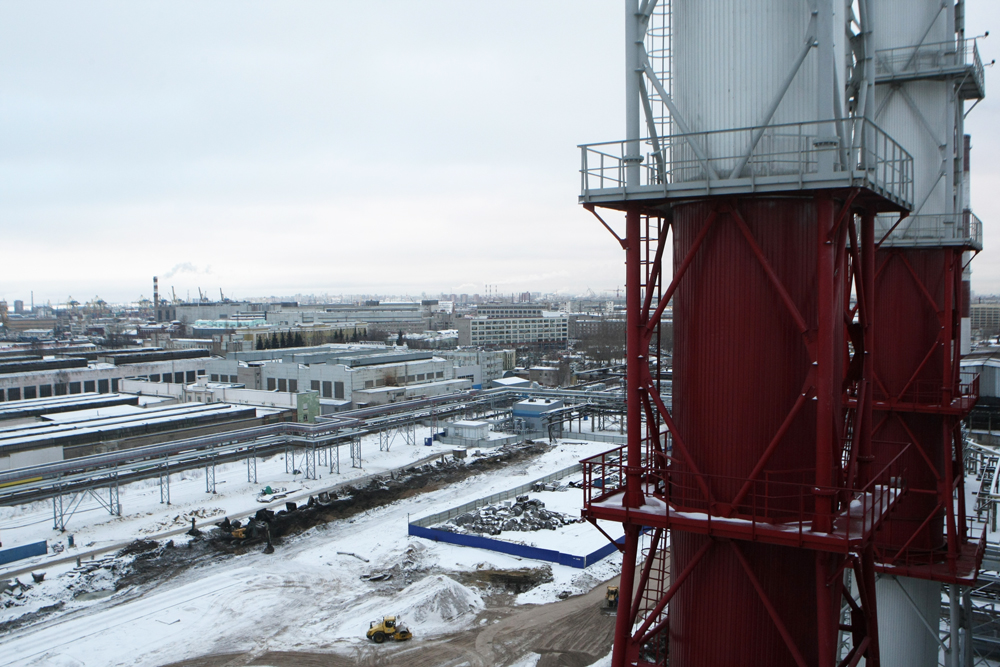

Январь 2016: Строительство ОВК

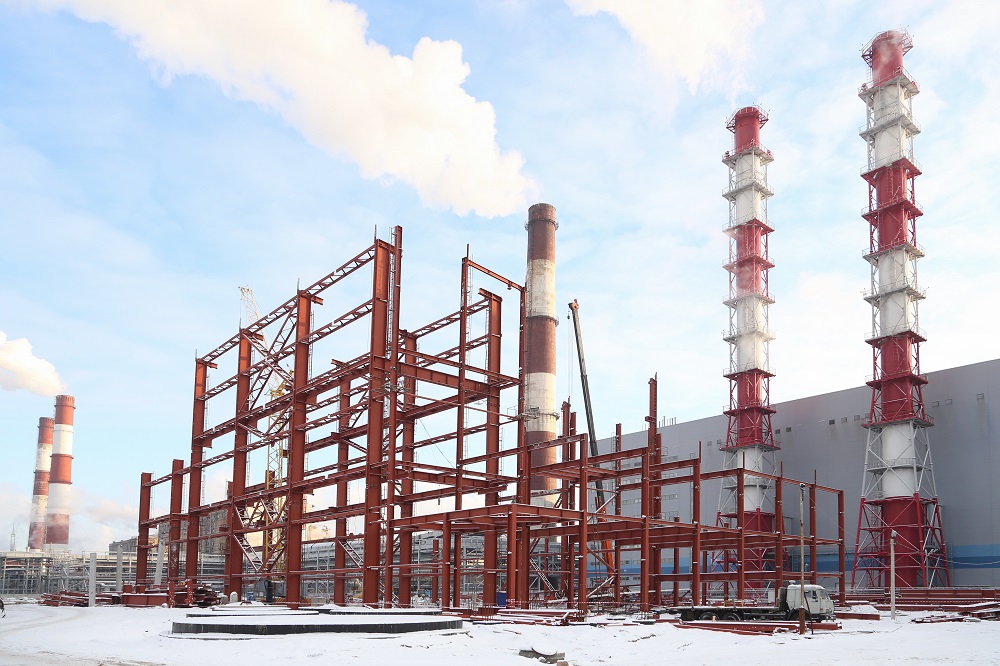

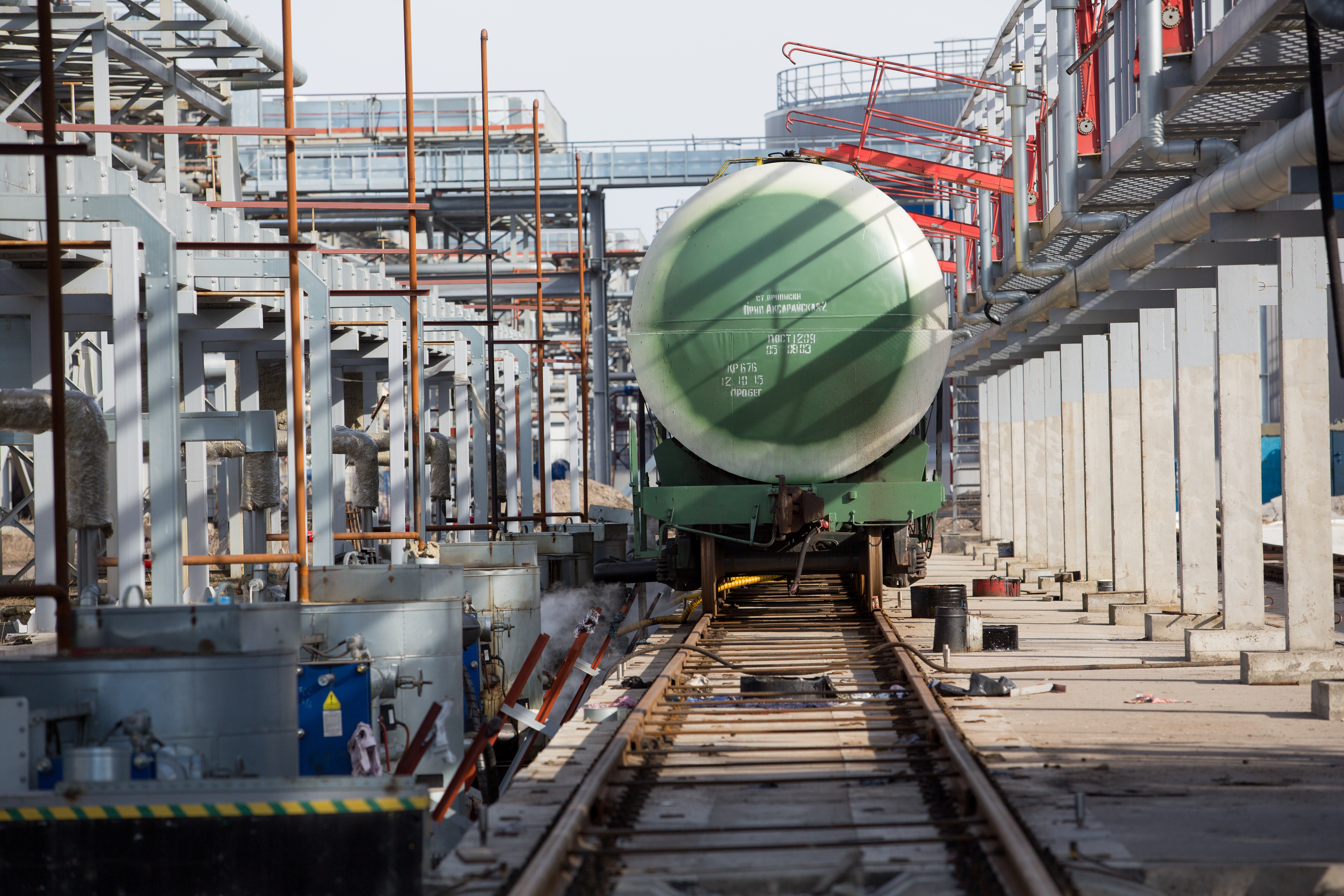

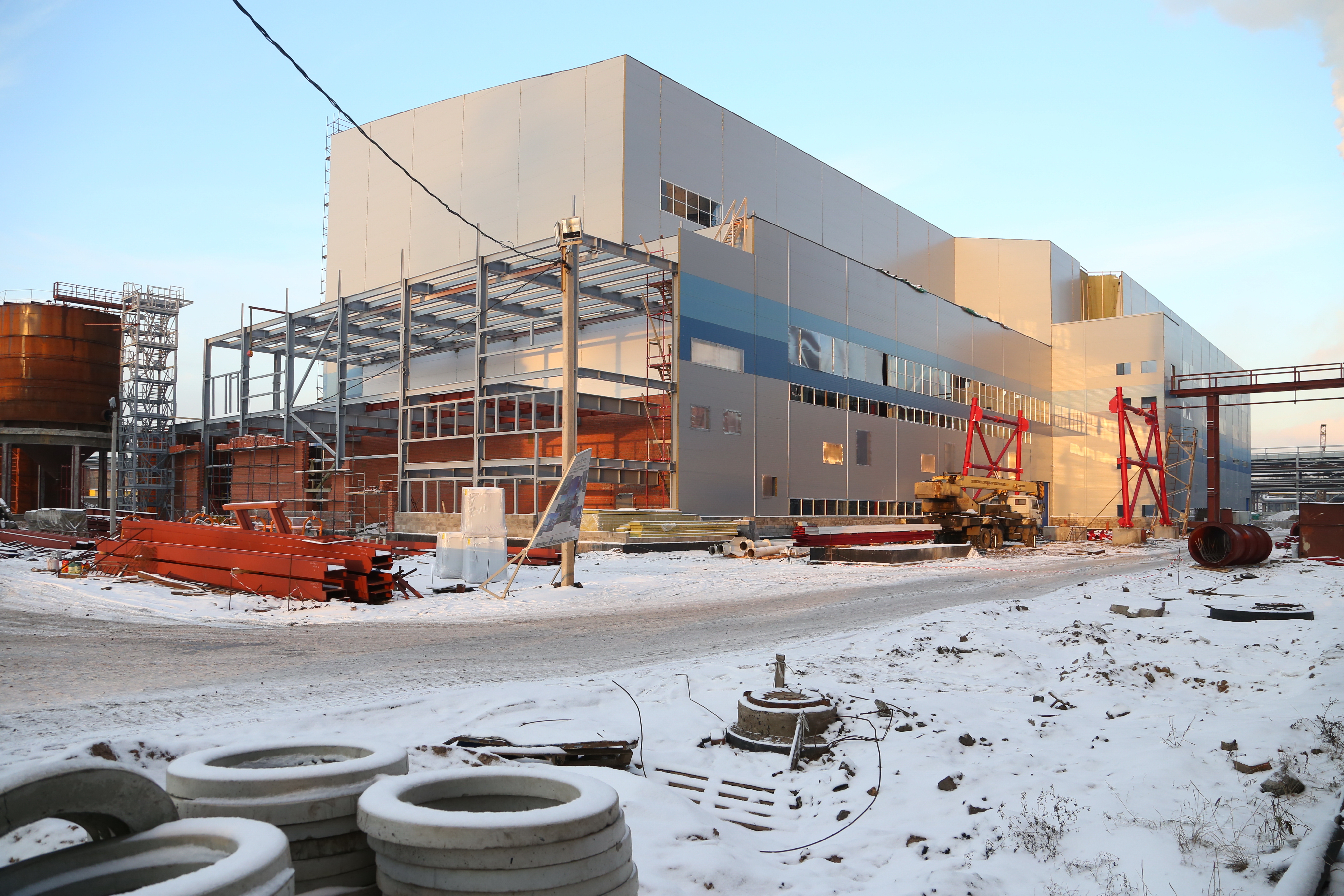

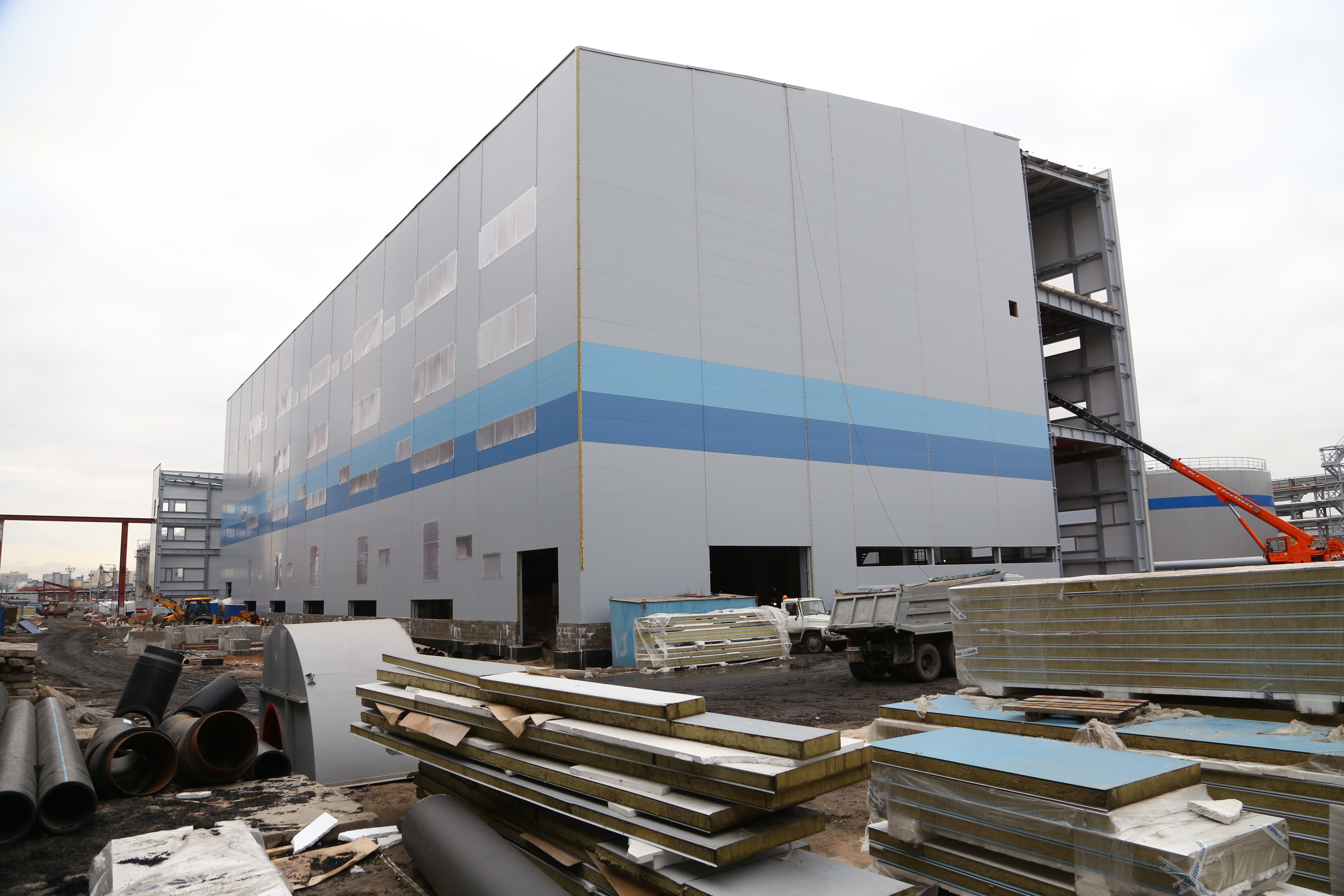

Декабрь 2015: Строительство ОВК

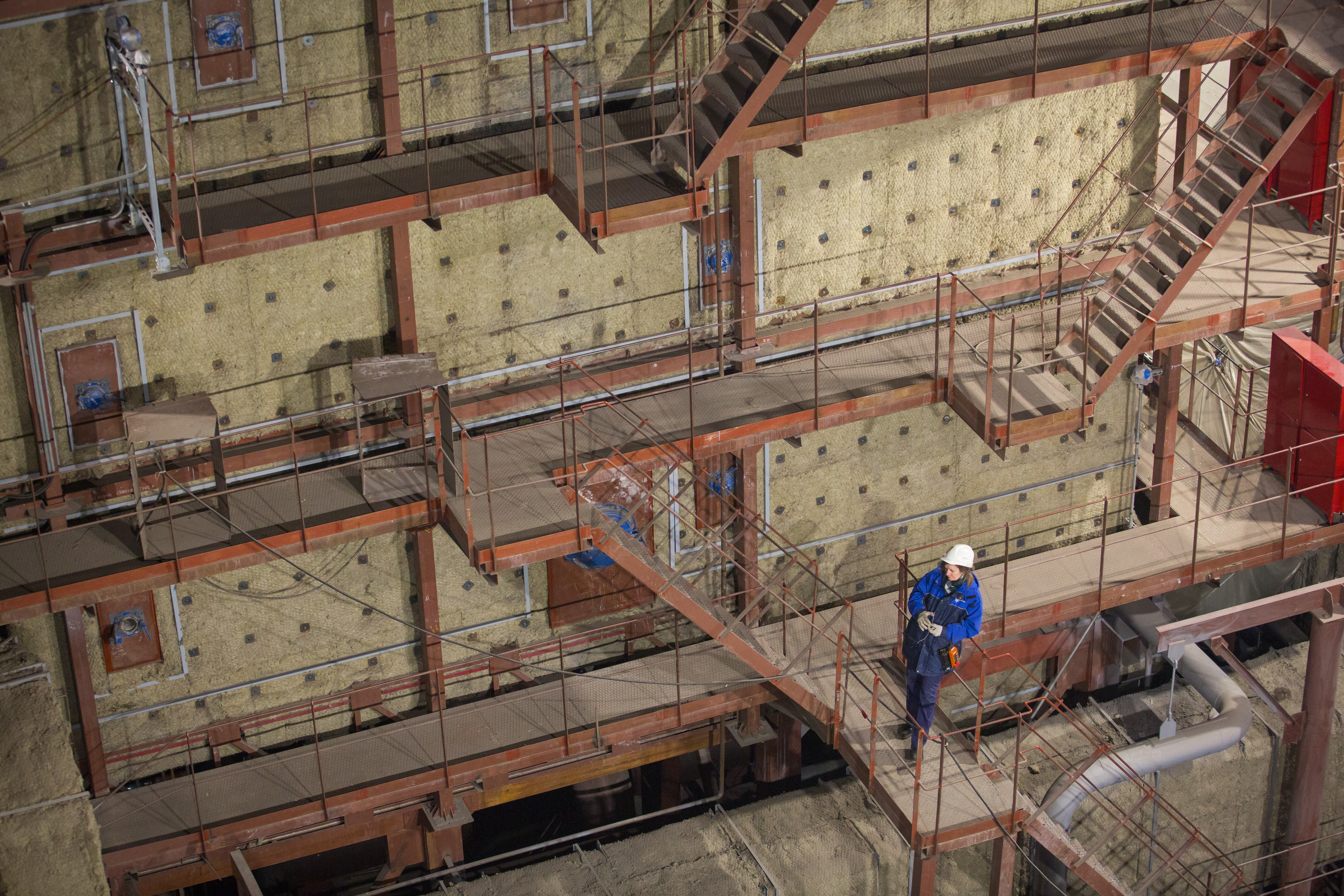

Ноябрь 2015: Строительство ОВК

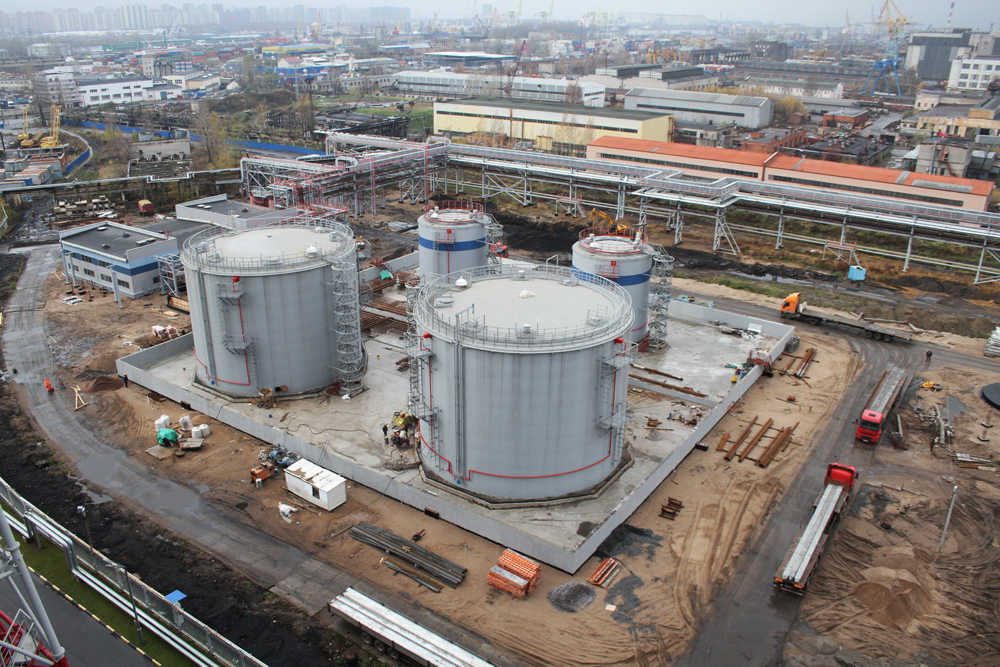

Октябрь 2015: Строительство ОВК

Сентябрь 2015: Строительство ОВК

Август 2015: Строительство ОВК

Июль 2015: Строительство ОВК

Июнь 2015: Строительство ОВК

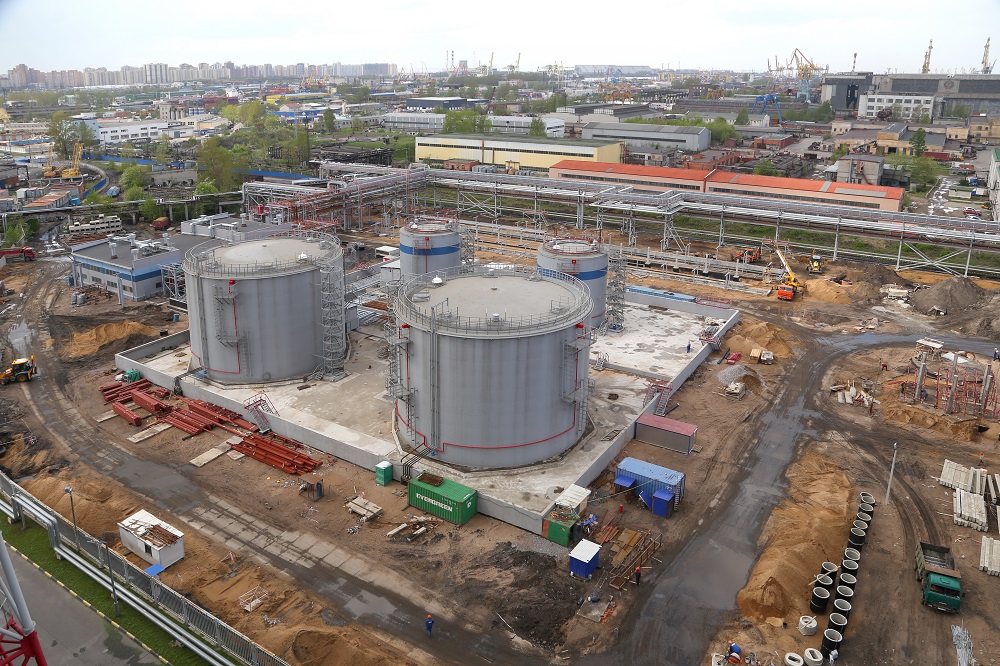

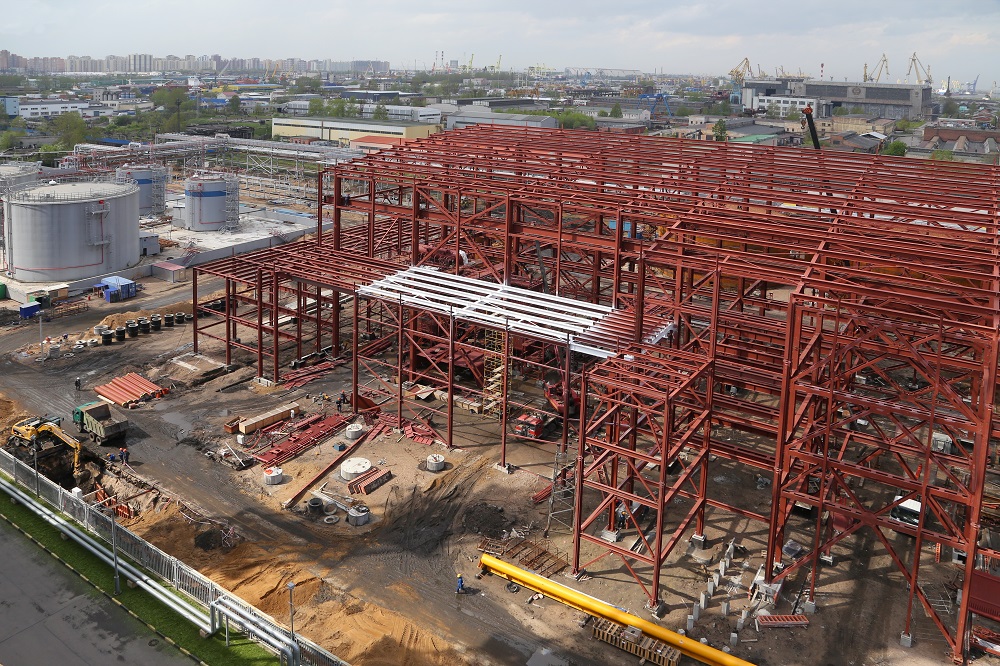

Май 2015: Строительство ОВК

Апрель 2015: Строительство ОВК

Март 2015: Строительство ОВК

Февраль 2015: Строительство ОВК

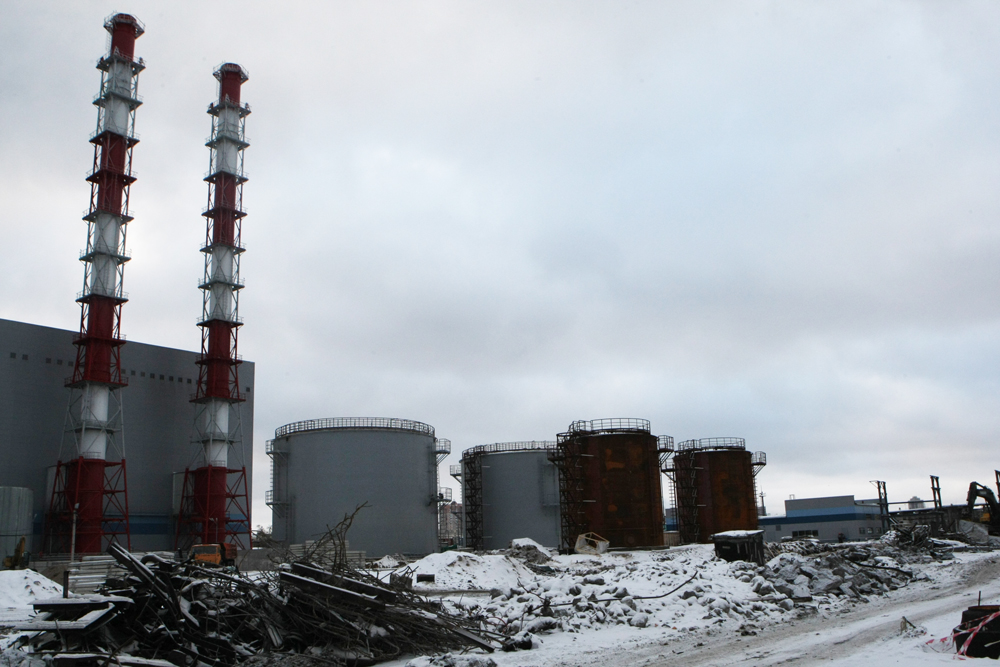

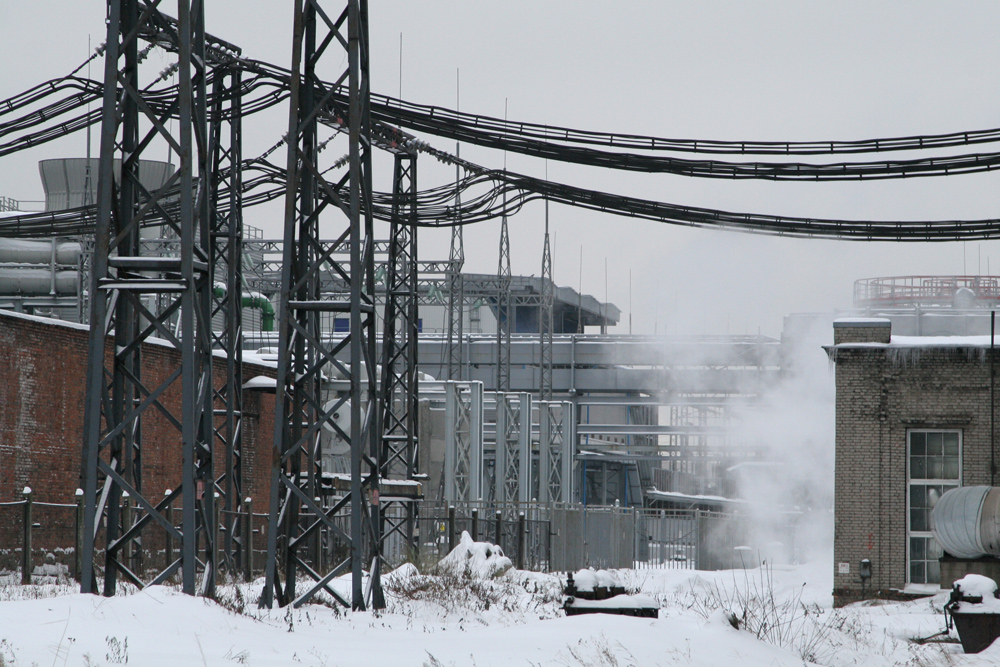

Январь 2015: Строительство ОВК

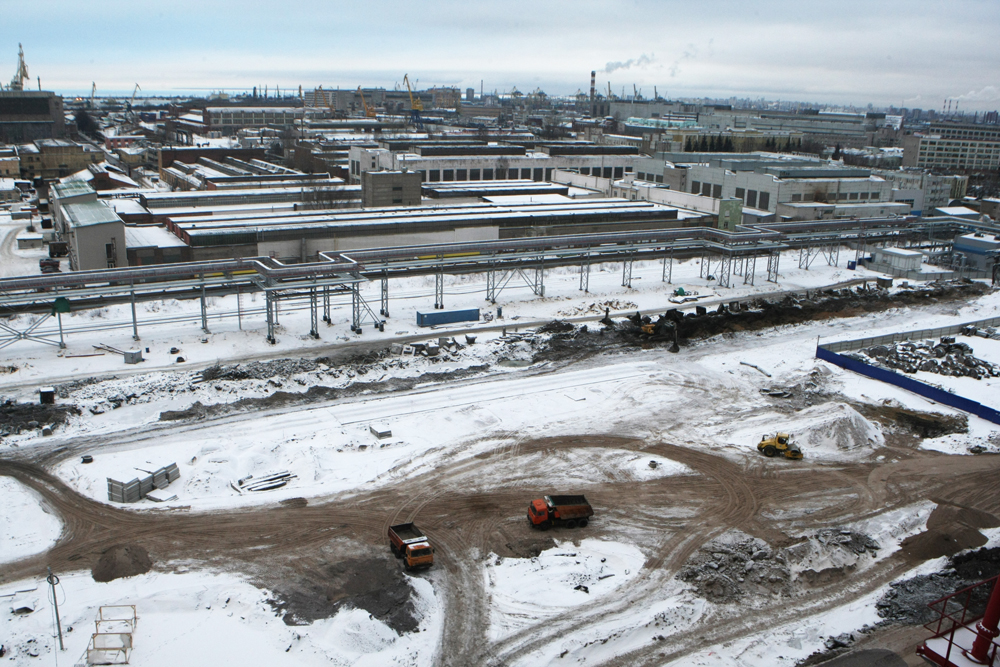

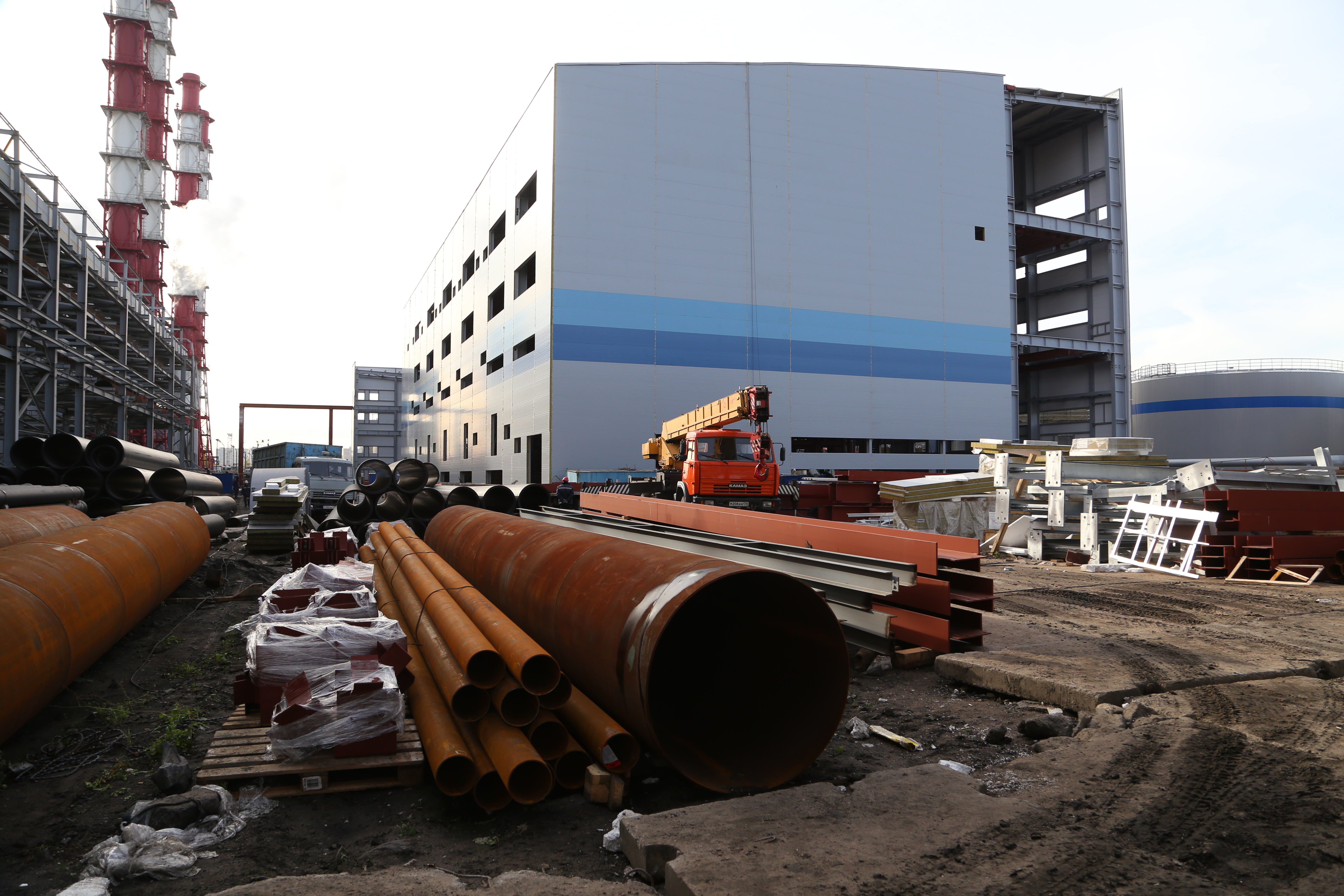

Декабрь 2014: Строительство ОВК

Ноябрь 2014: Строительство ОВК

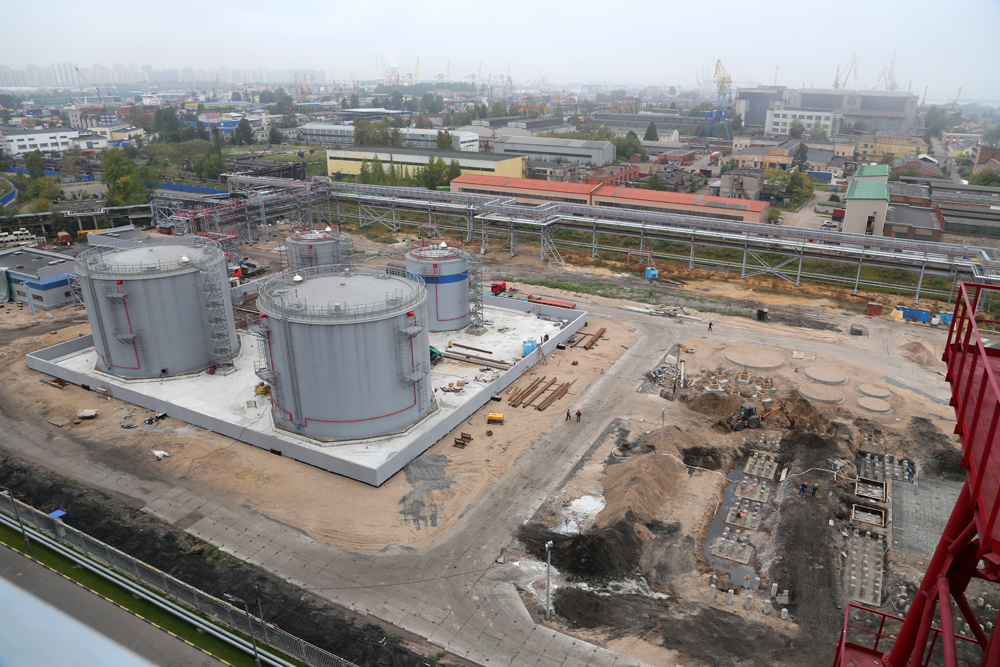

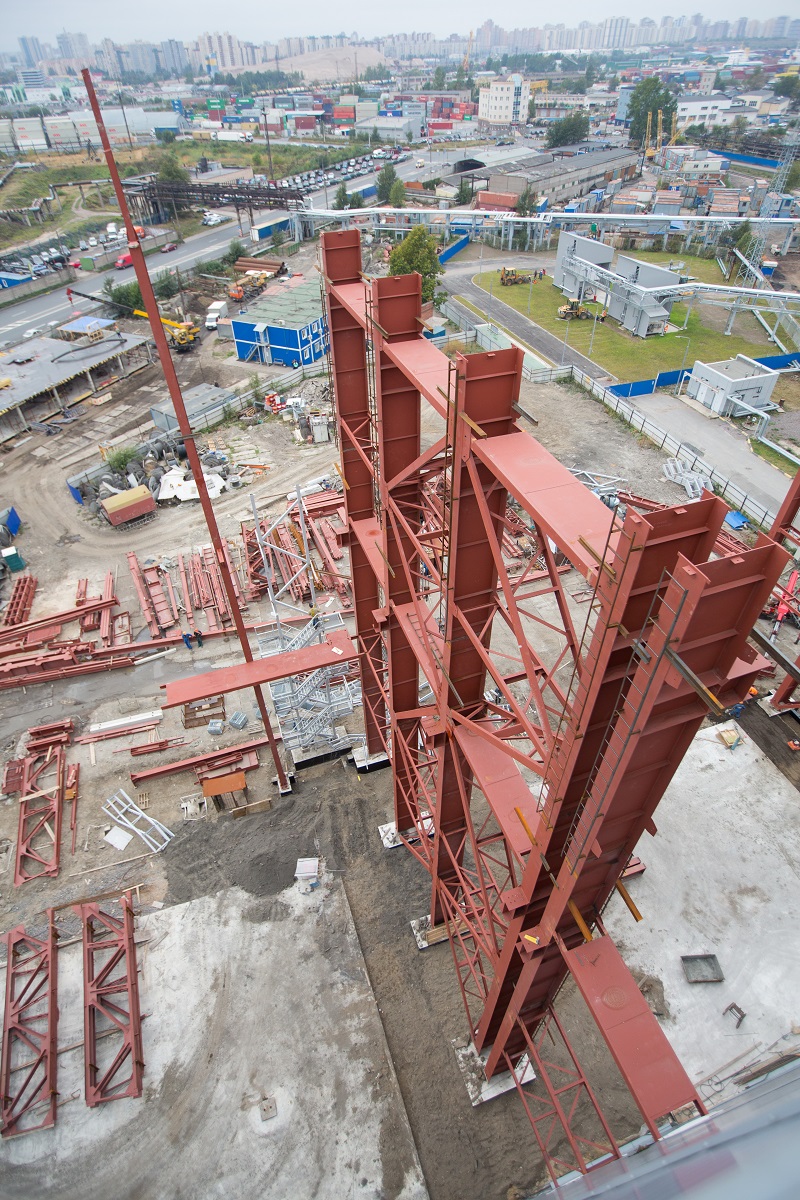

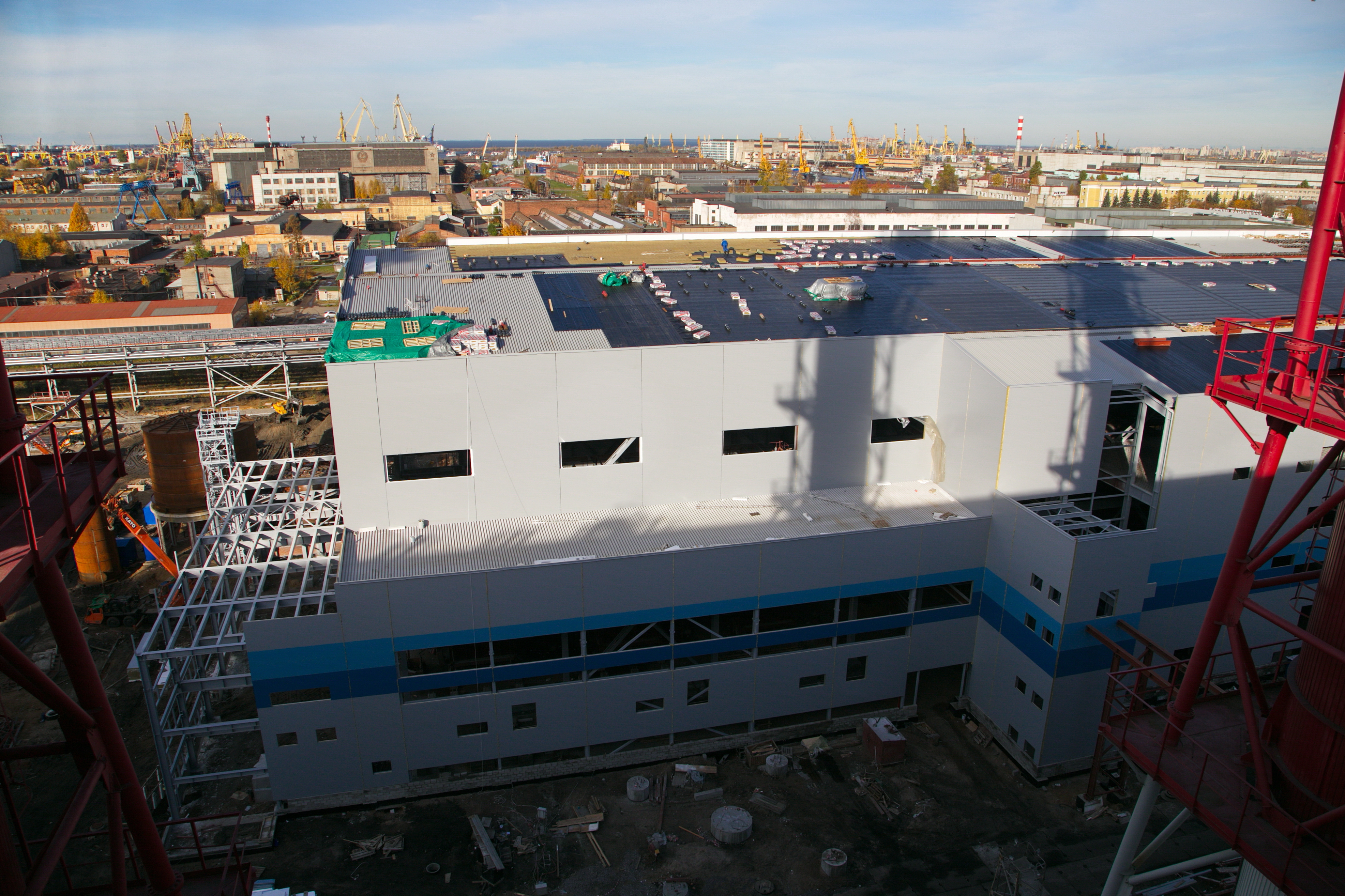

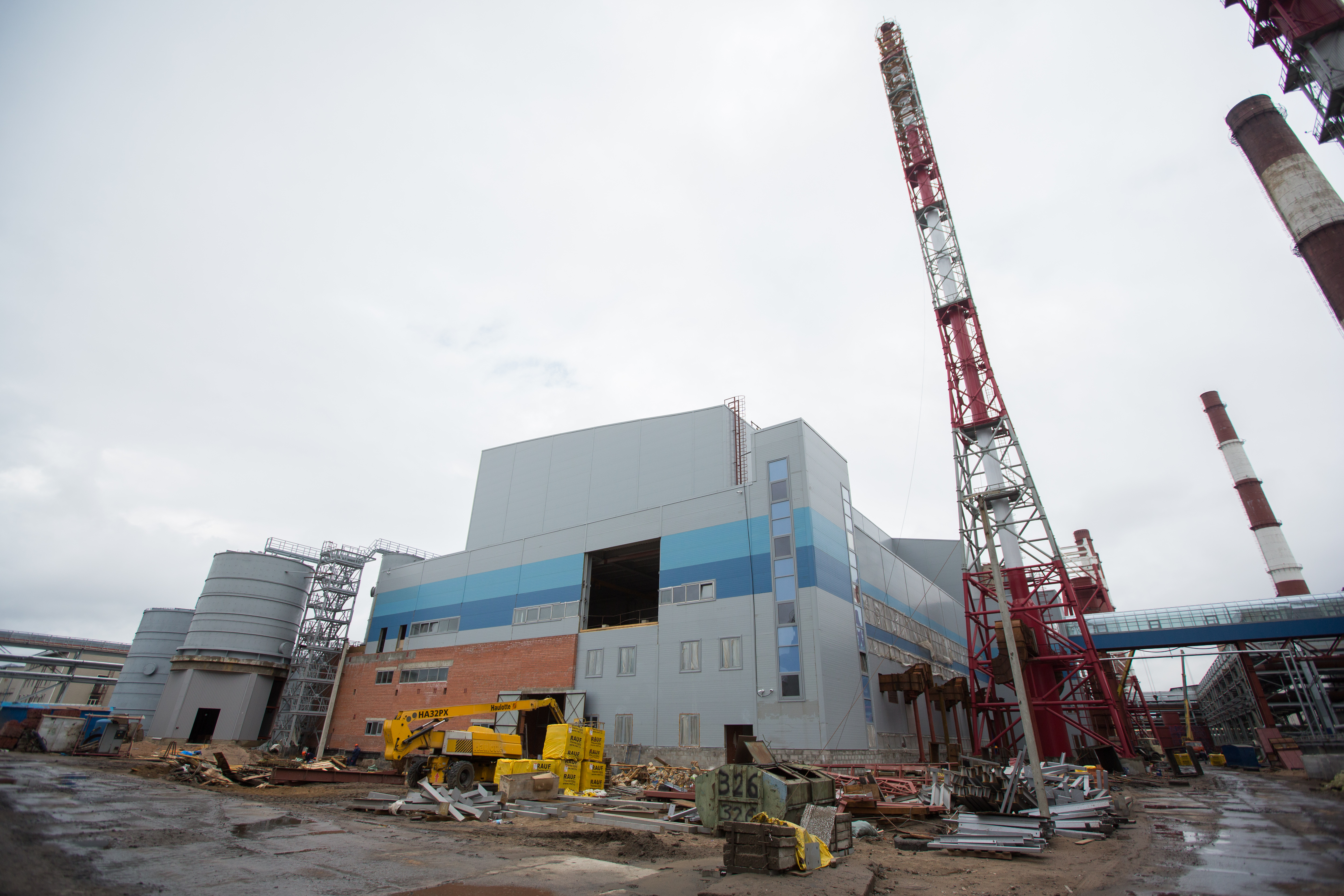

Октябрь 2014: Строительство ОВК

Сентябрь 2014: Строительство ОВК

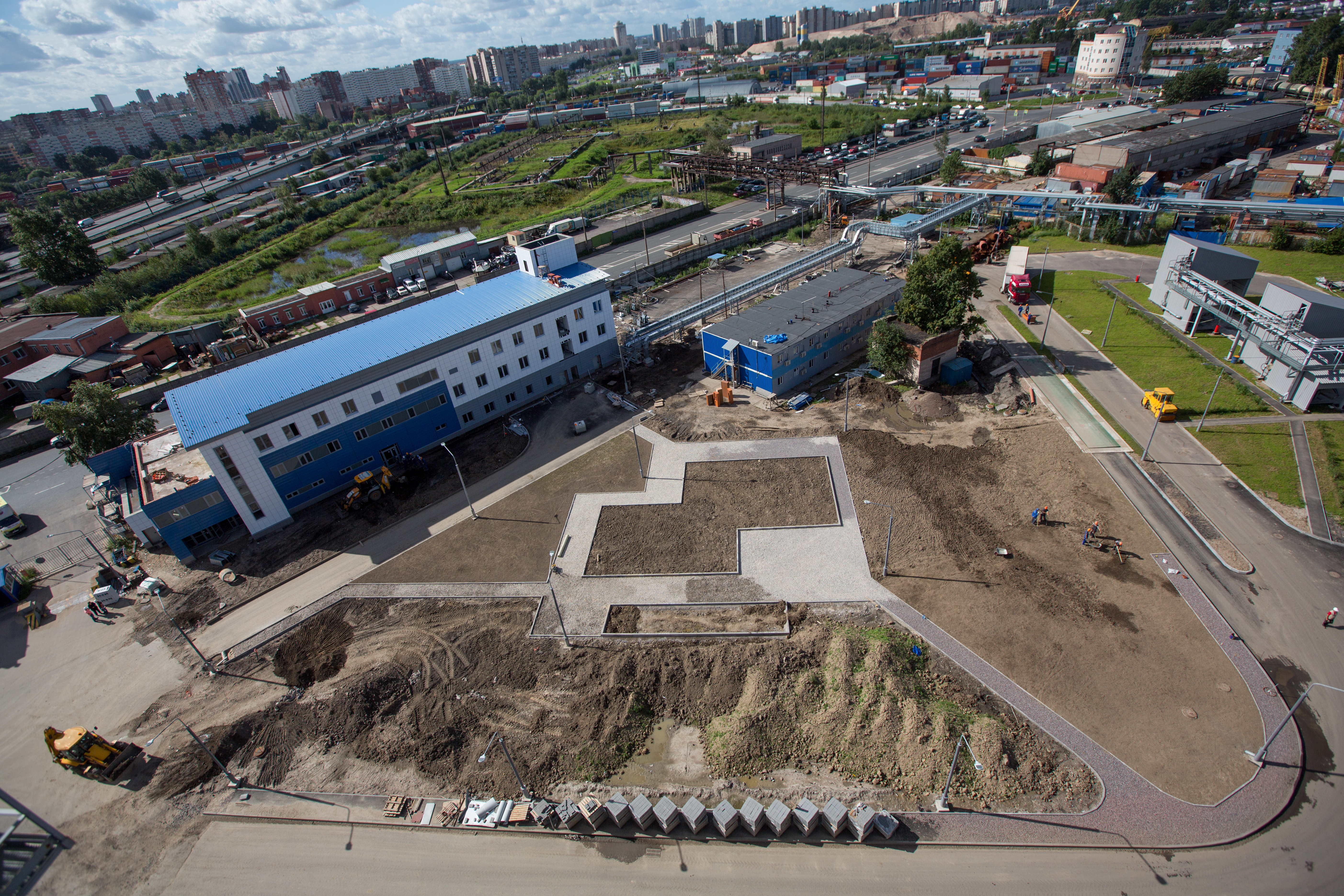

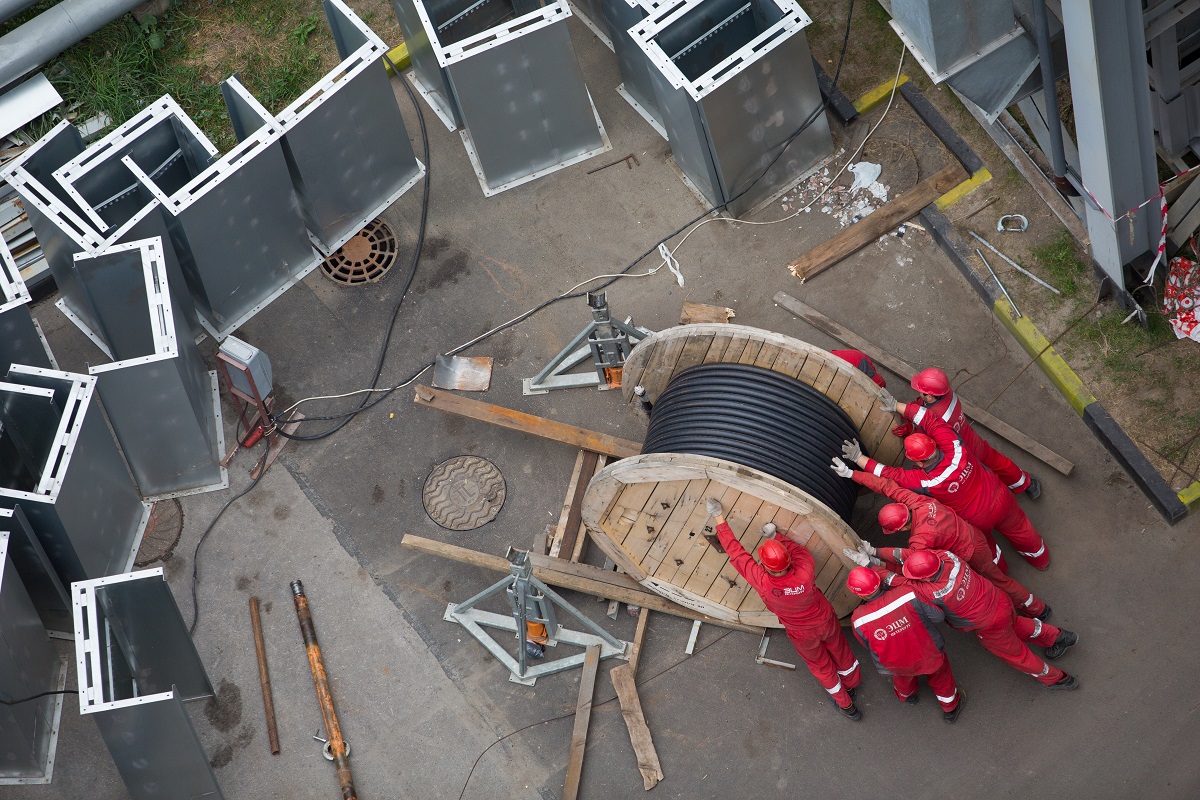

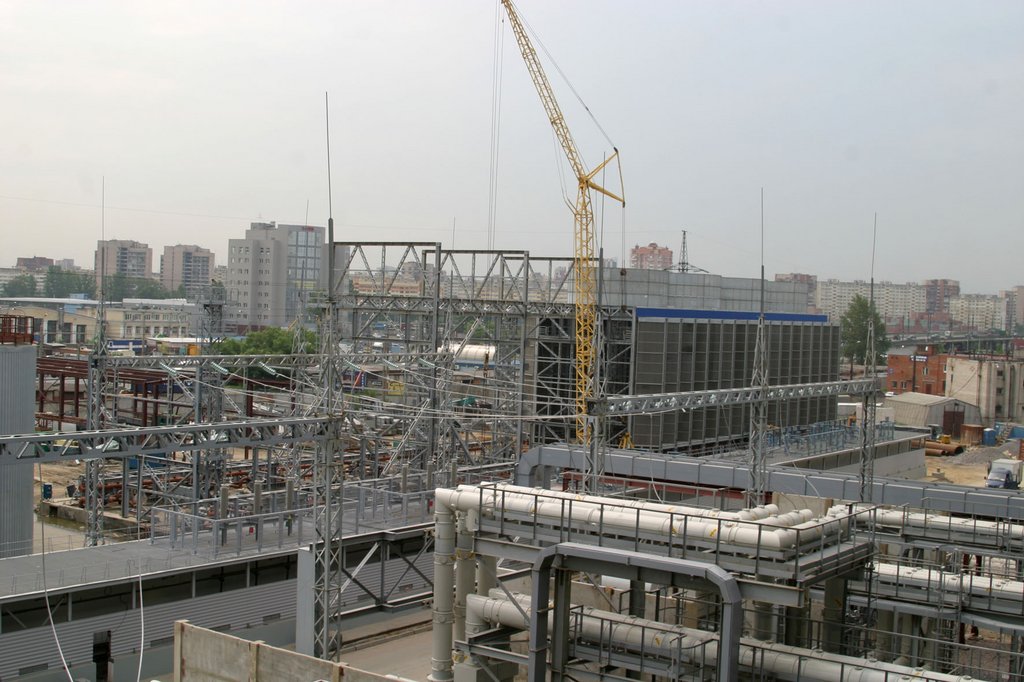

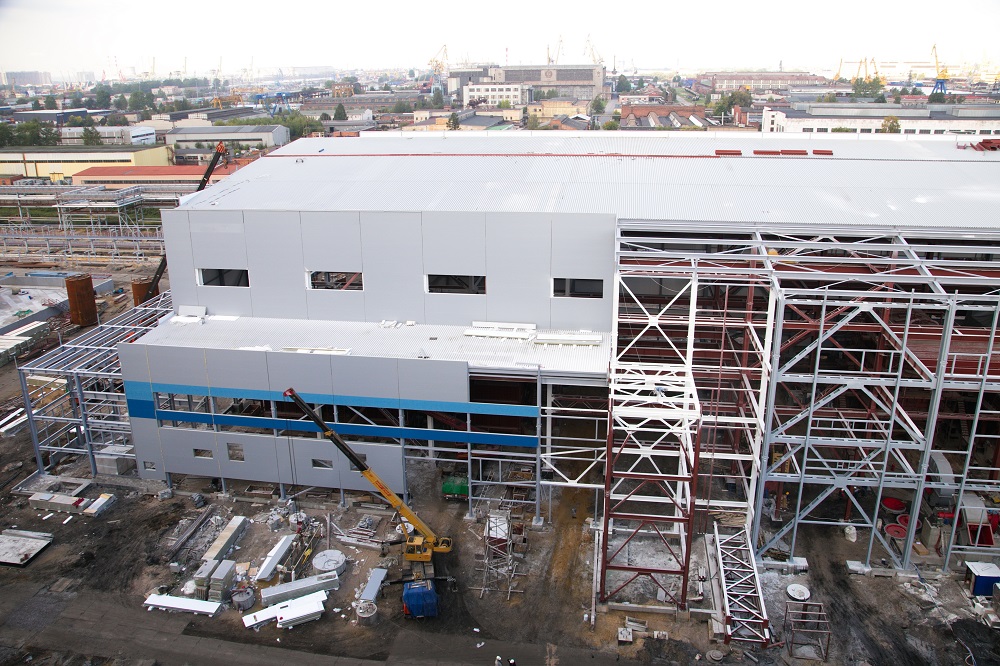

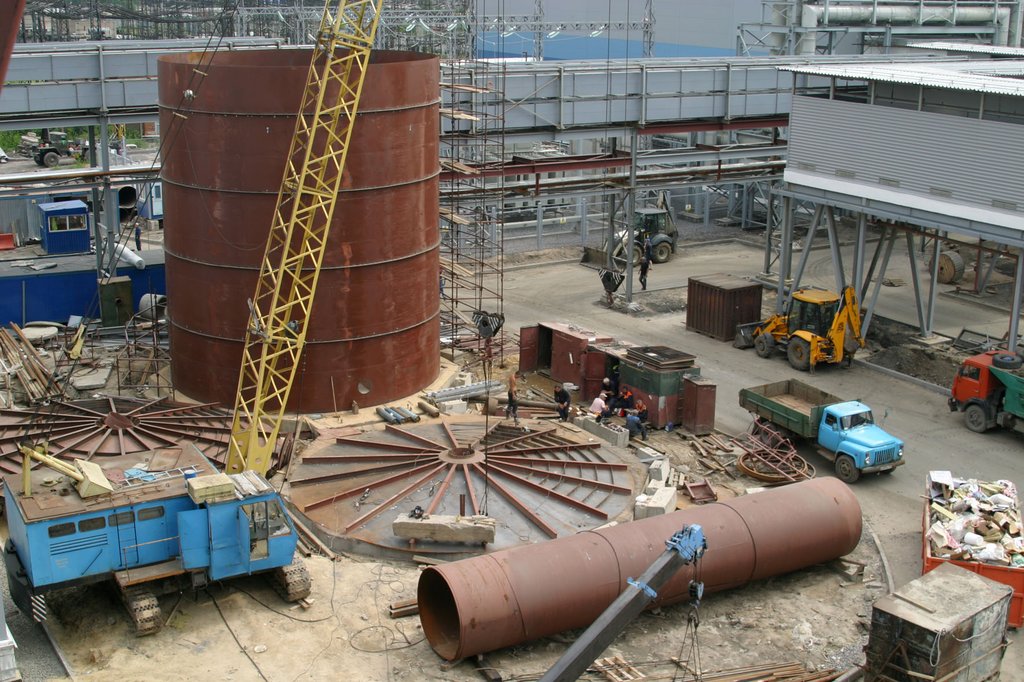

Май-июнь 2014: Строительство ОВК

Март-апрель 2014: Строительство ОВК

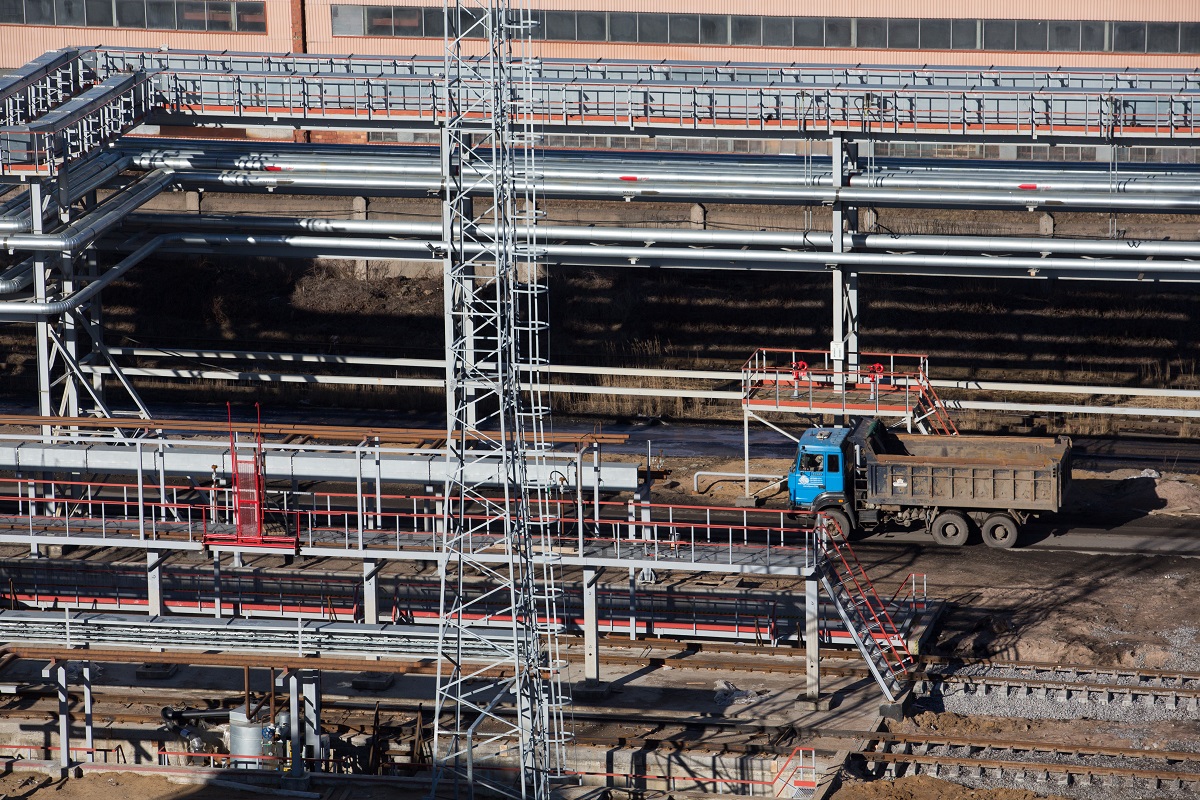

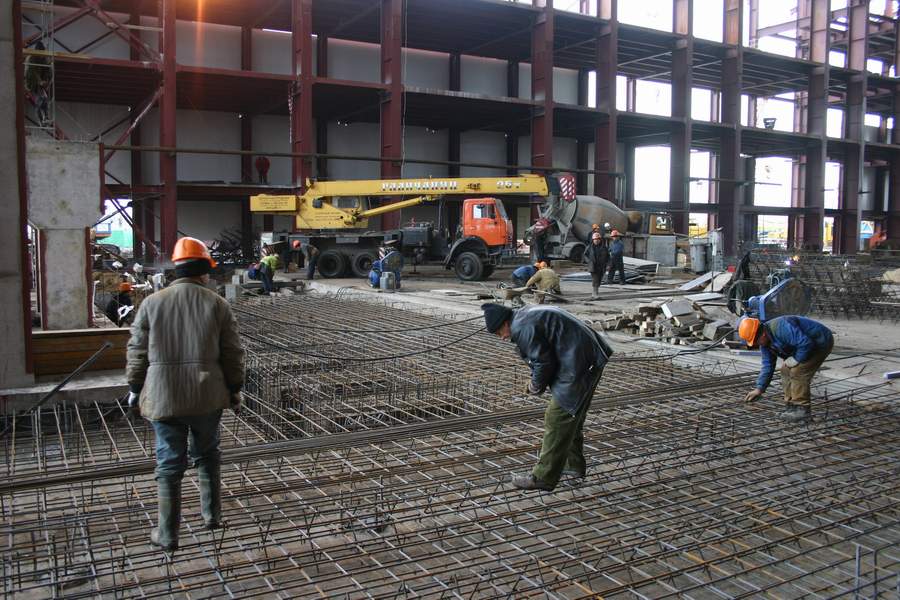

Январь-февраль 2014: Строительство ОВК

Декабрь 2013: Строительство ОВК

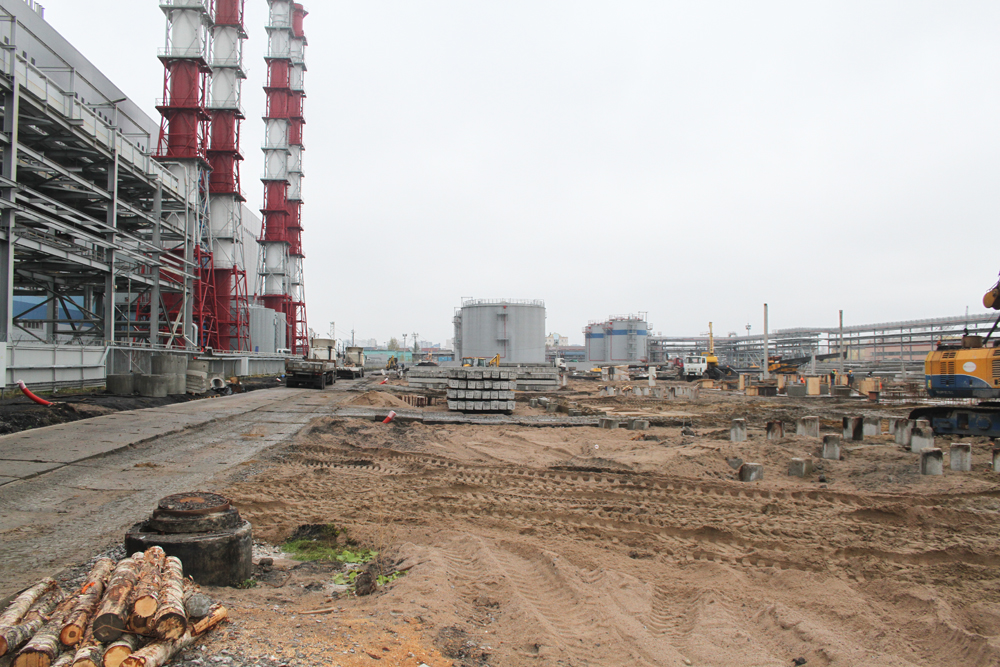

Октябрь-ноябрь 2013: Строительство ОВК

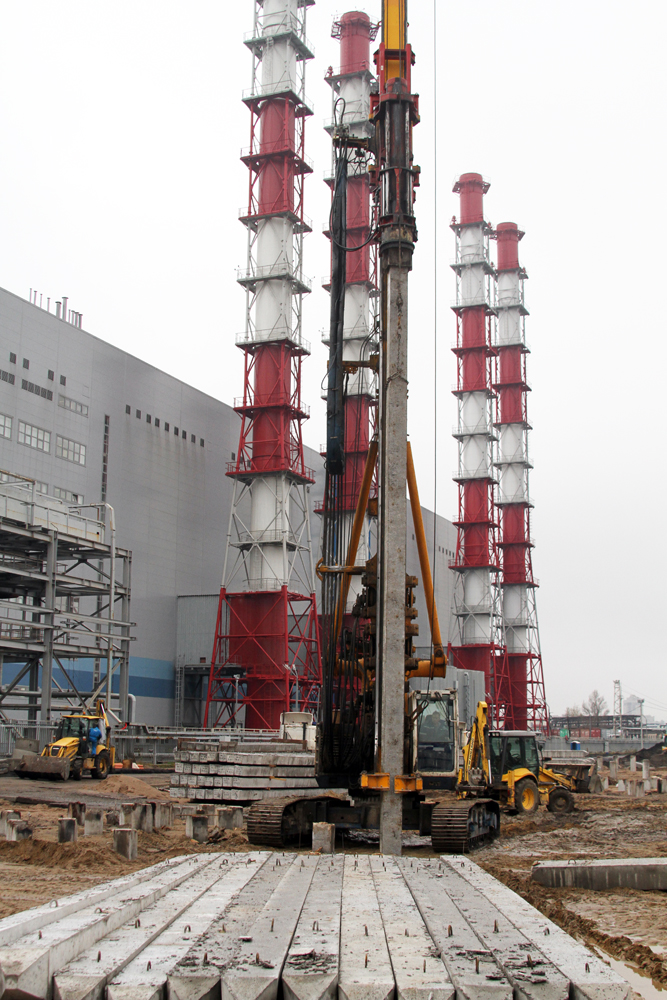

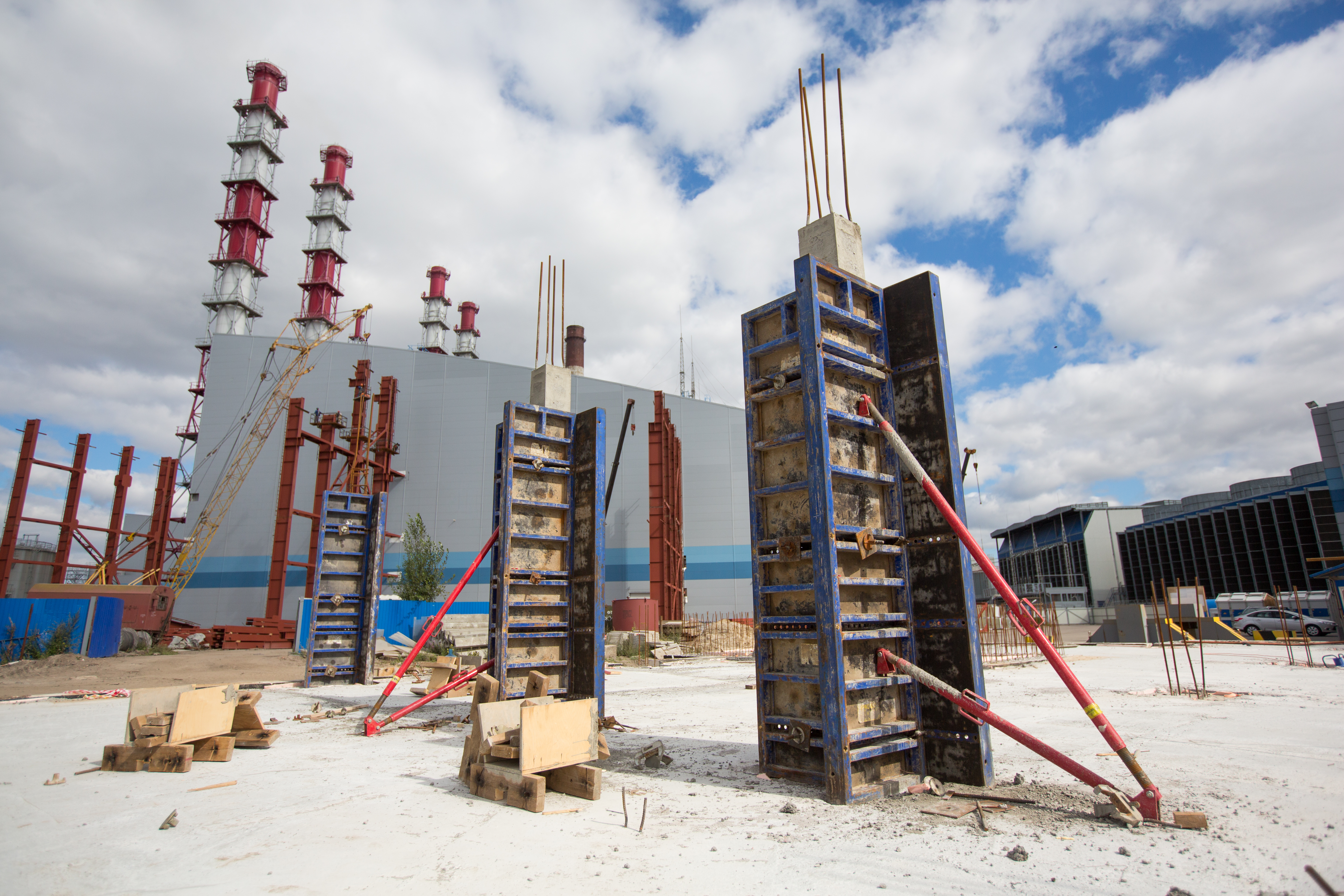

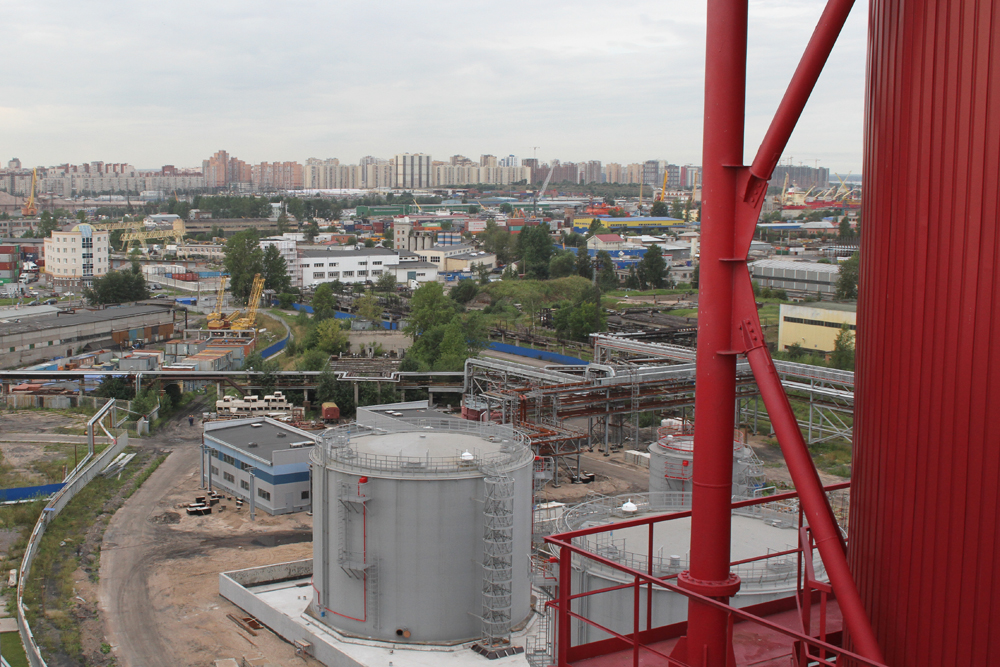

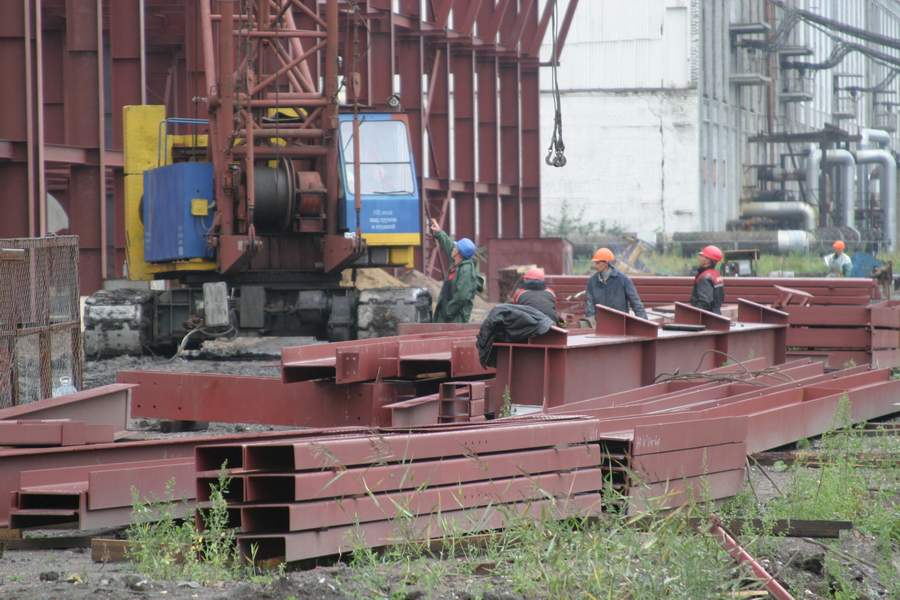

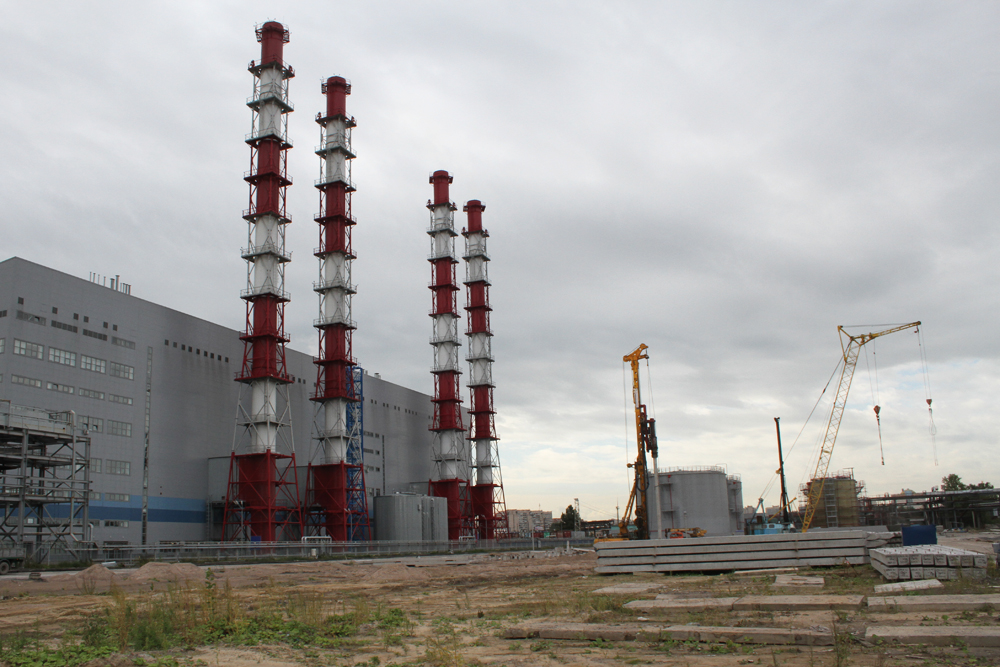

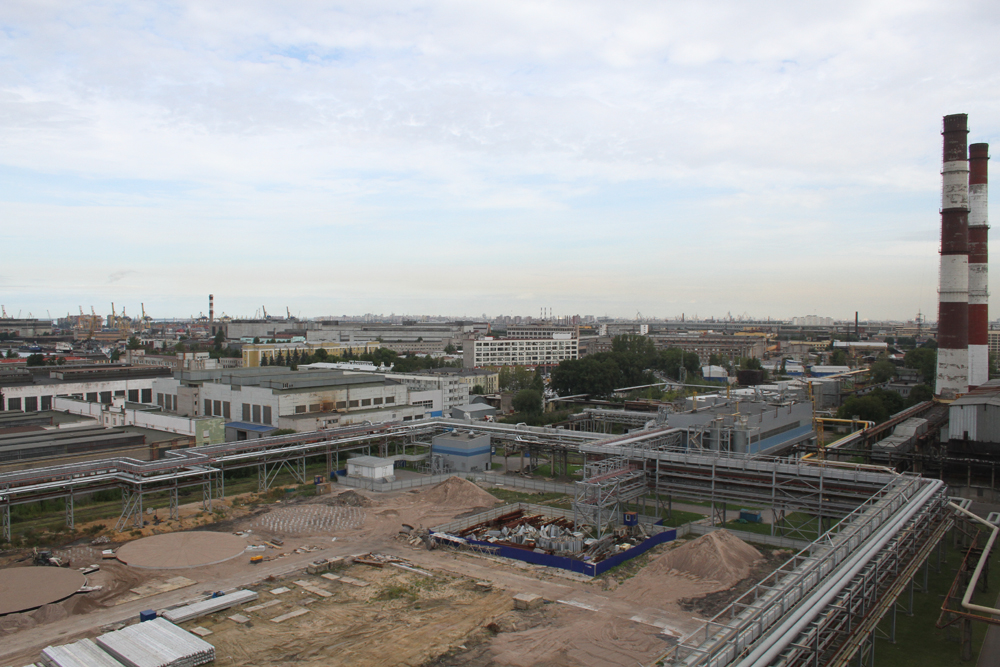

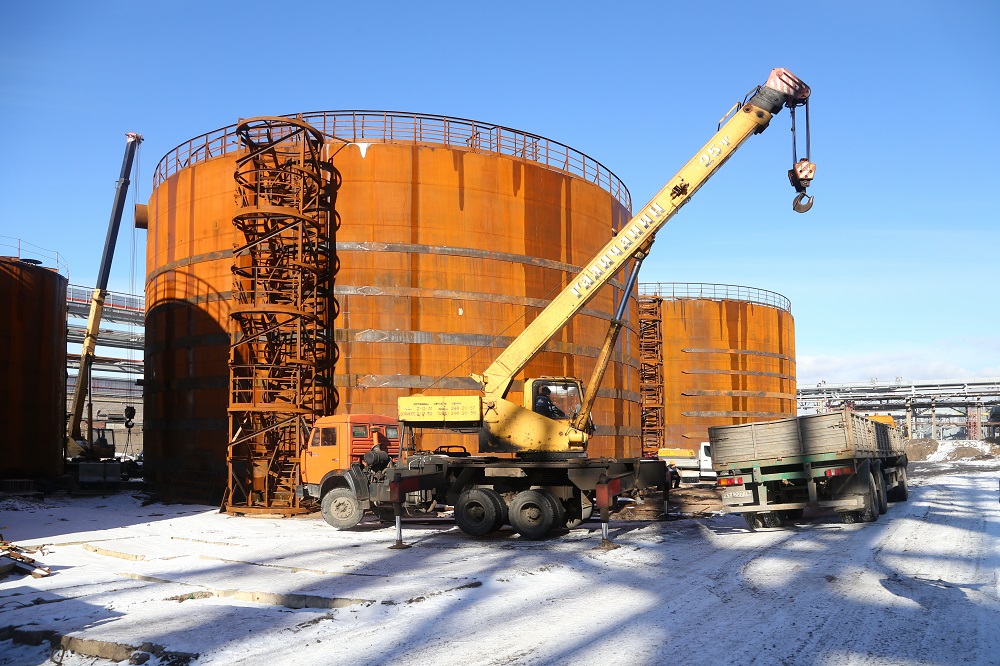

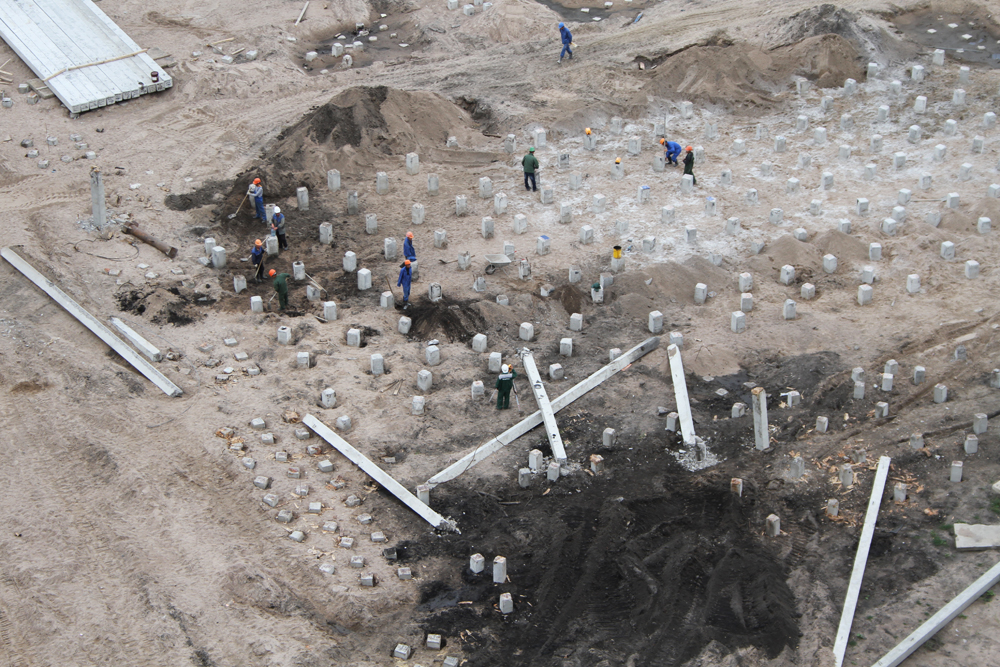

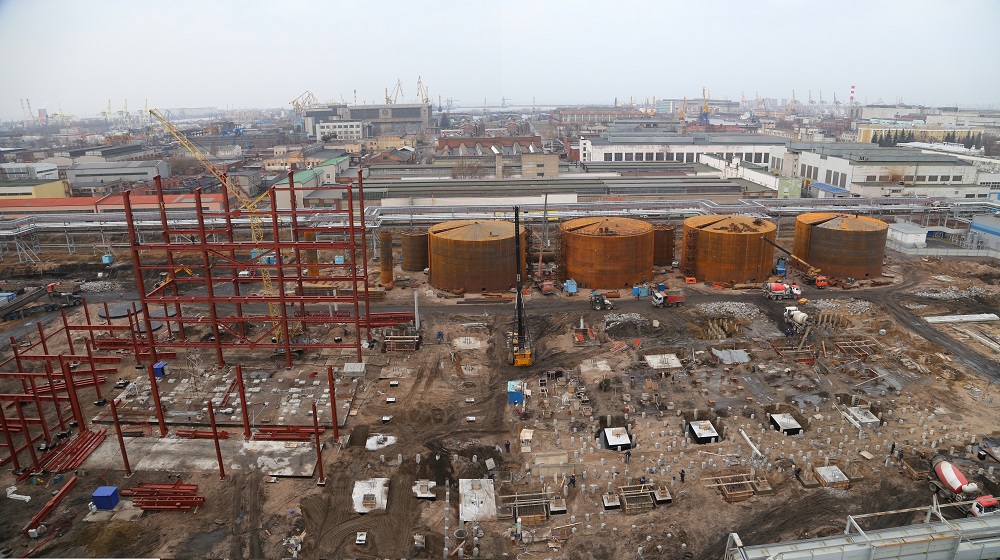

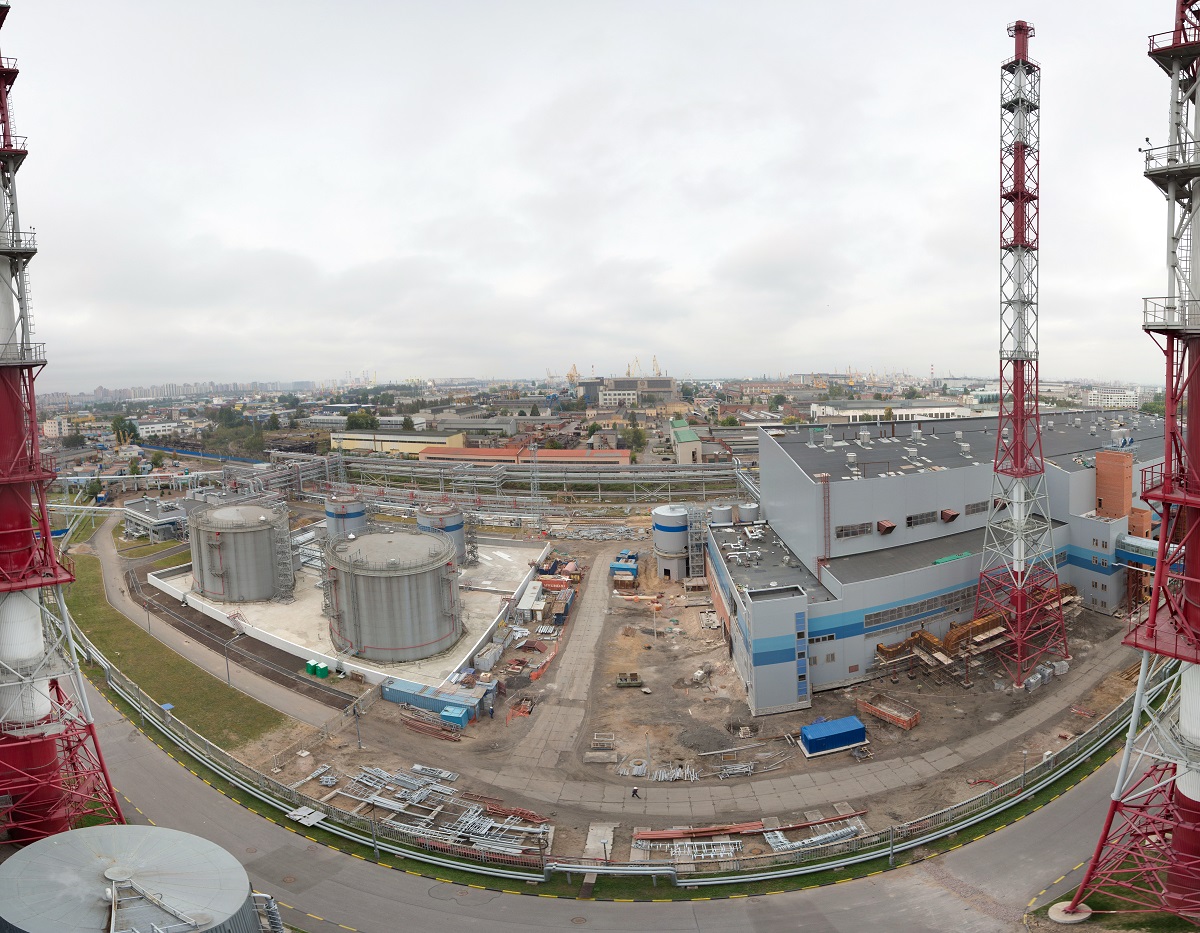

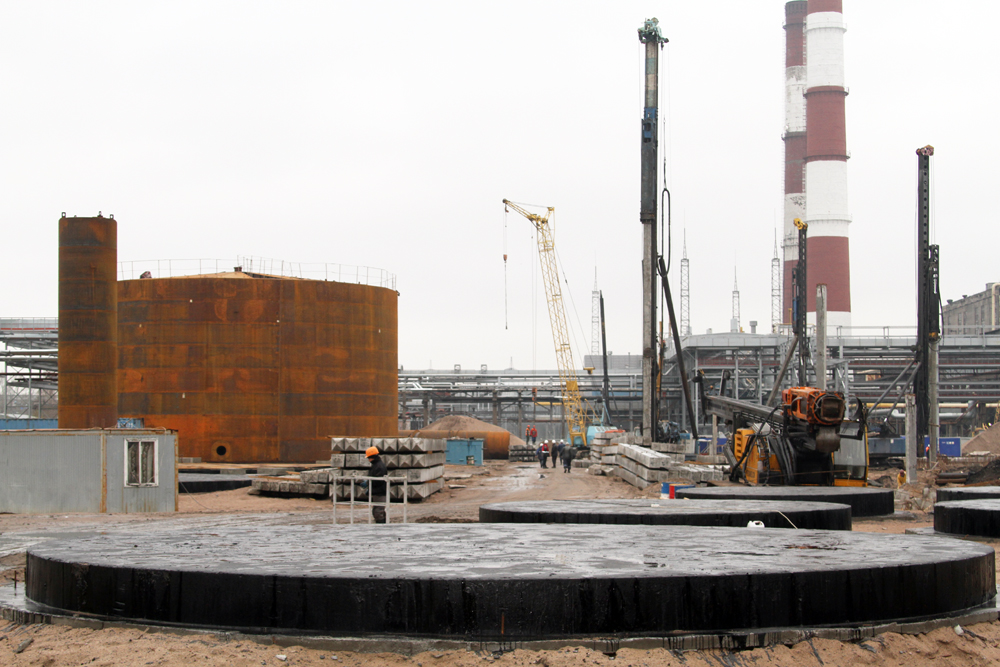

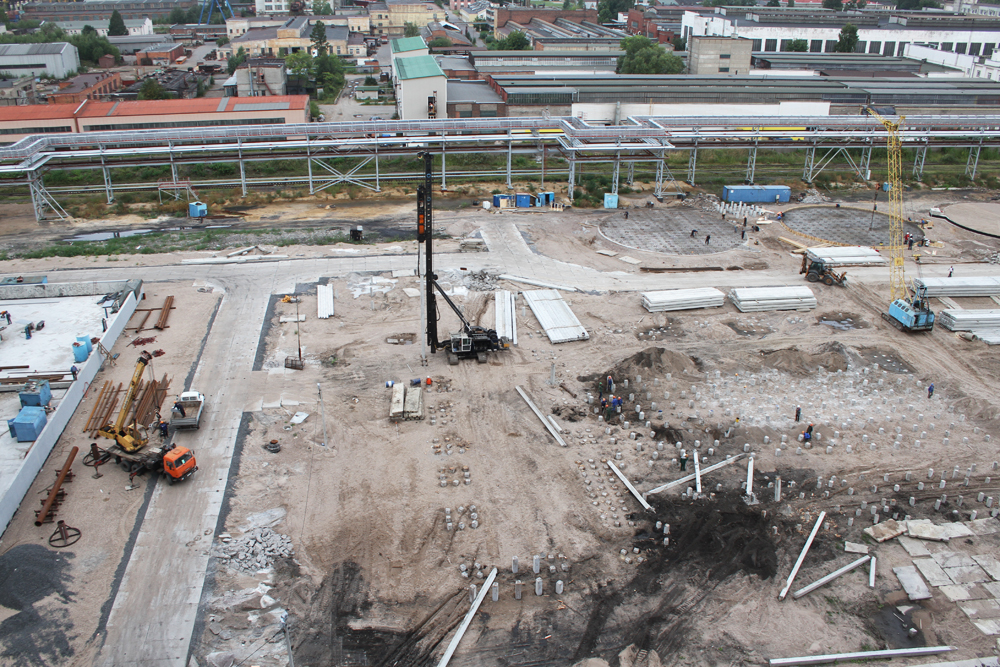

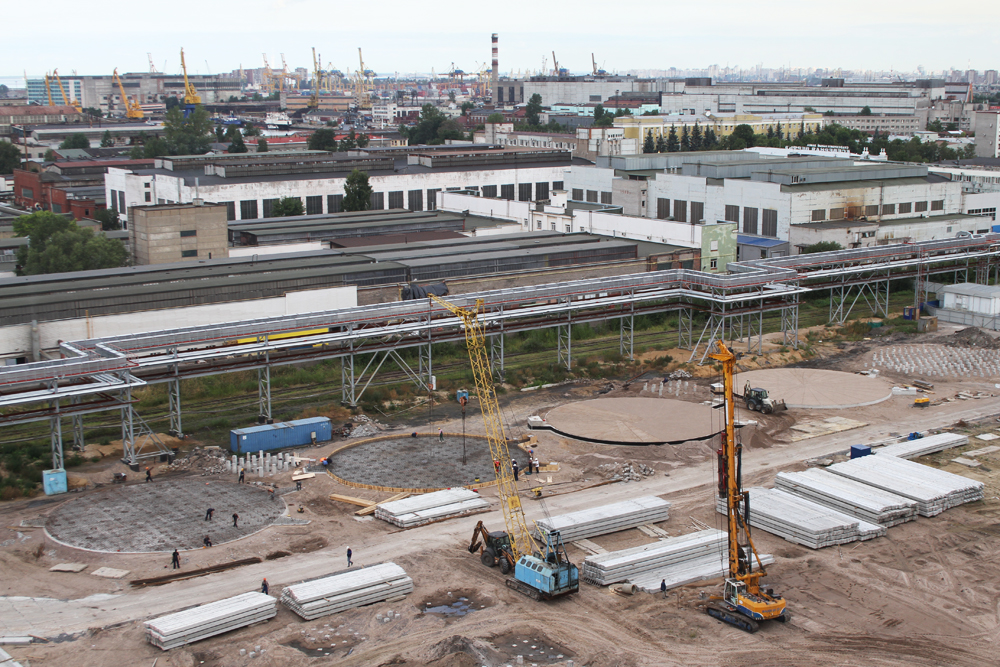

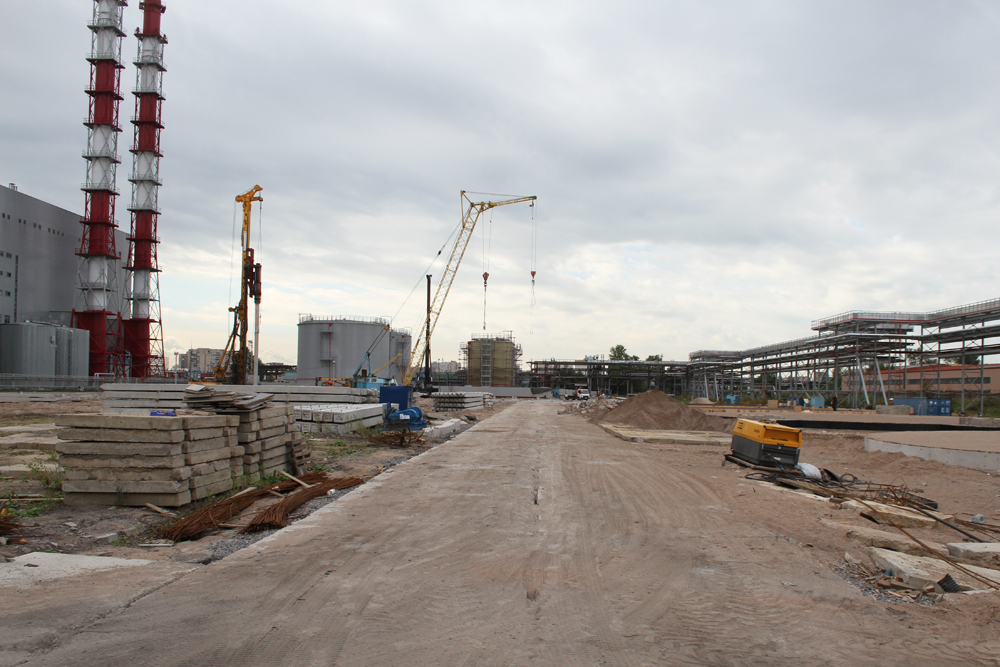

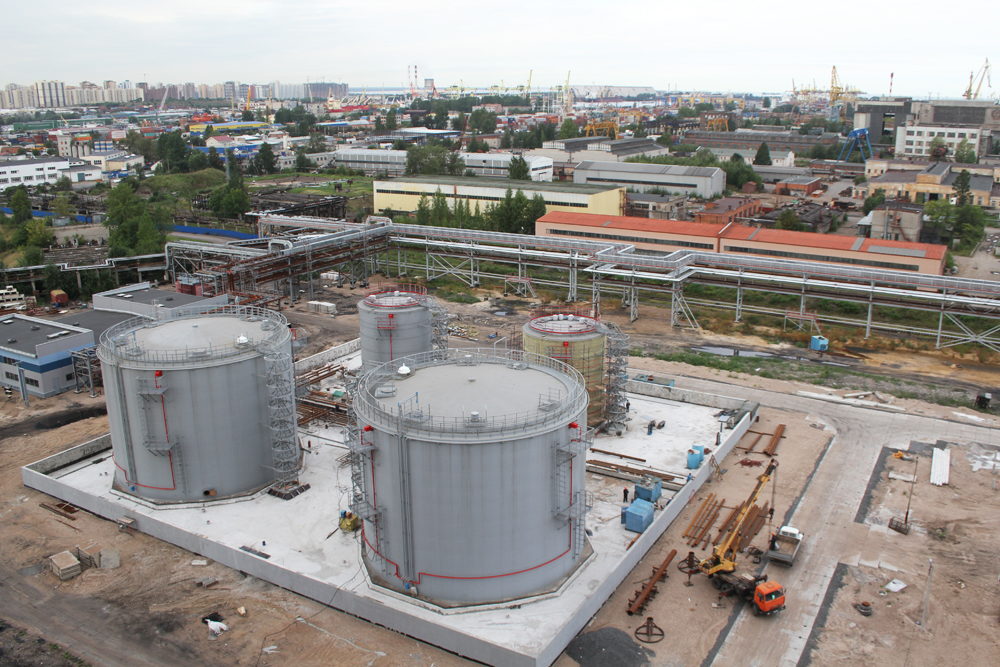

Август-сентябрь 2013: Строительство ОВК

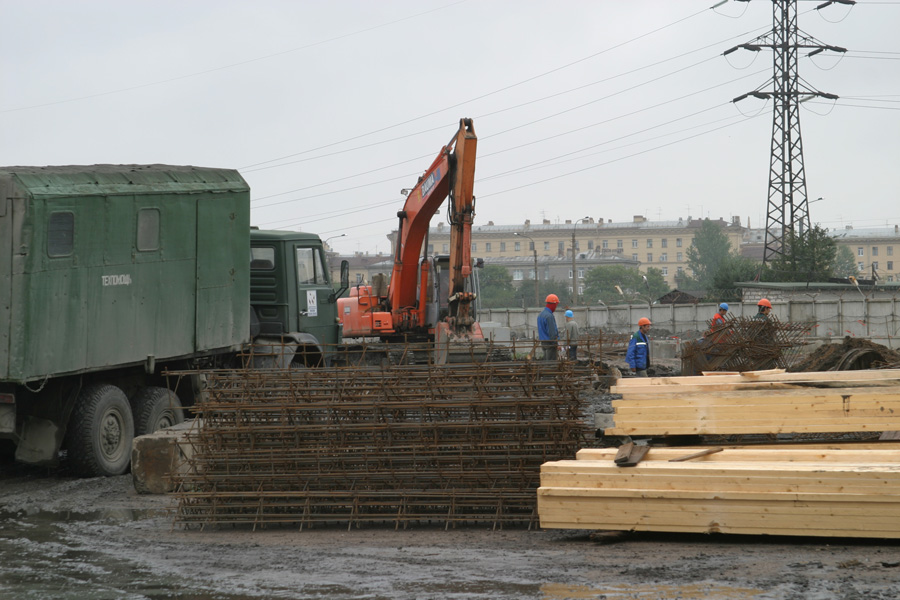

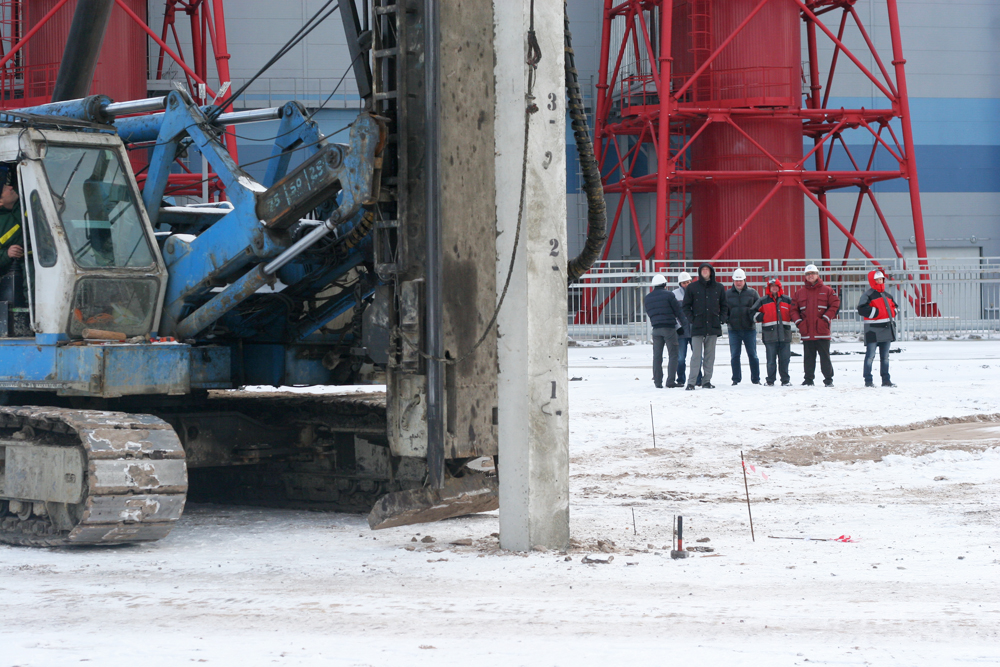

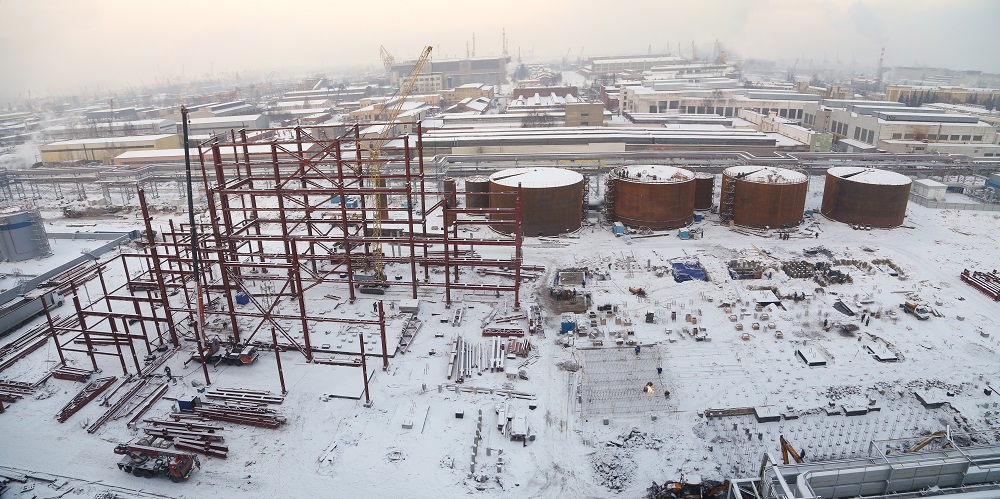

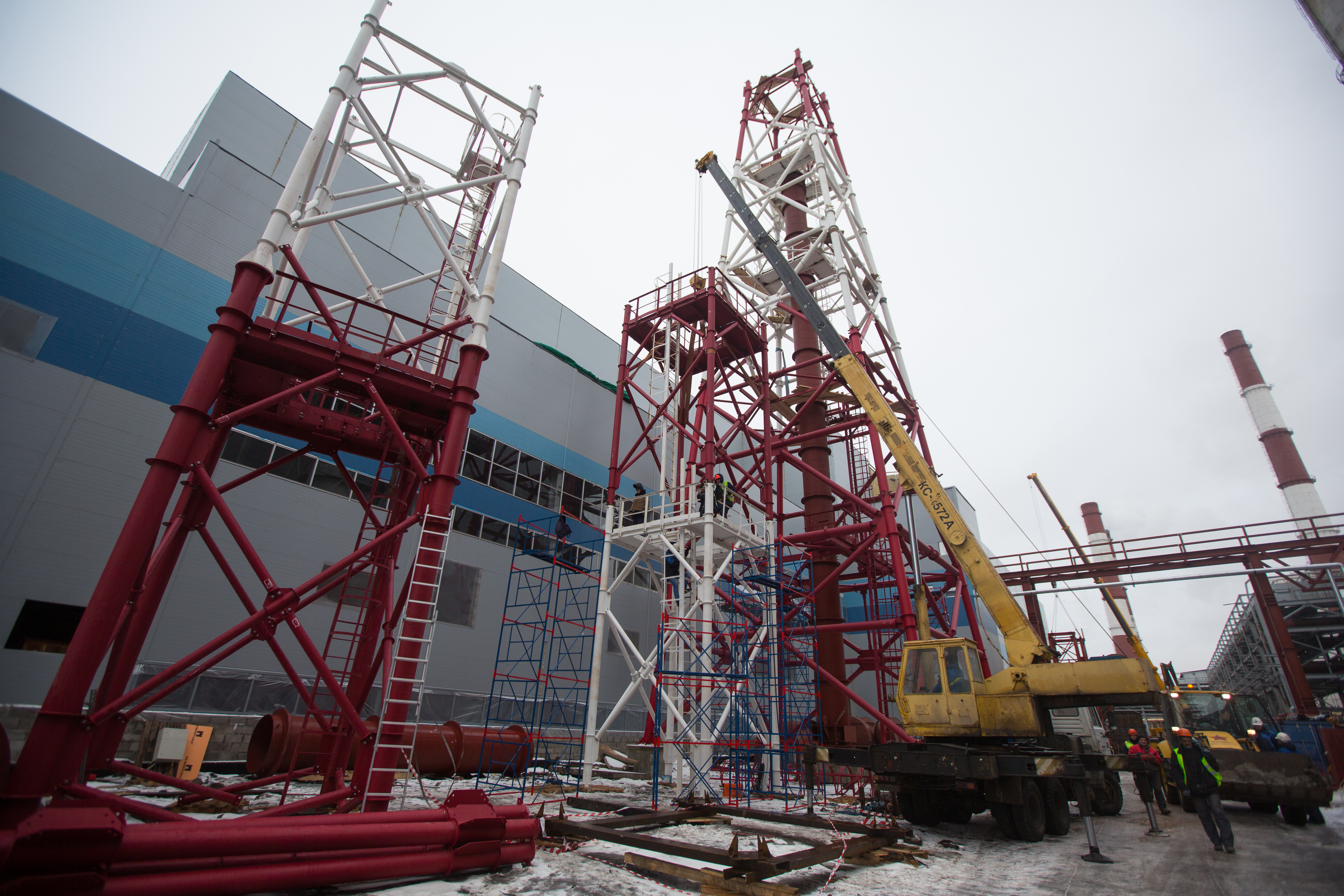

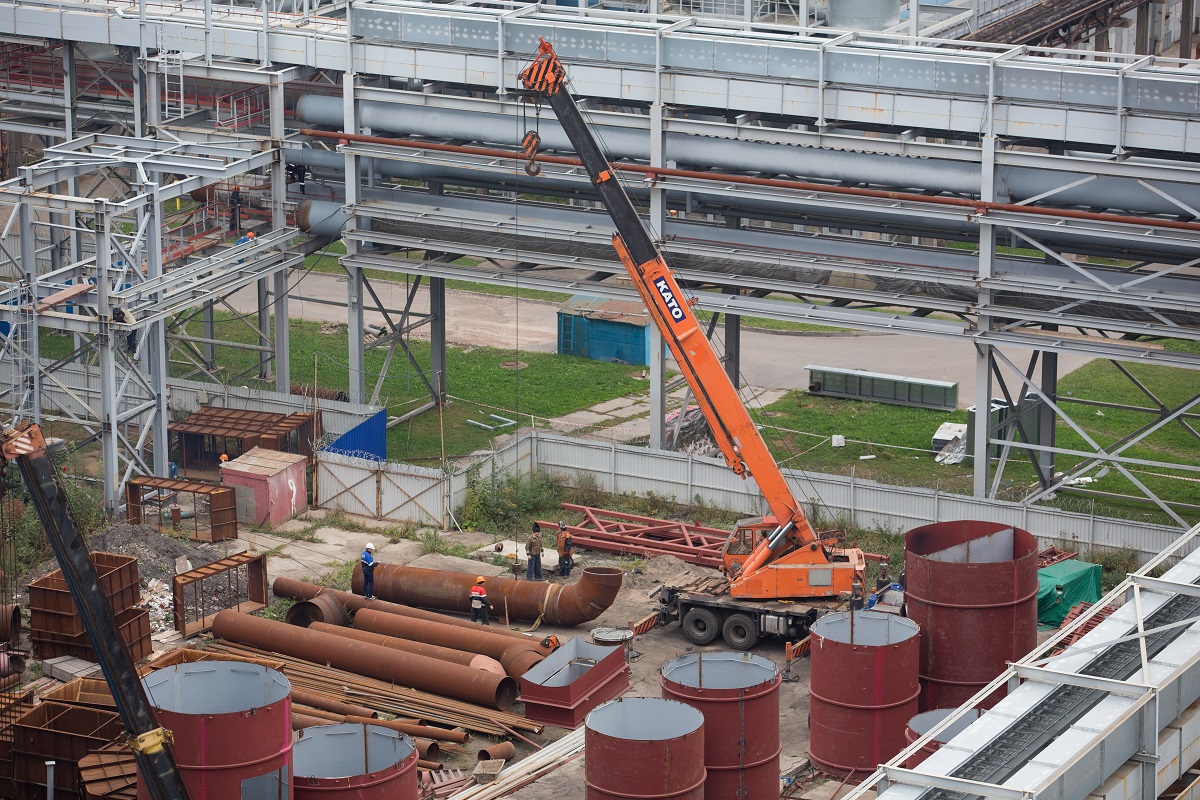

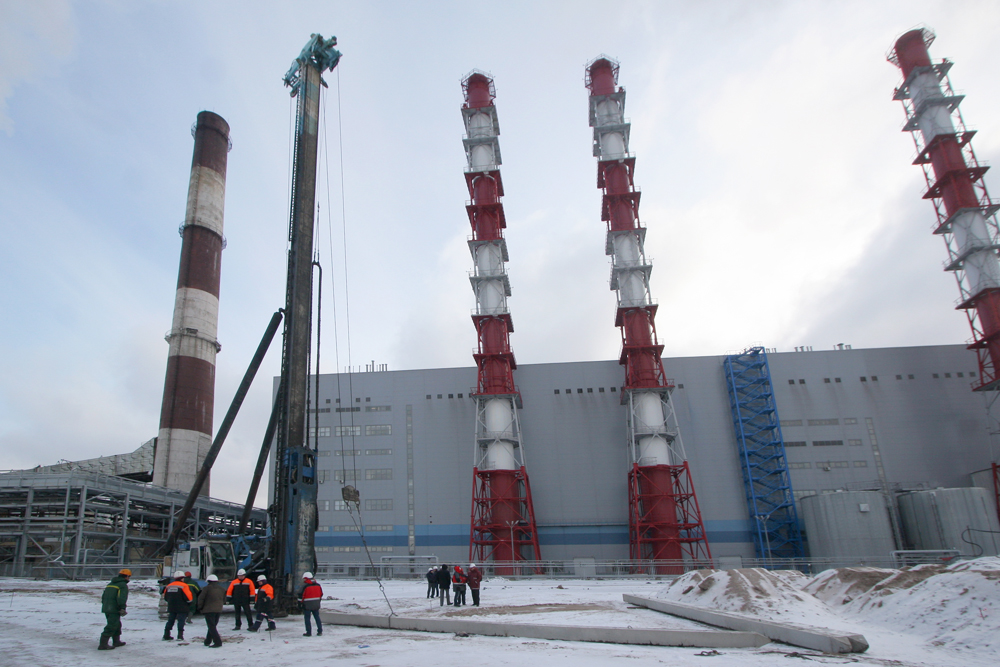

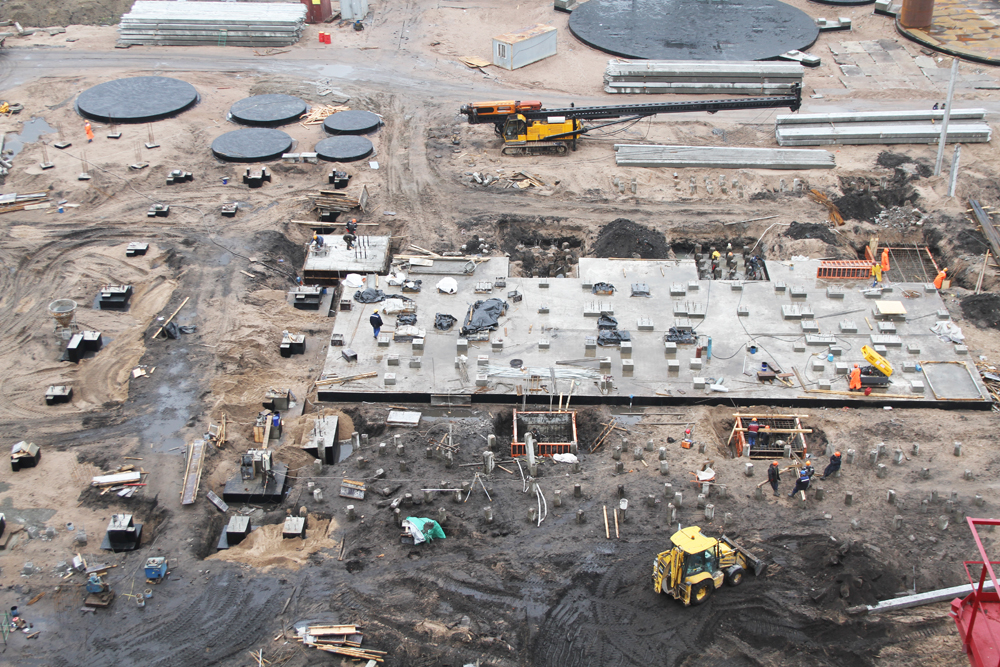

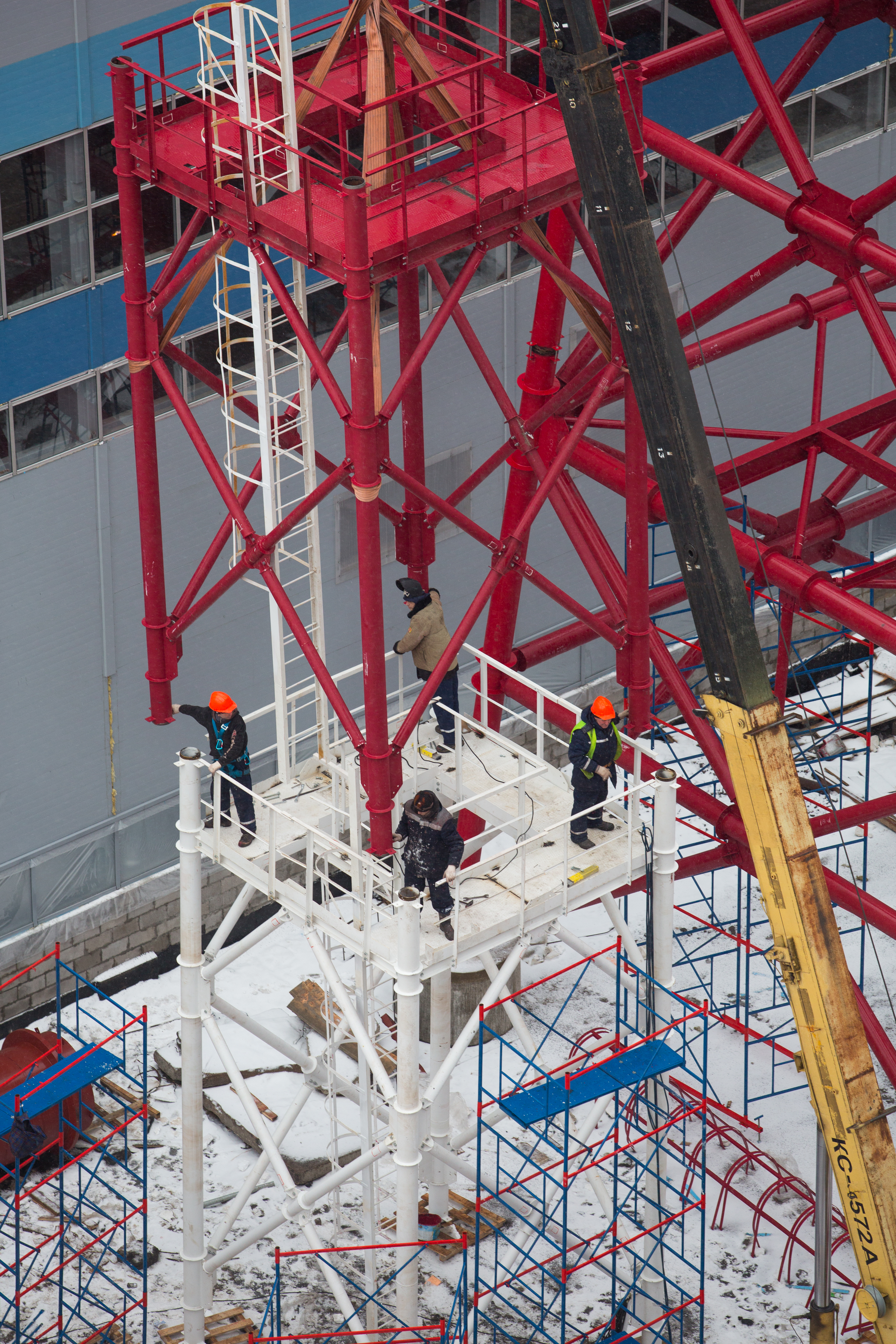

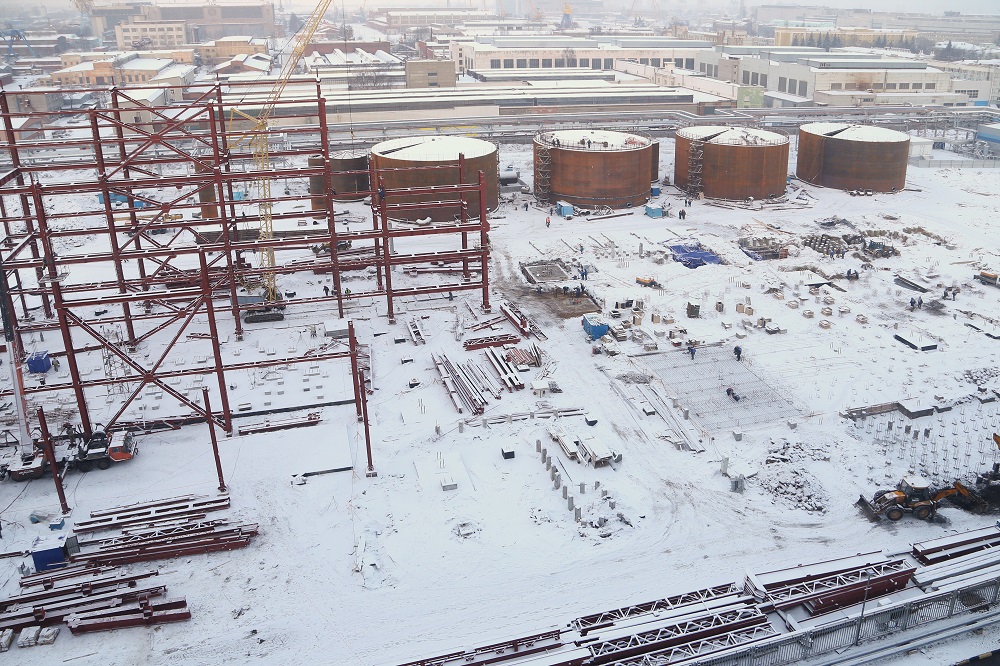

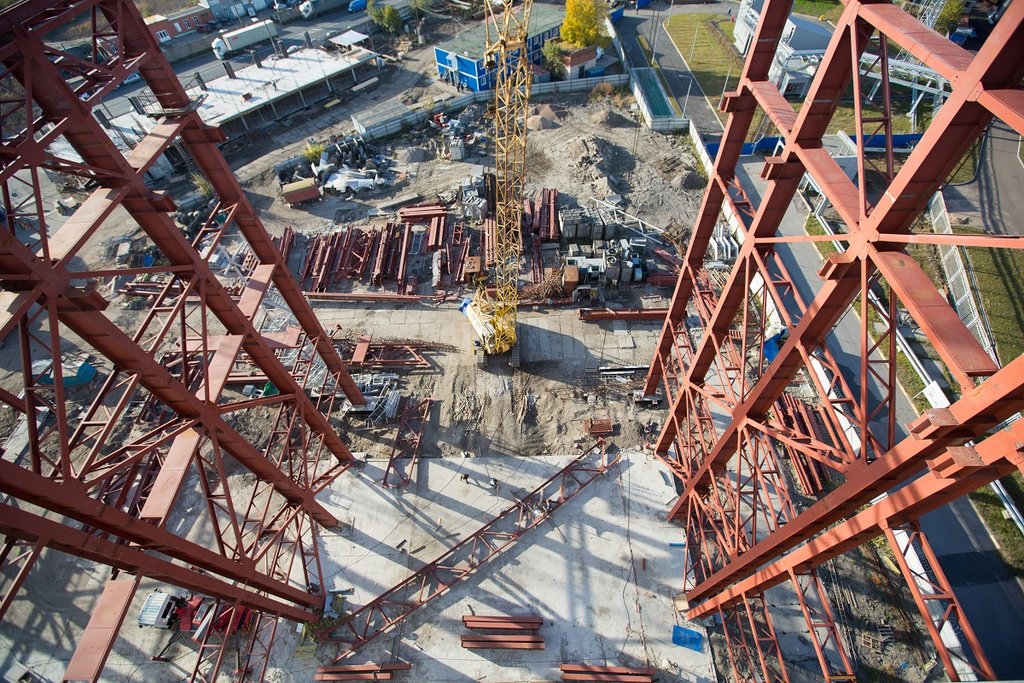

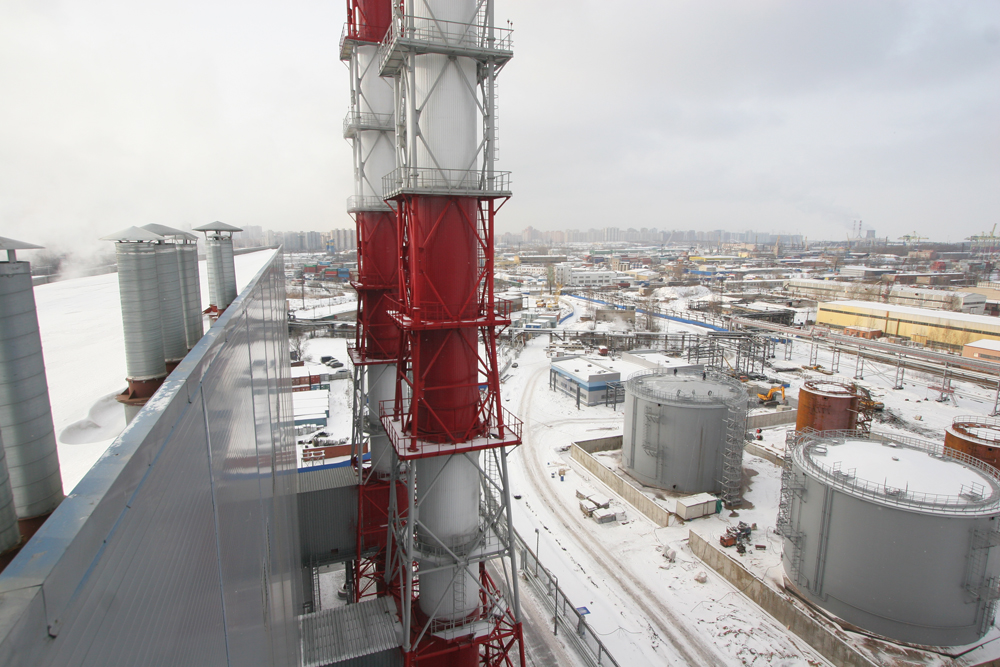

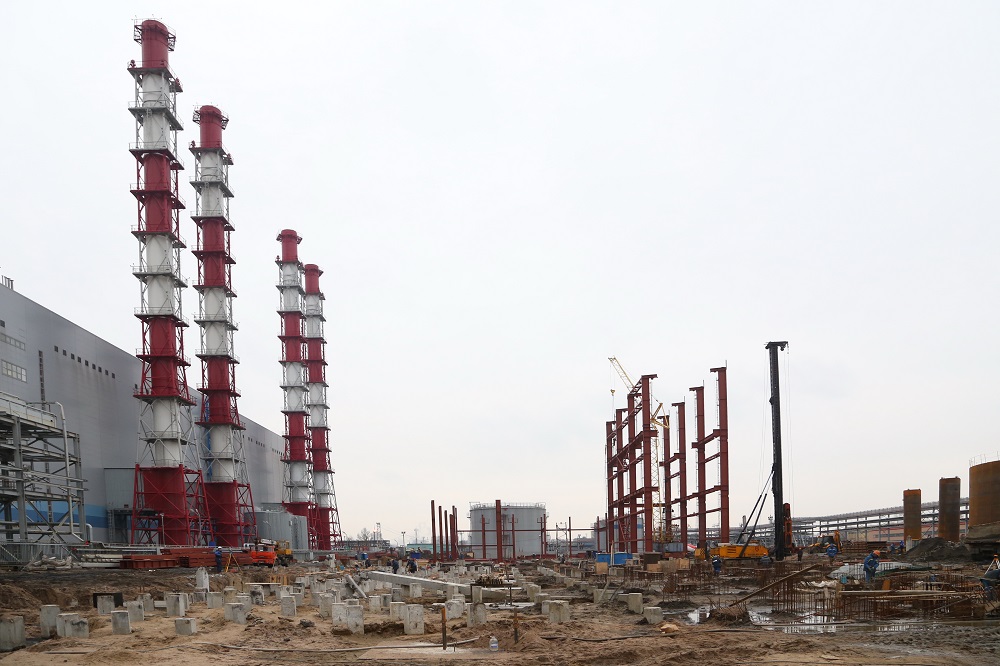

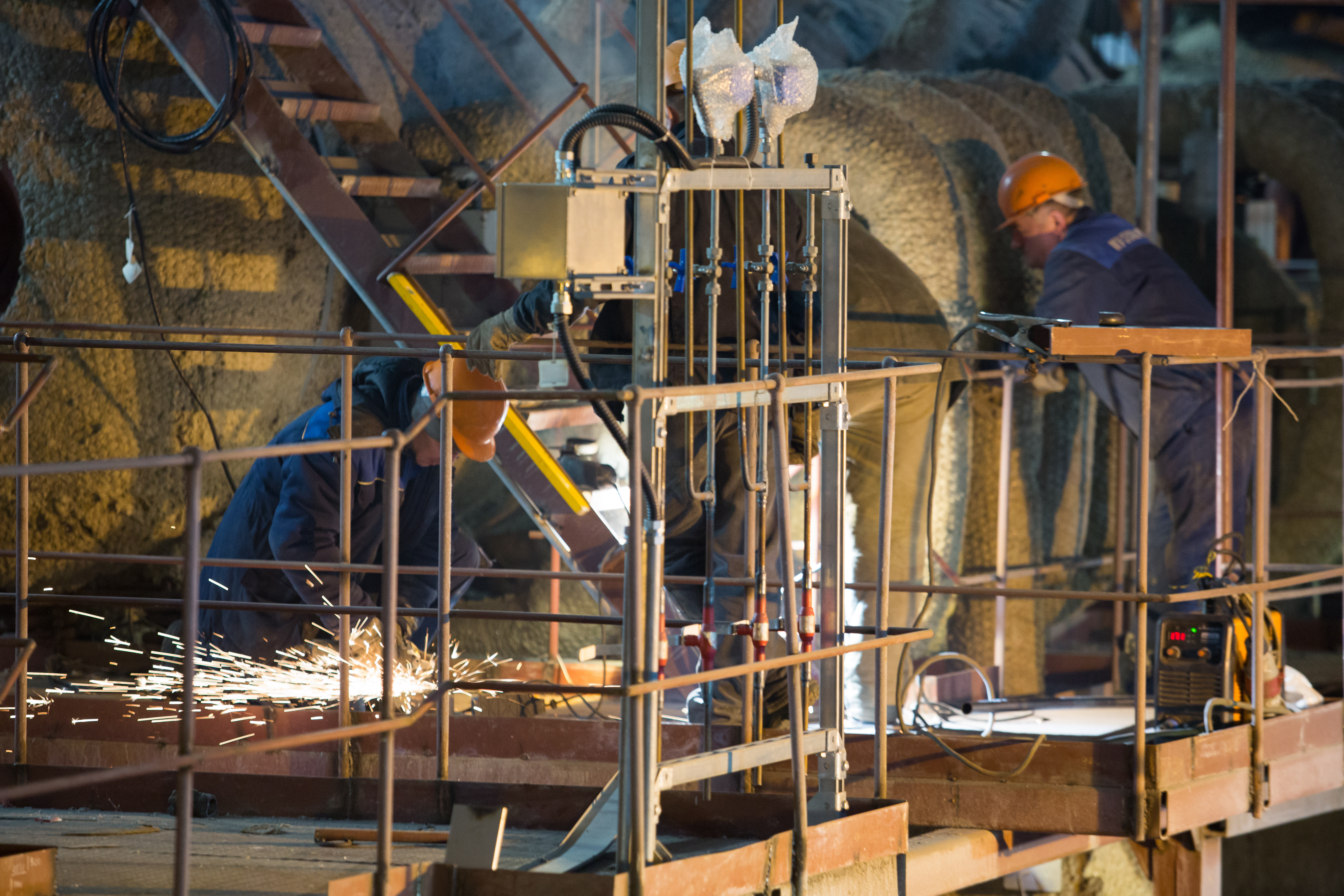

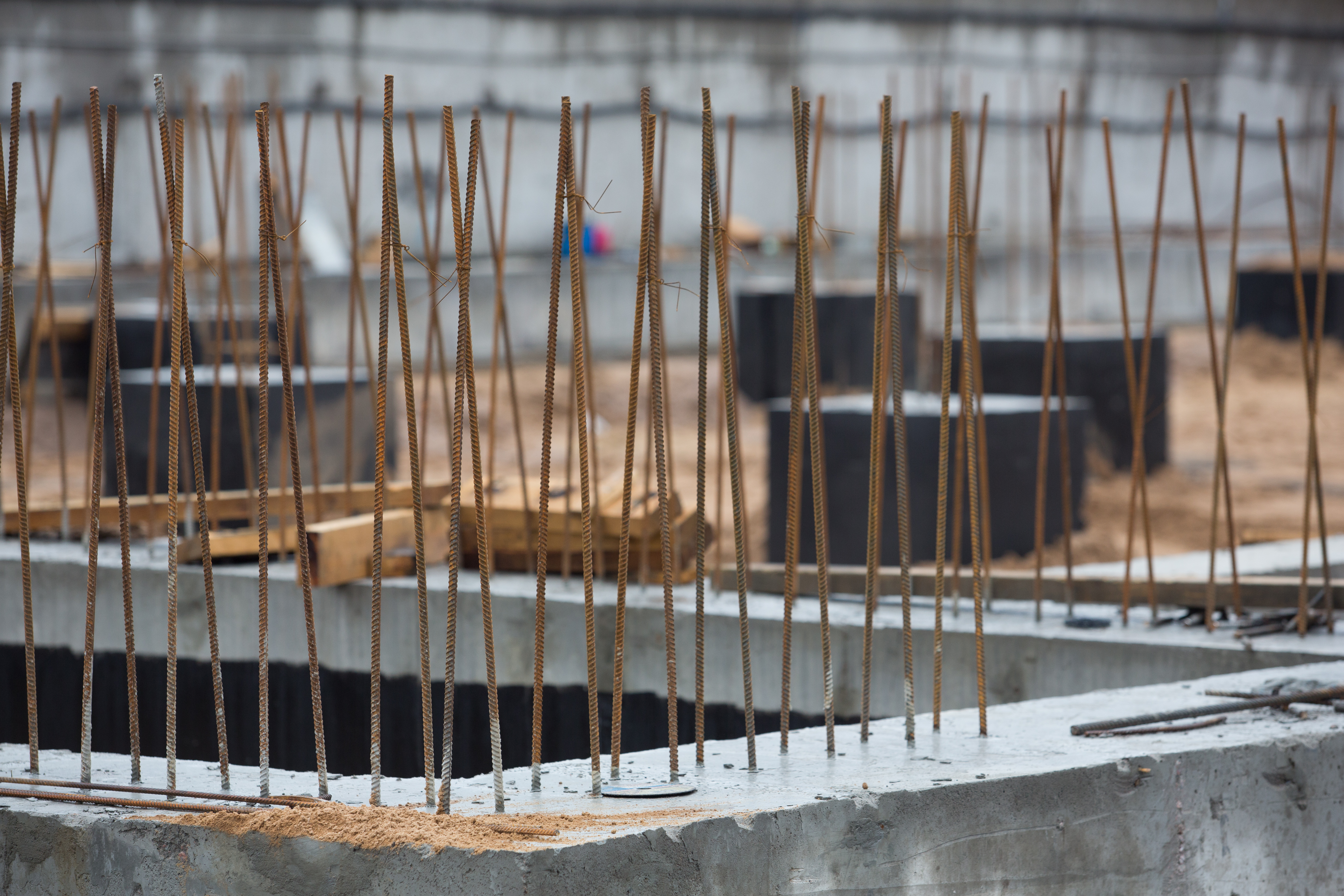

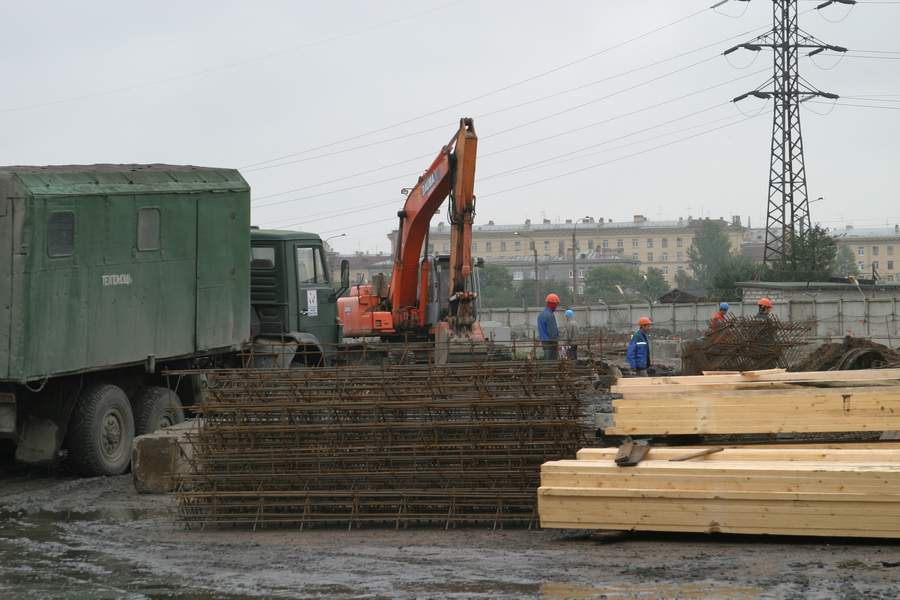

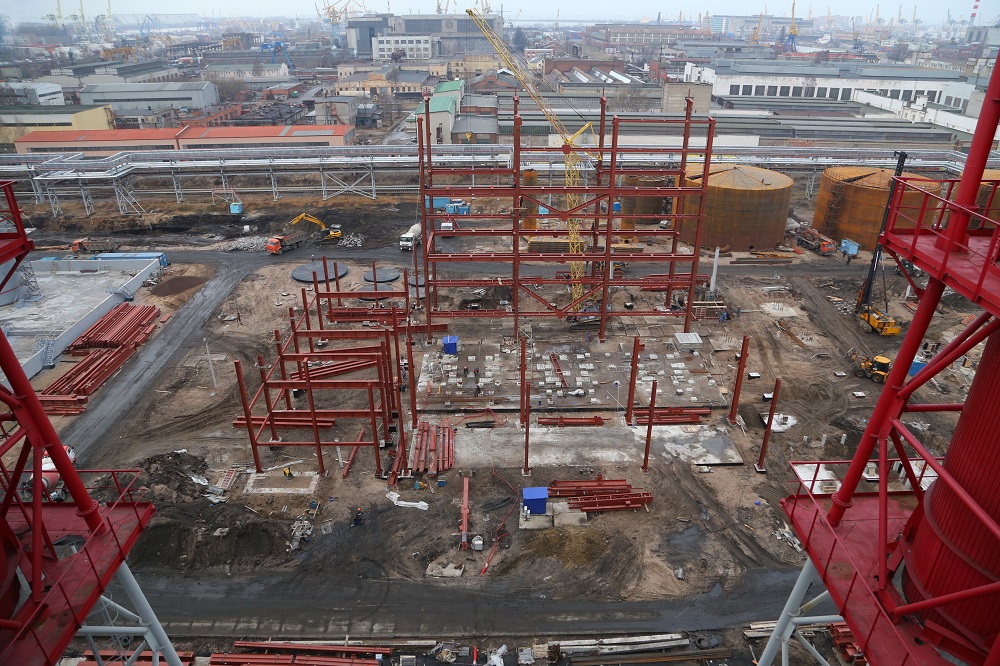

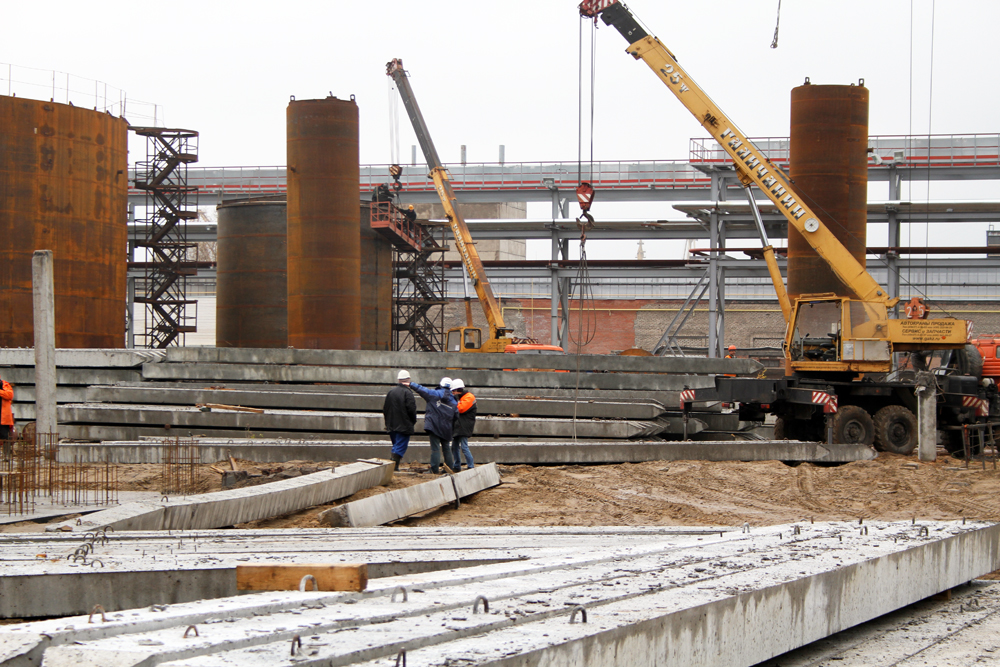

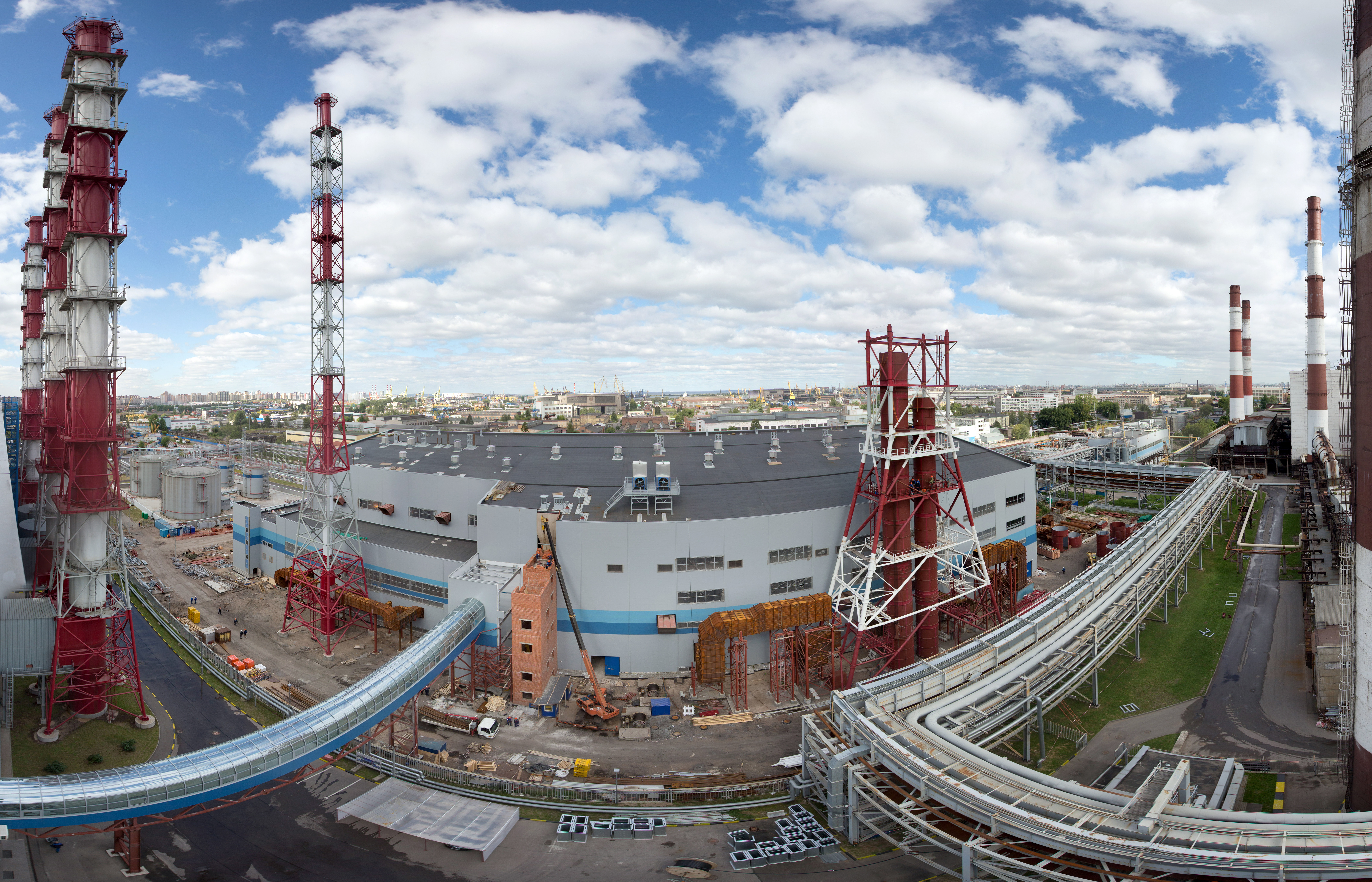

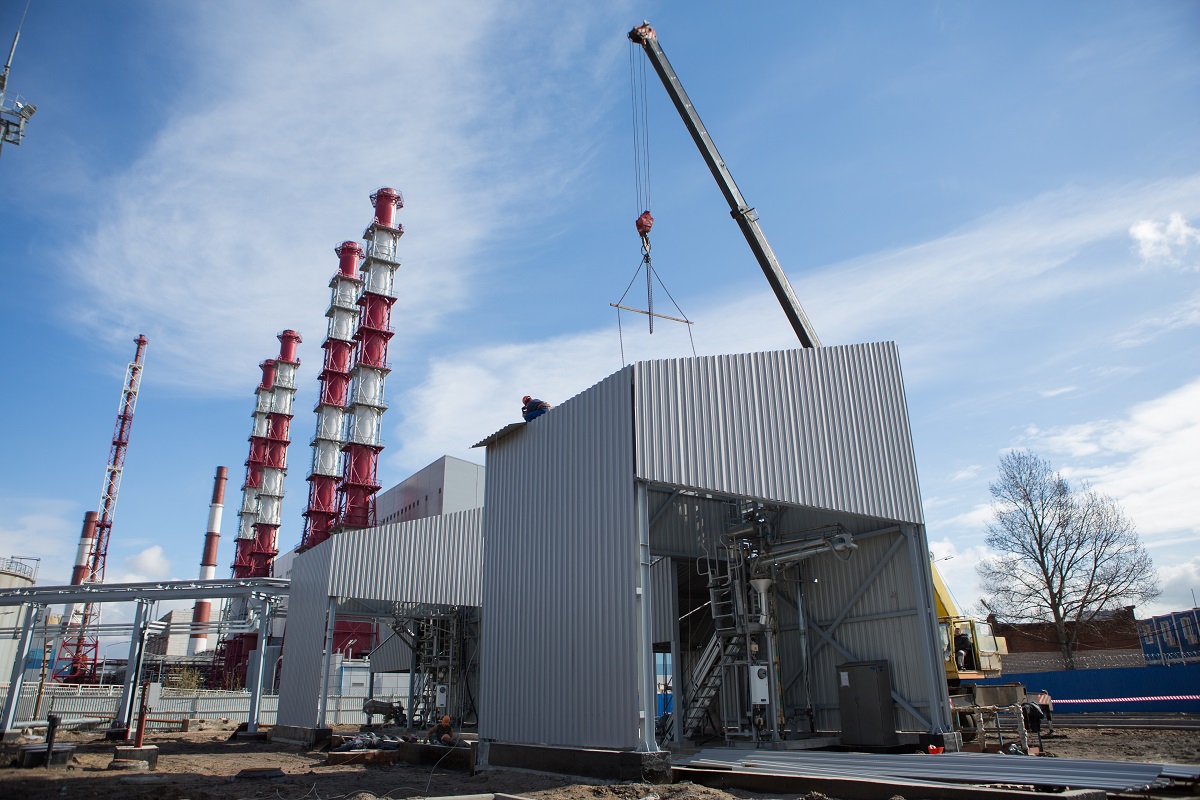

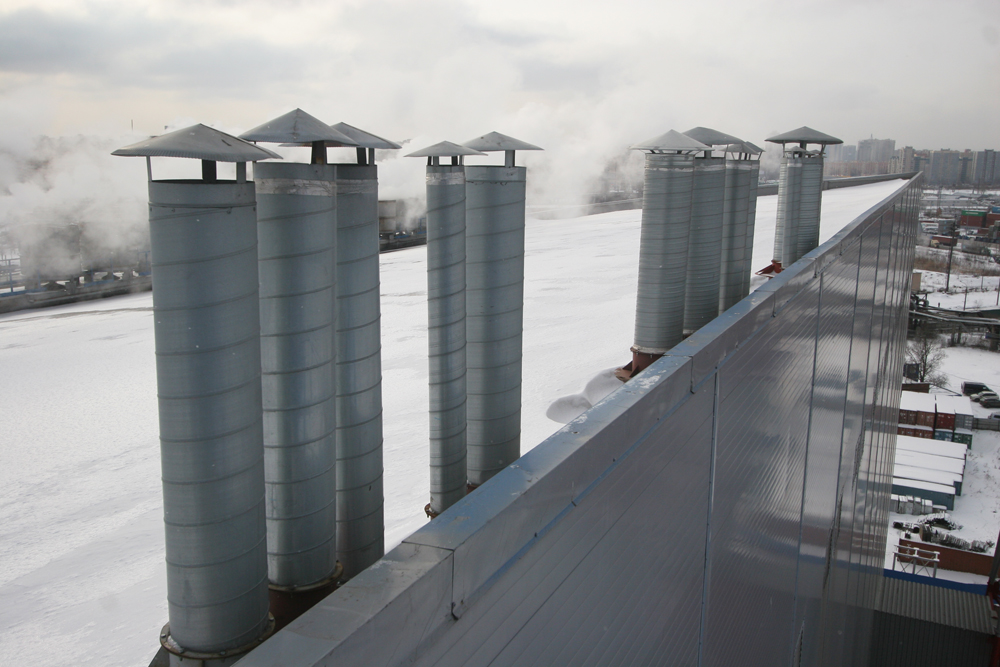

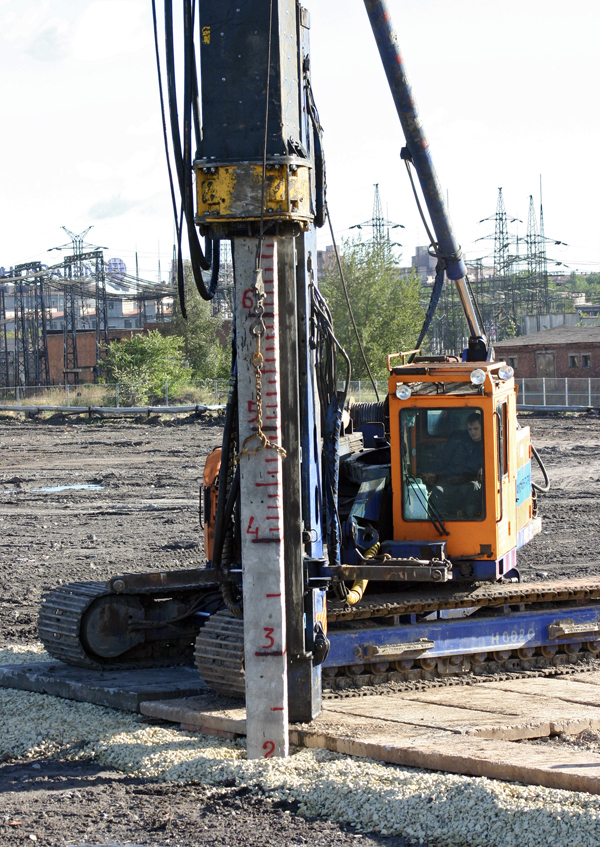

Февраль 2013: Заложена первая свая ОВК

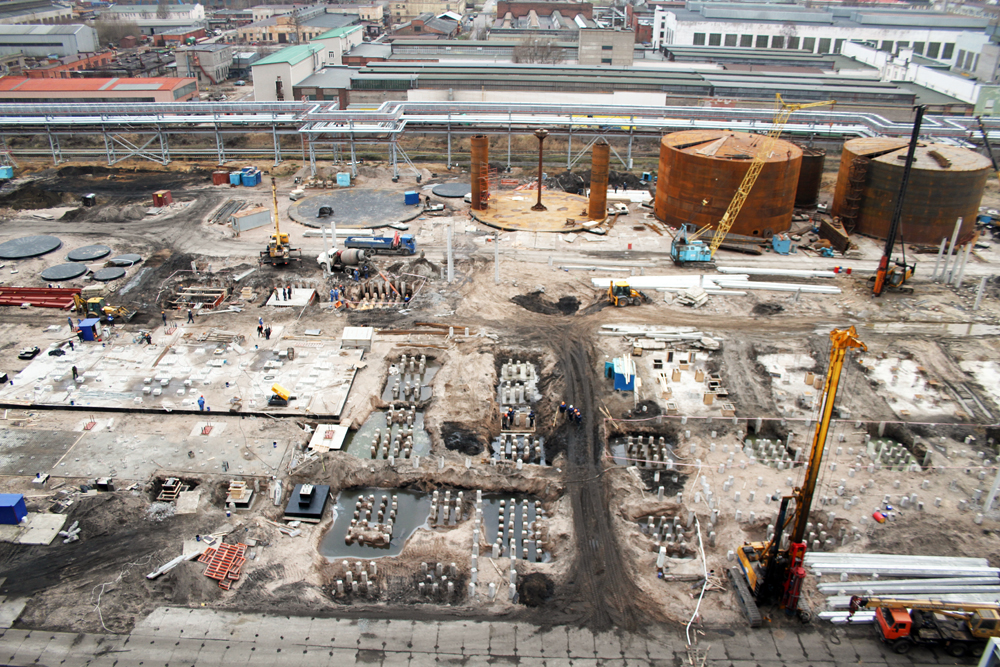

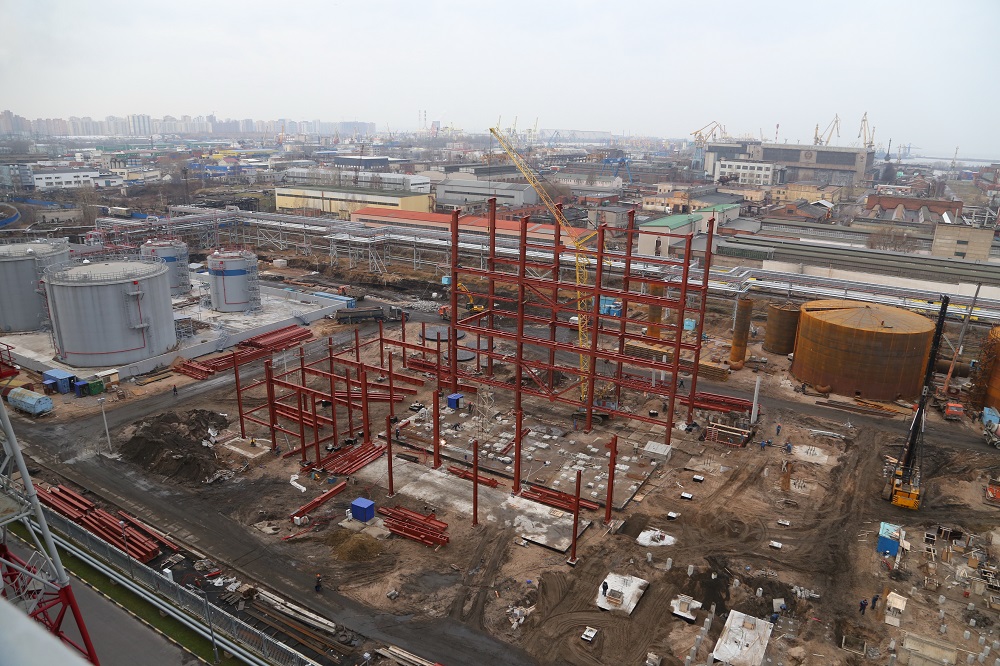

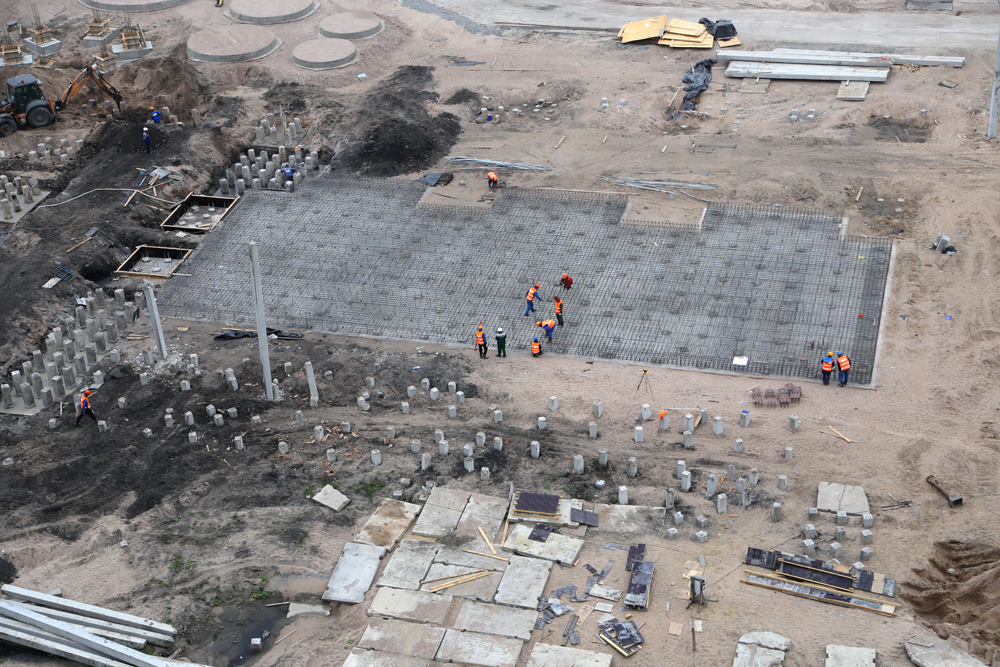

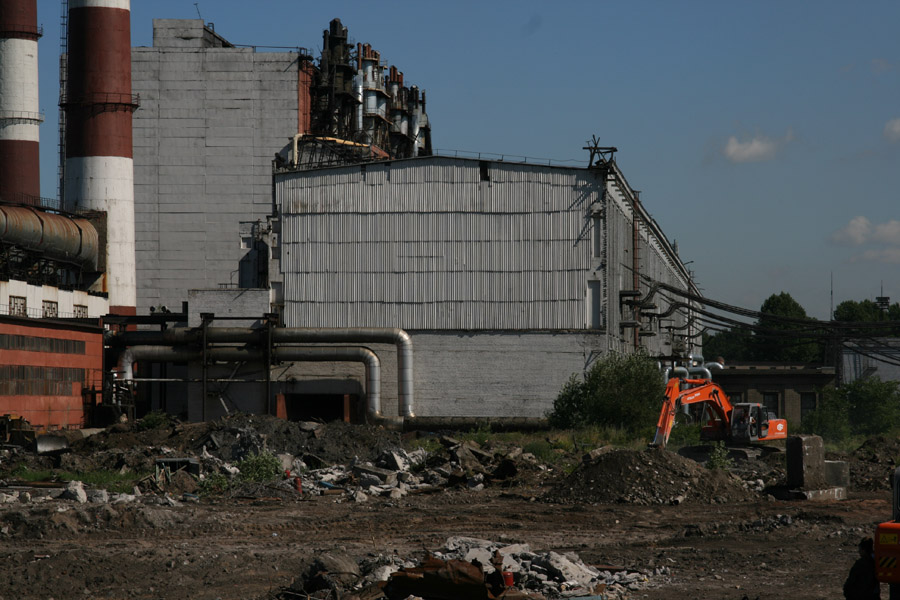

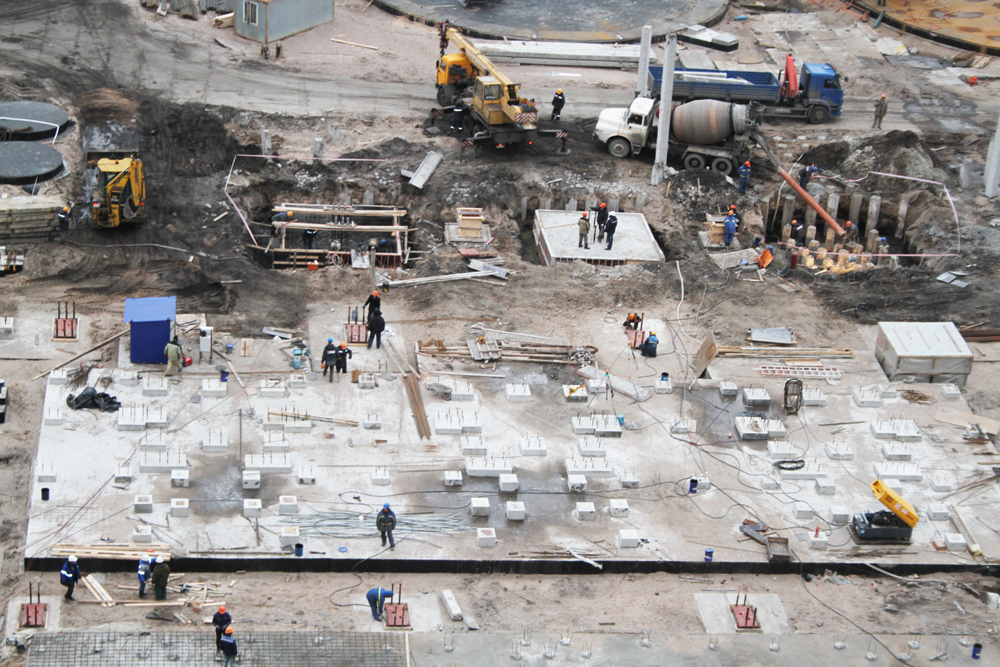

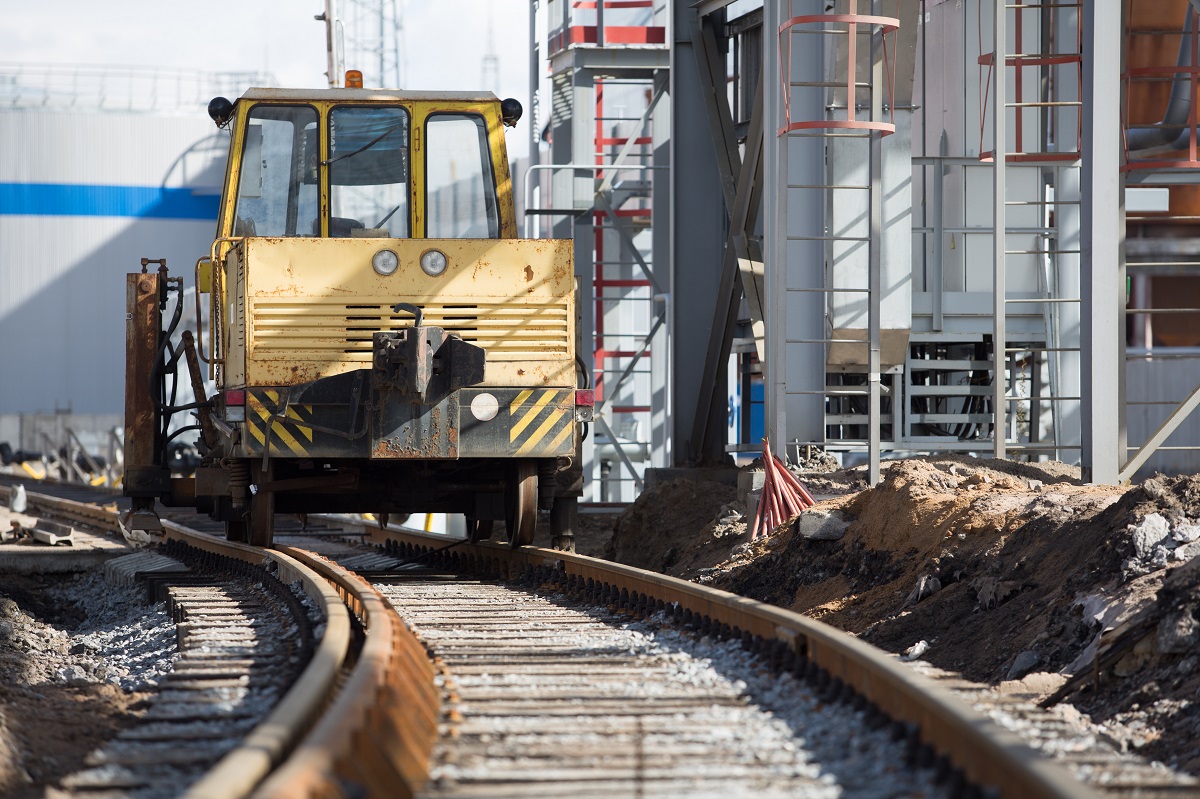

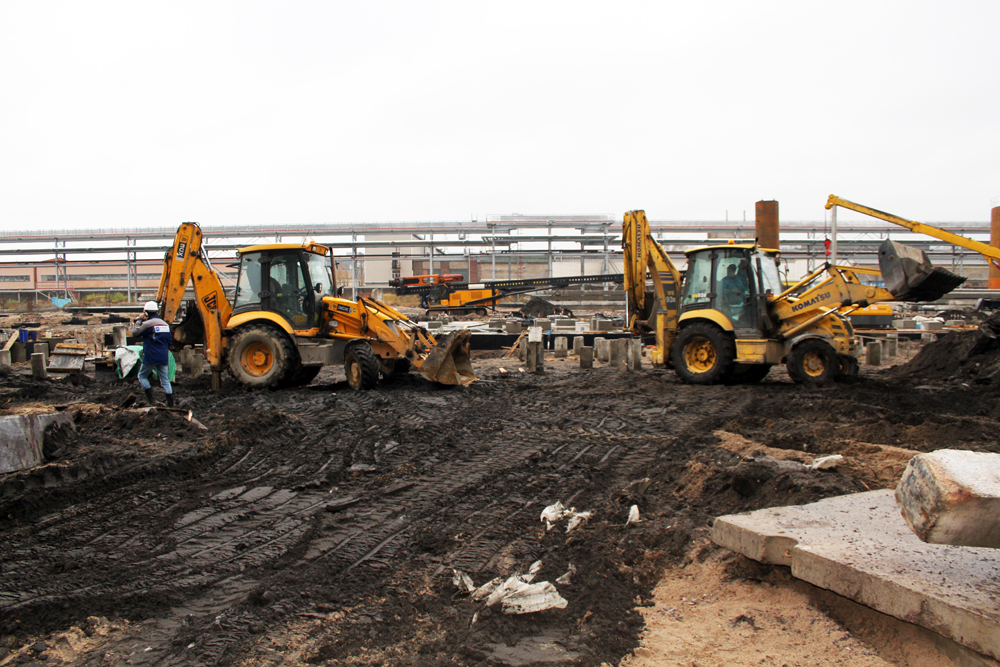

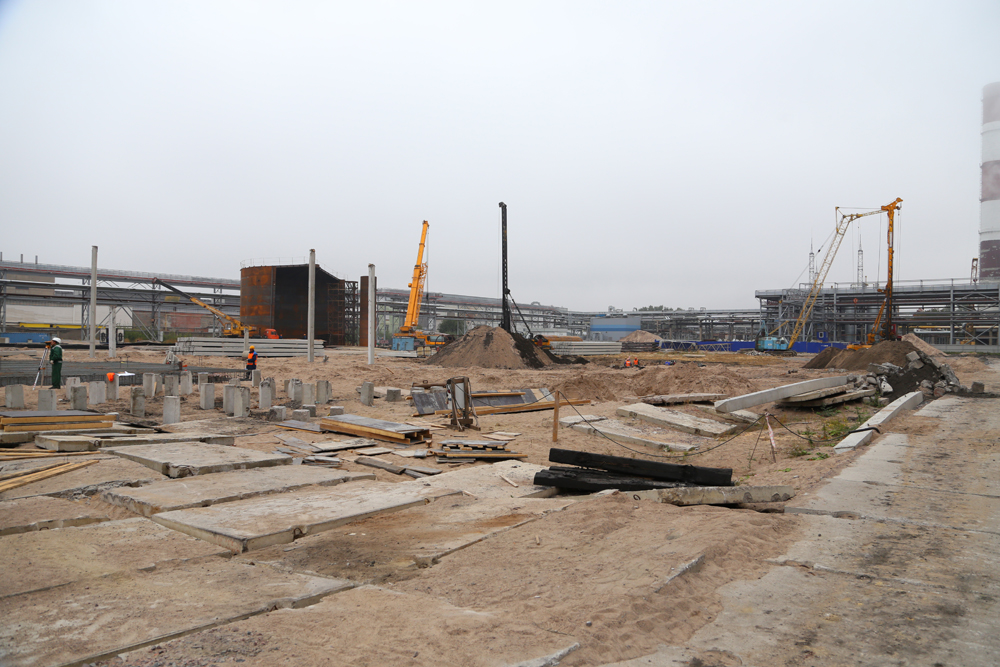

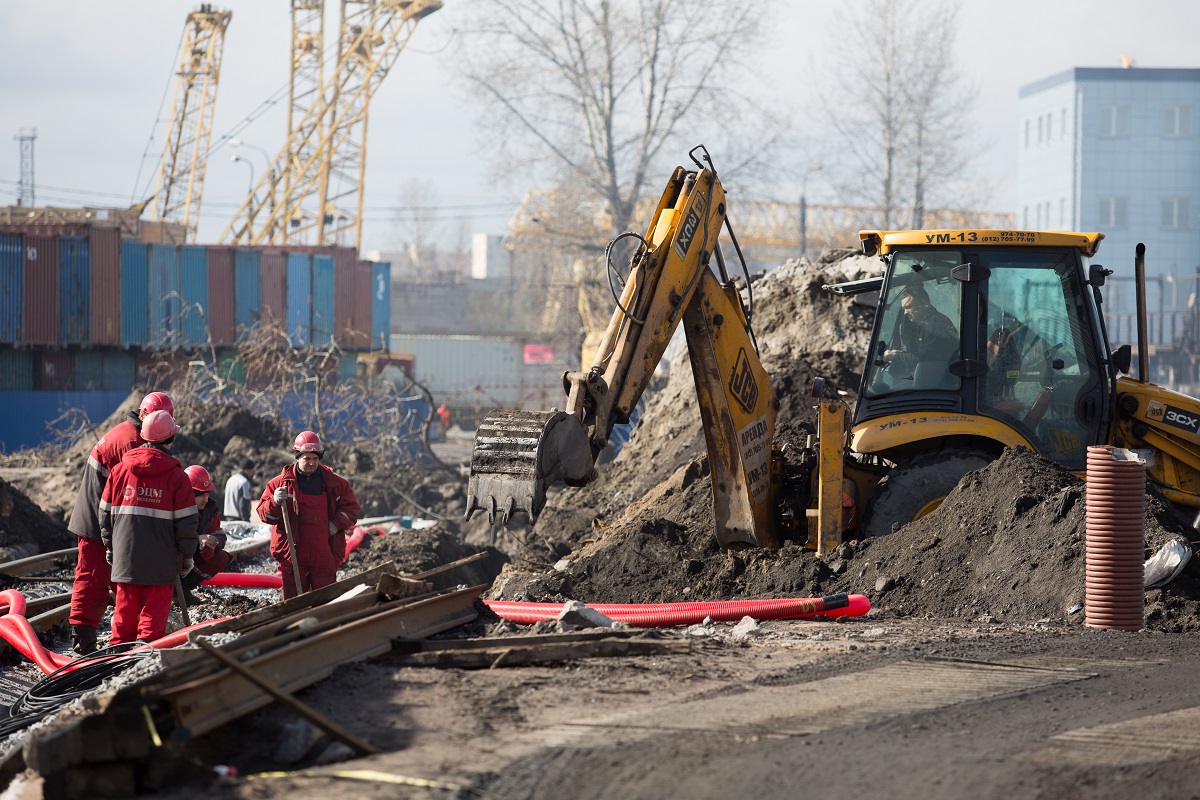

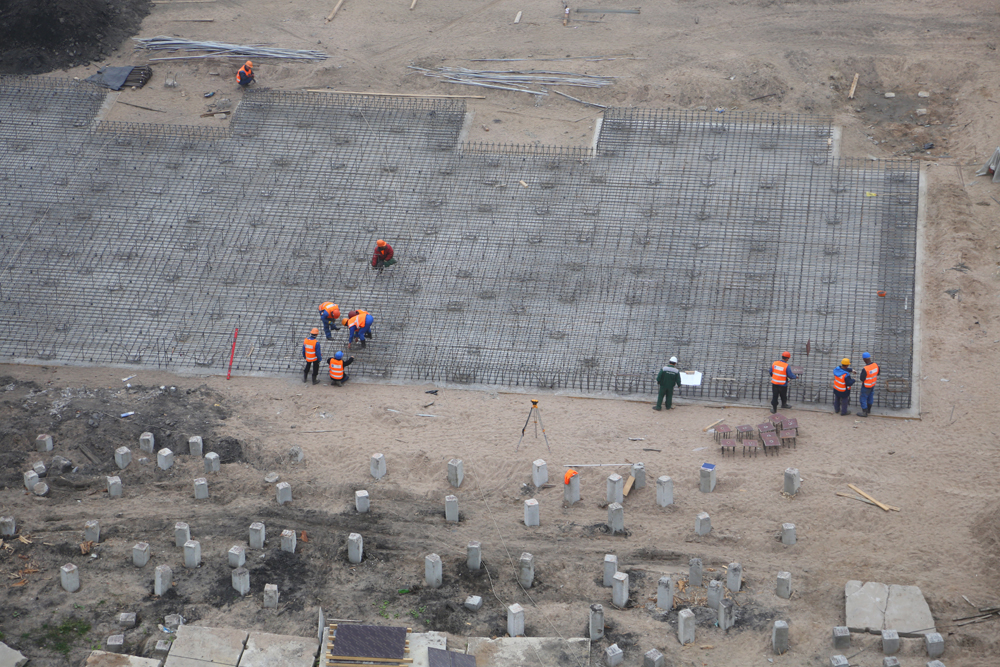

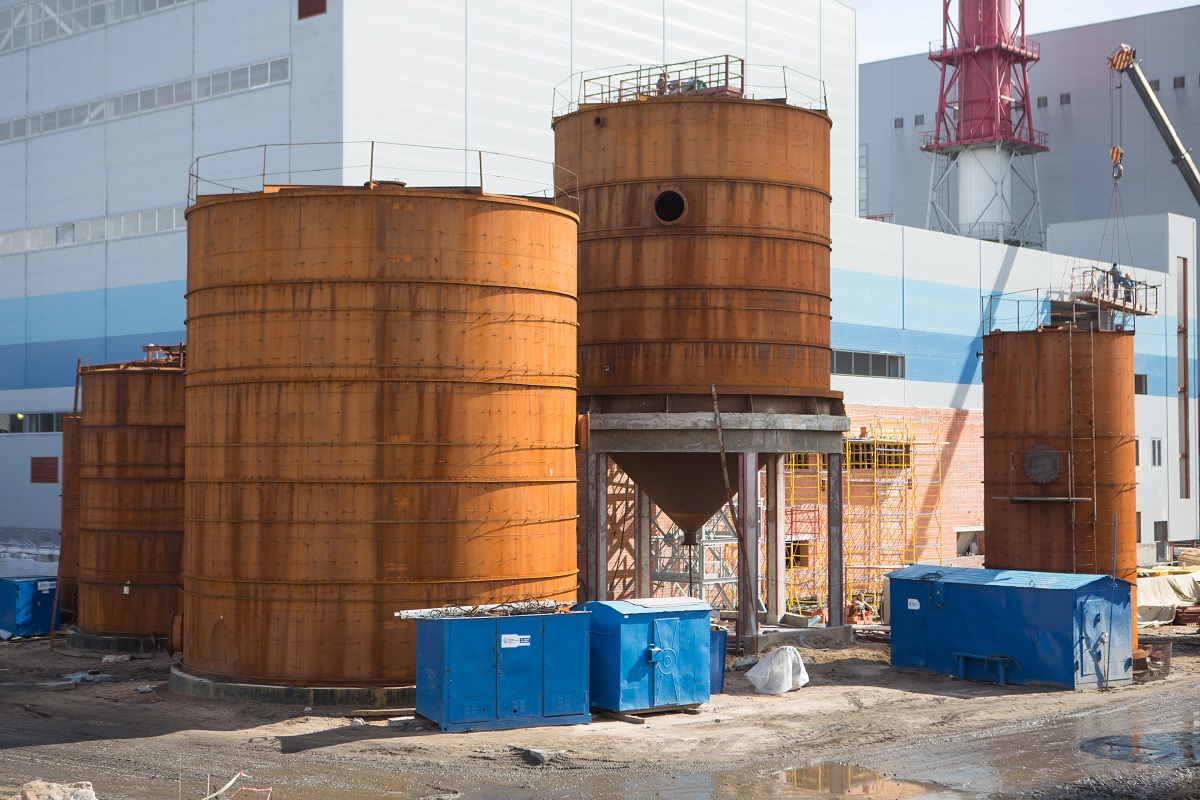

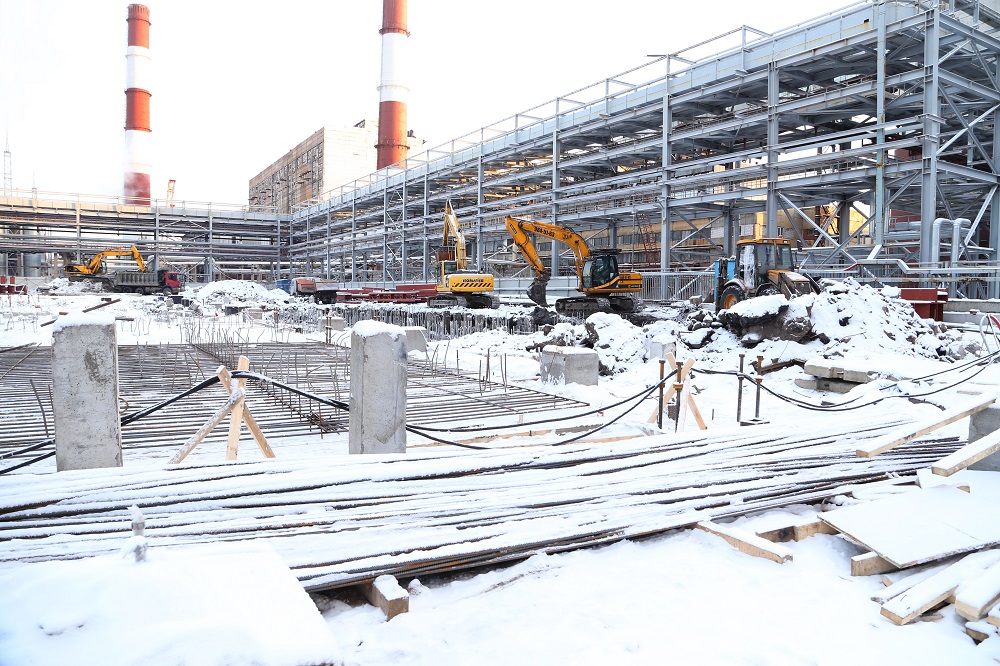

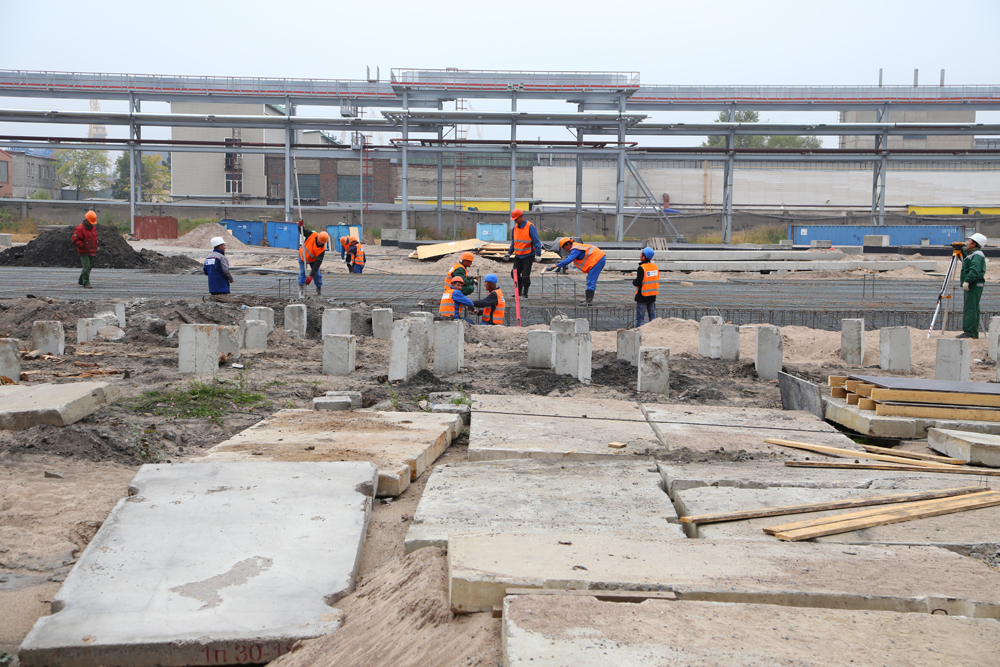

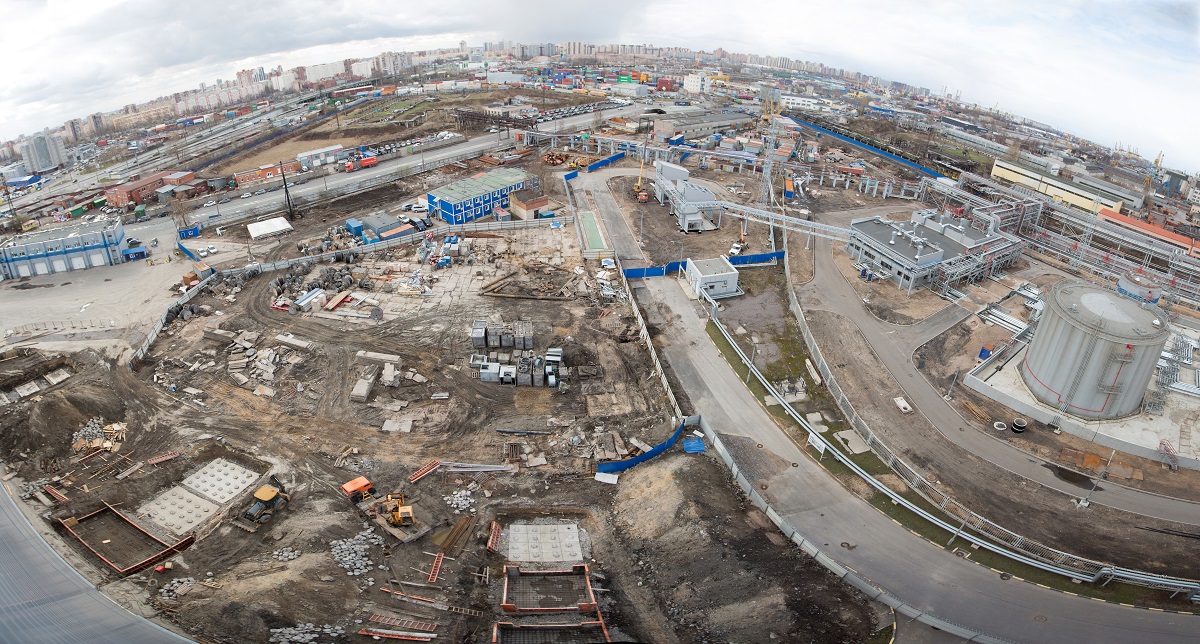

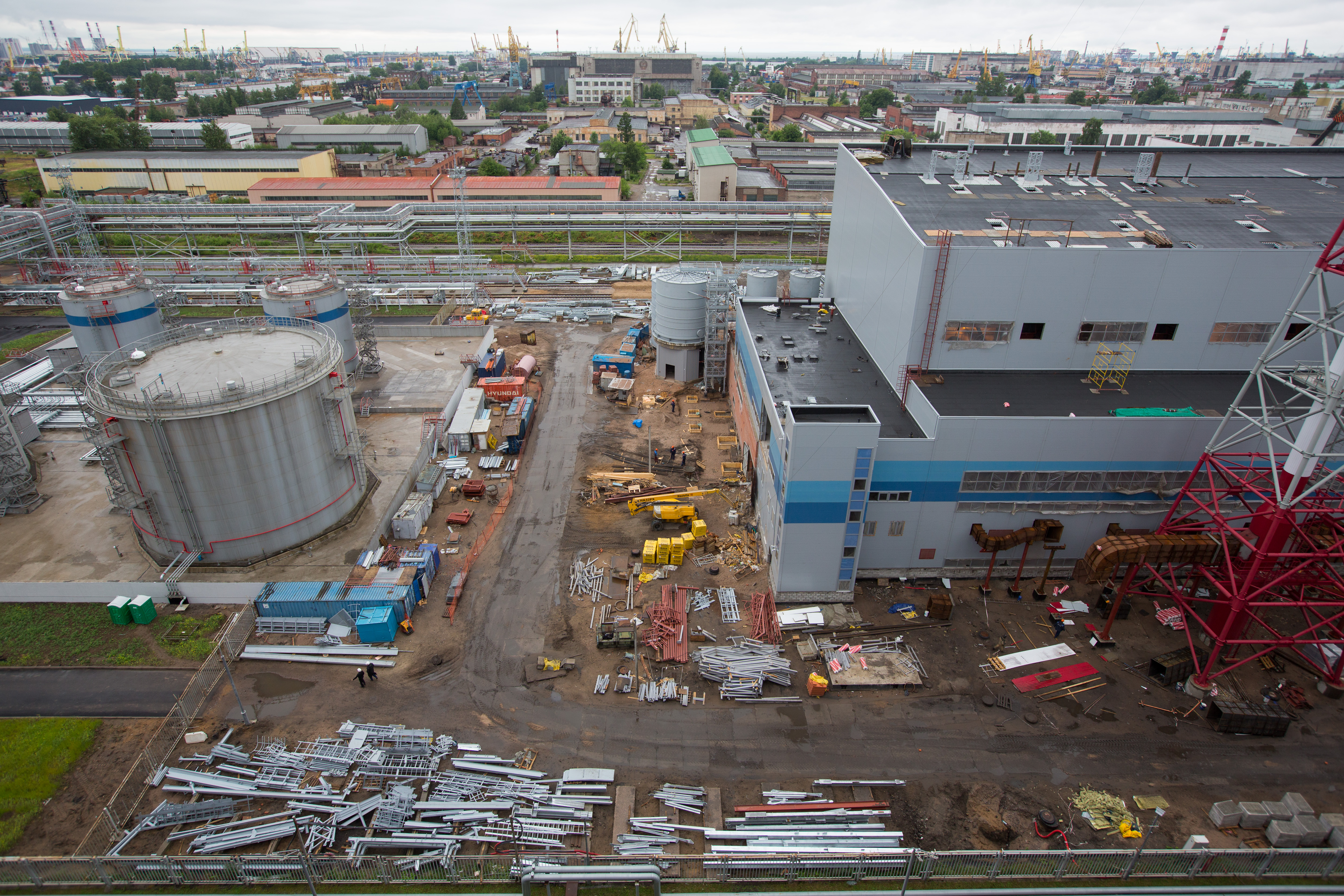

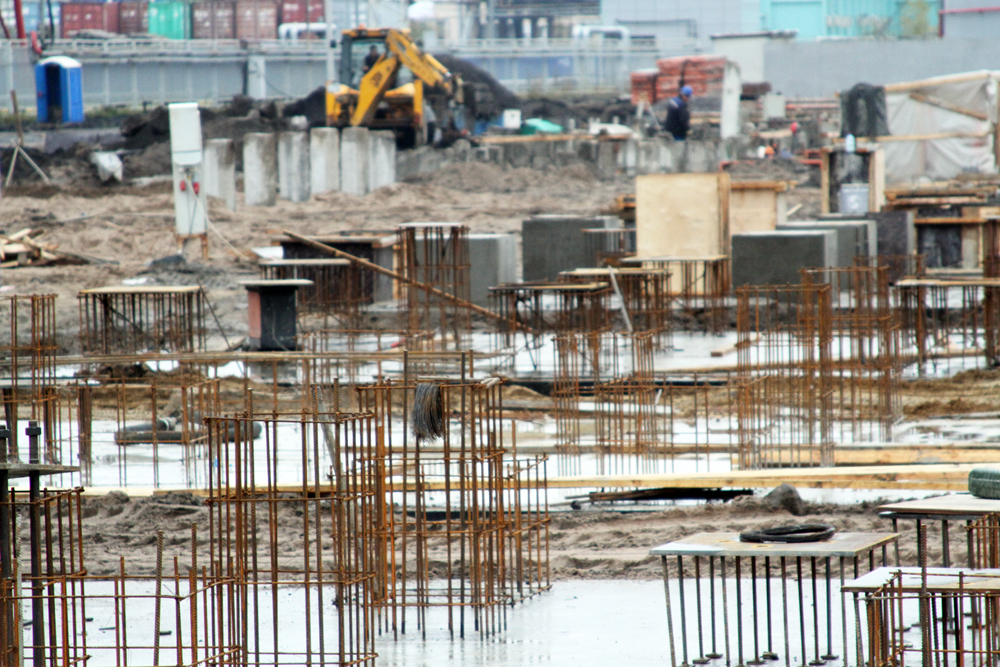

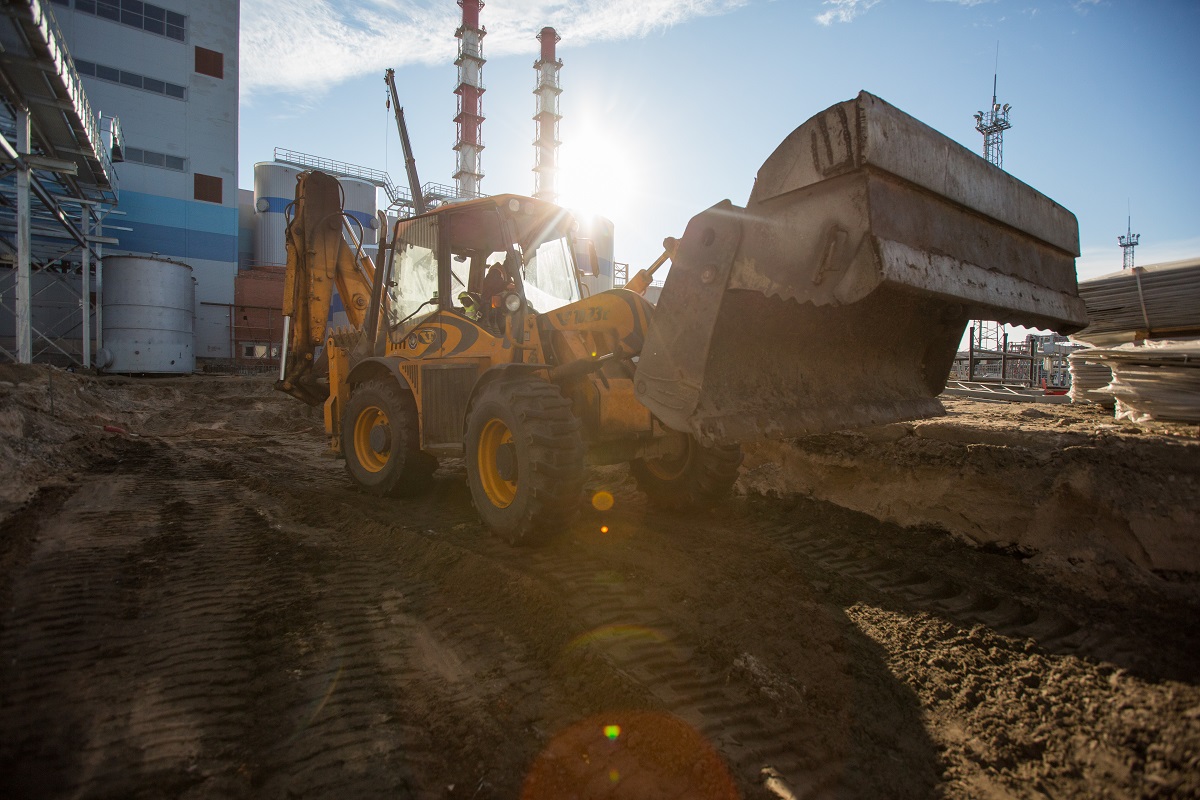

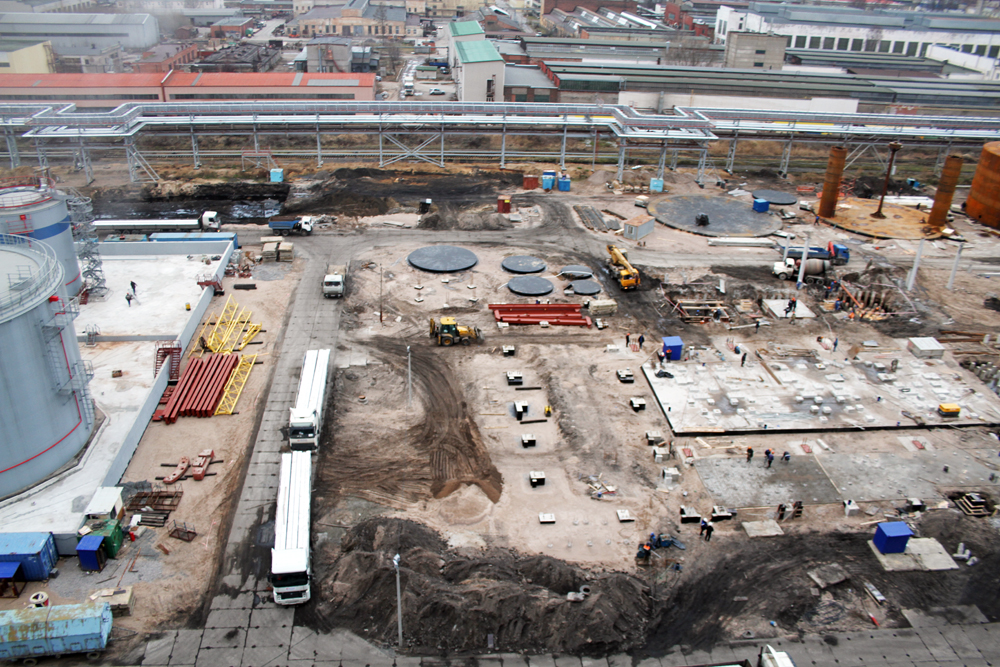

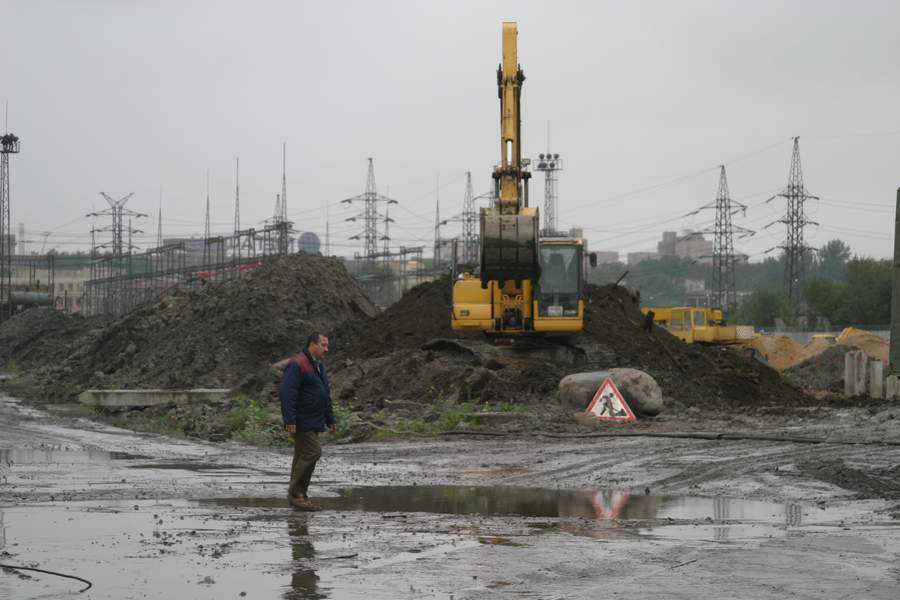

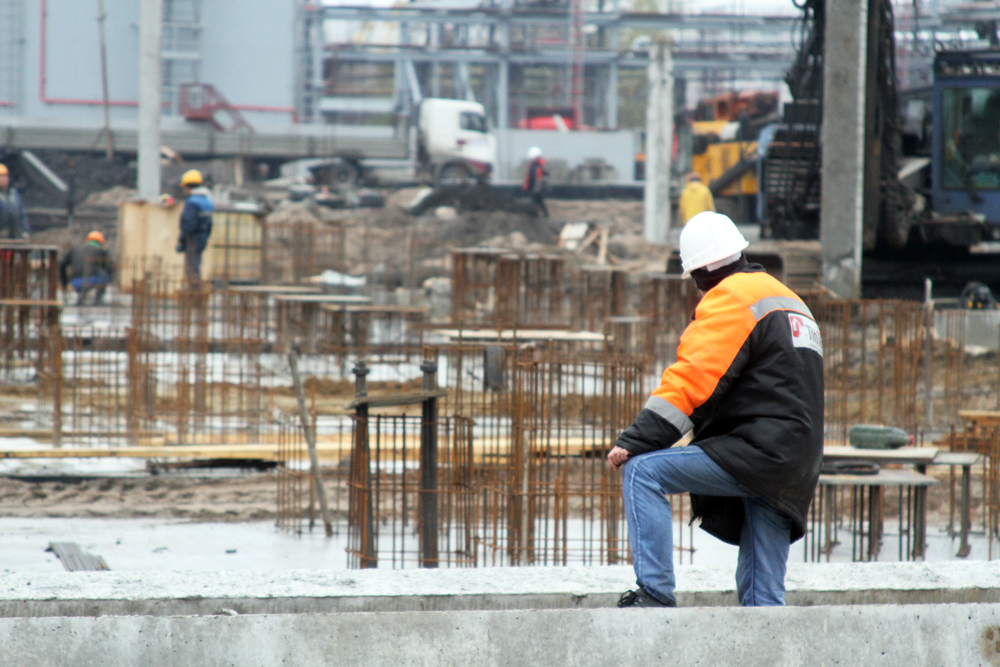

Январь 2013: Подготовка площадки для строительства ОВК

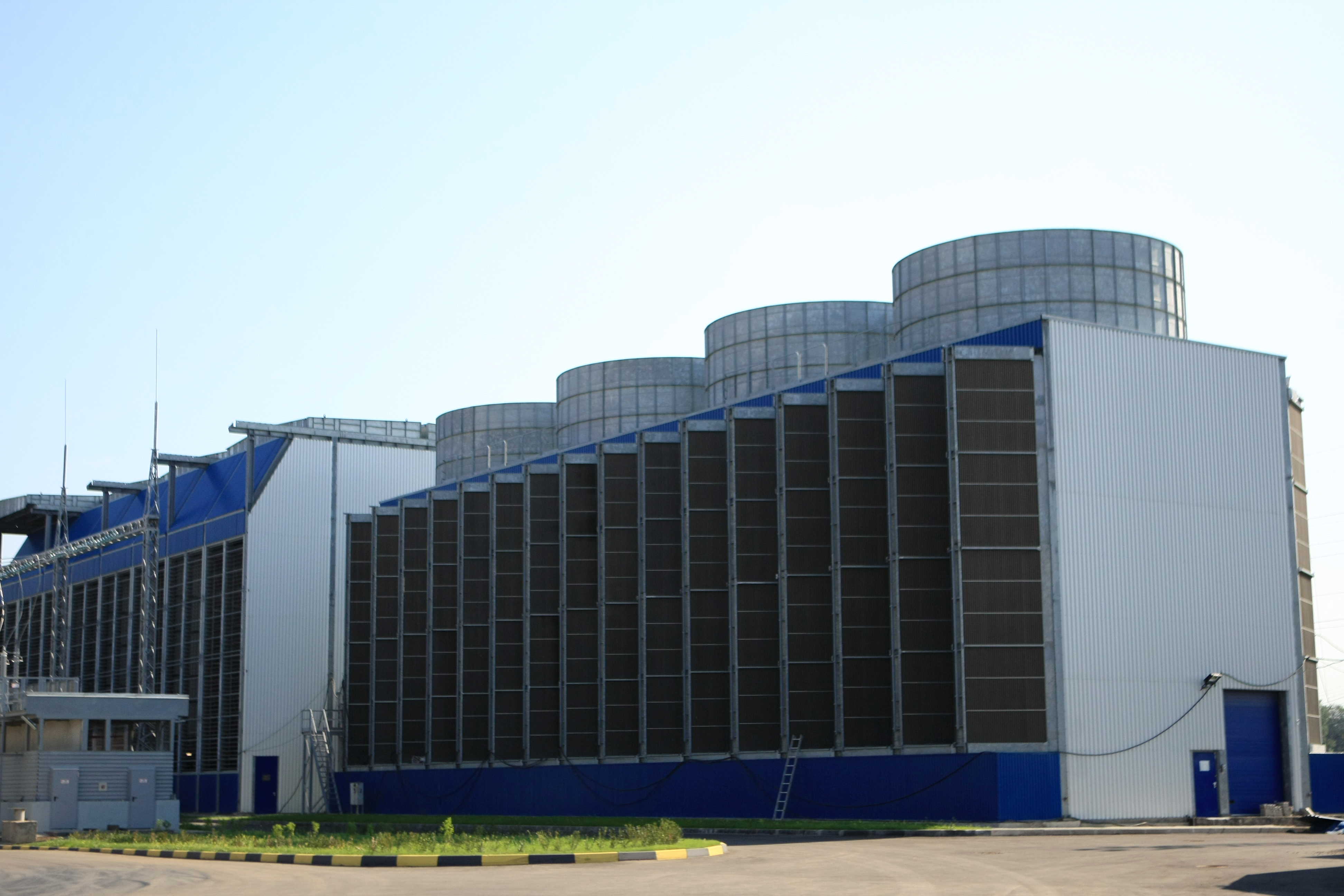

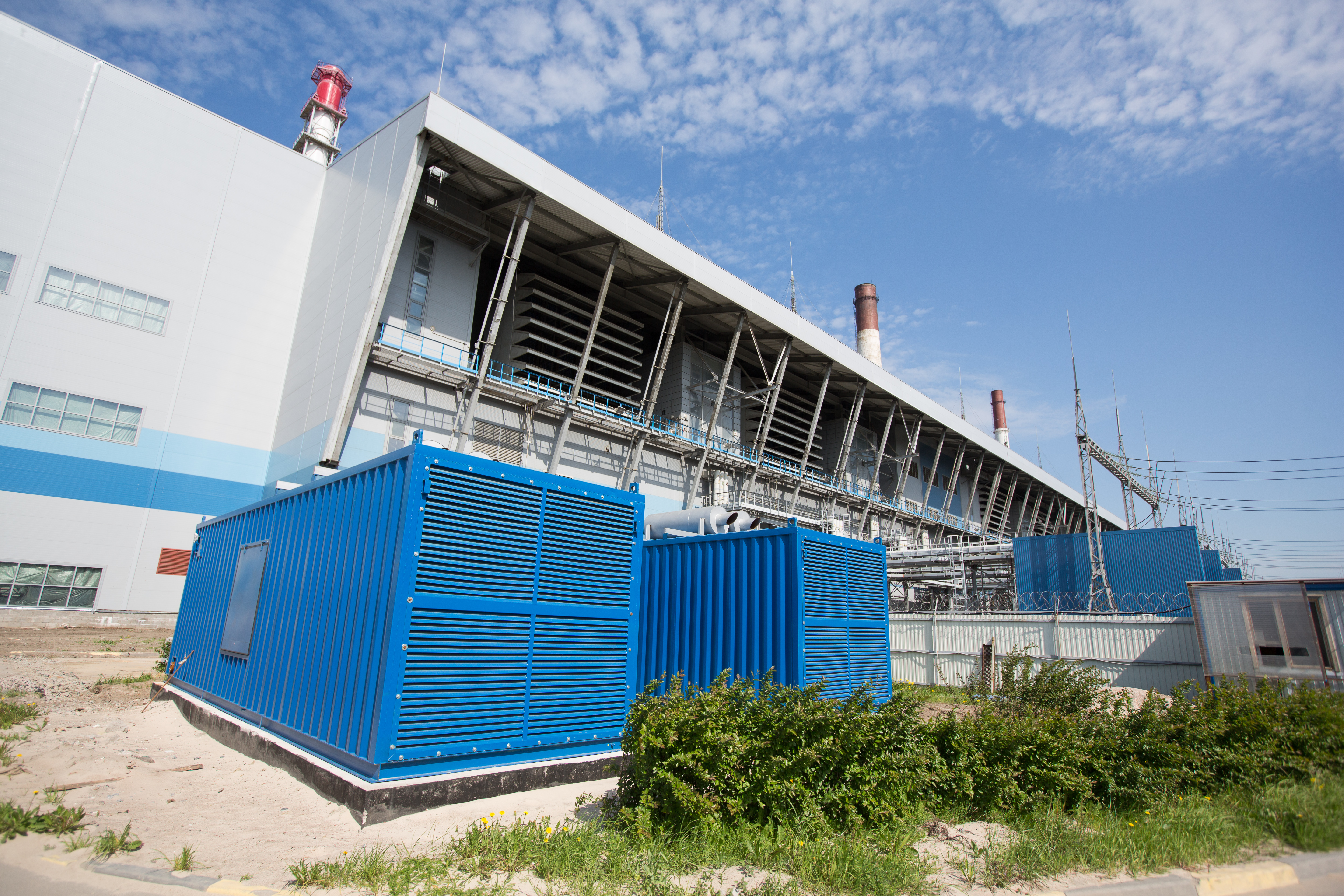

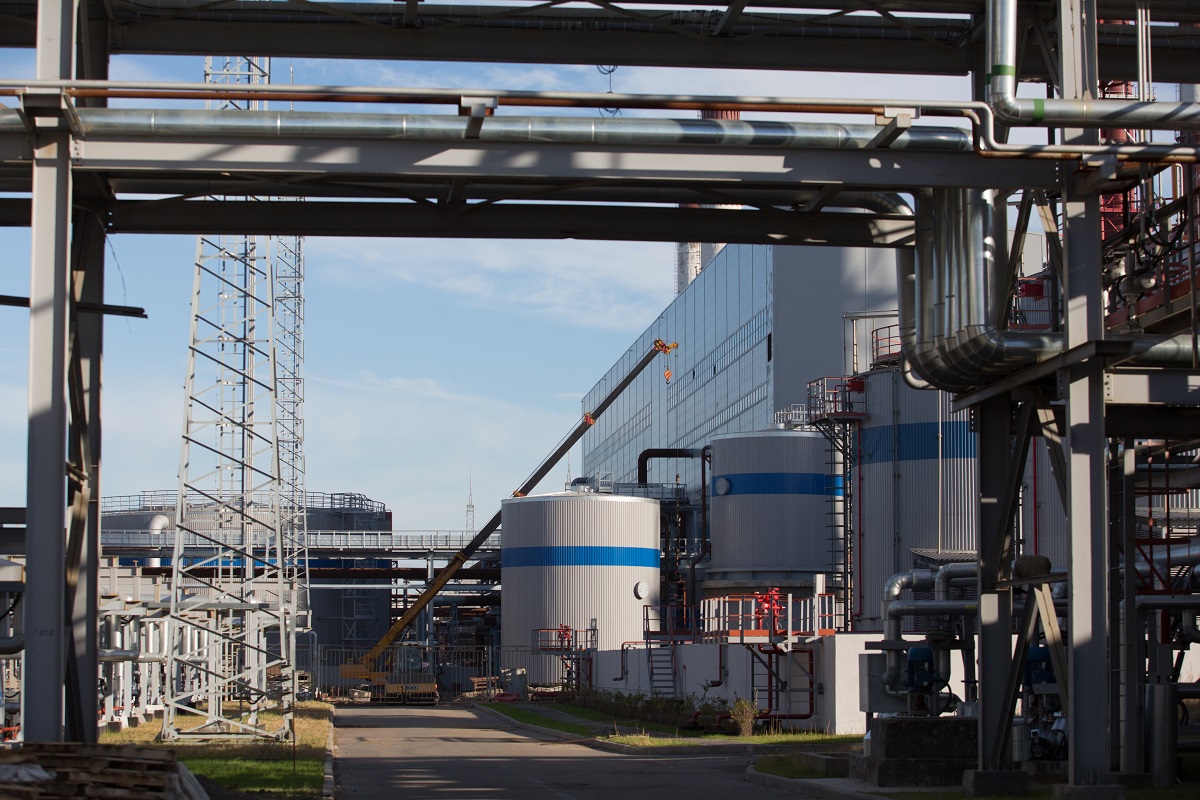

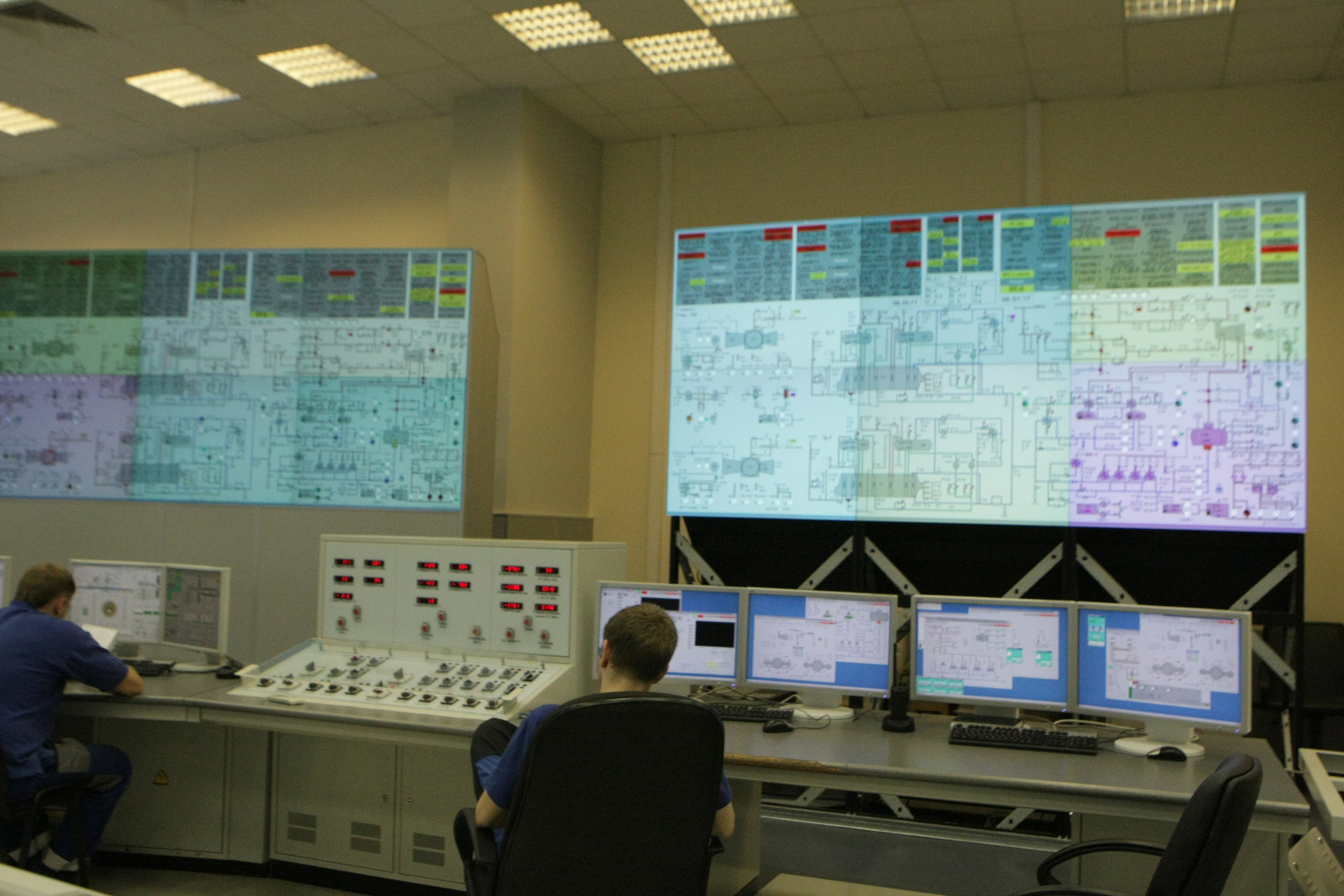

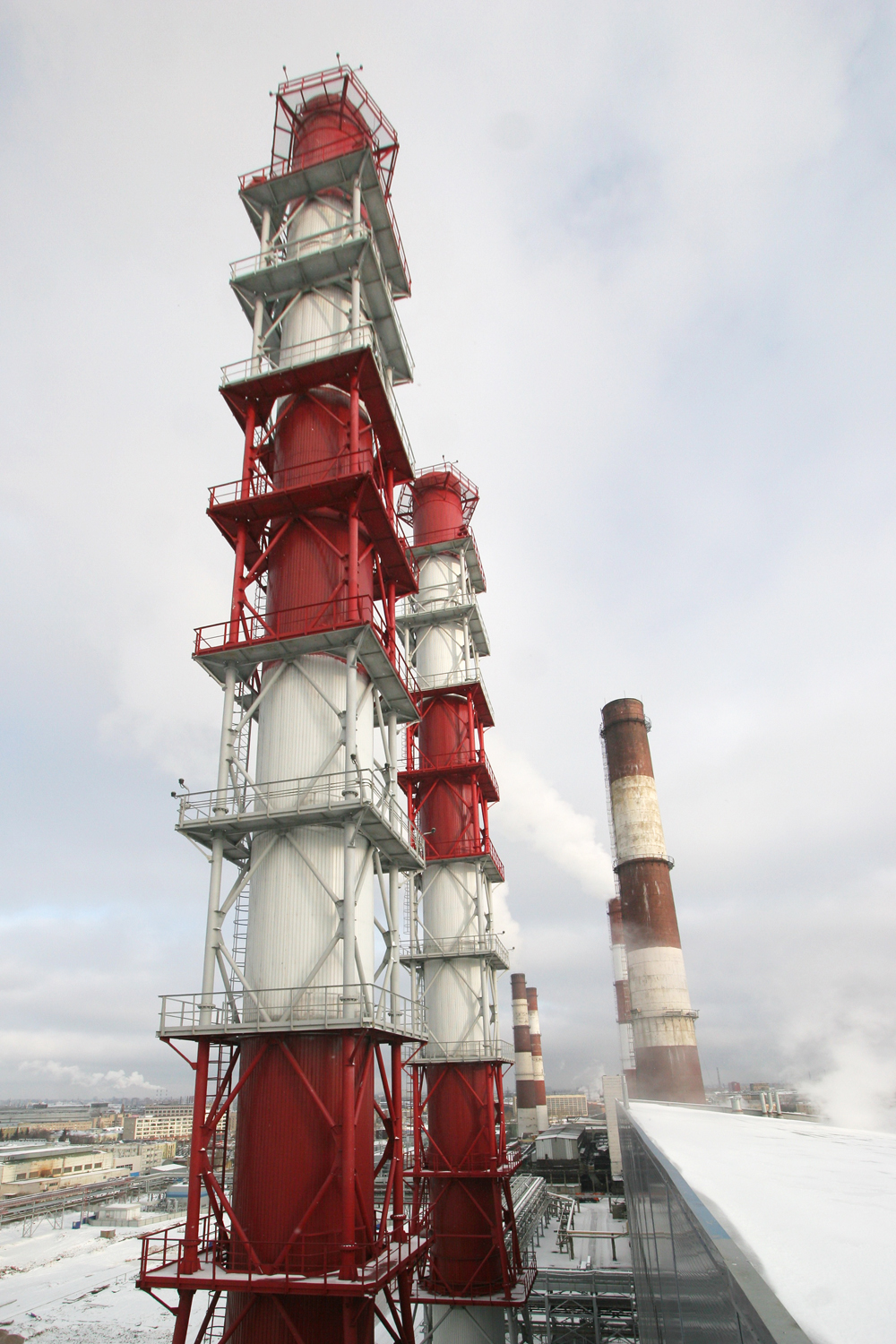

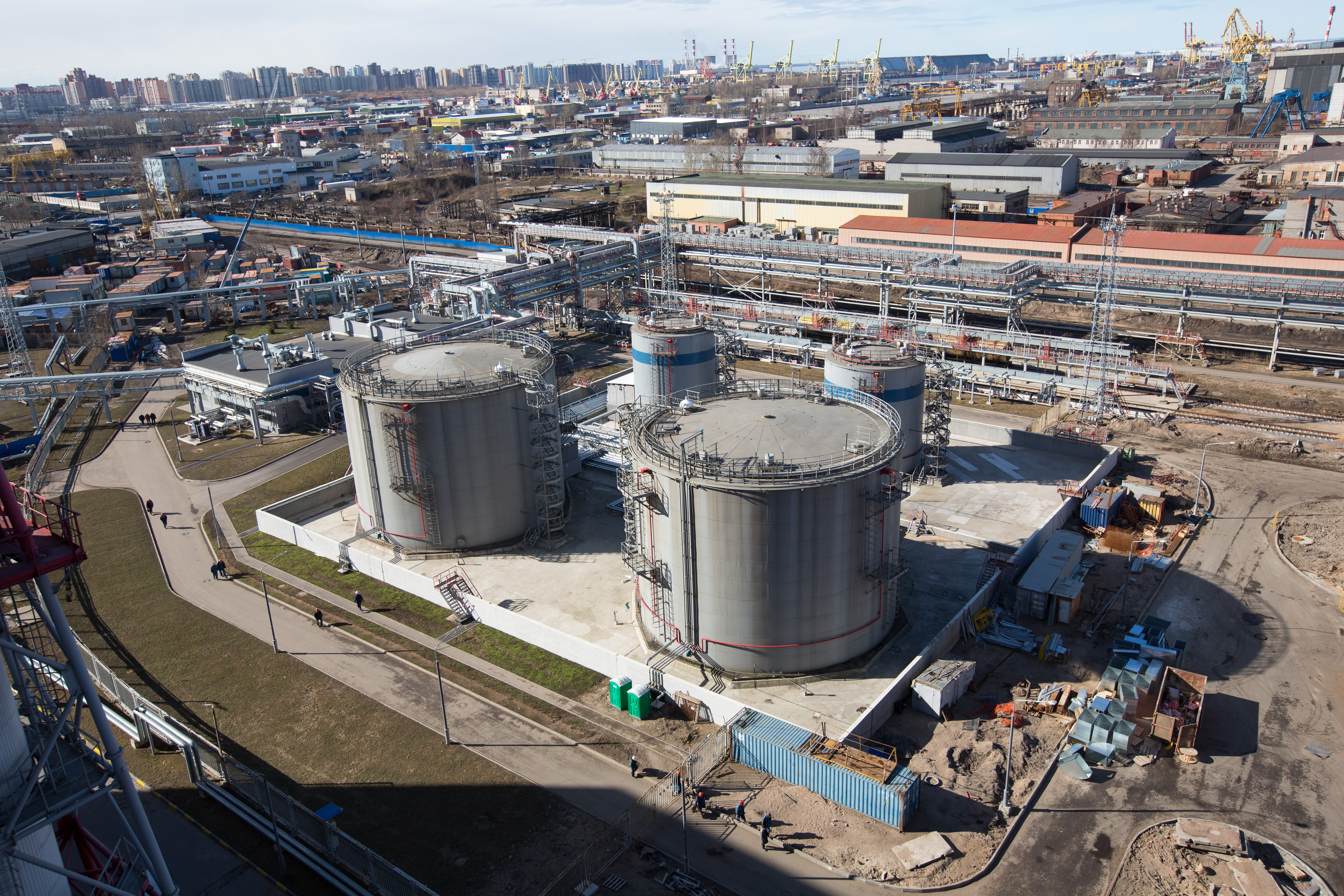

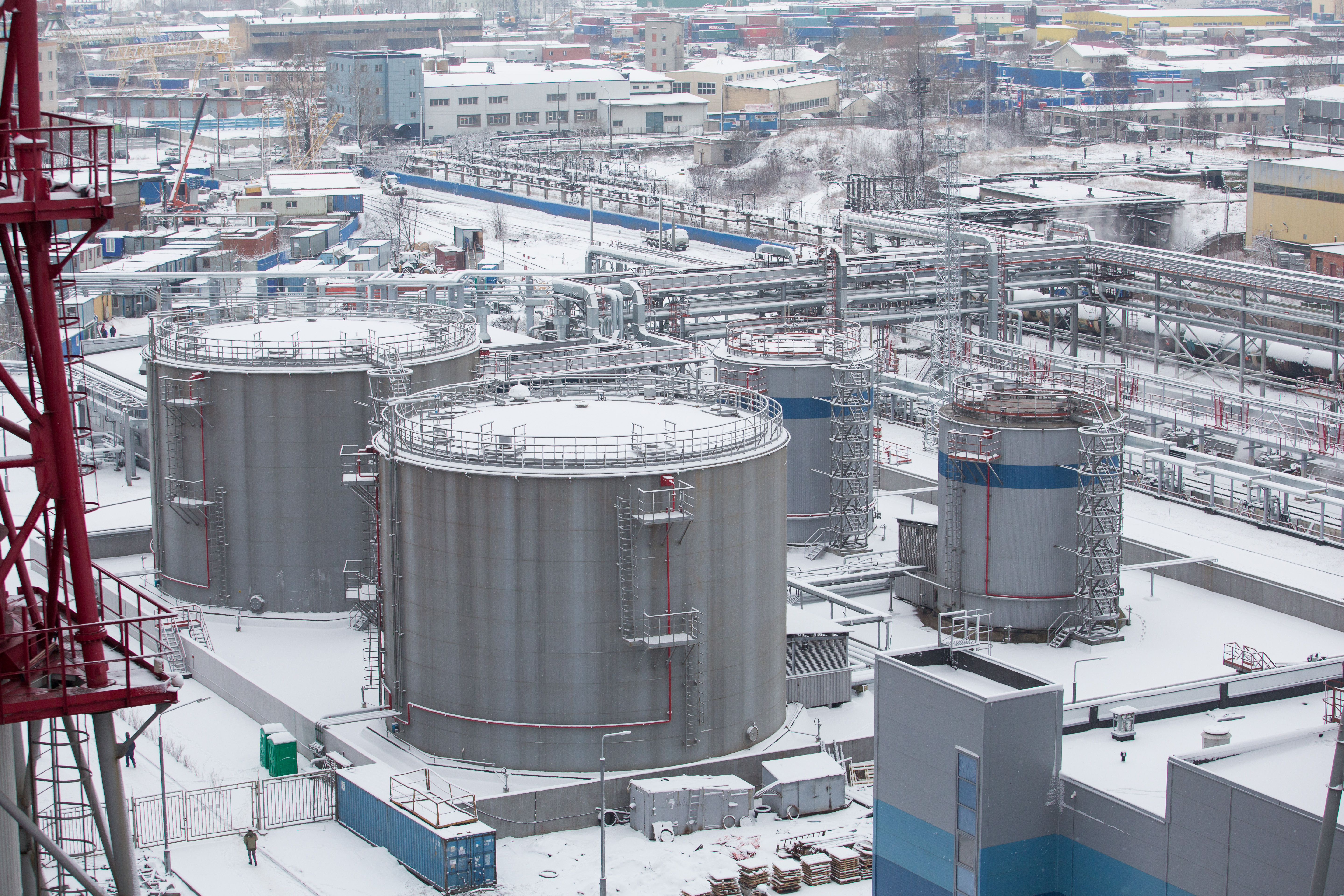

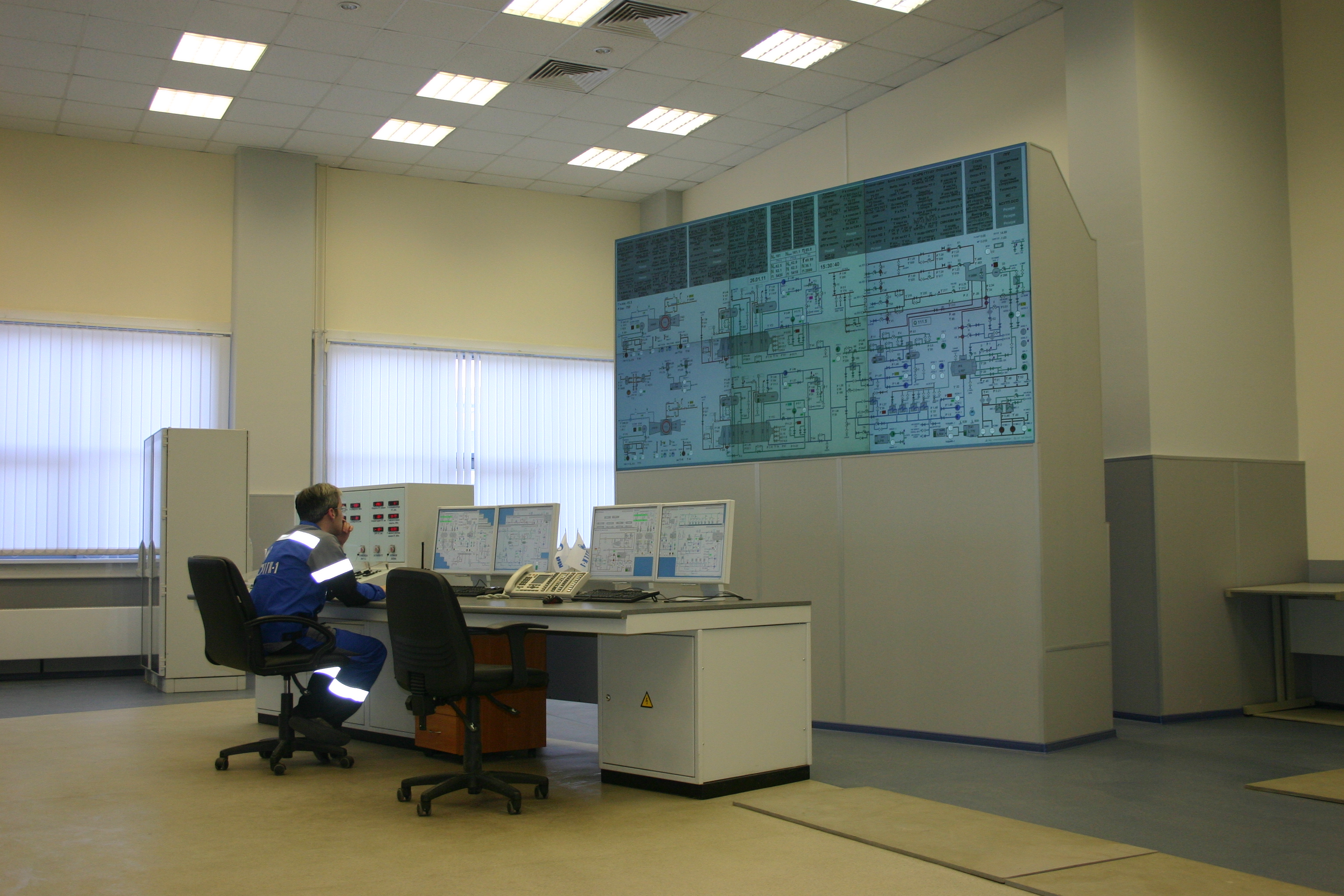

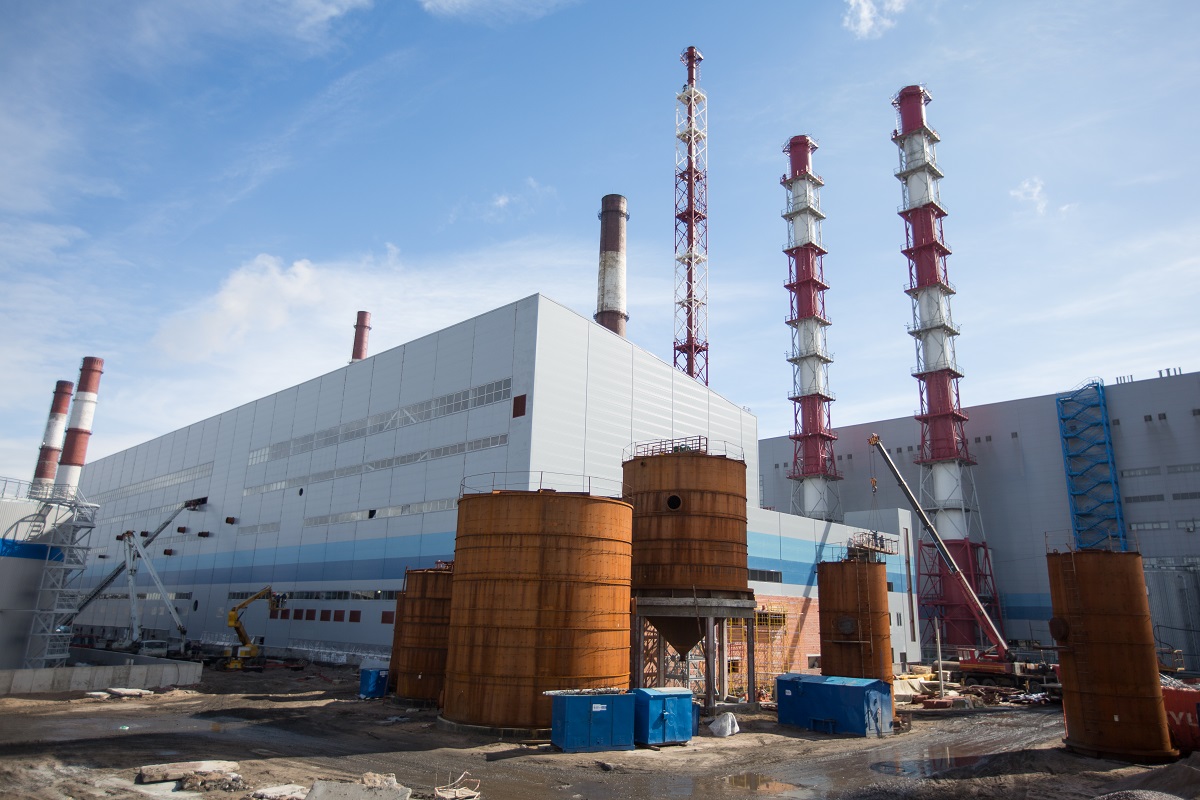

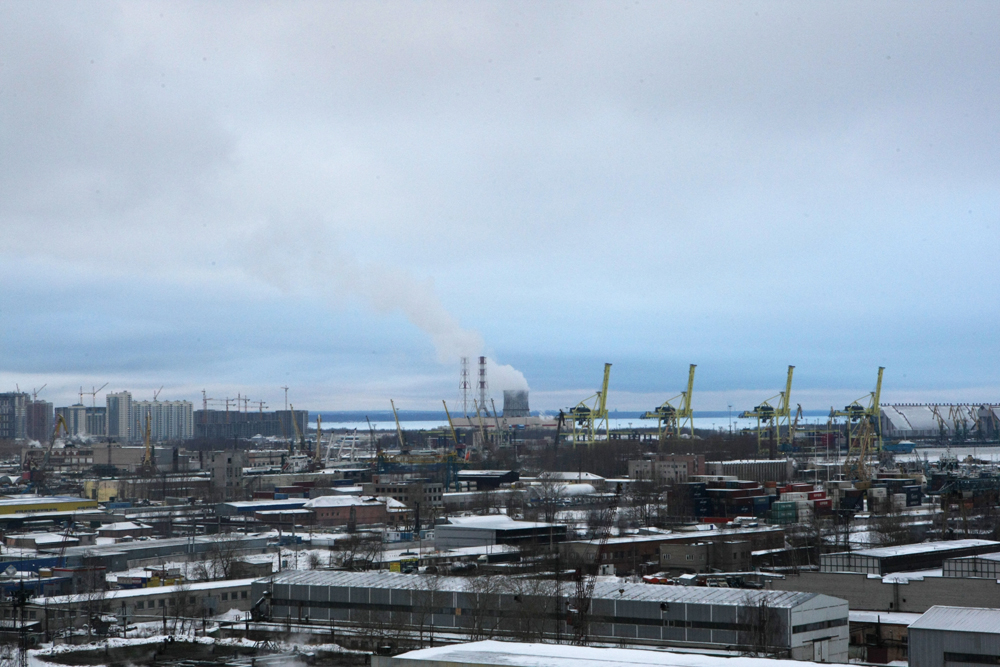

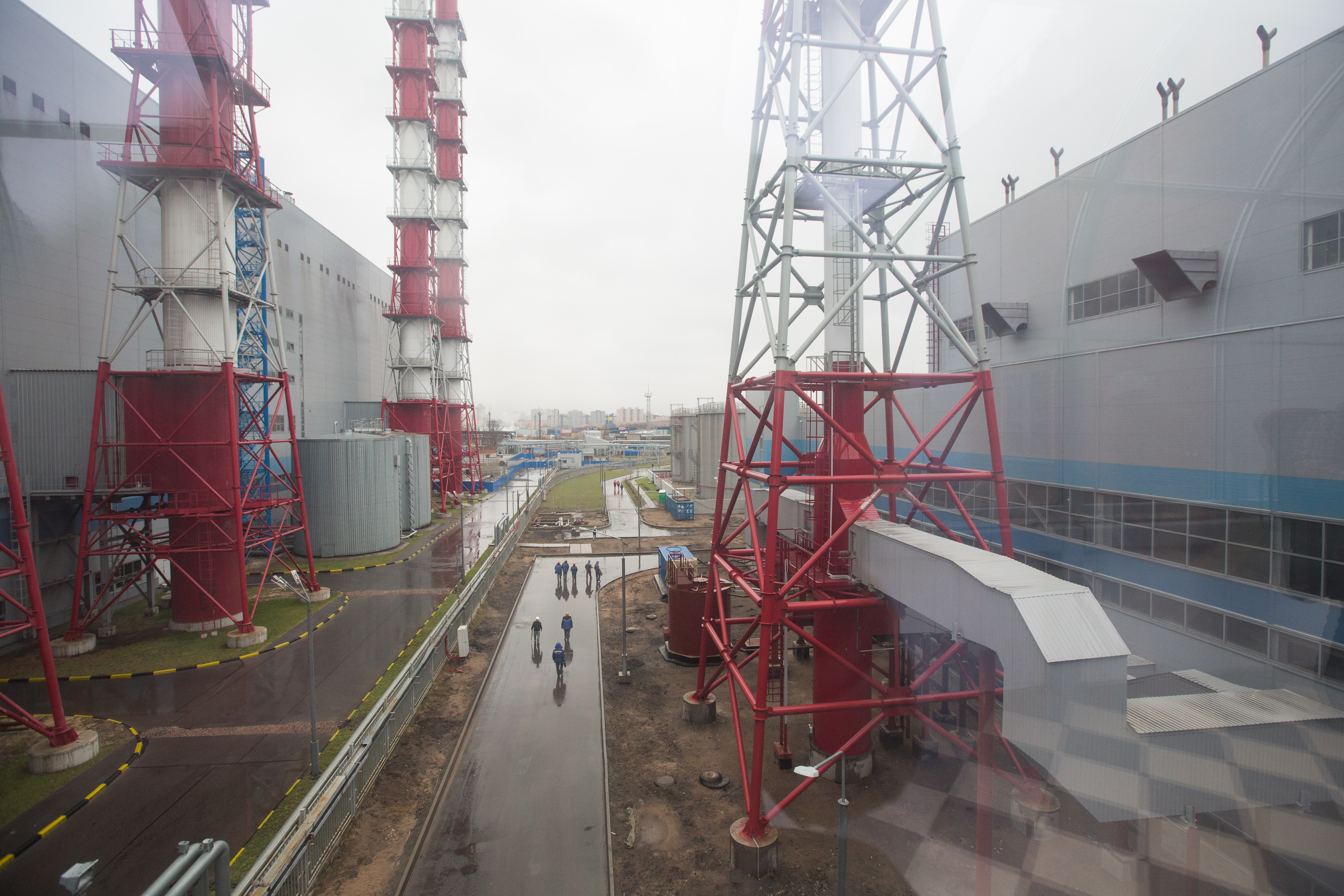

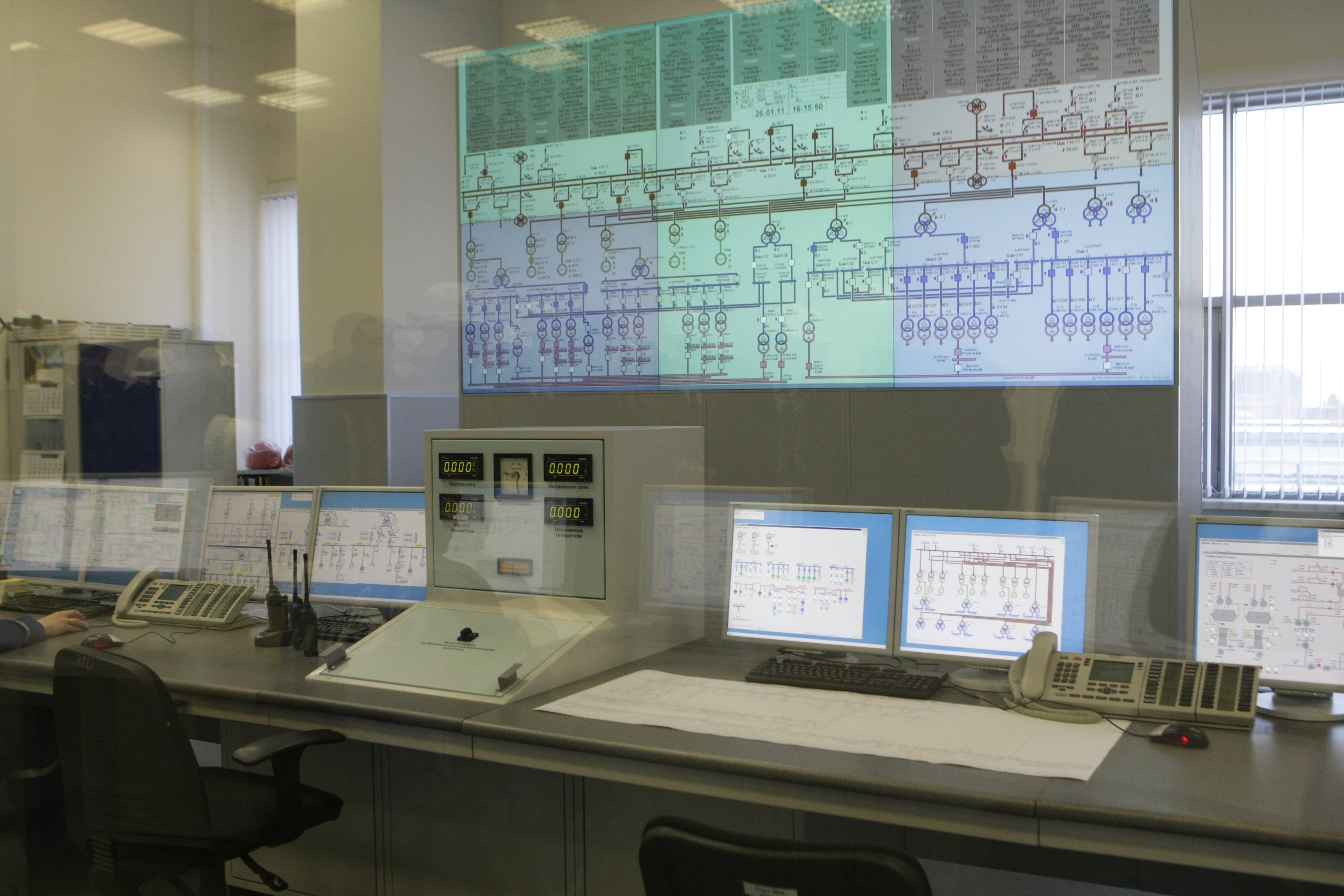

Январь 2012: Второй энергоблок начал поставки мощности на рынок энергии

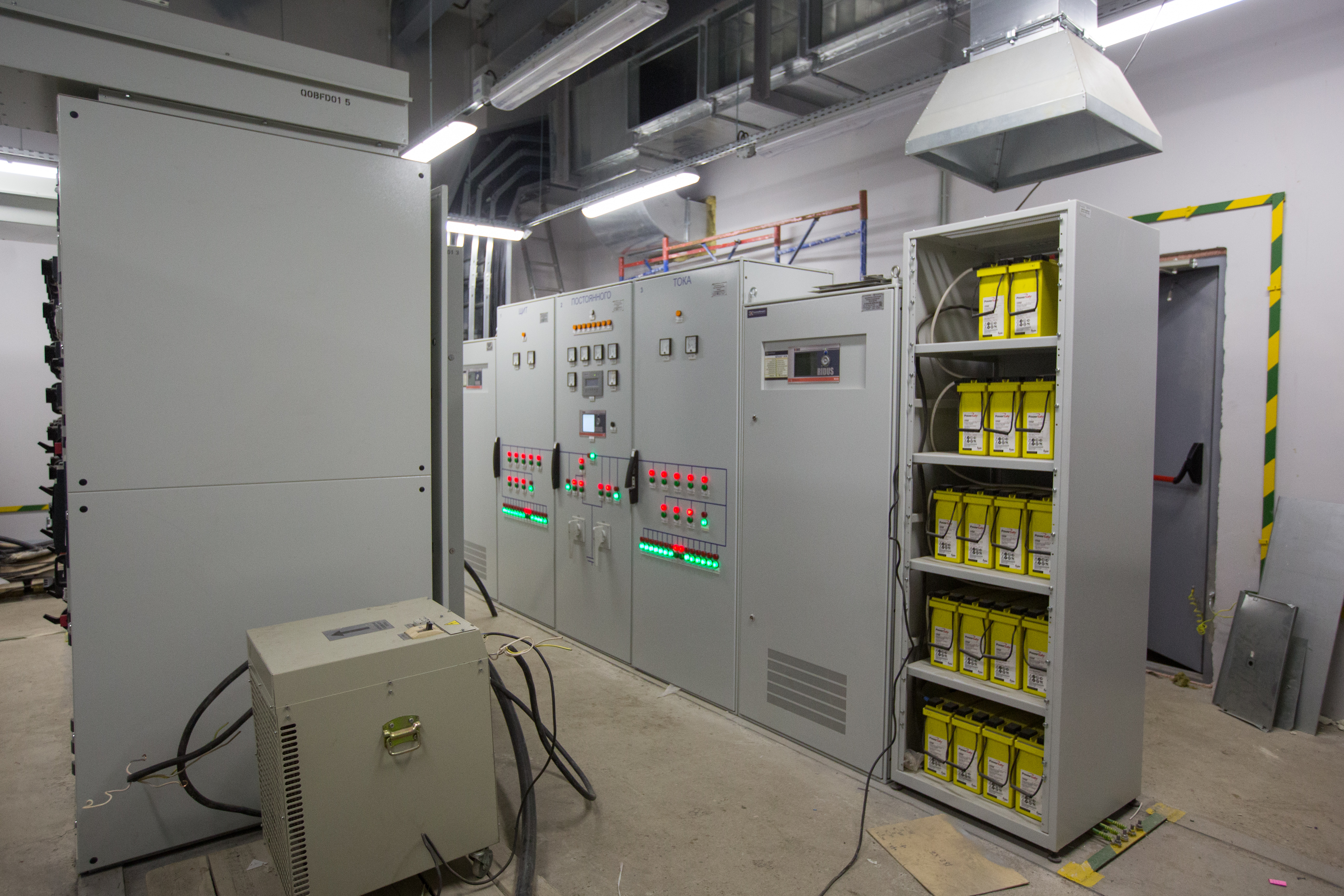

Октябрь 2011: Синхронизация второго блока с системой

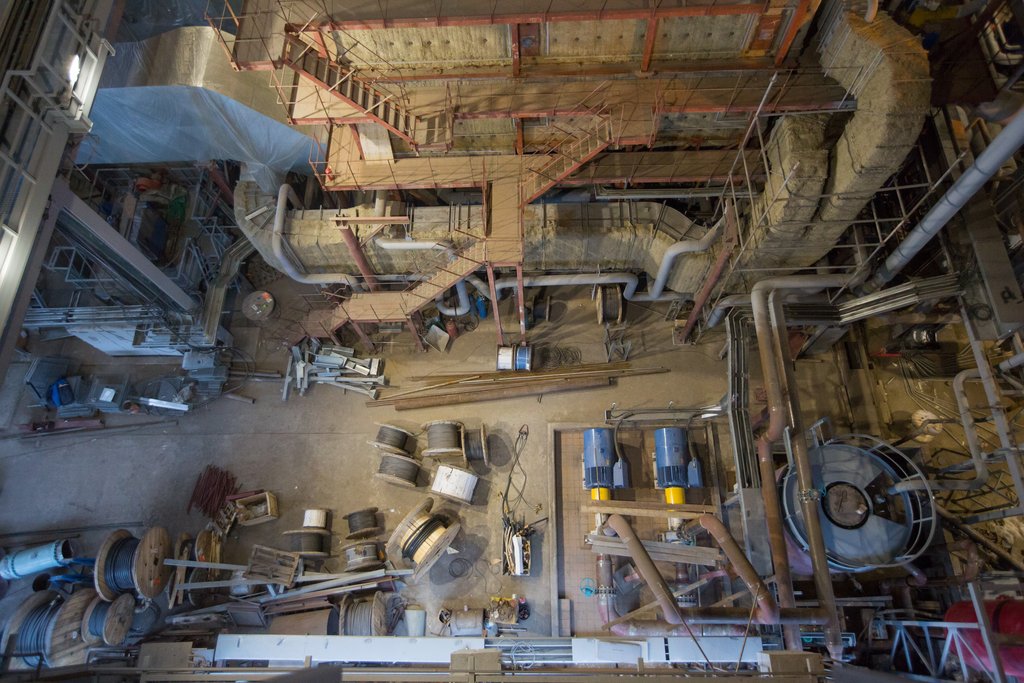

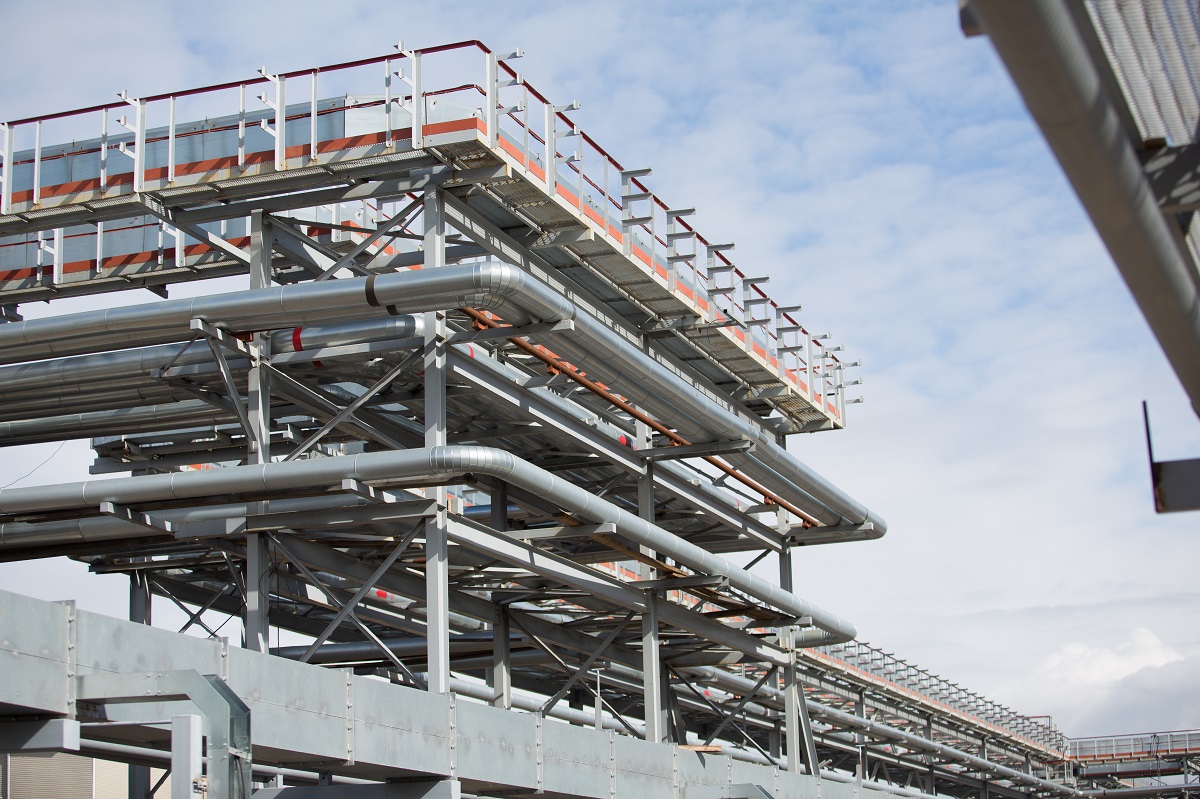

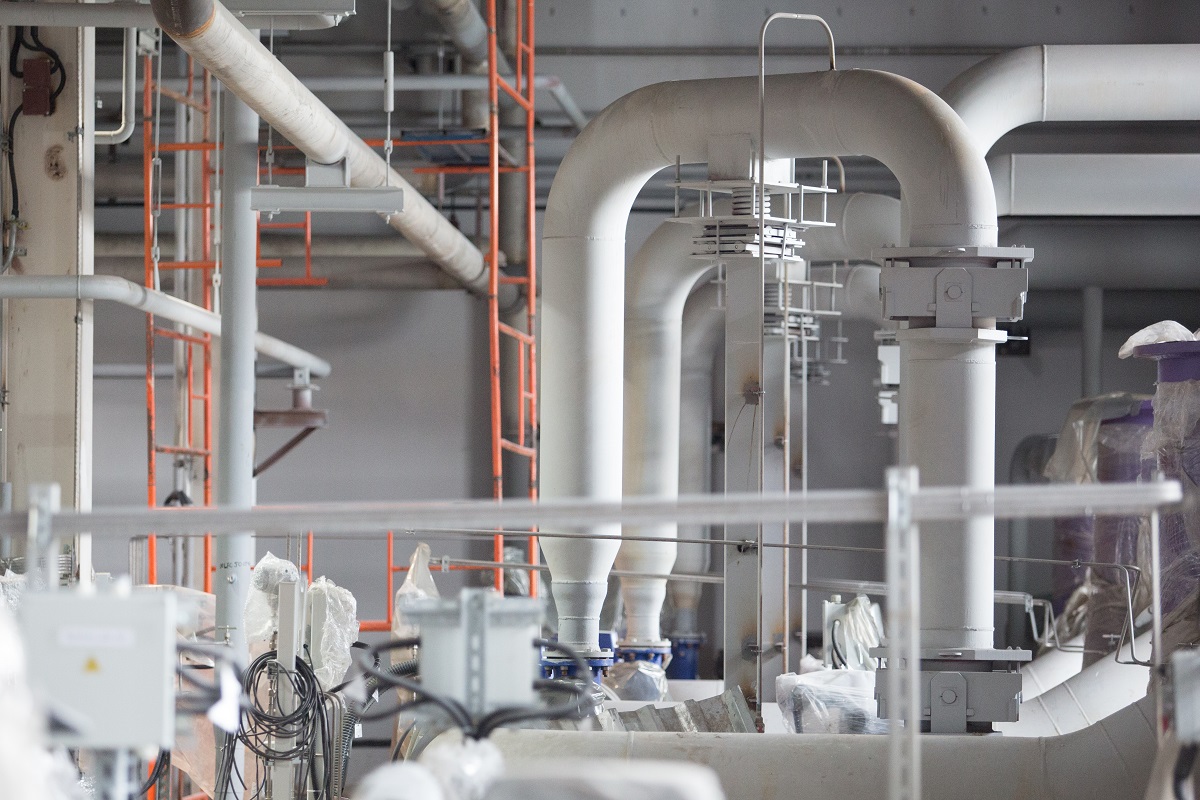

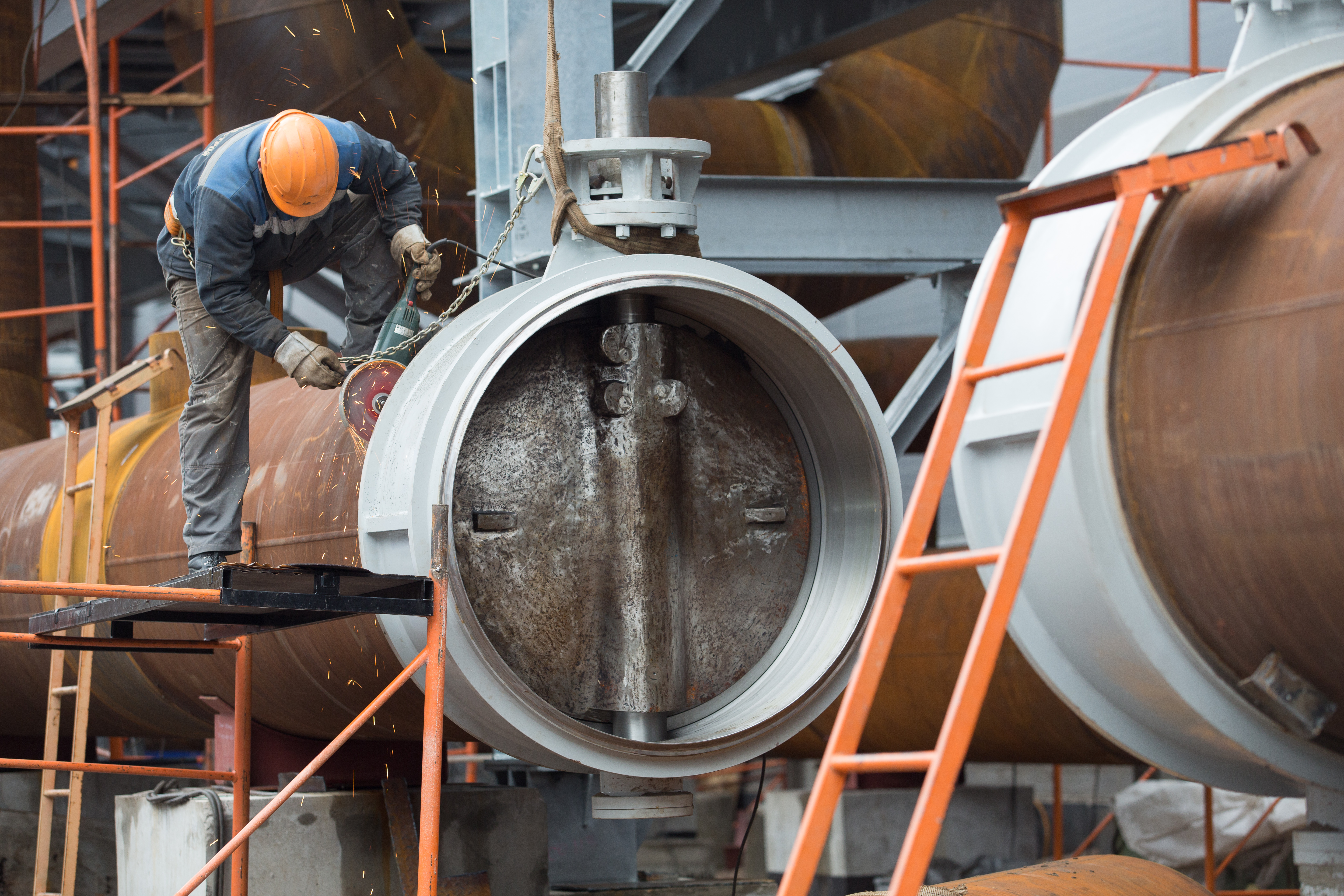

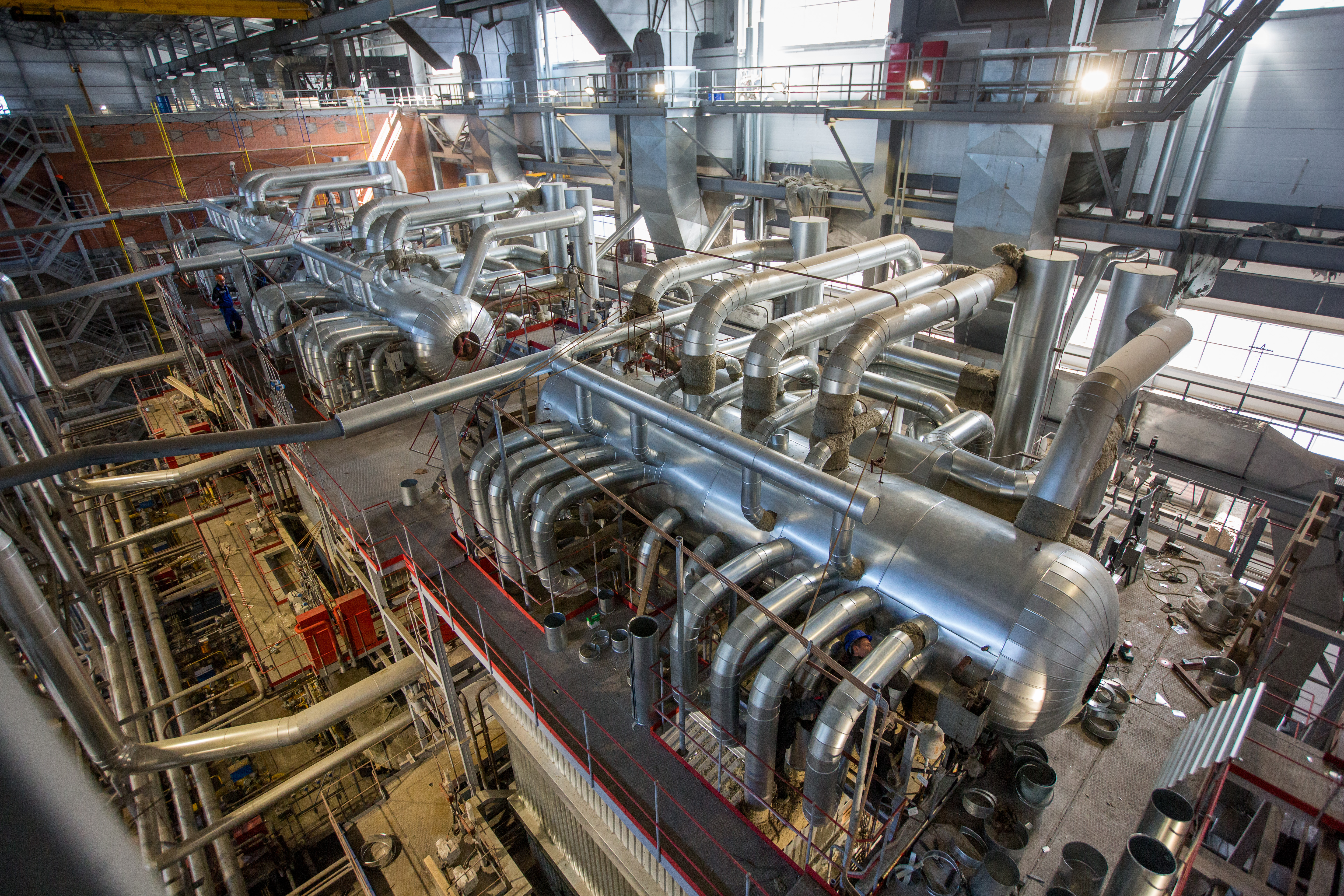

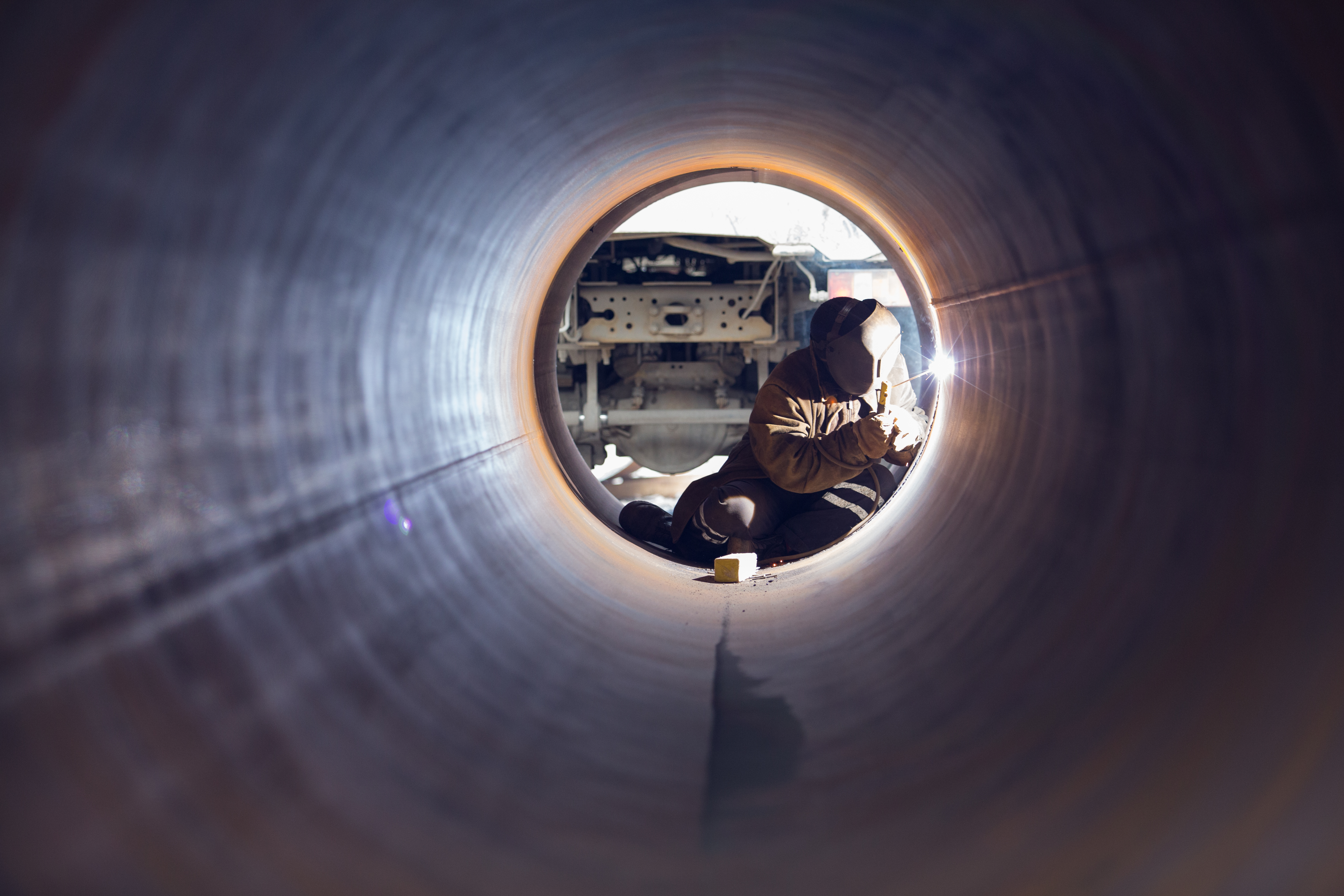

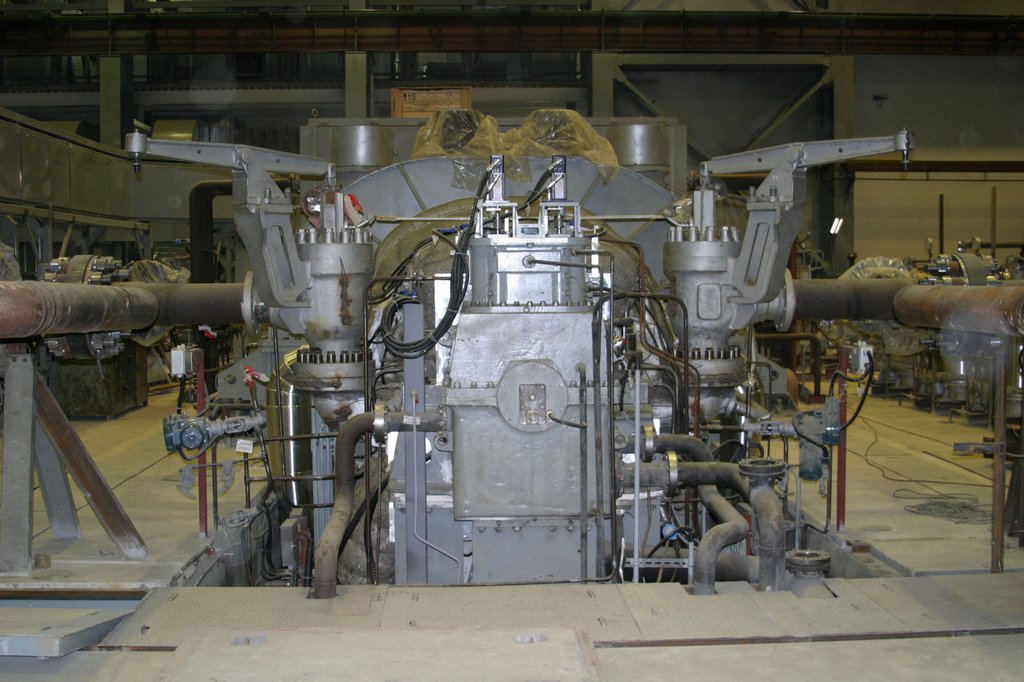

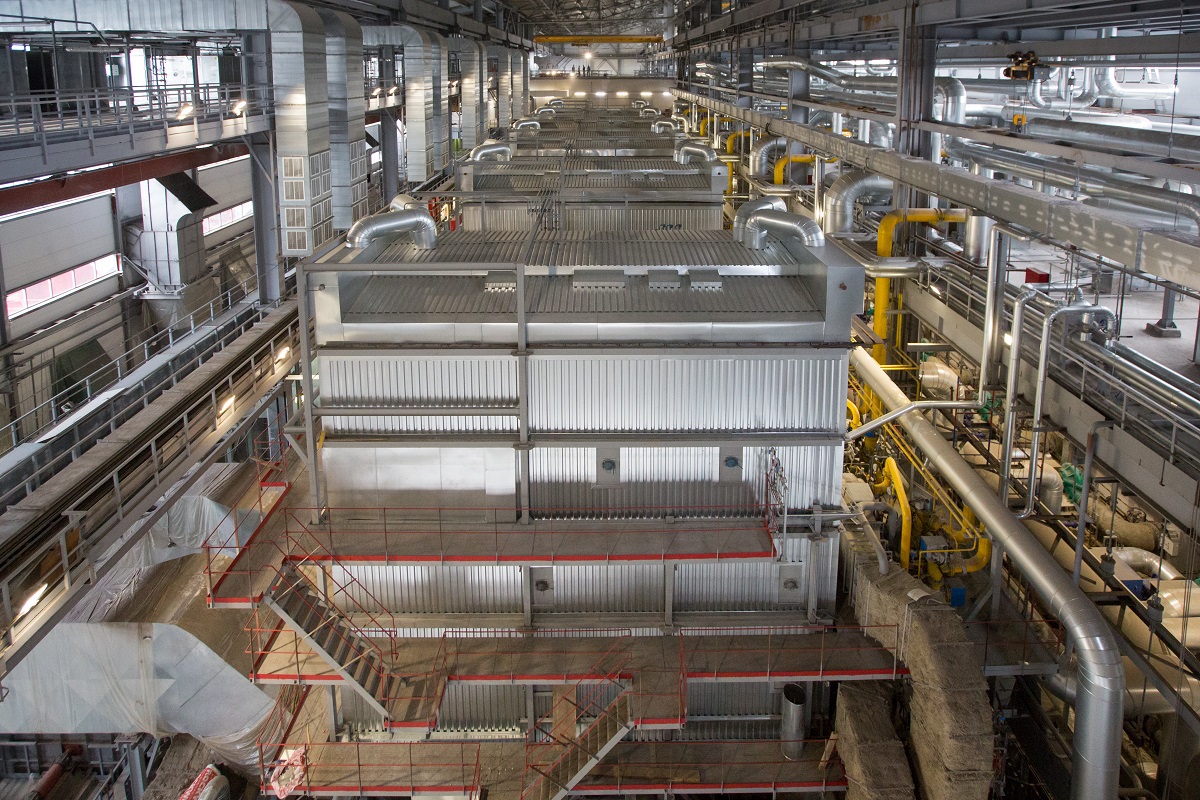

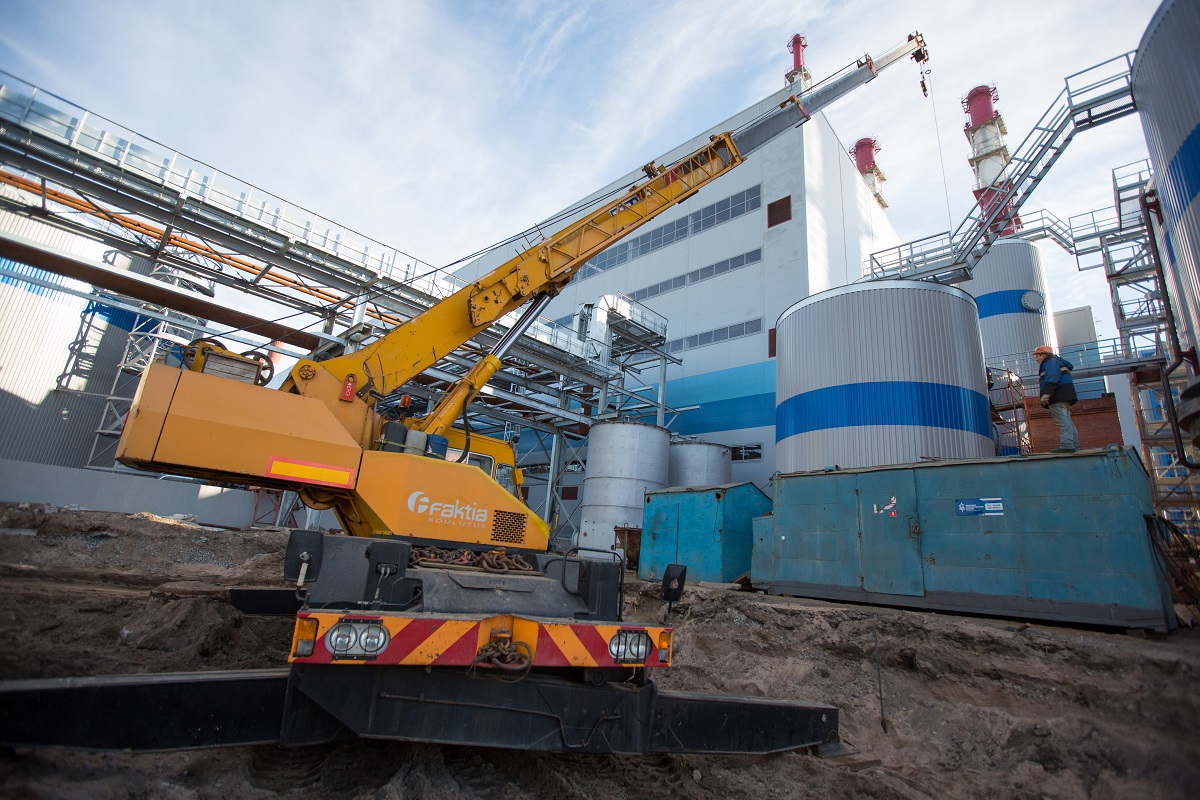

Июль 2011: Монтаж основного паросилового оборудования второго энергоблока ПГУ-180

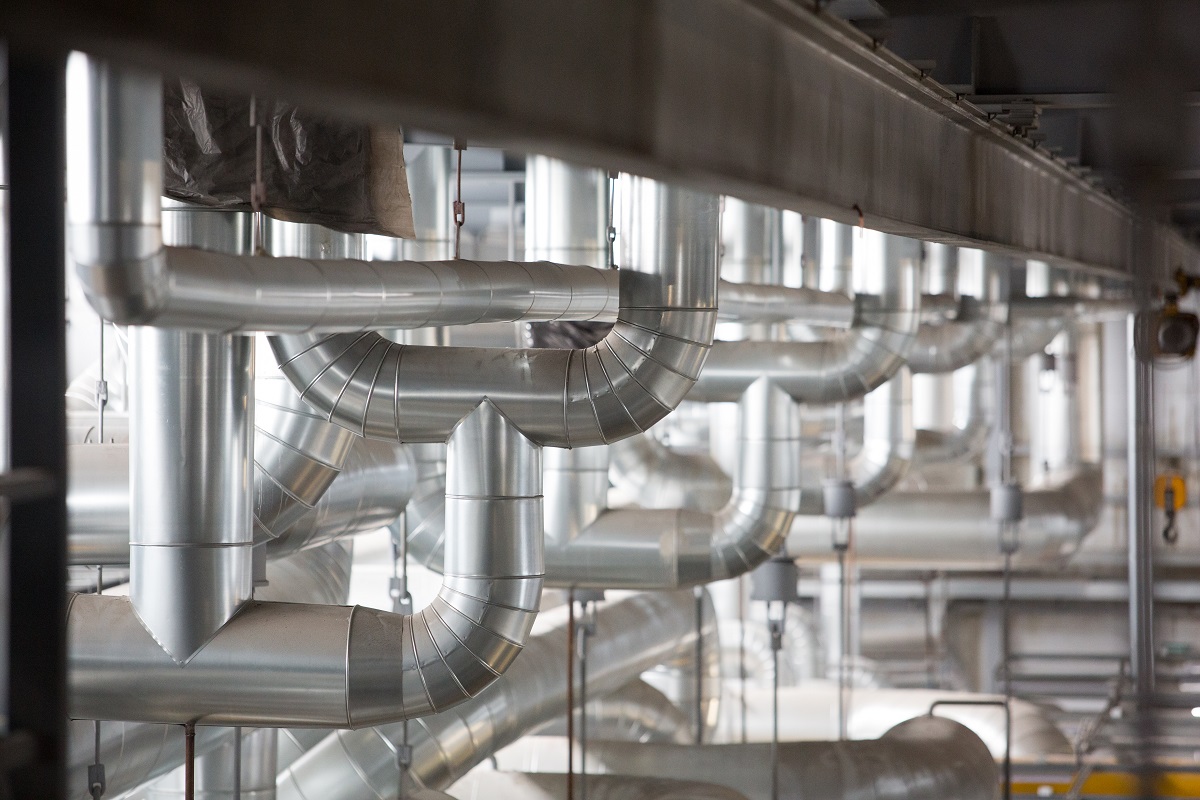

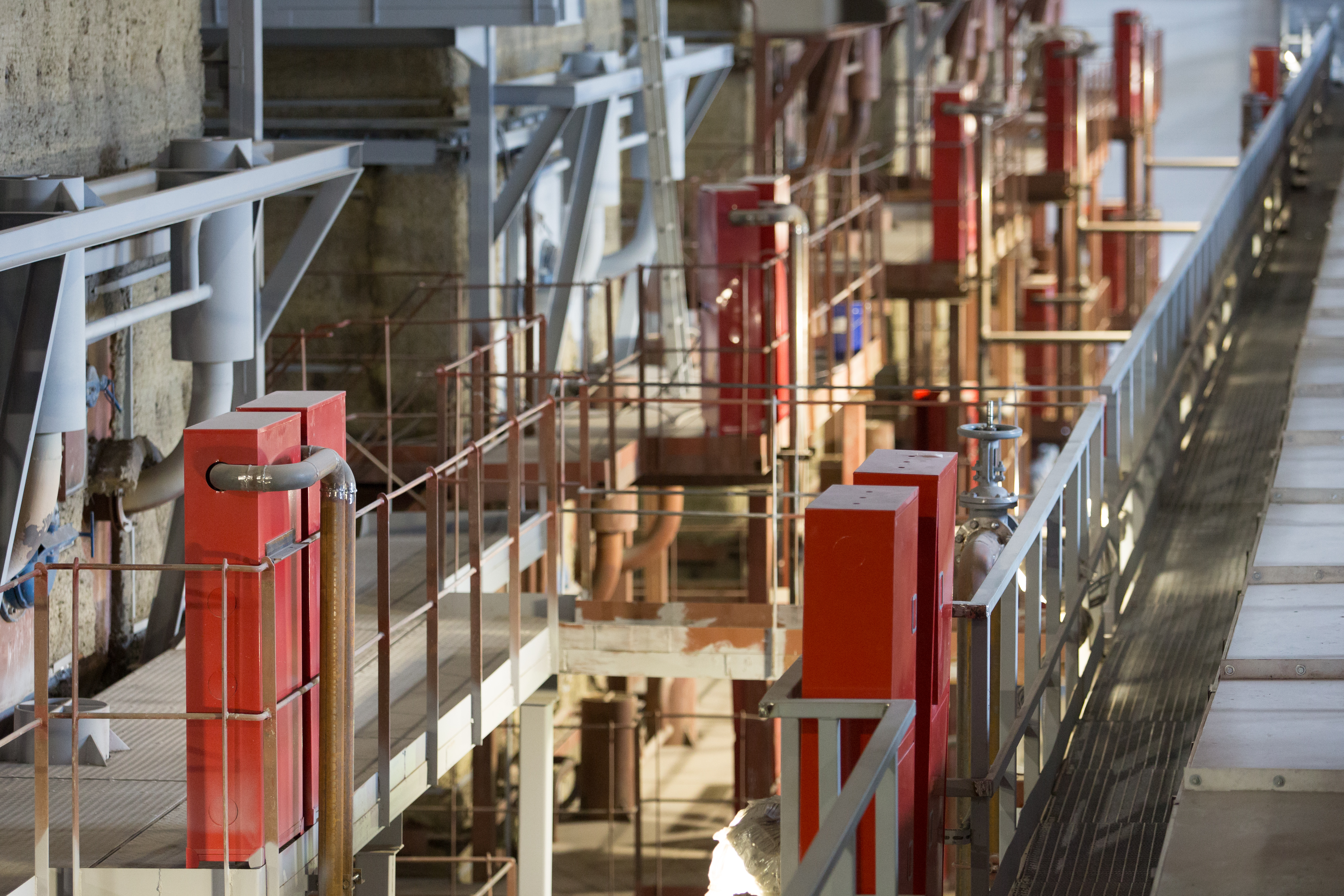

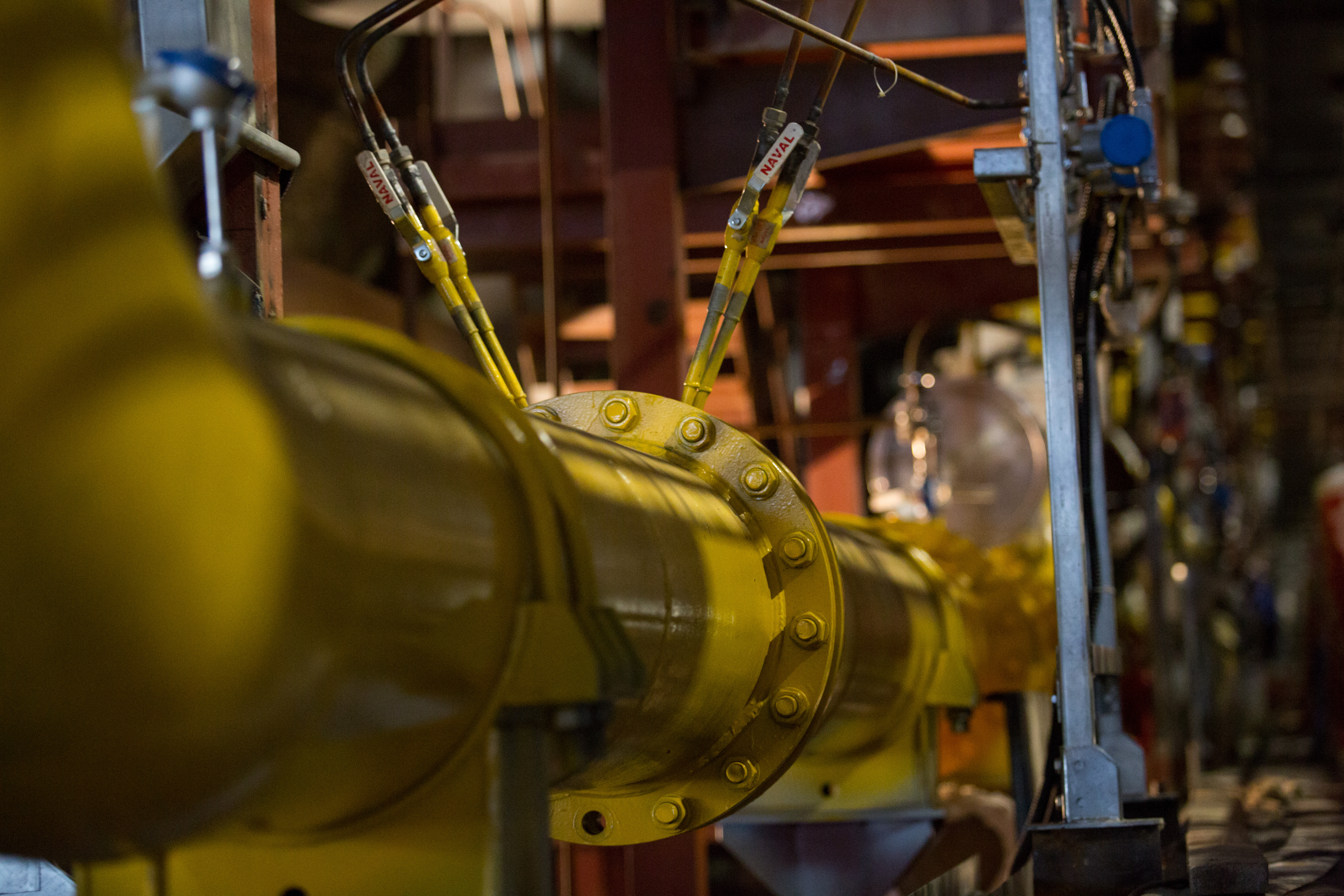

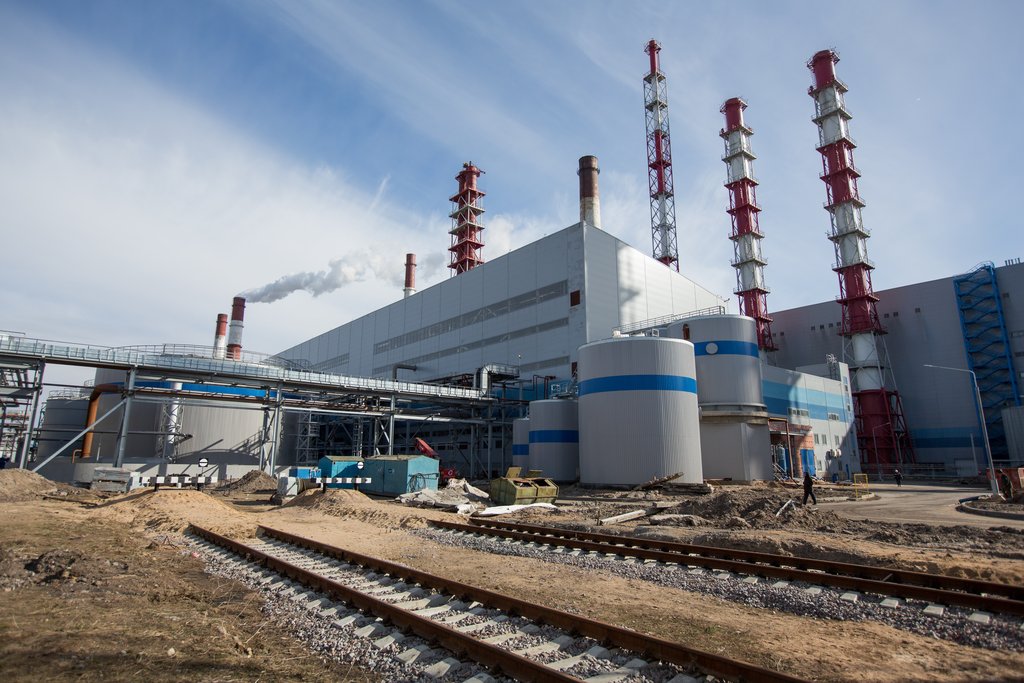

Март 2011: Новый энергоблок ПГУ-180 начал поставку мощностей

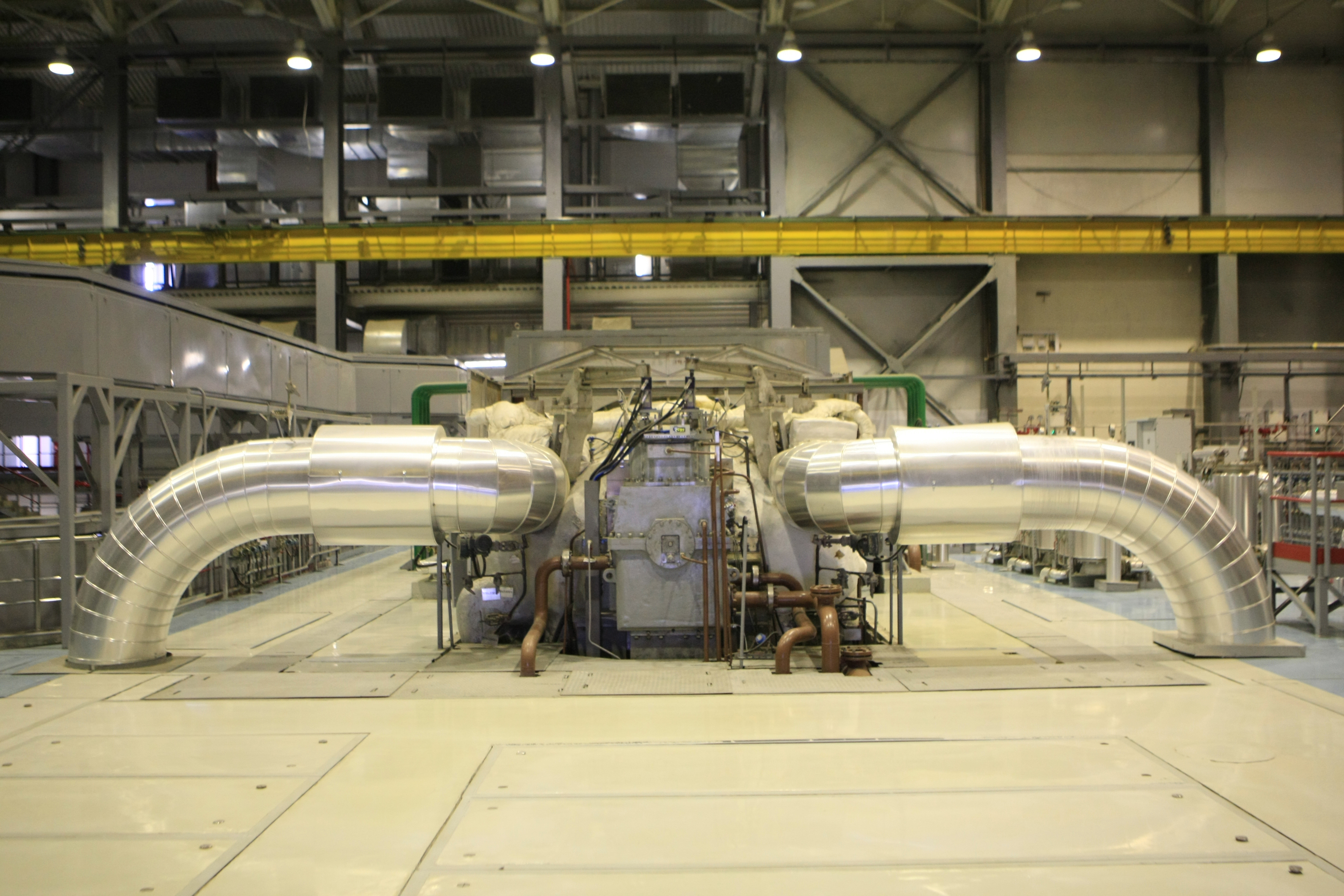

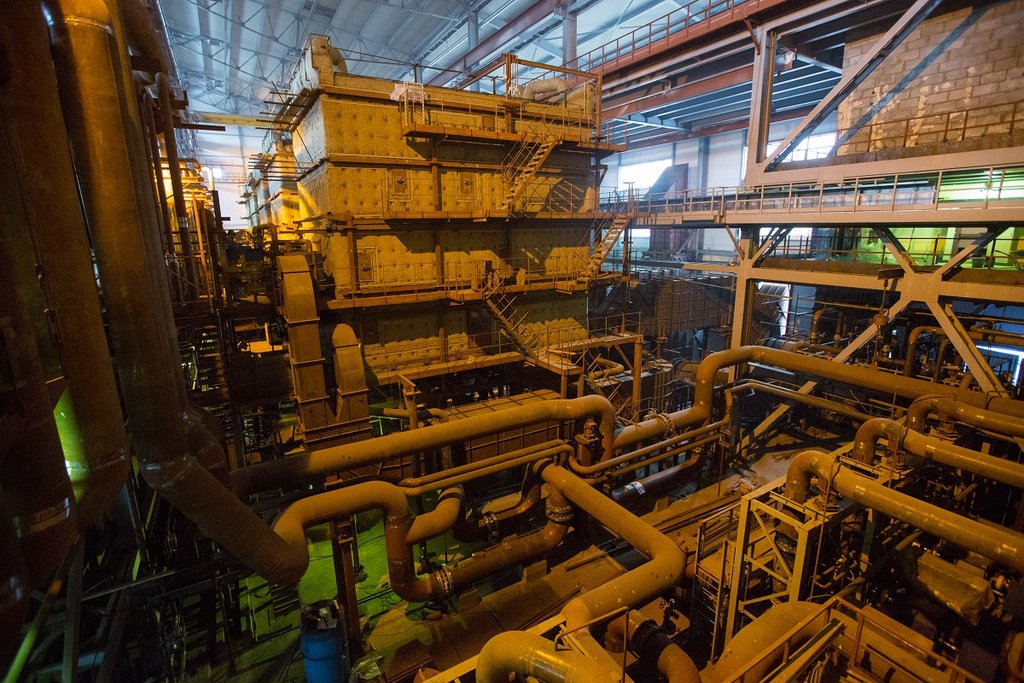

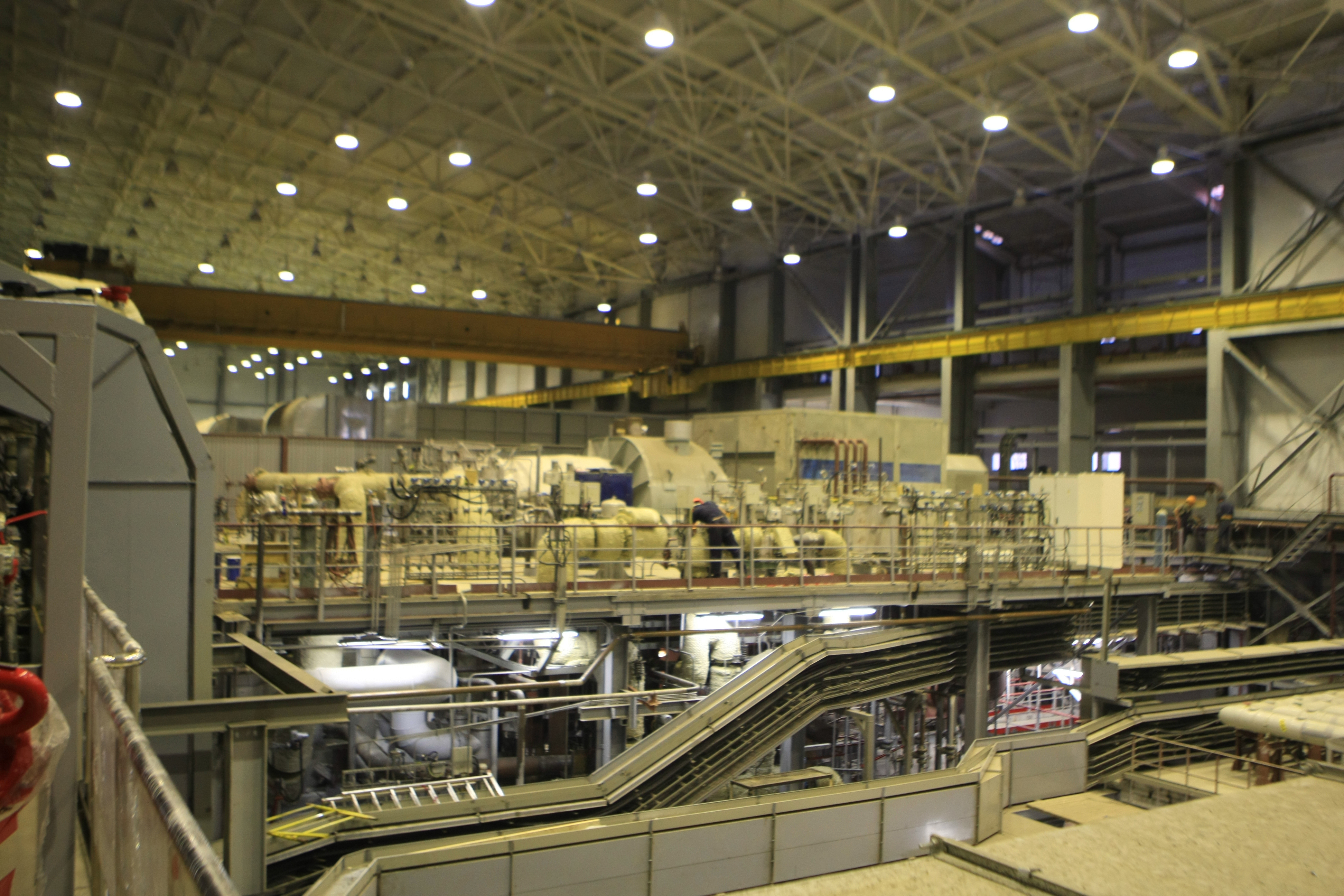

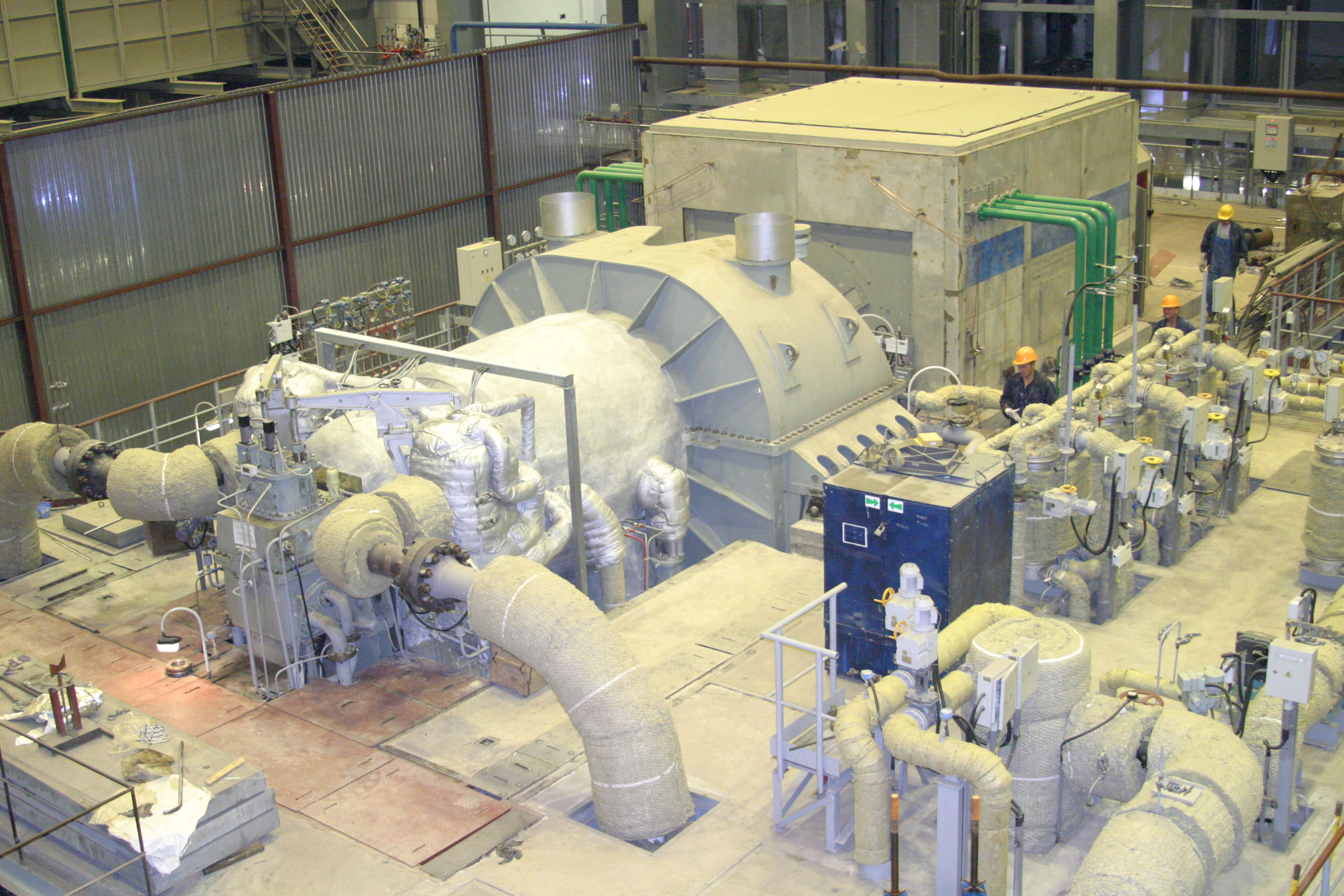

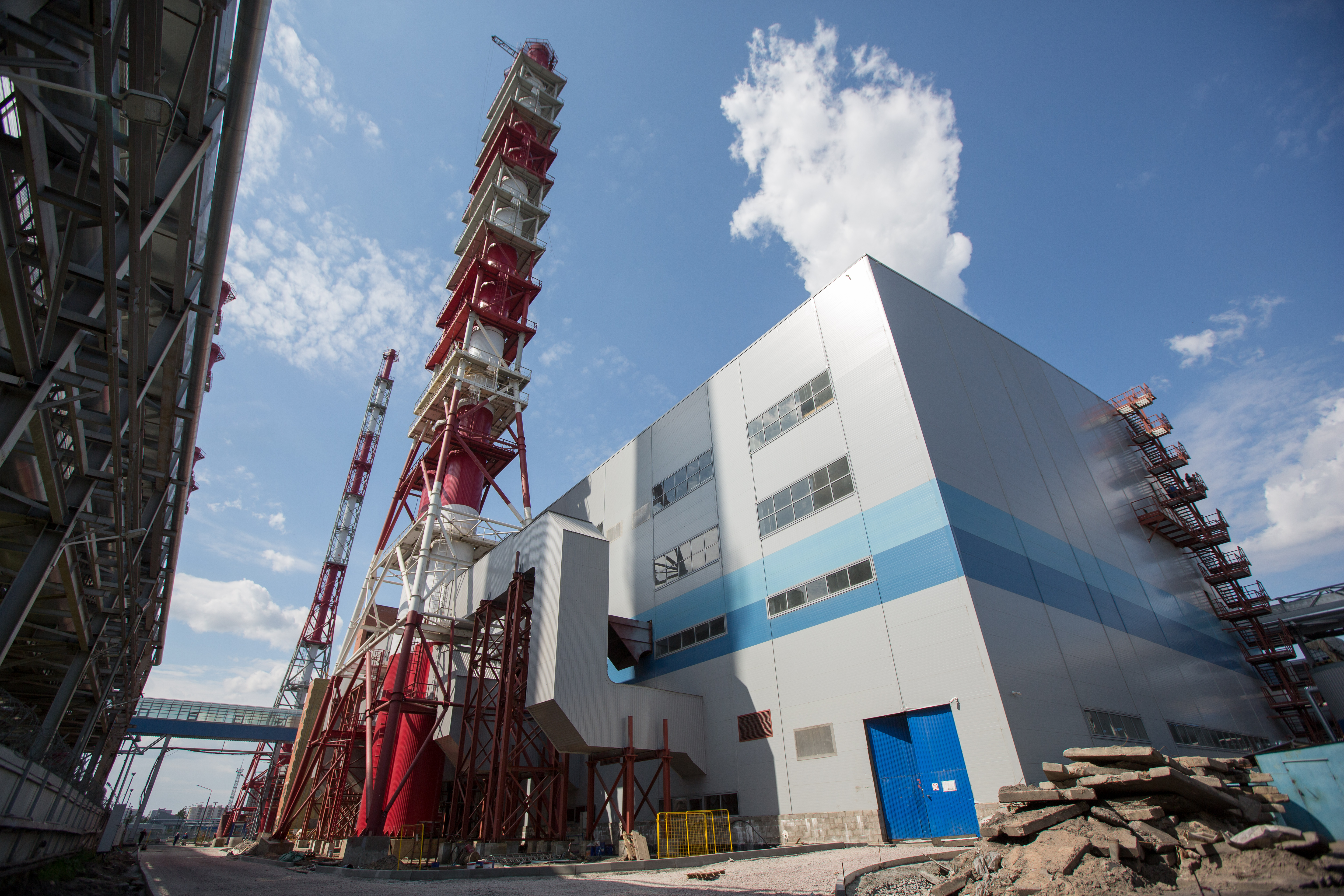

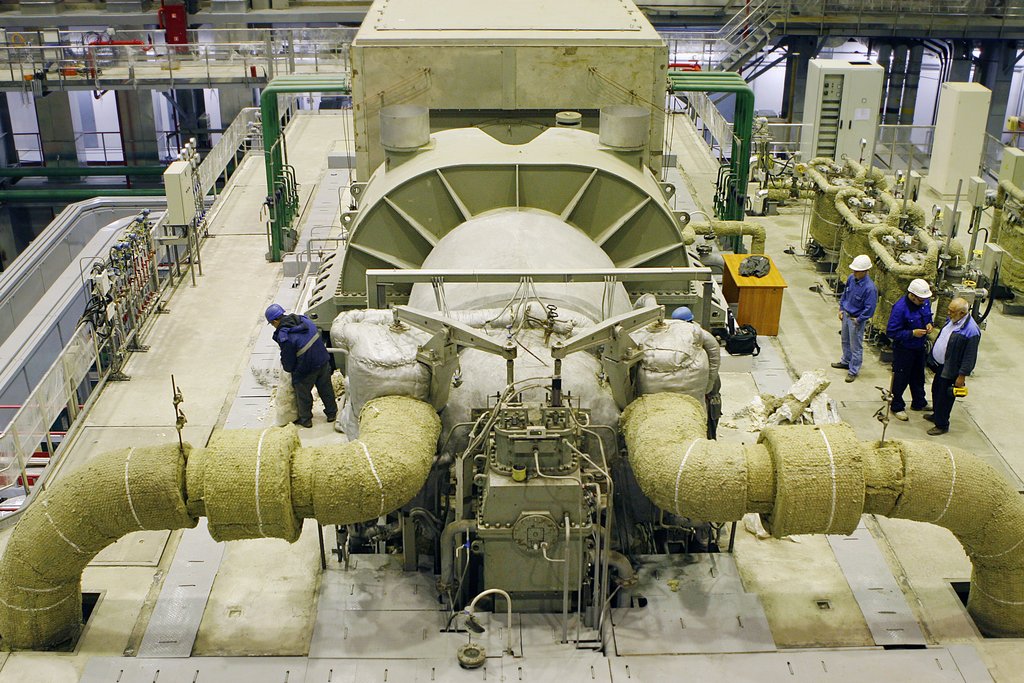

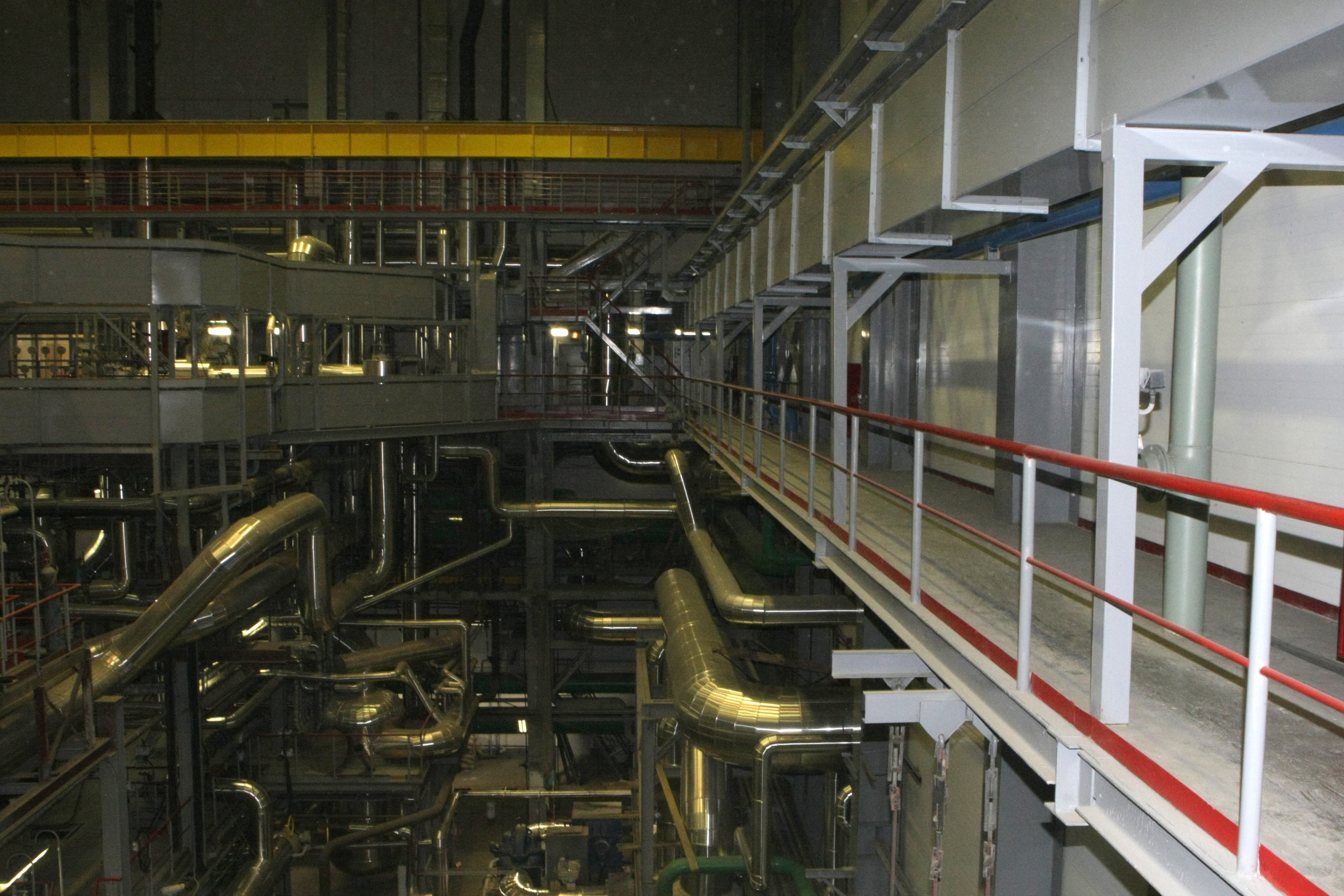

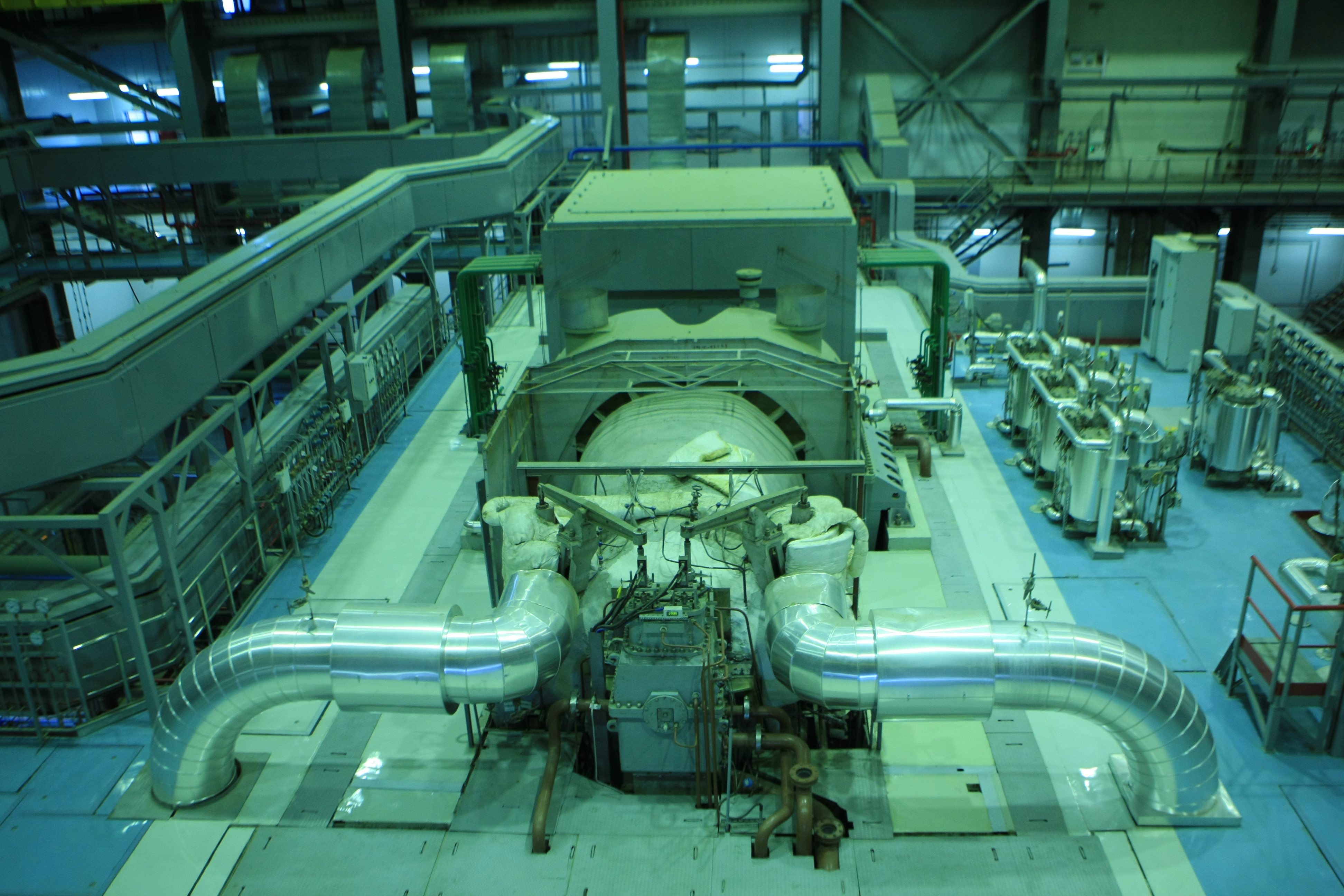

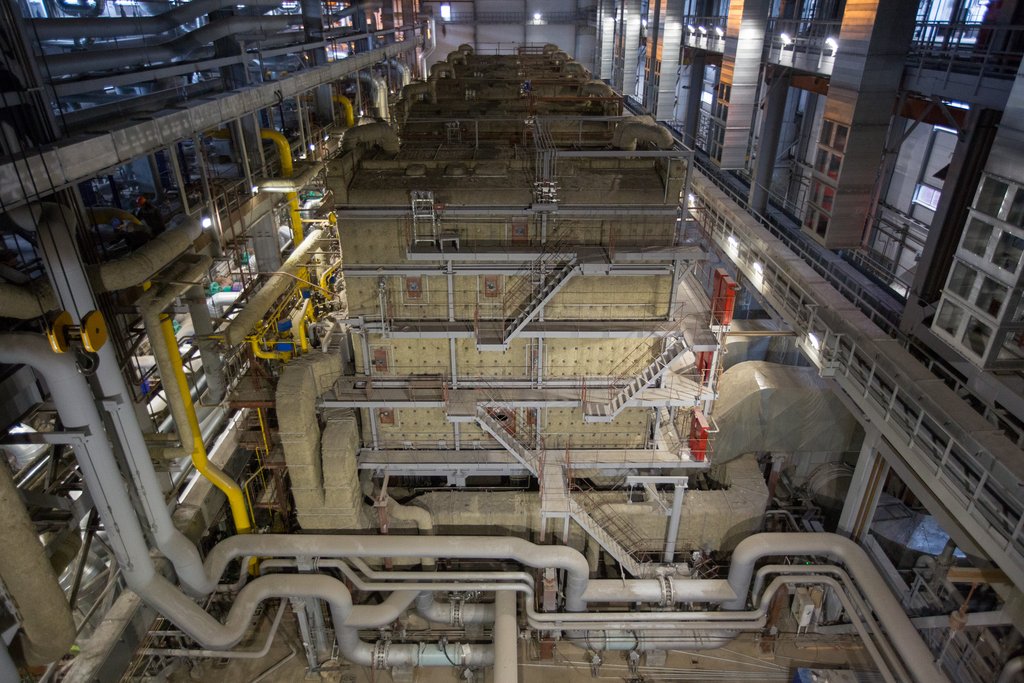

Январь 2011: Новый энергоблок ПГУ-180 в работе

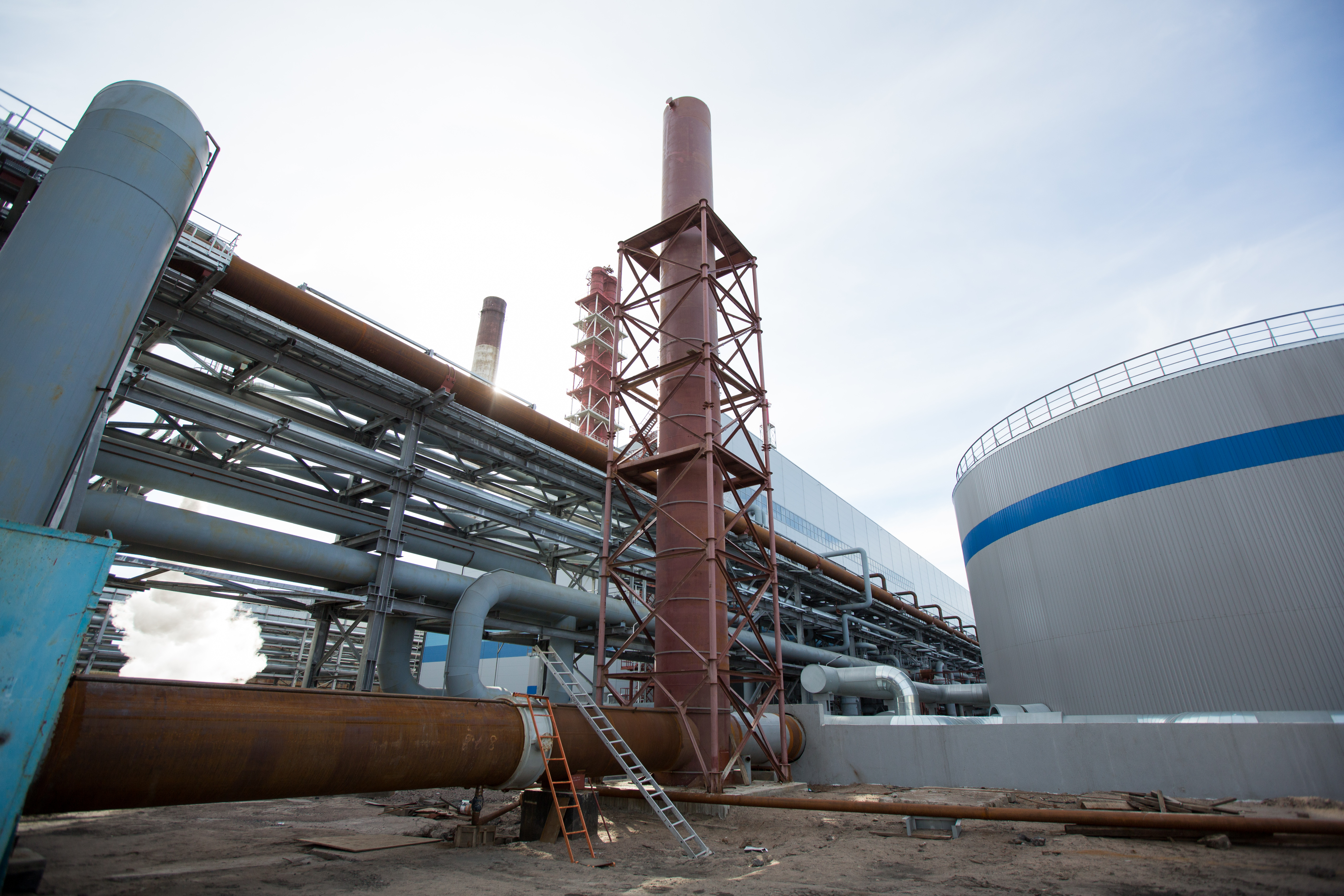

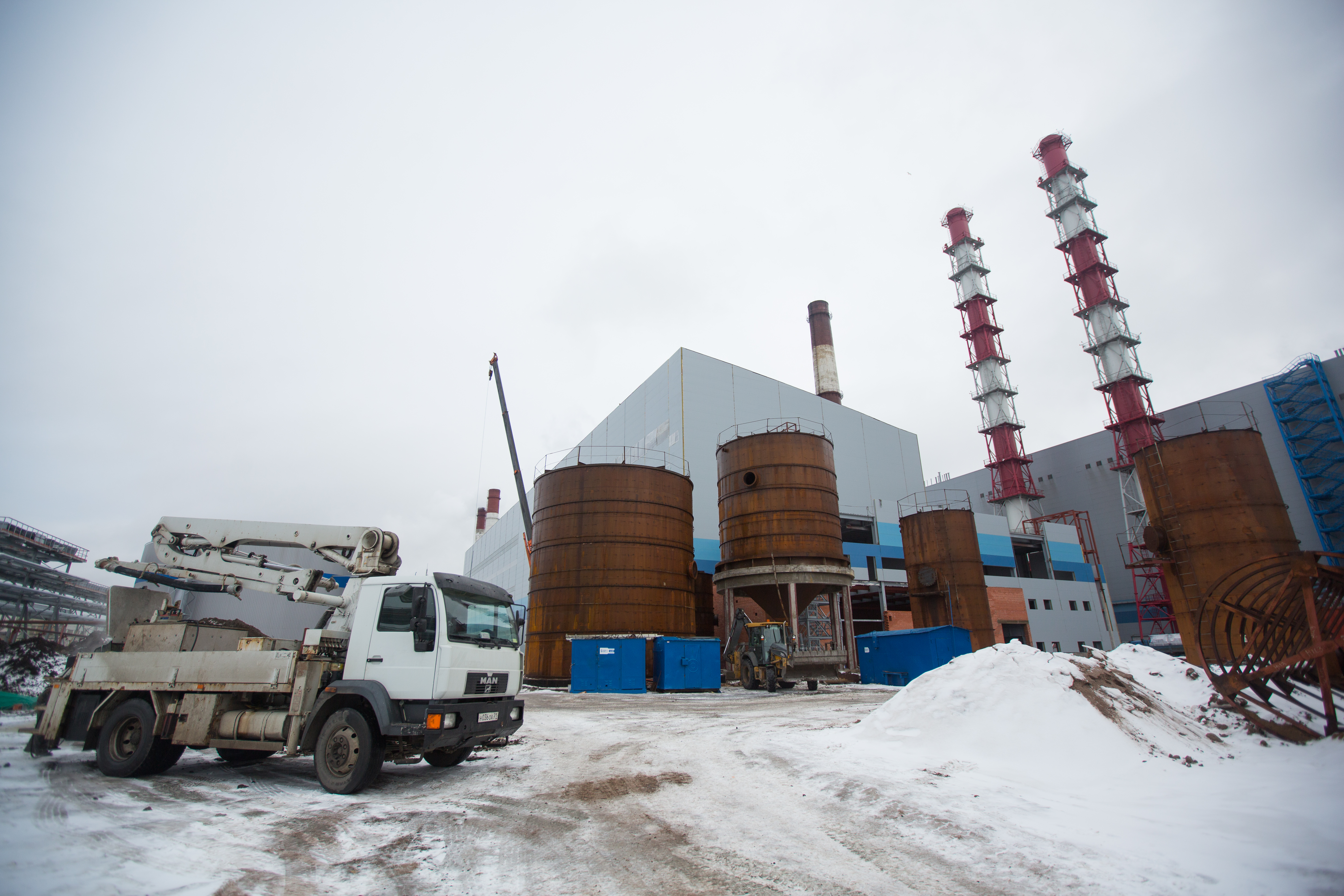

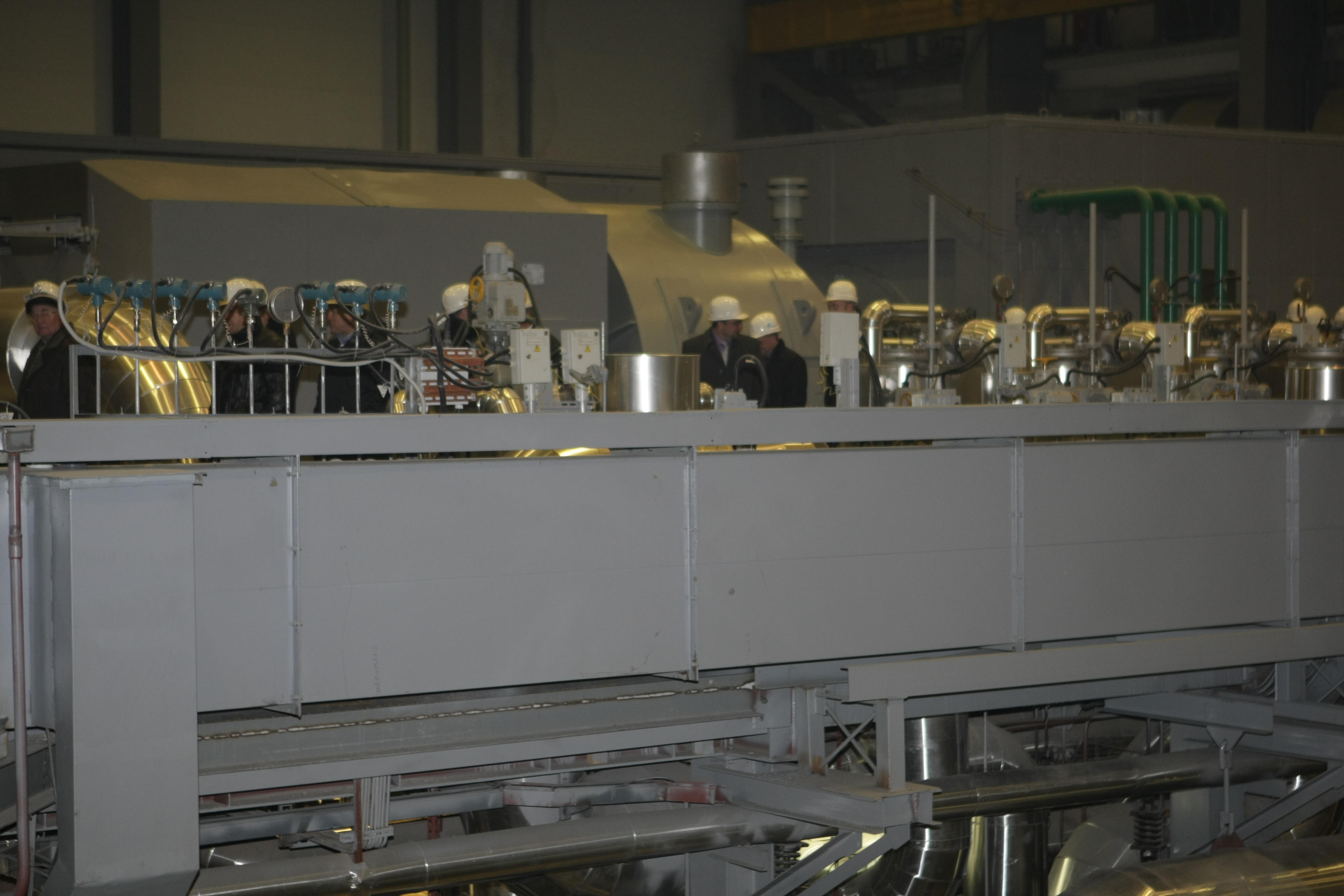

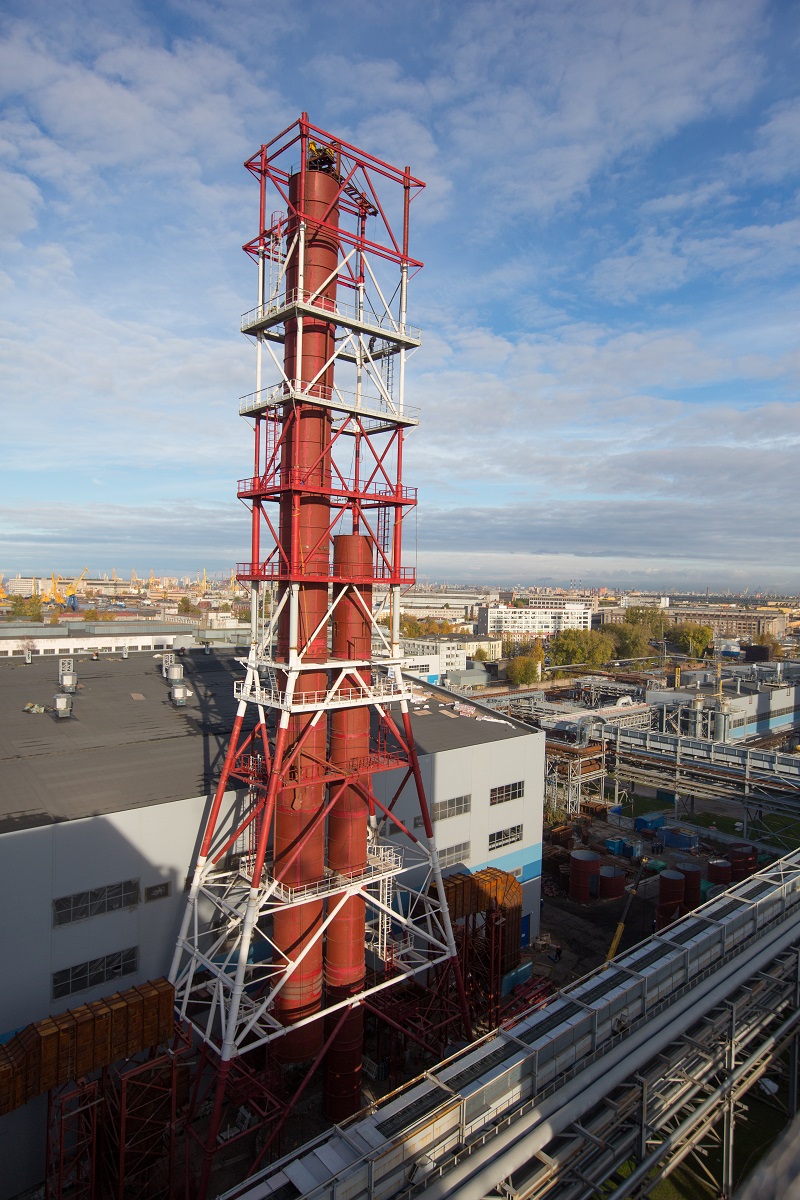

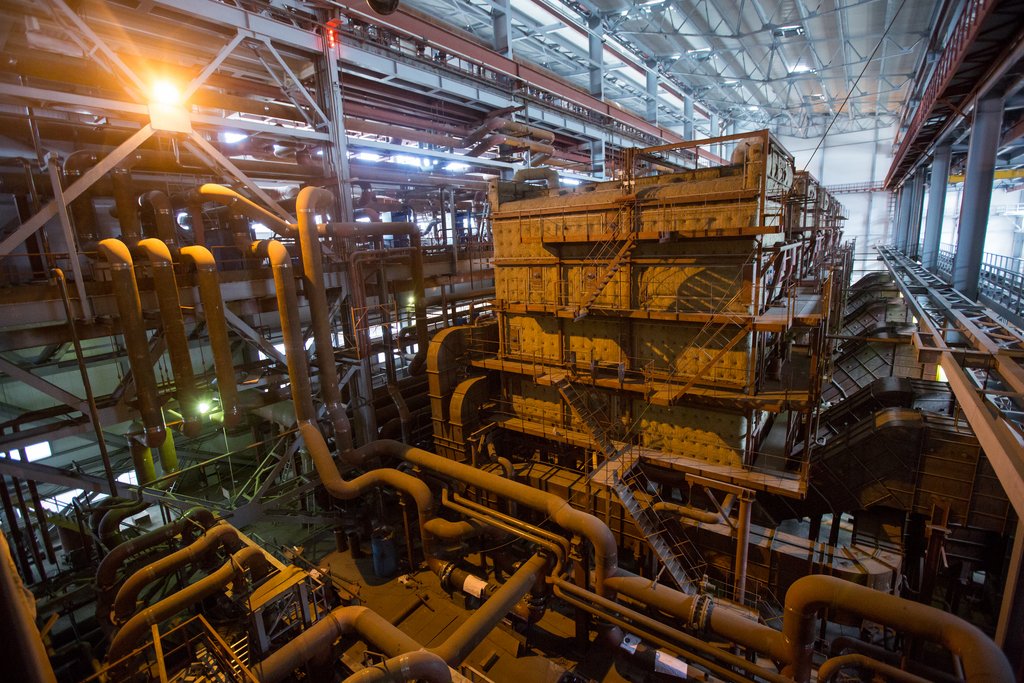

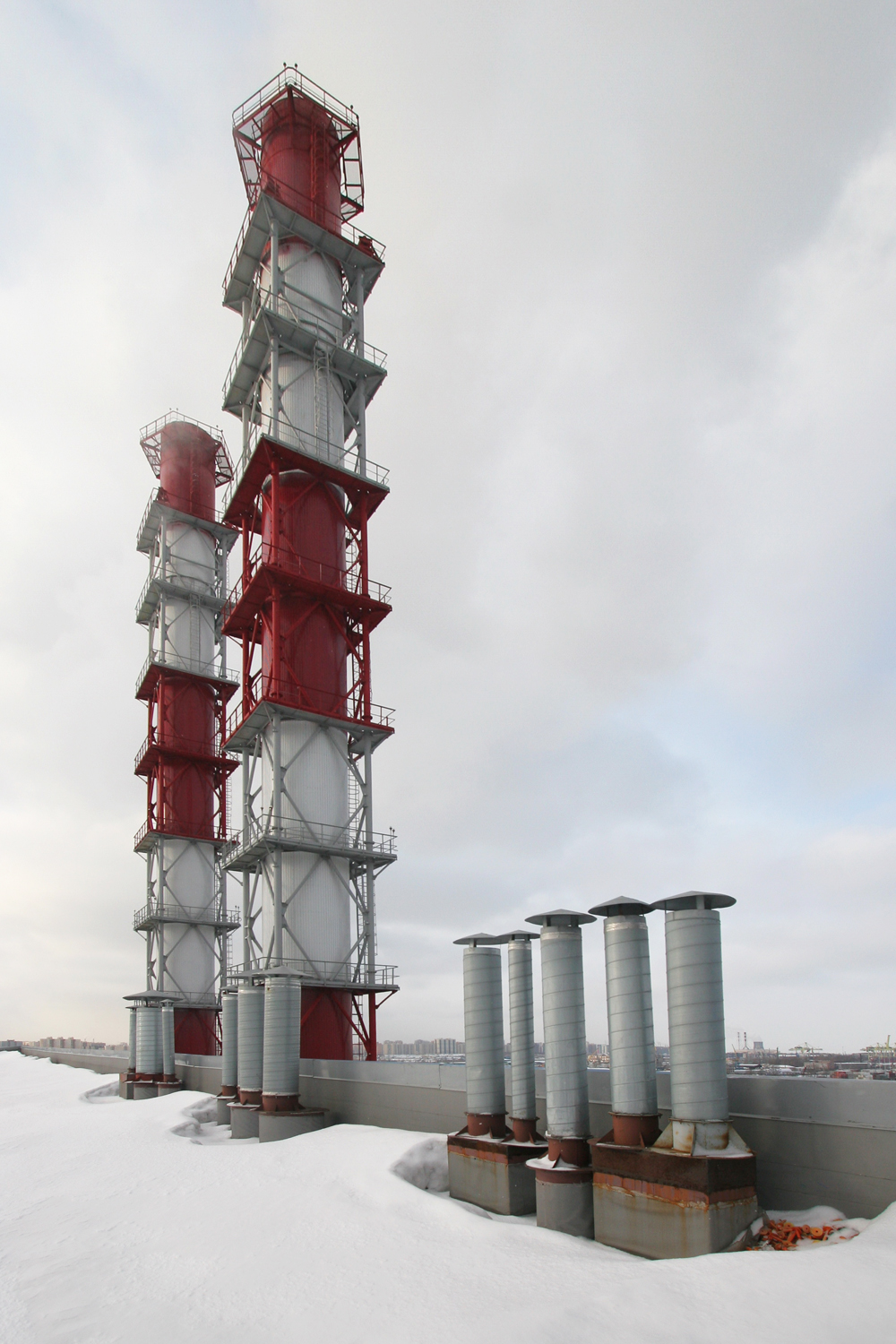

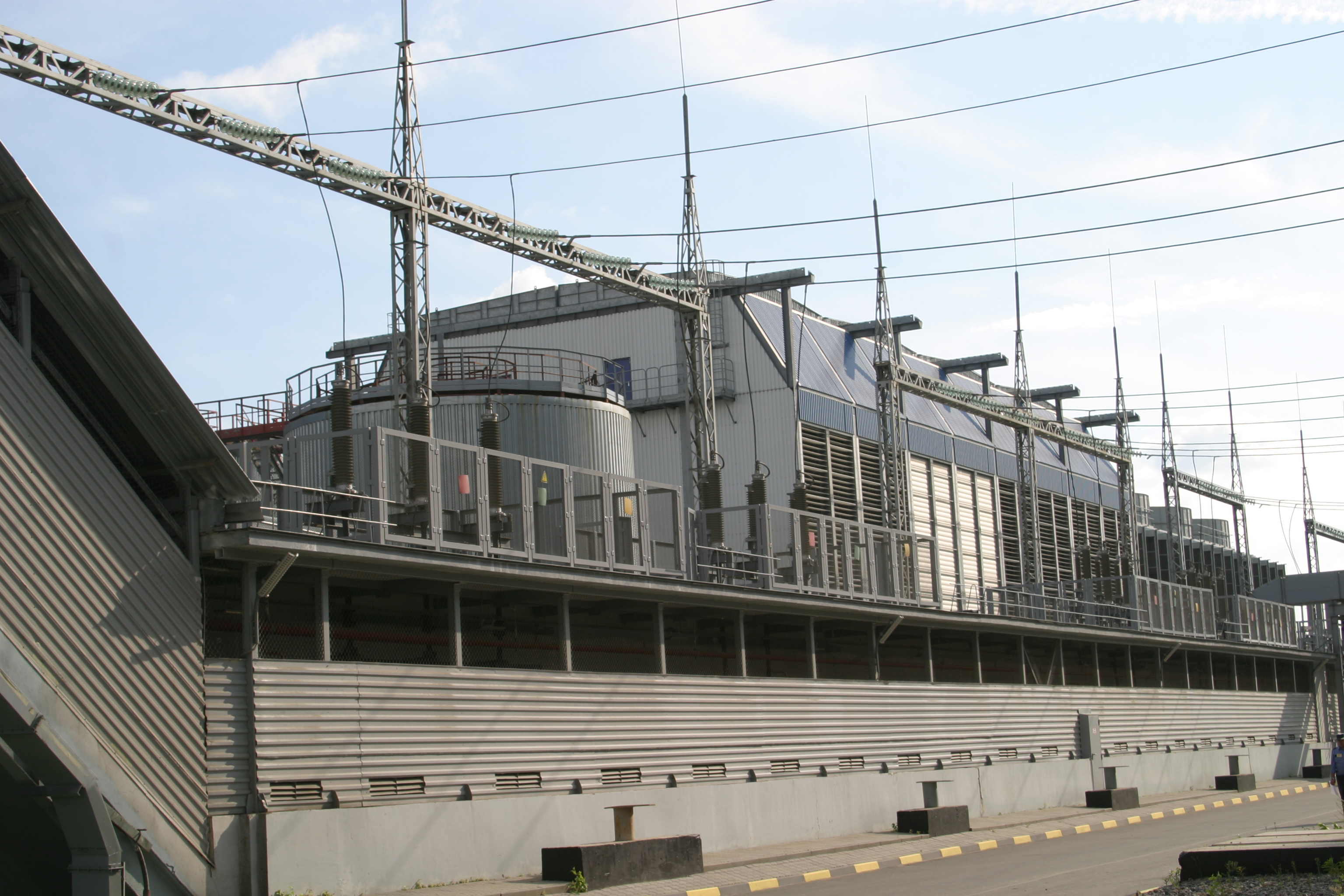

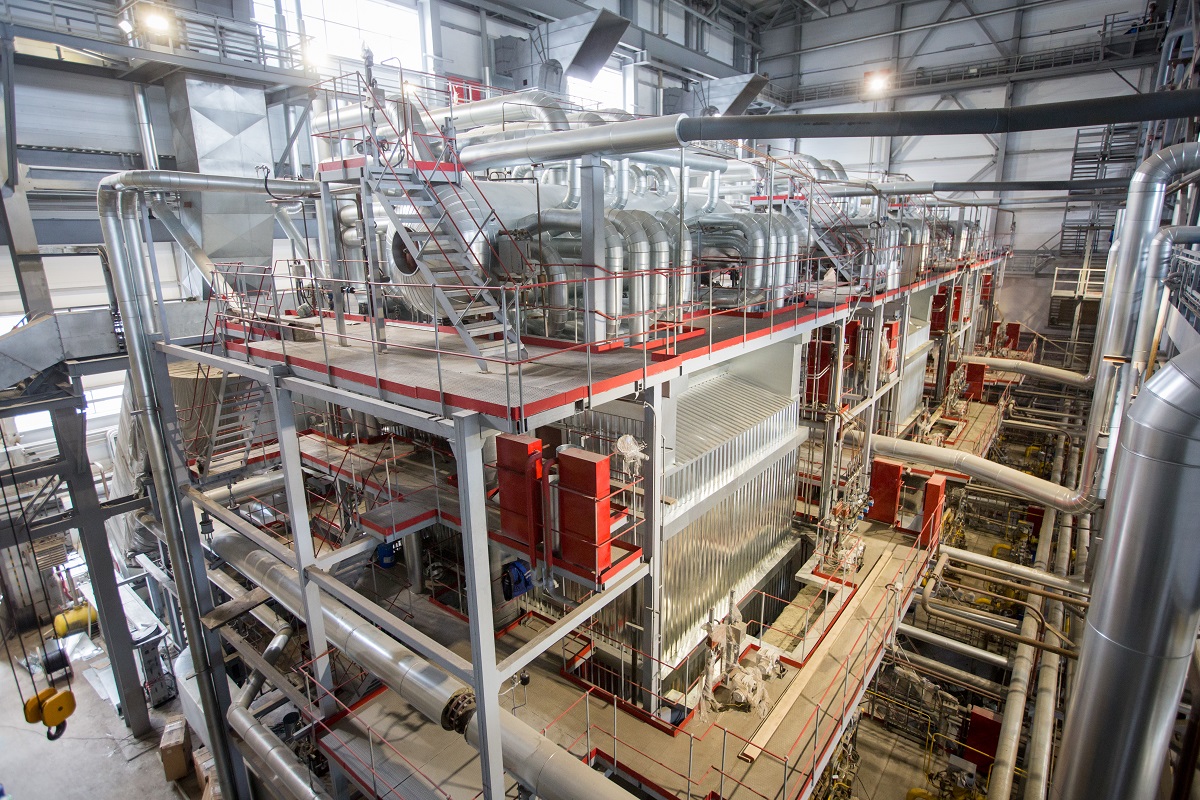

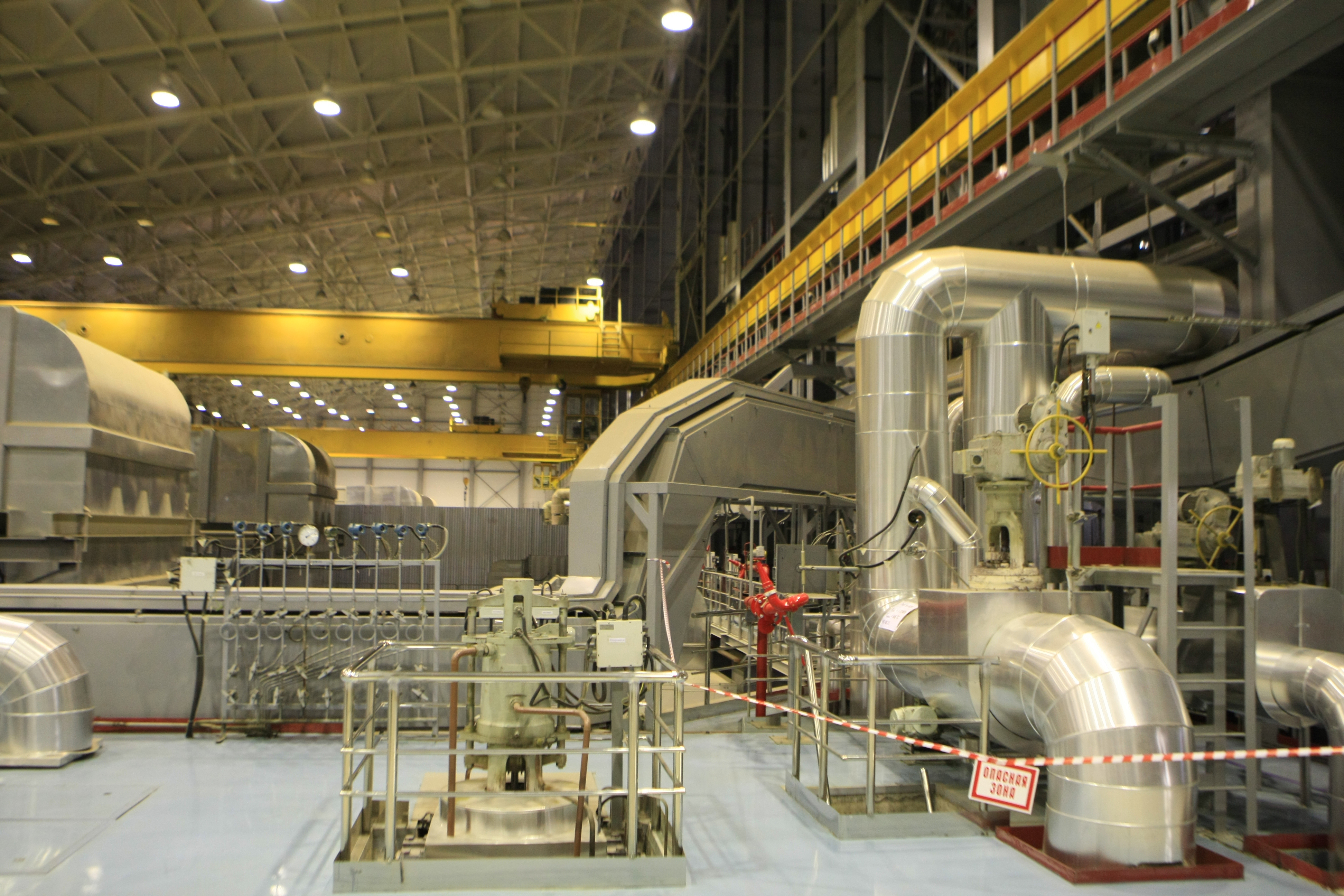

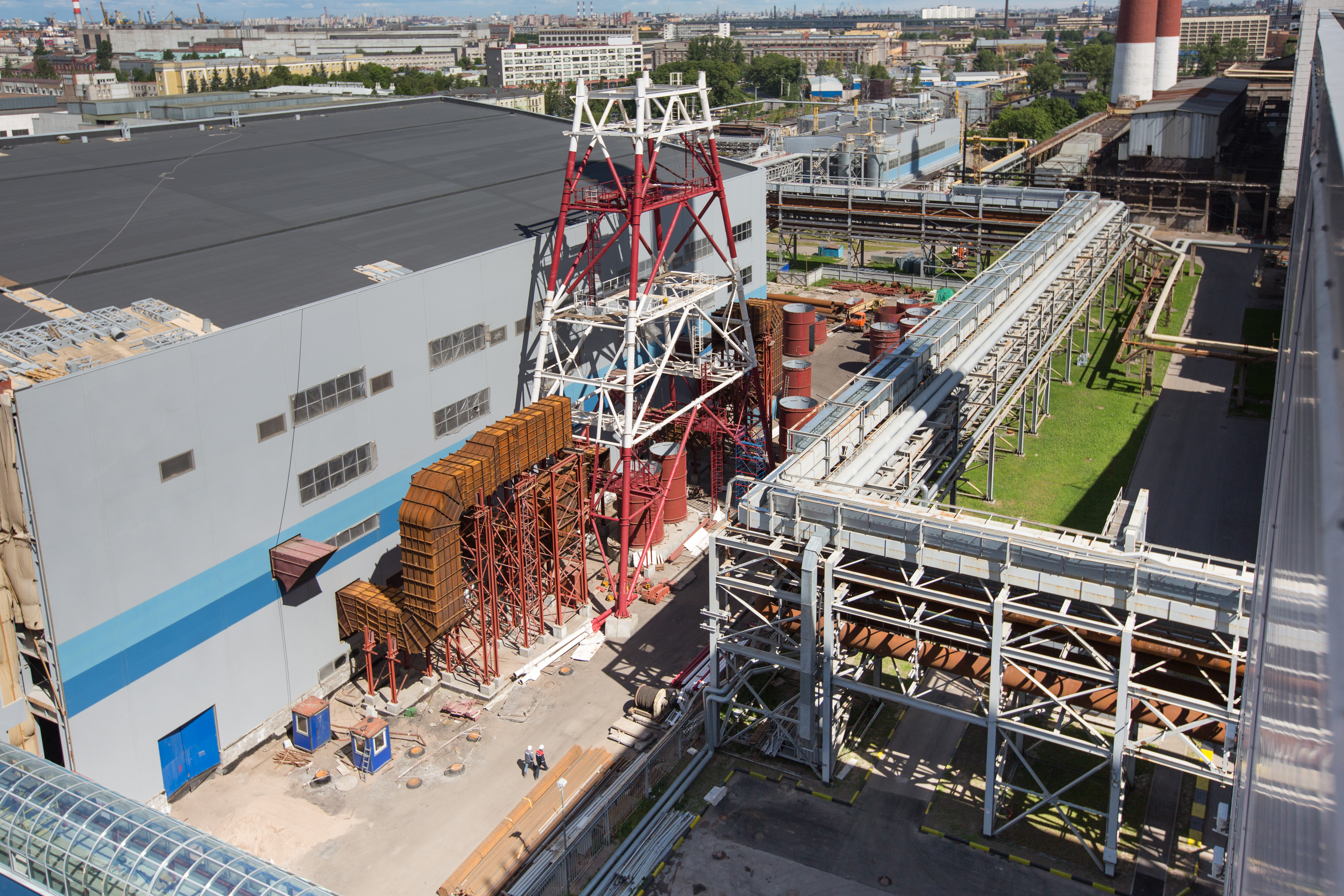

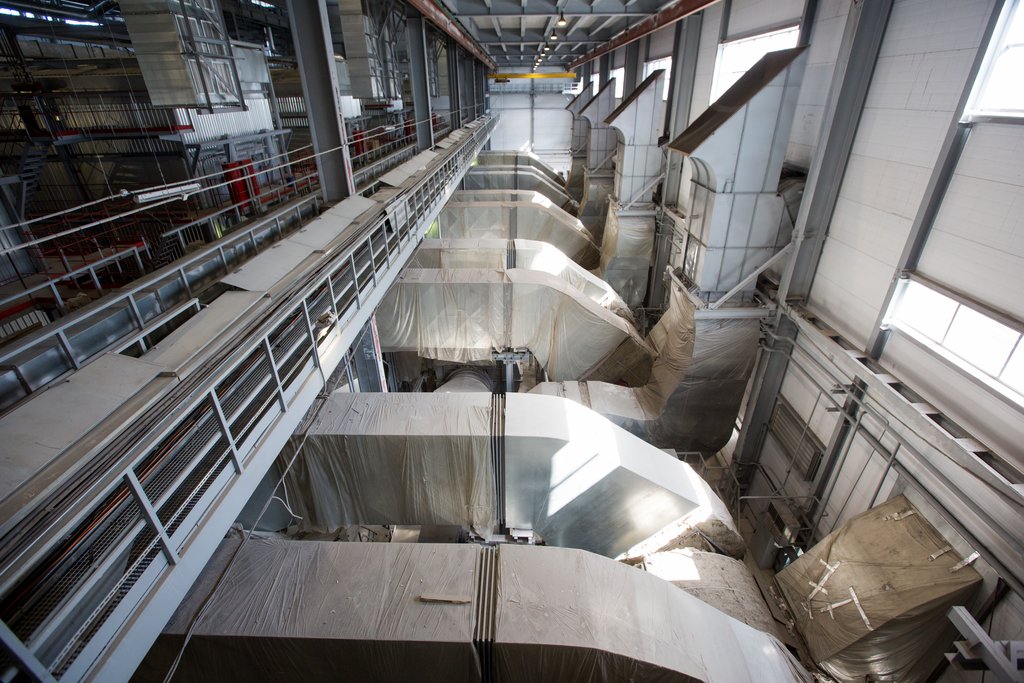

Октябрь 2010: Завершение испытаний первого энергоблока ПГУ-180

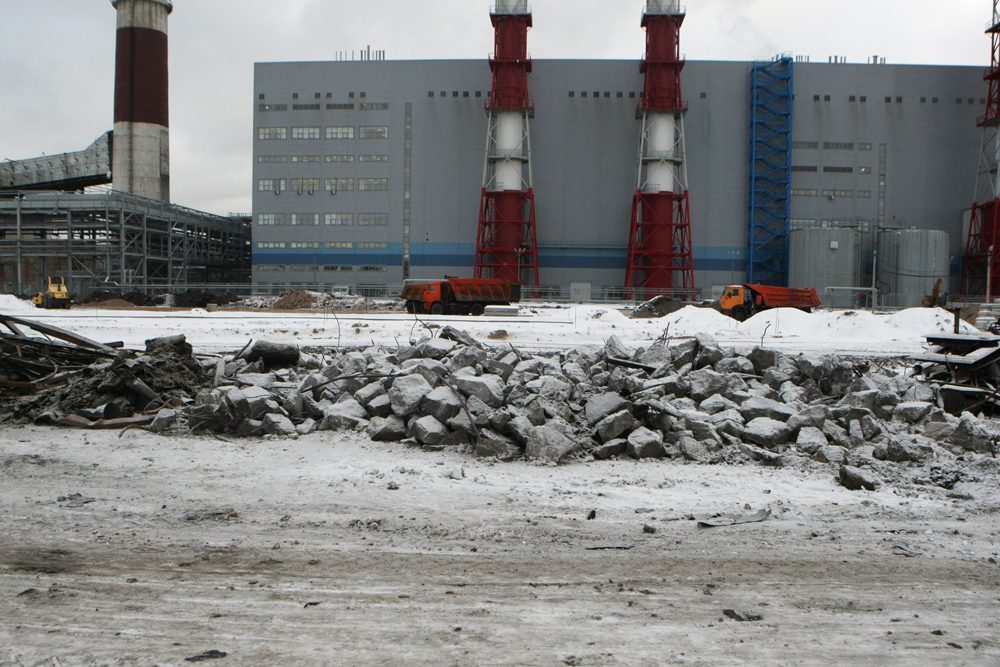

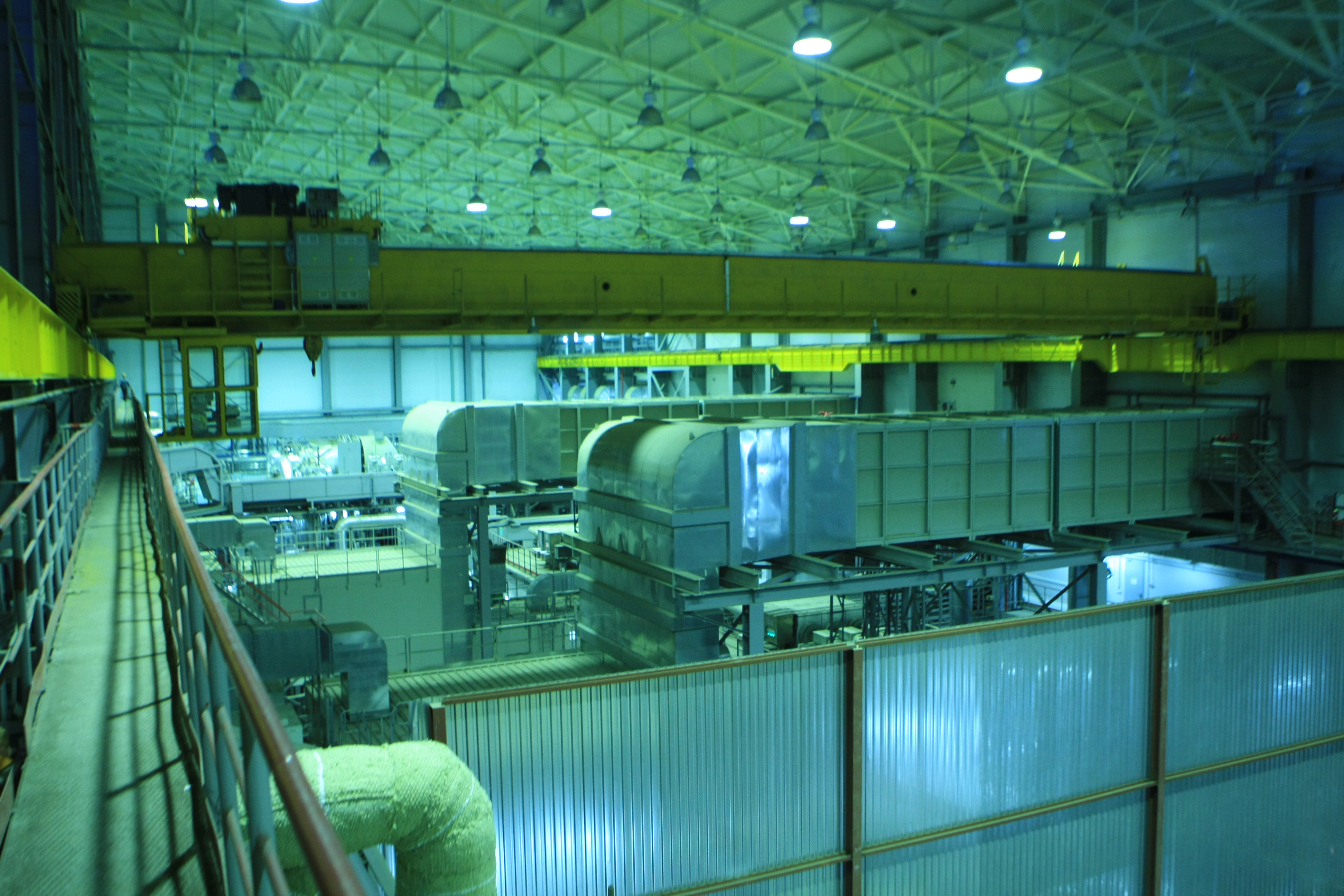

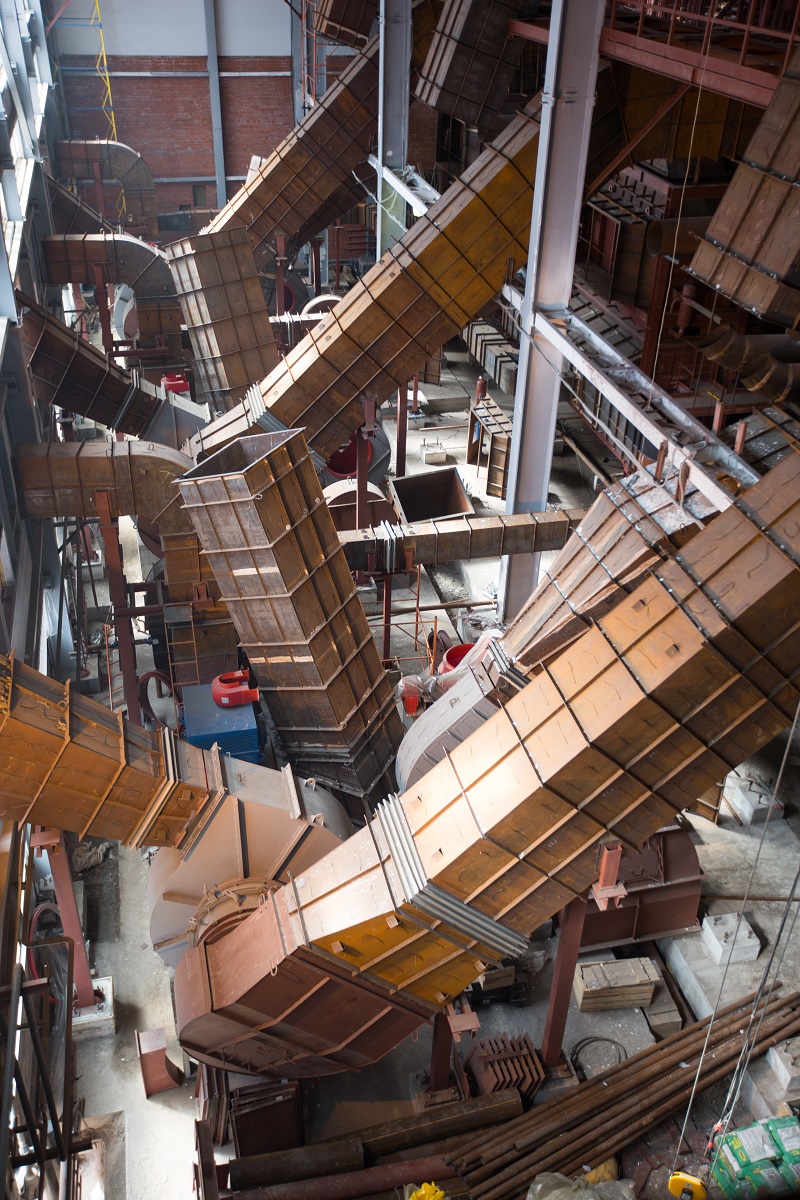

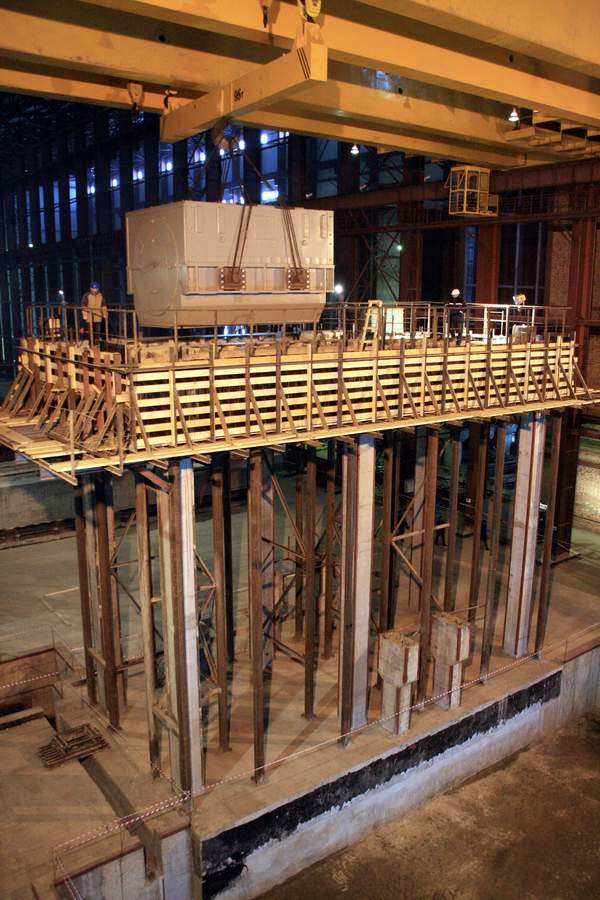

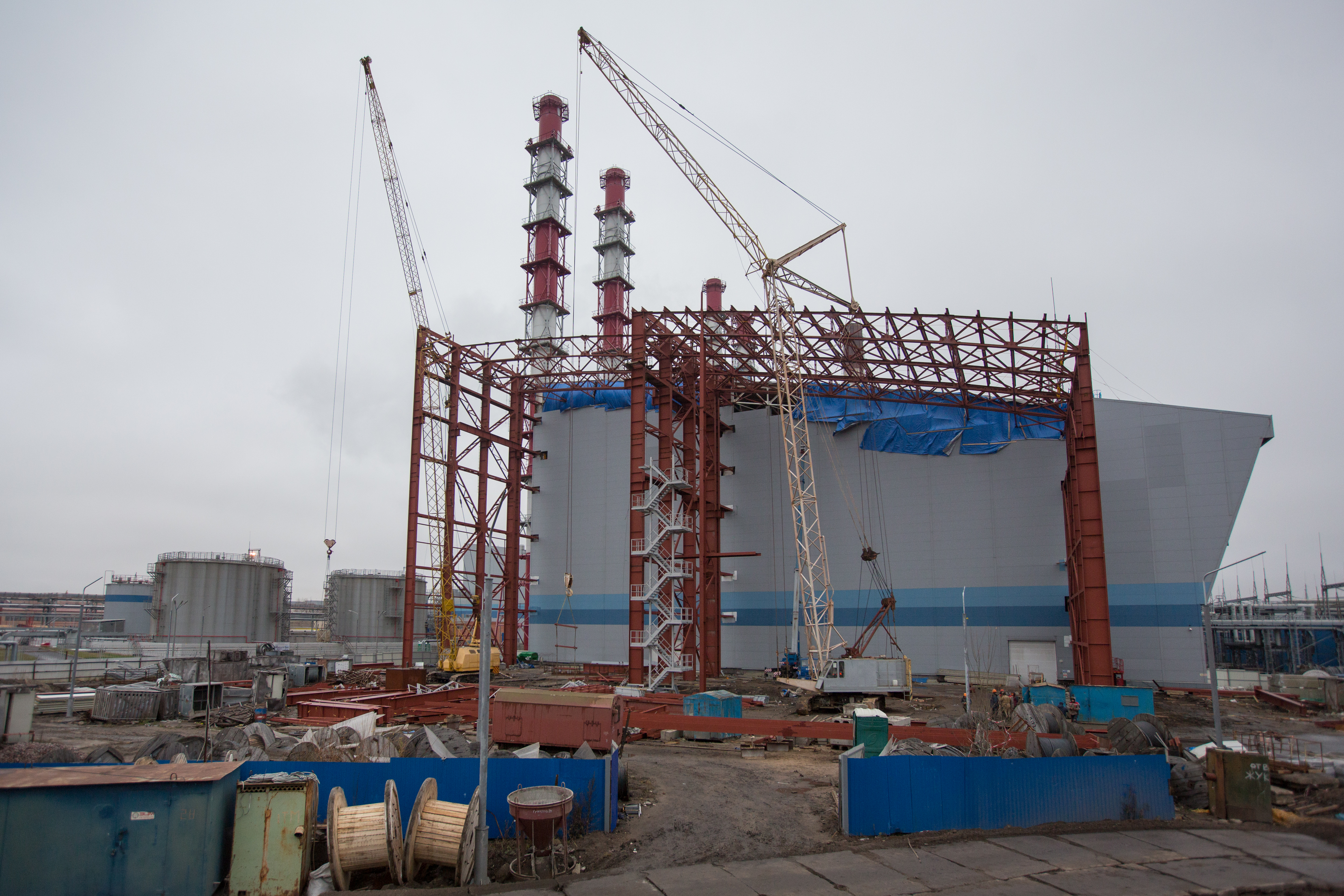

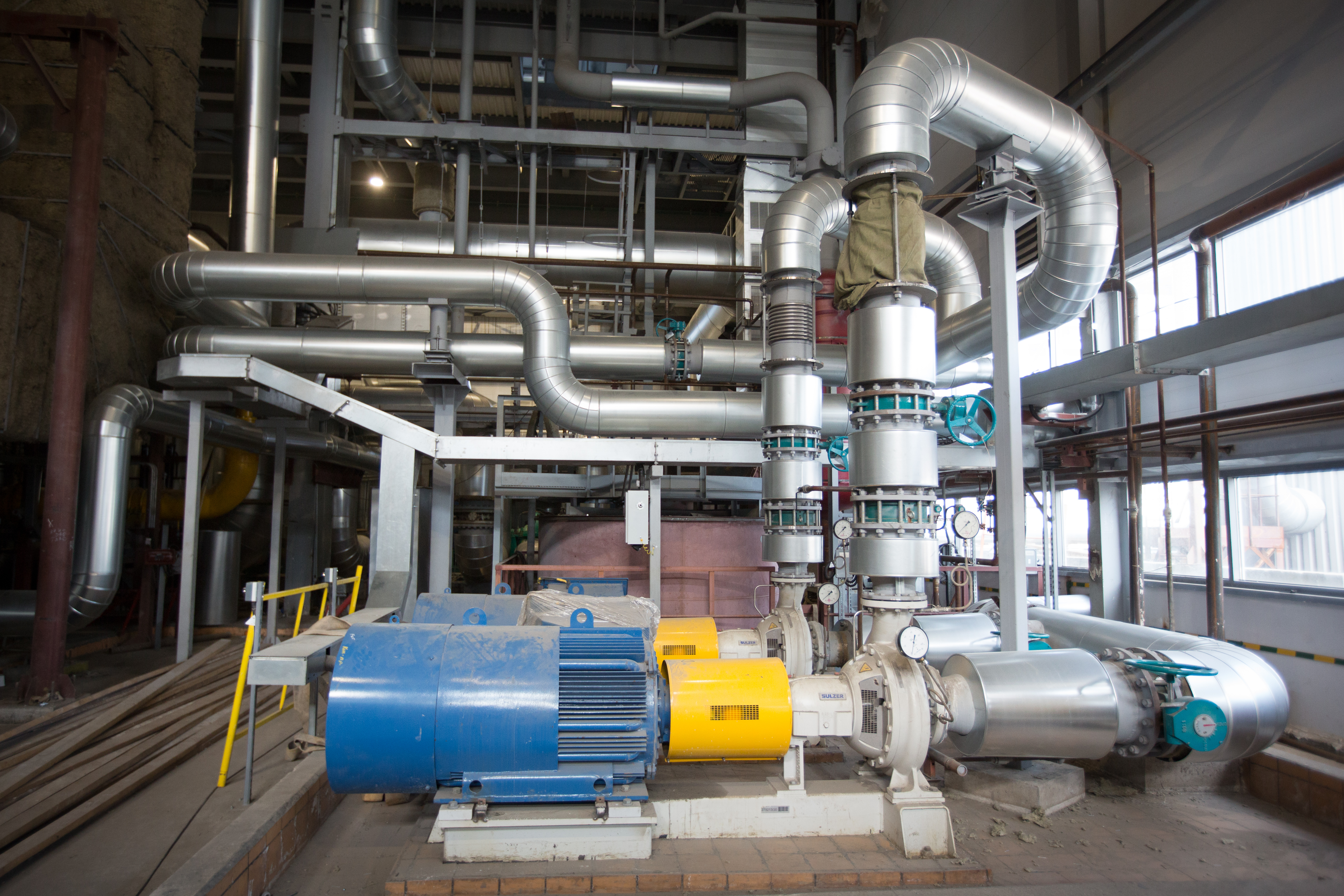

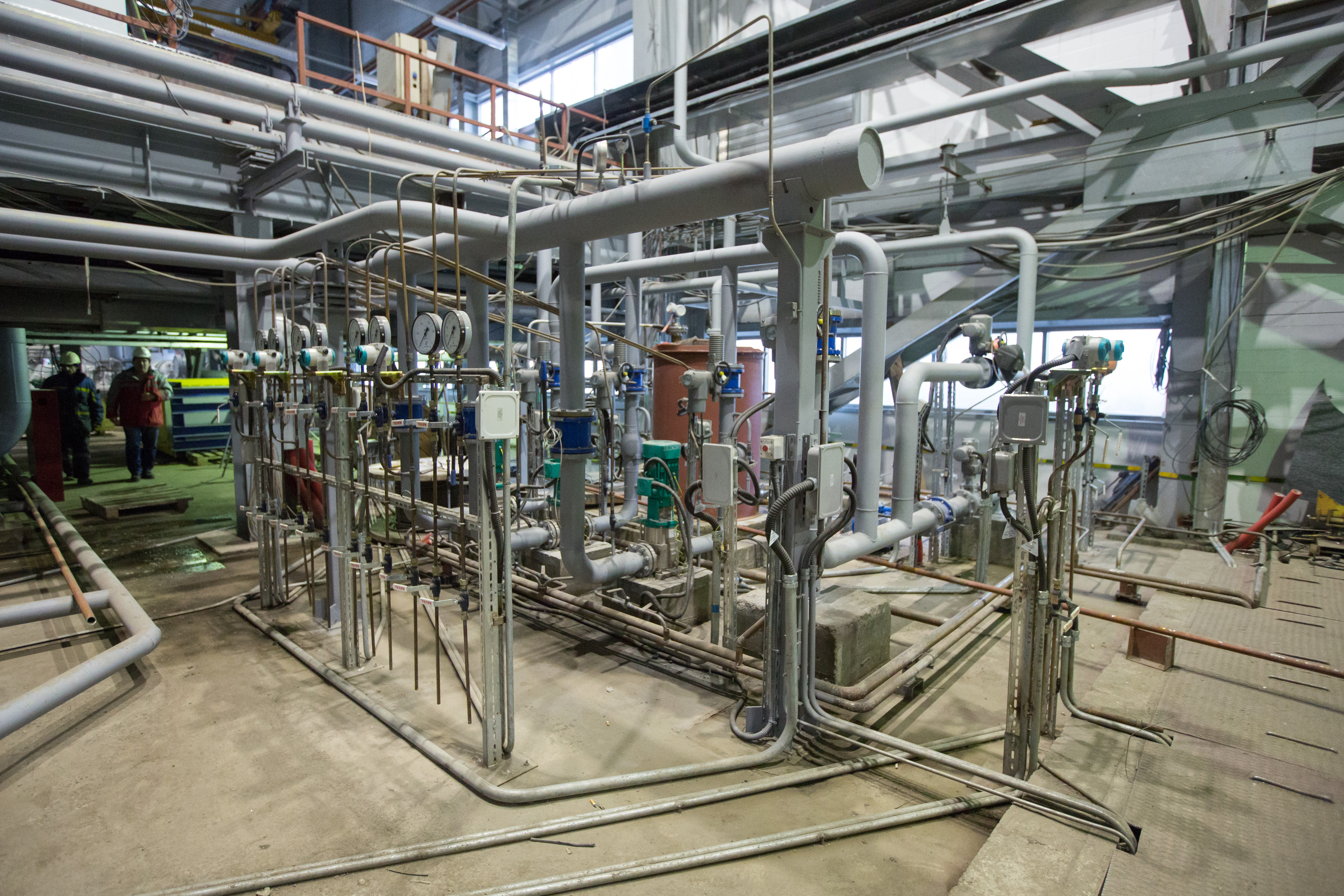

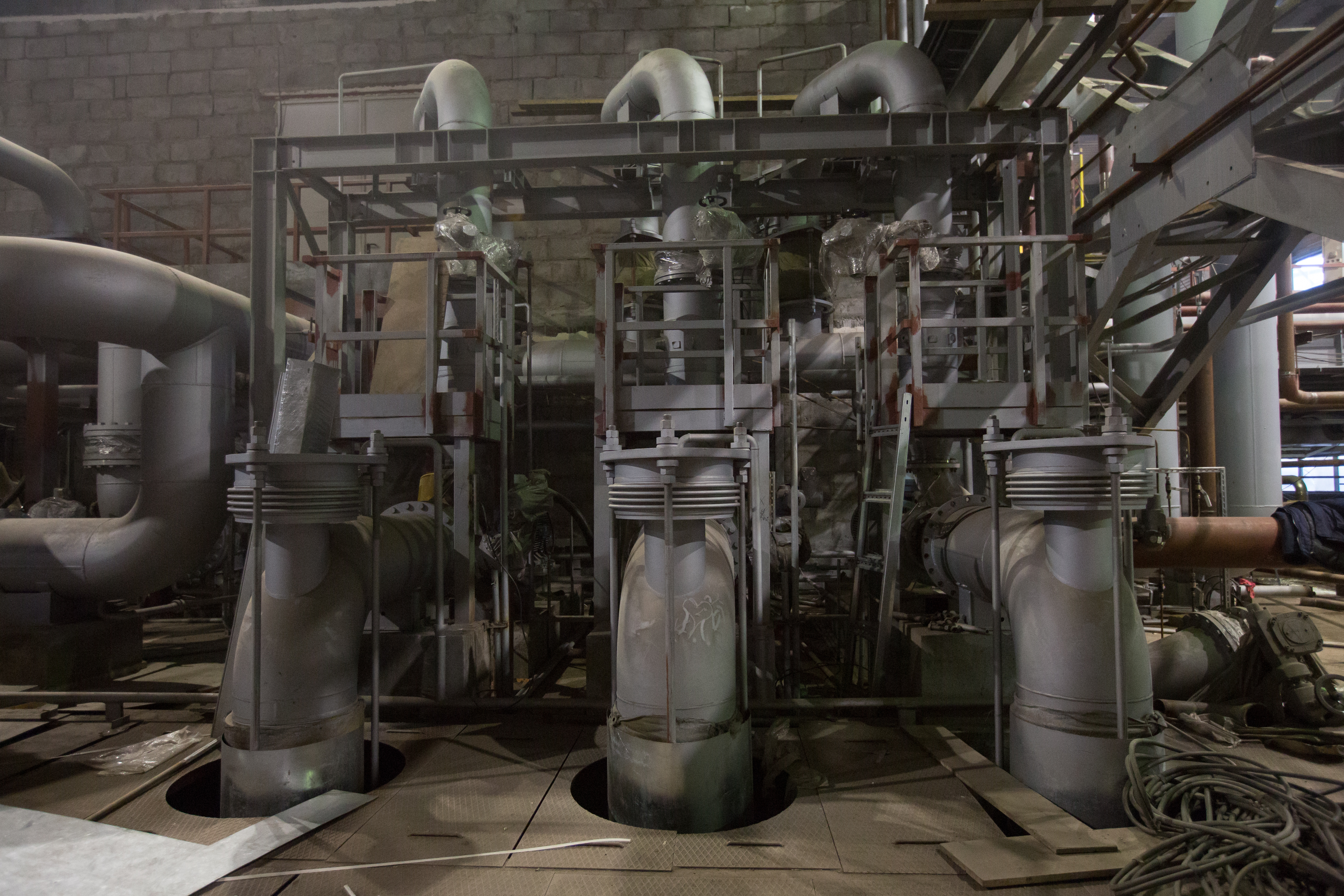

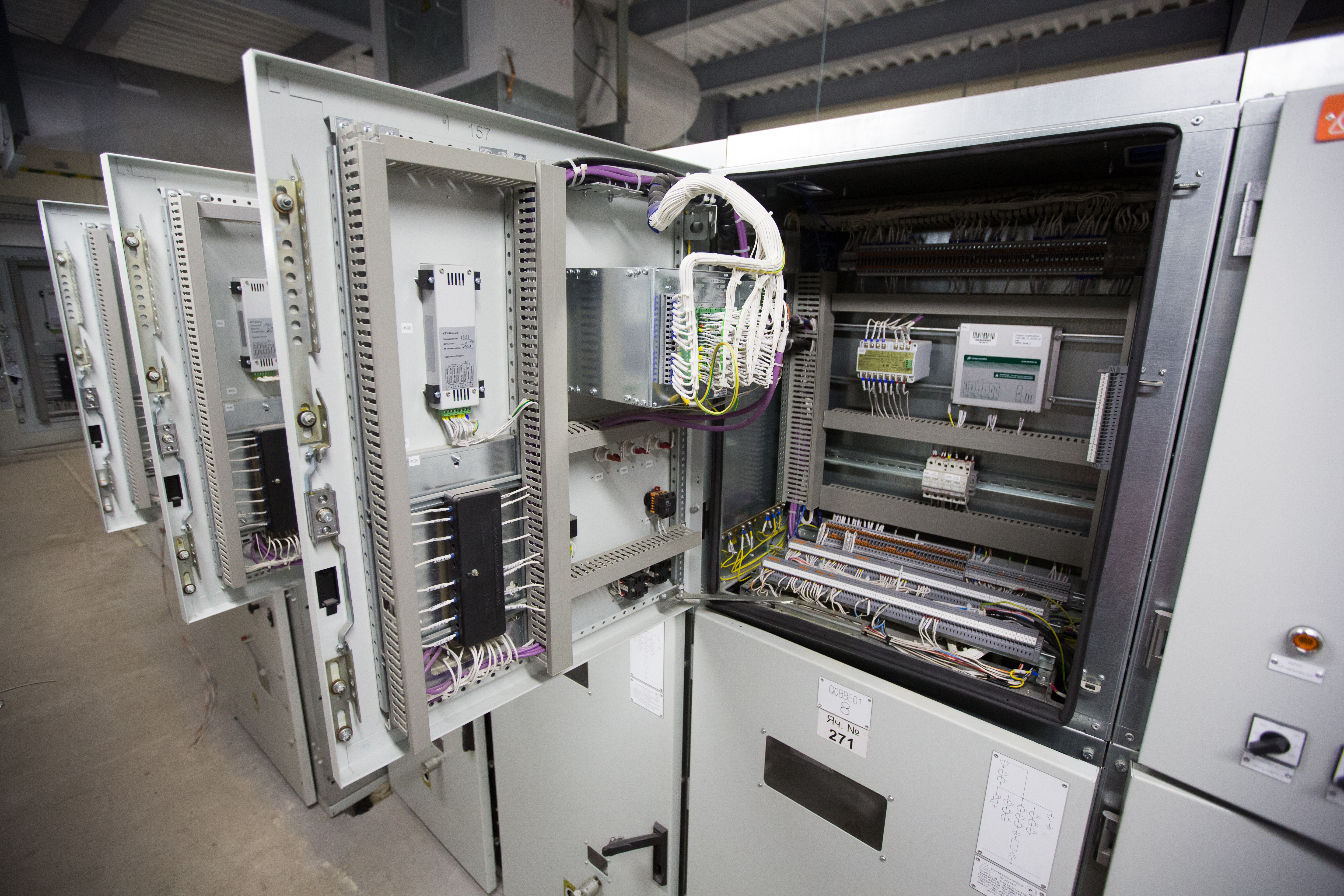

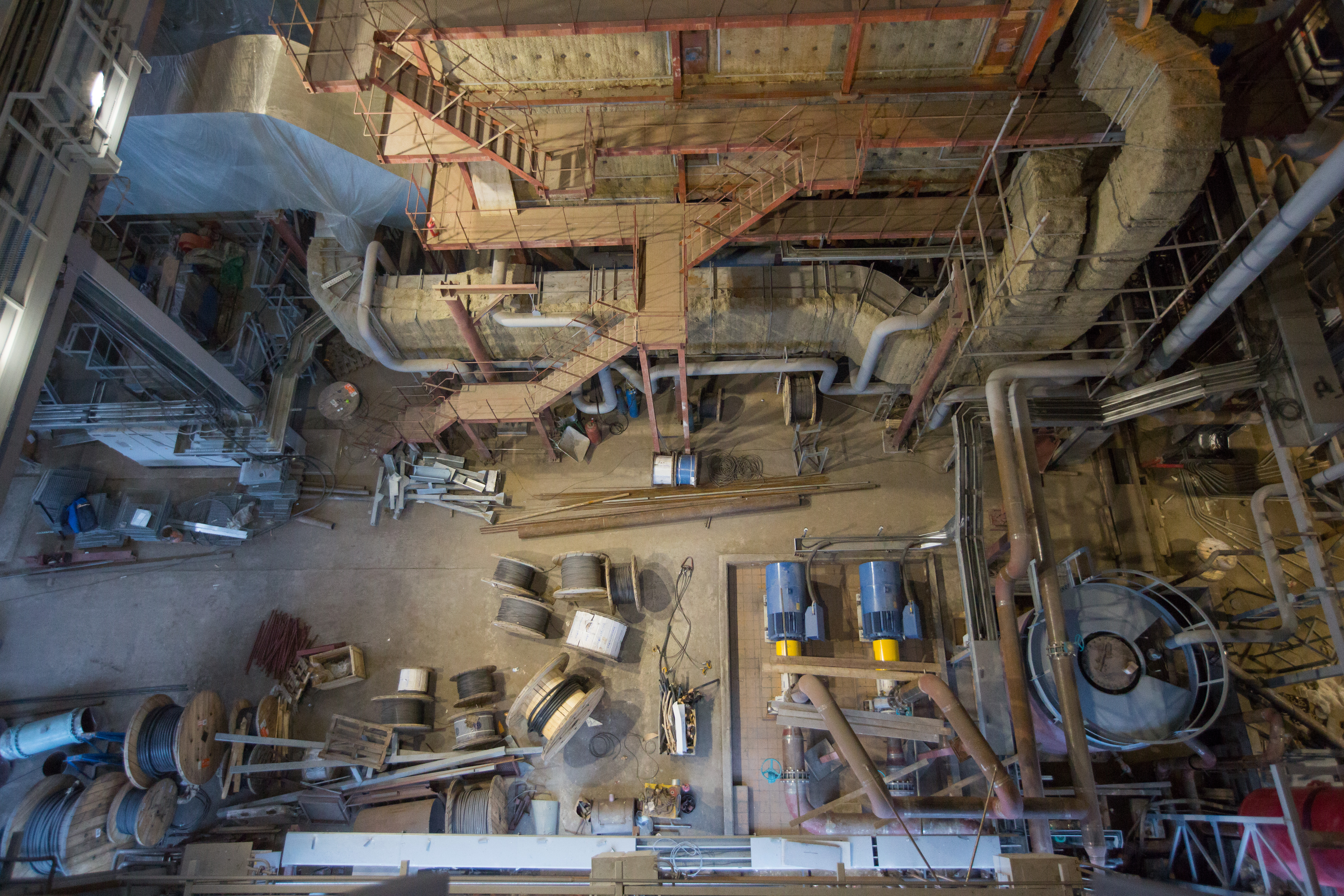

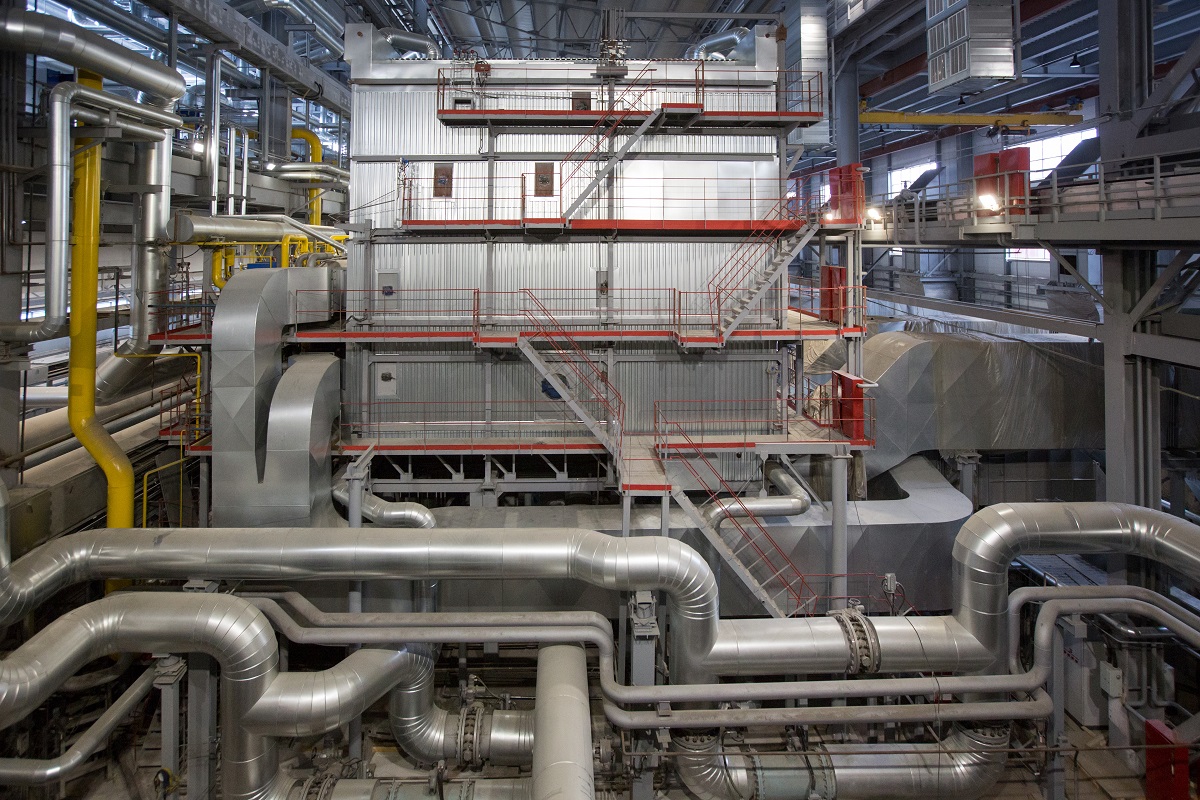

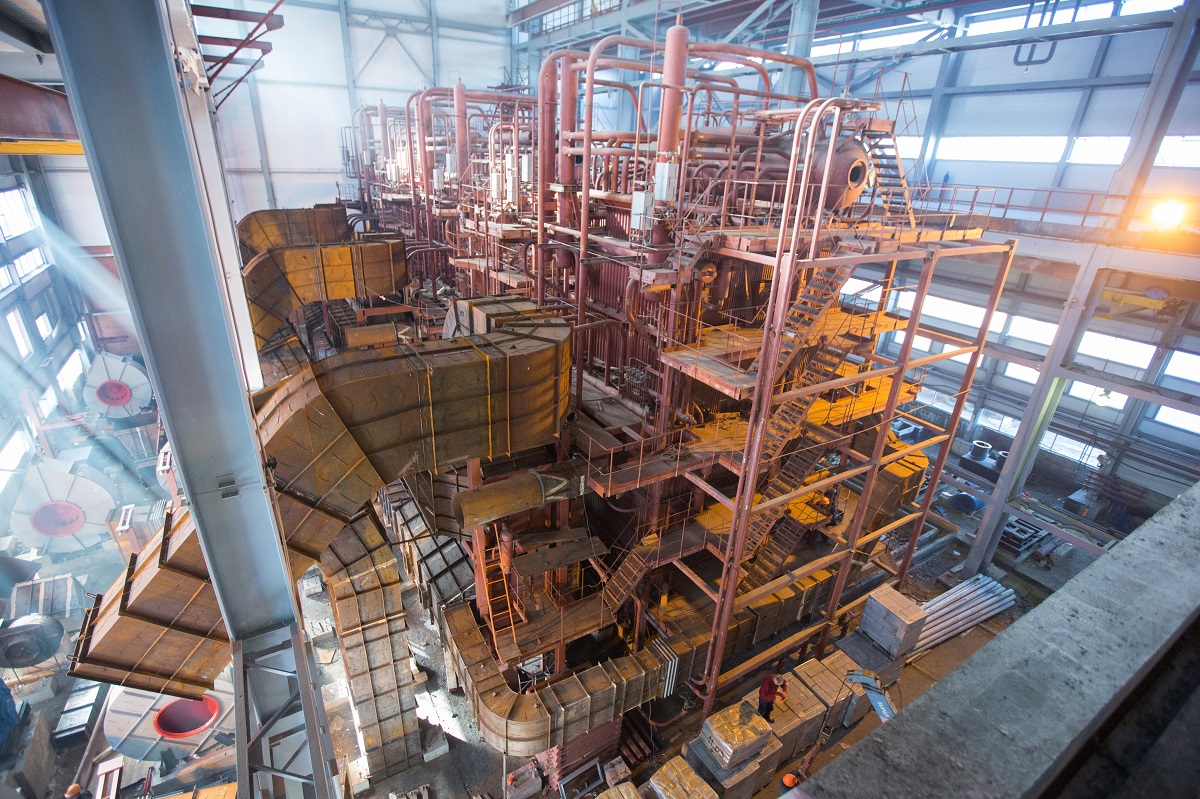

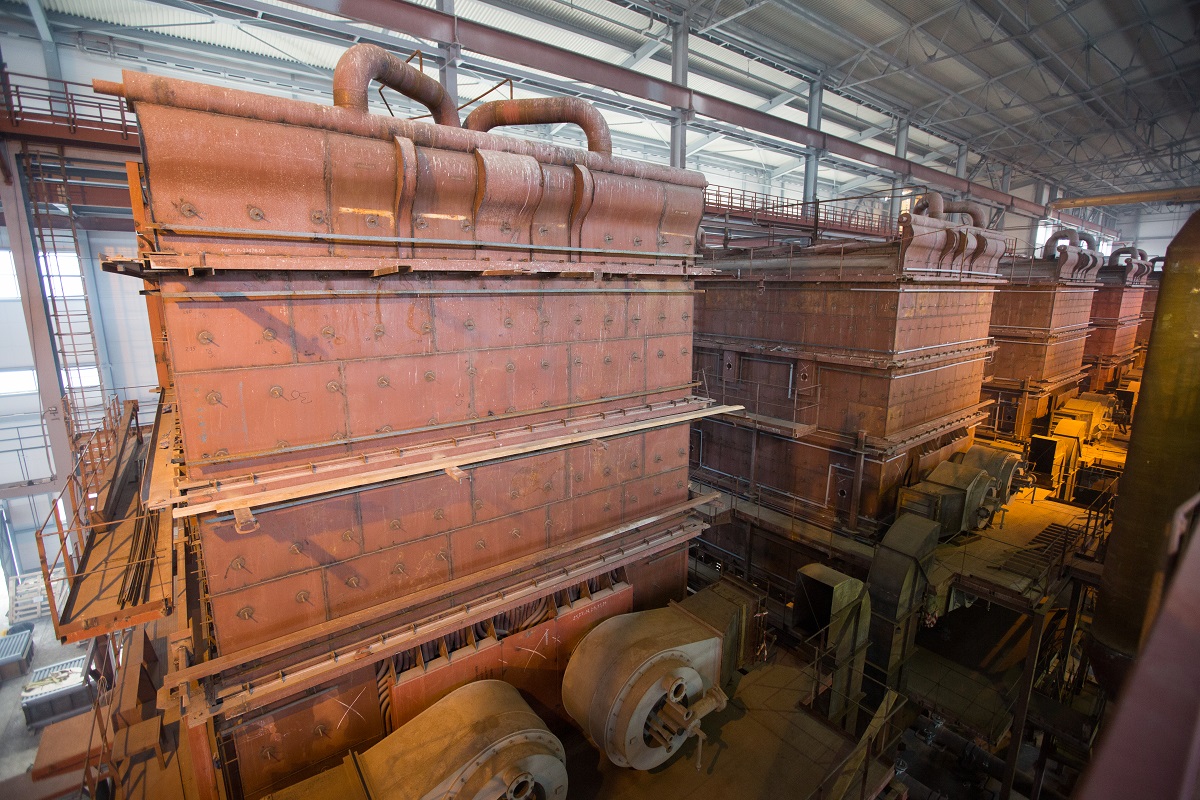

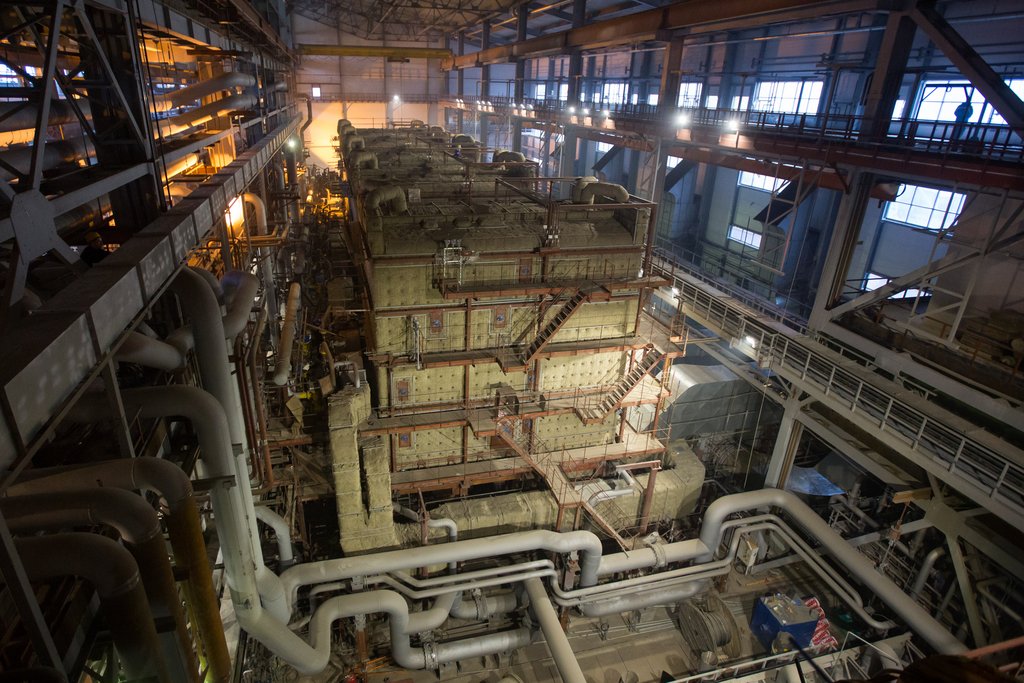

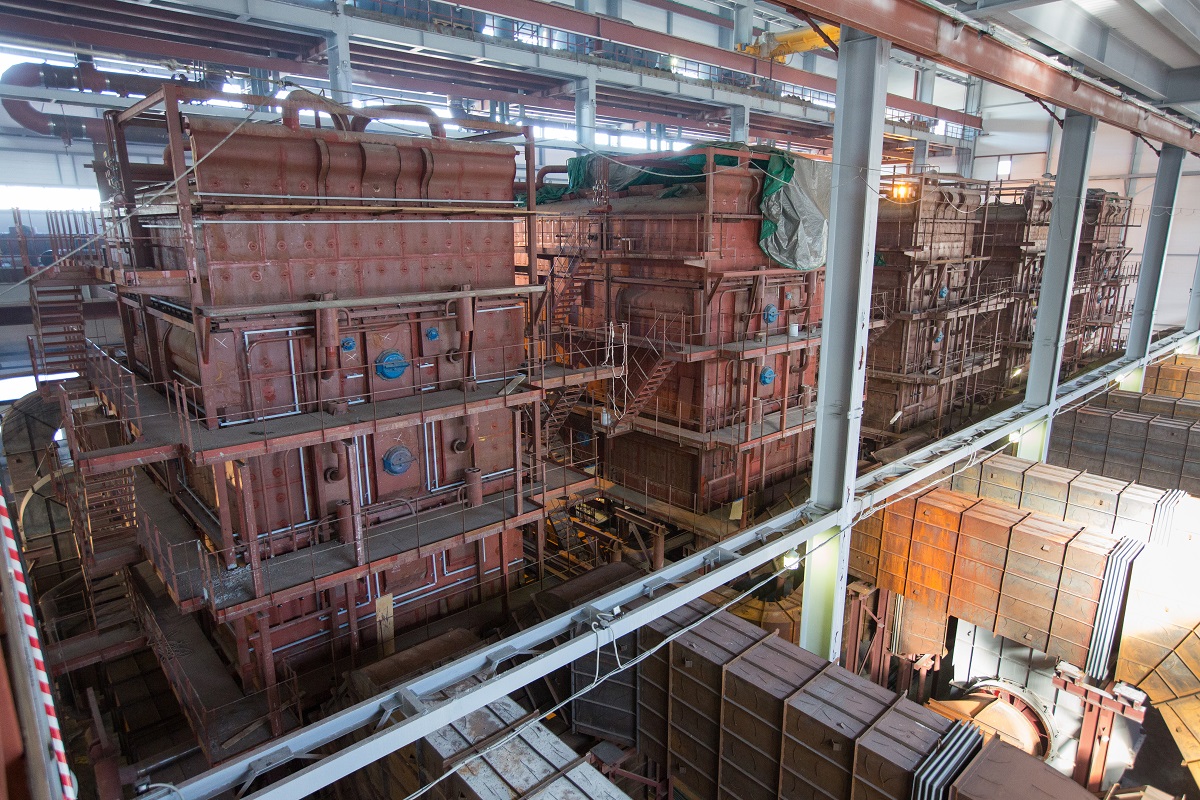

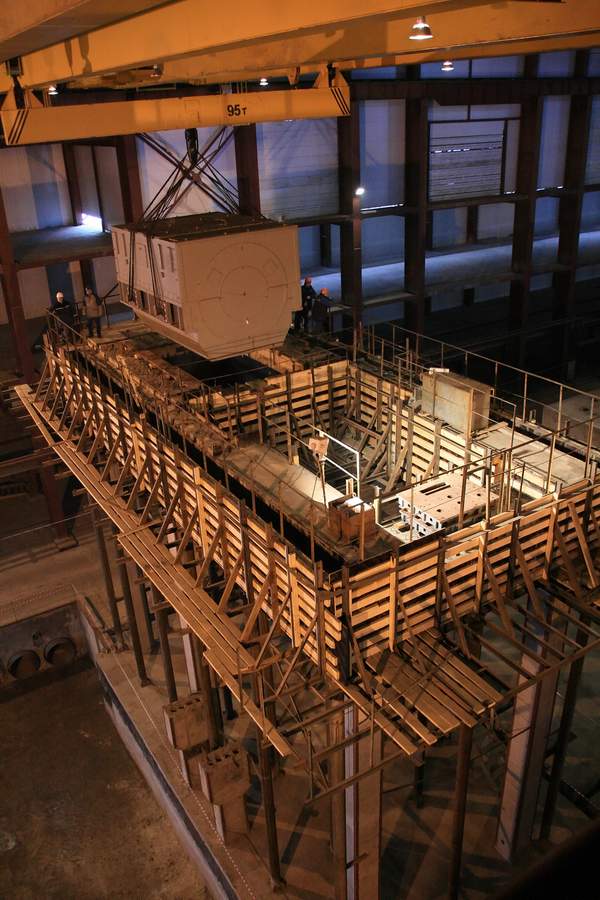

Февраль 2009: Монтаж основного паросилового оборудования нового энергоблока

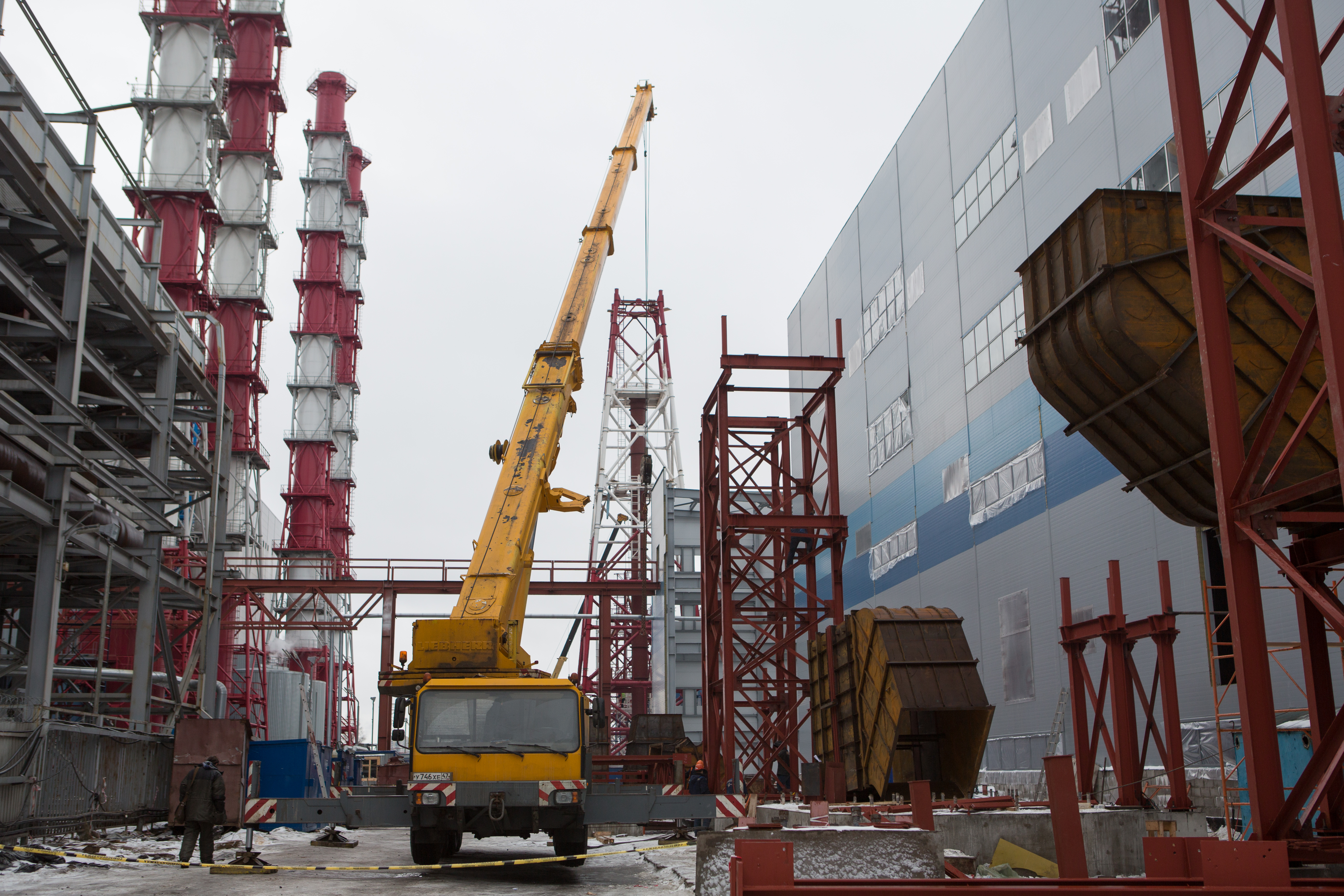

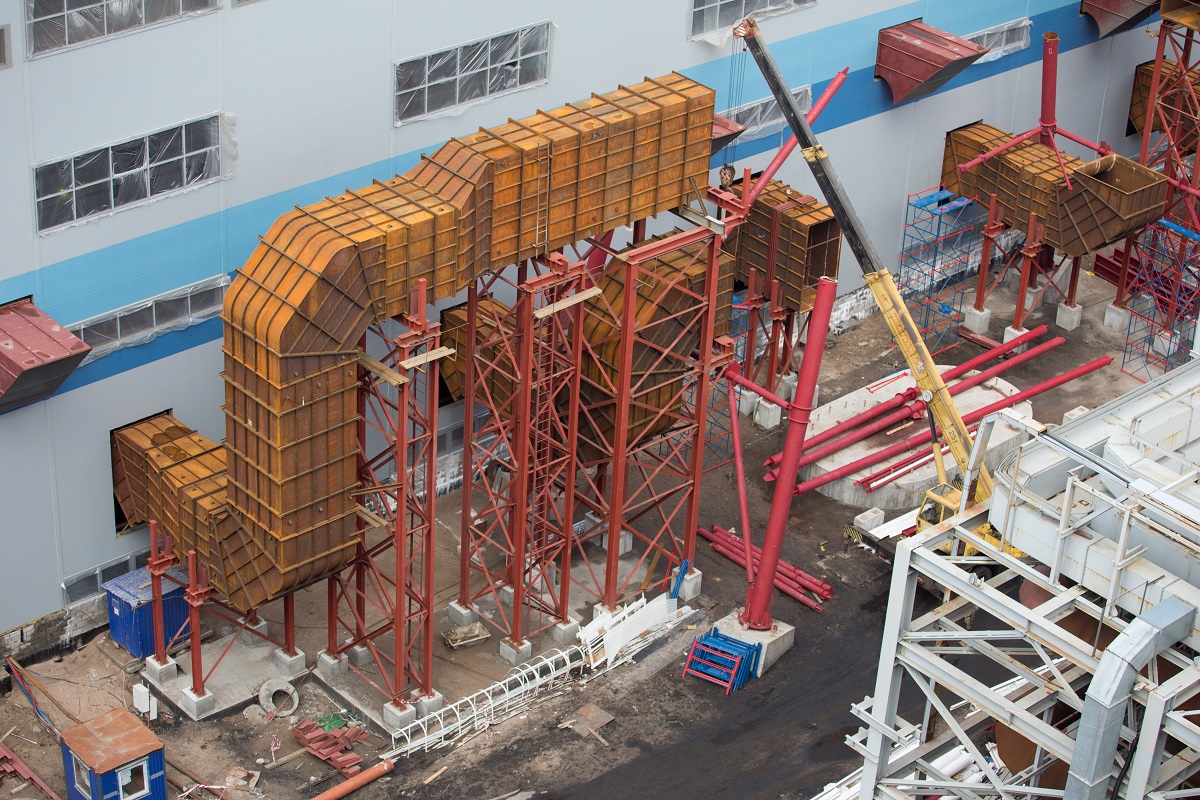

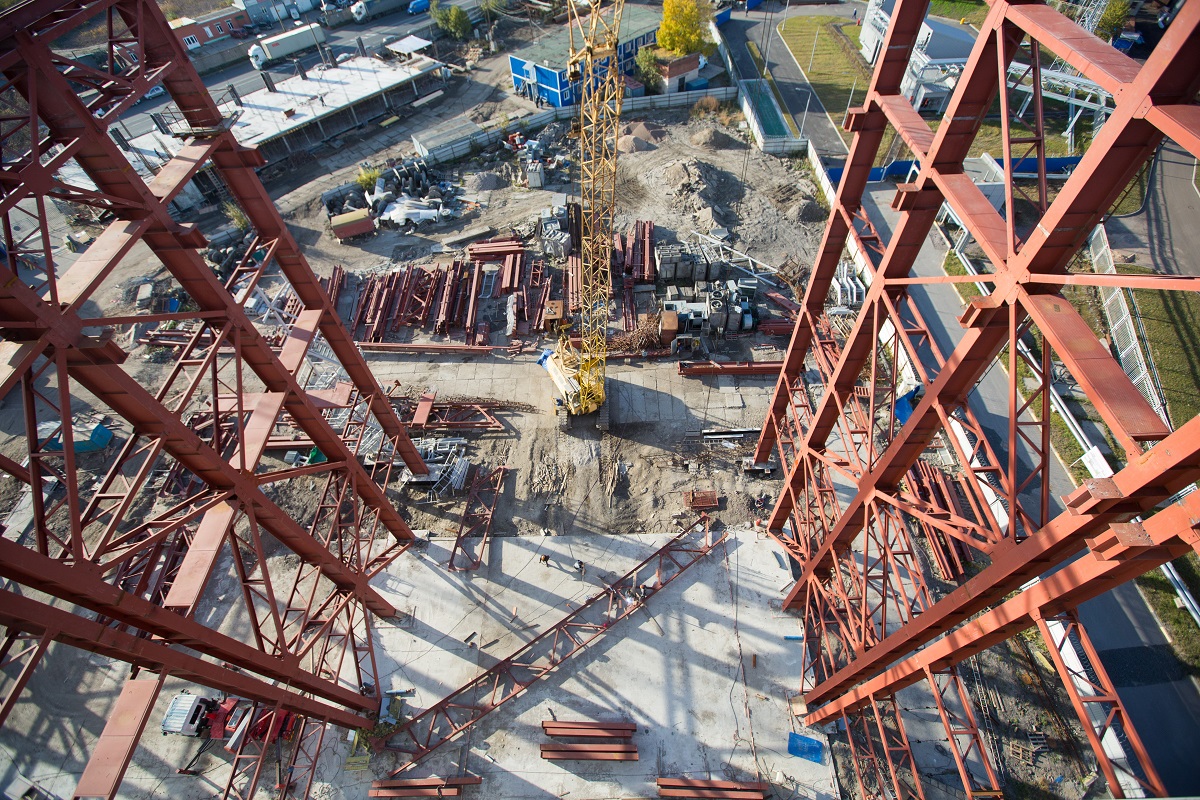

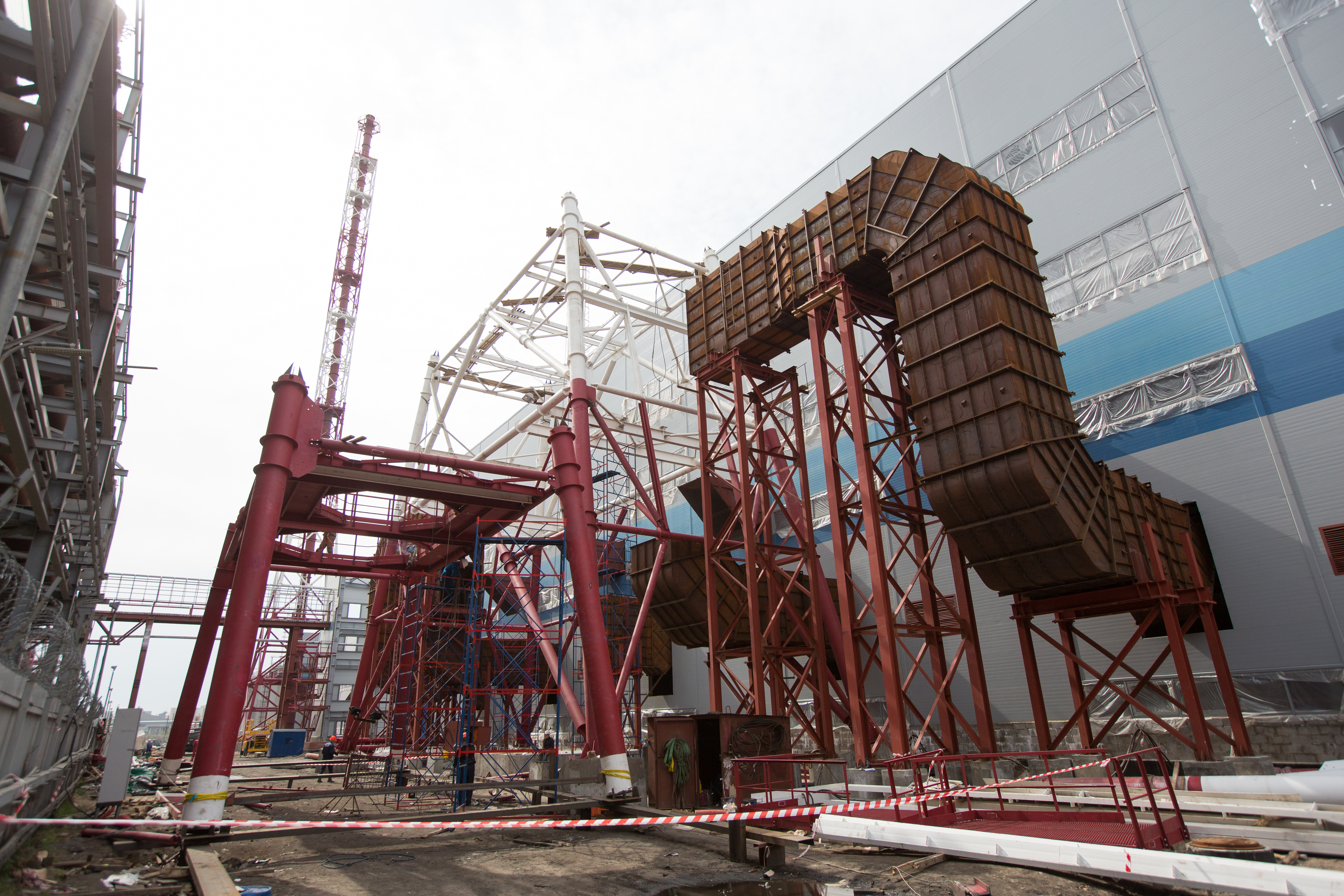

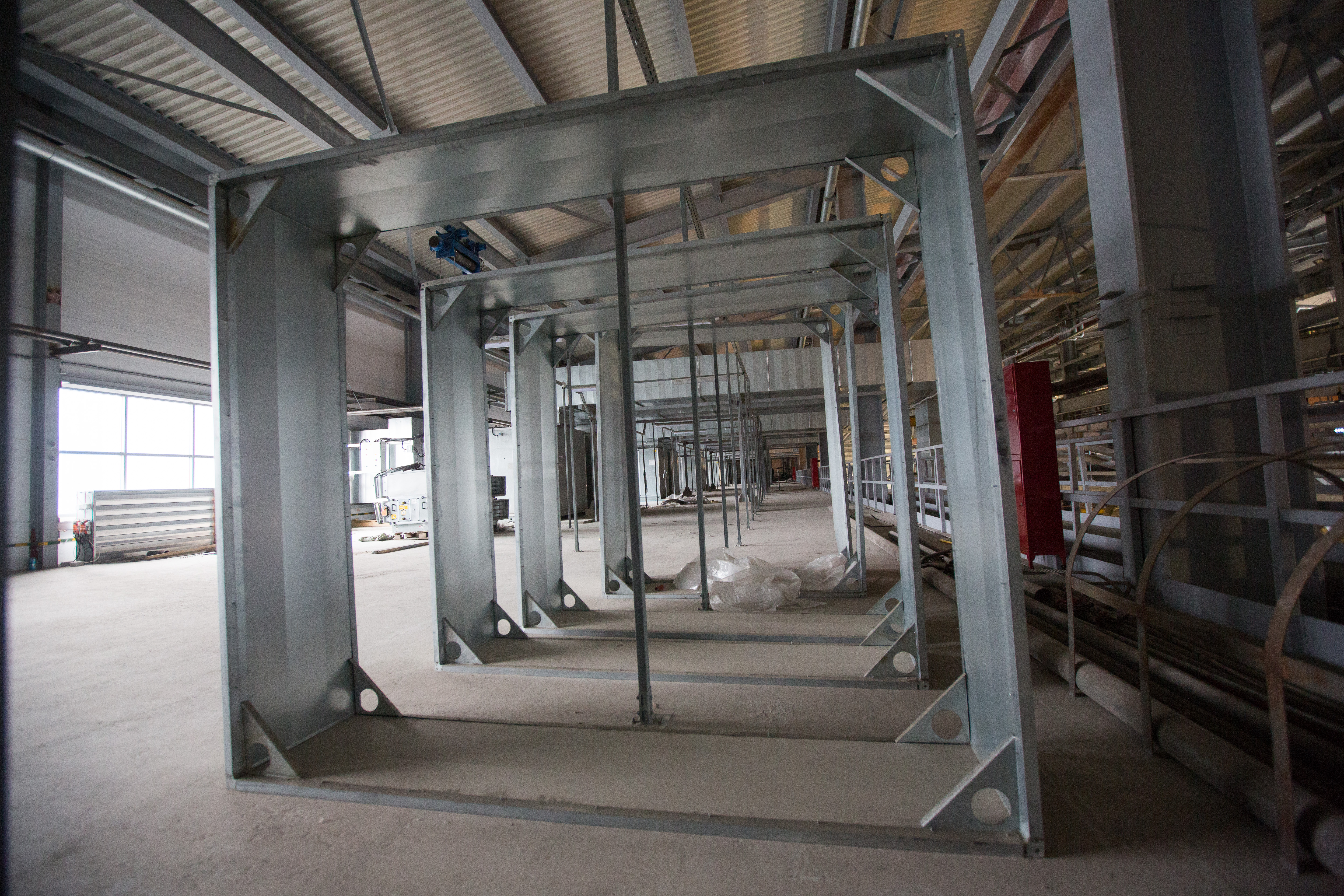

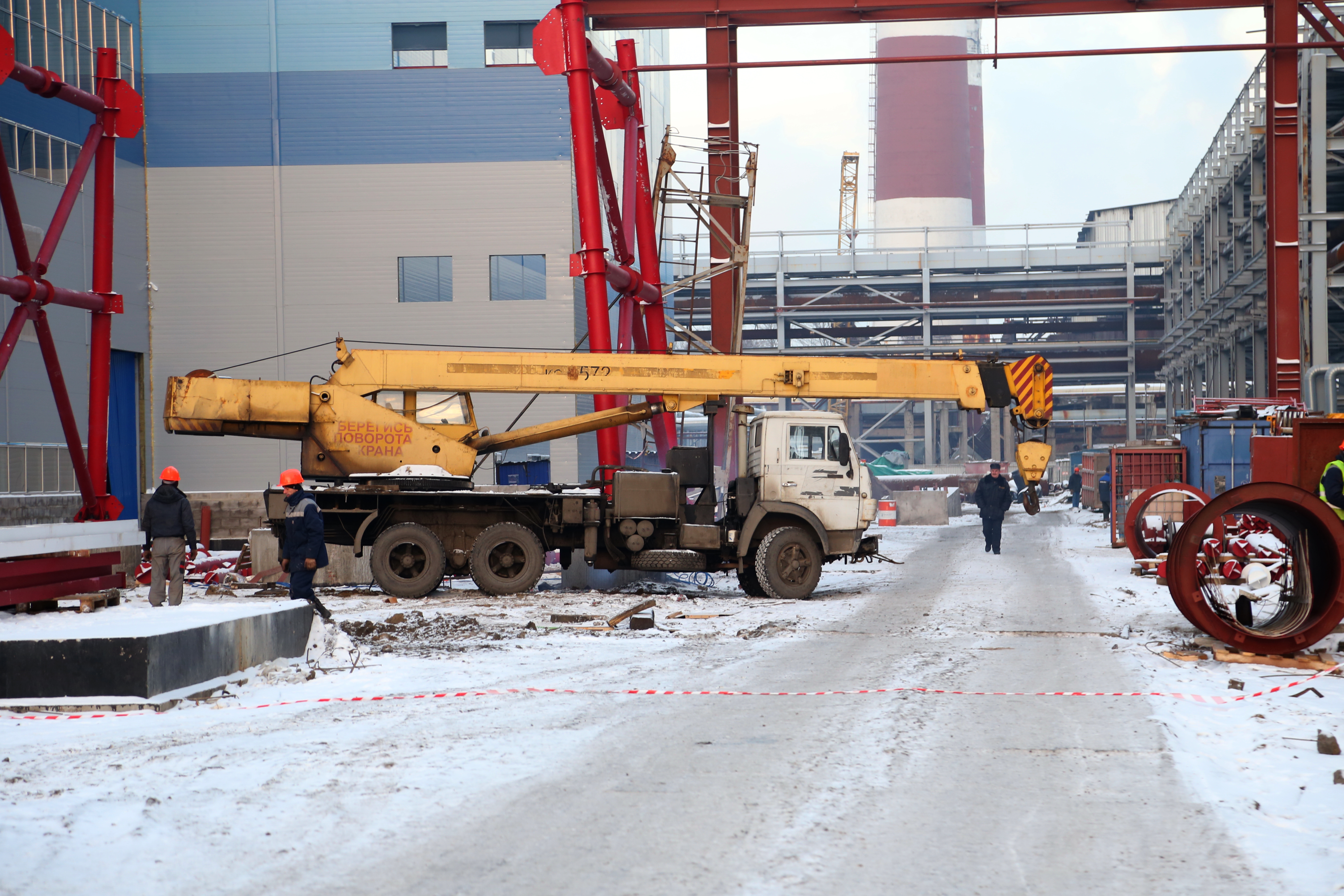

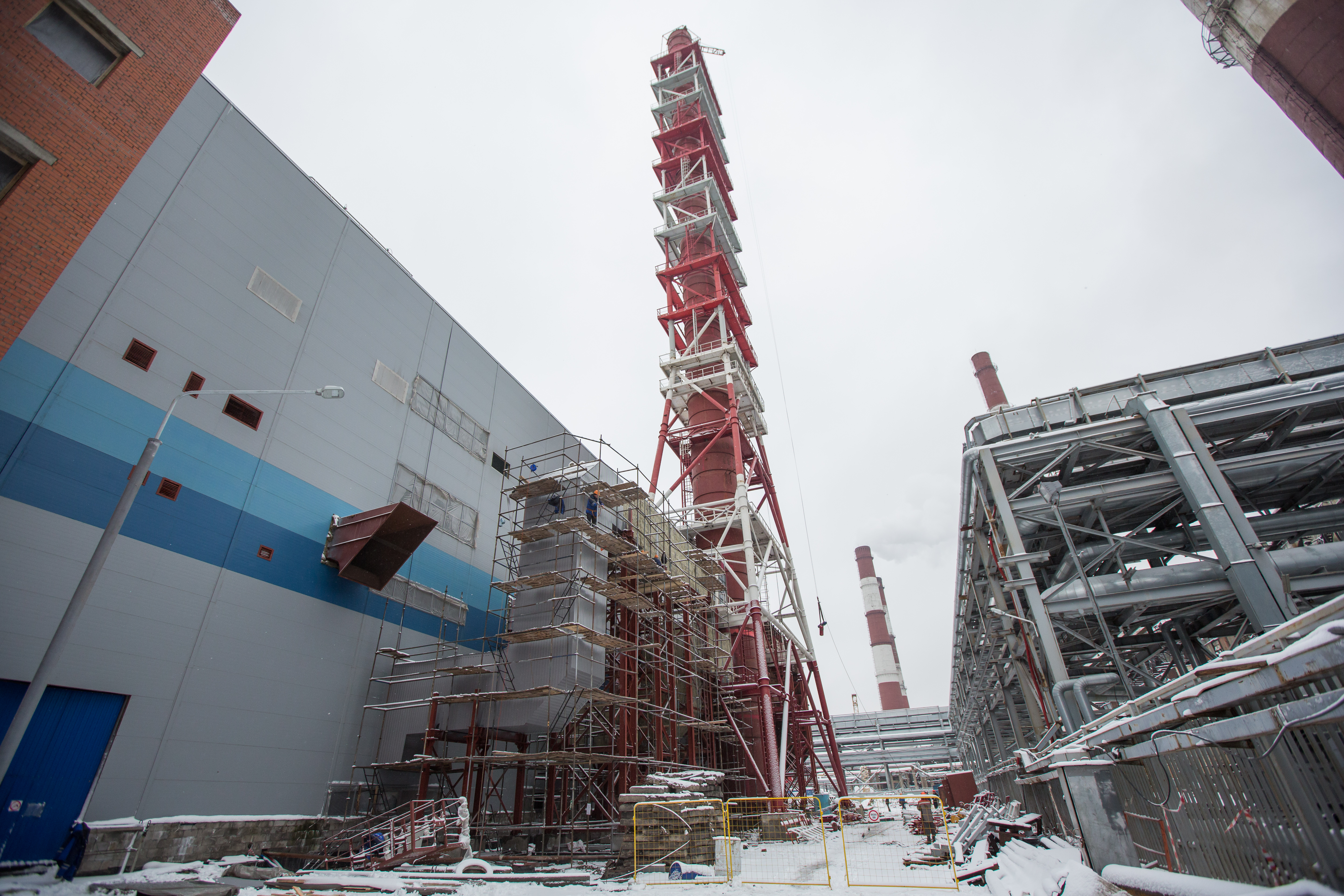

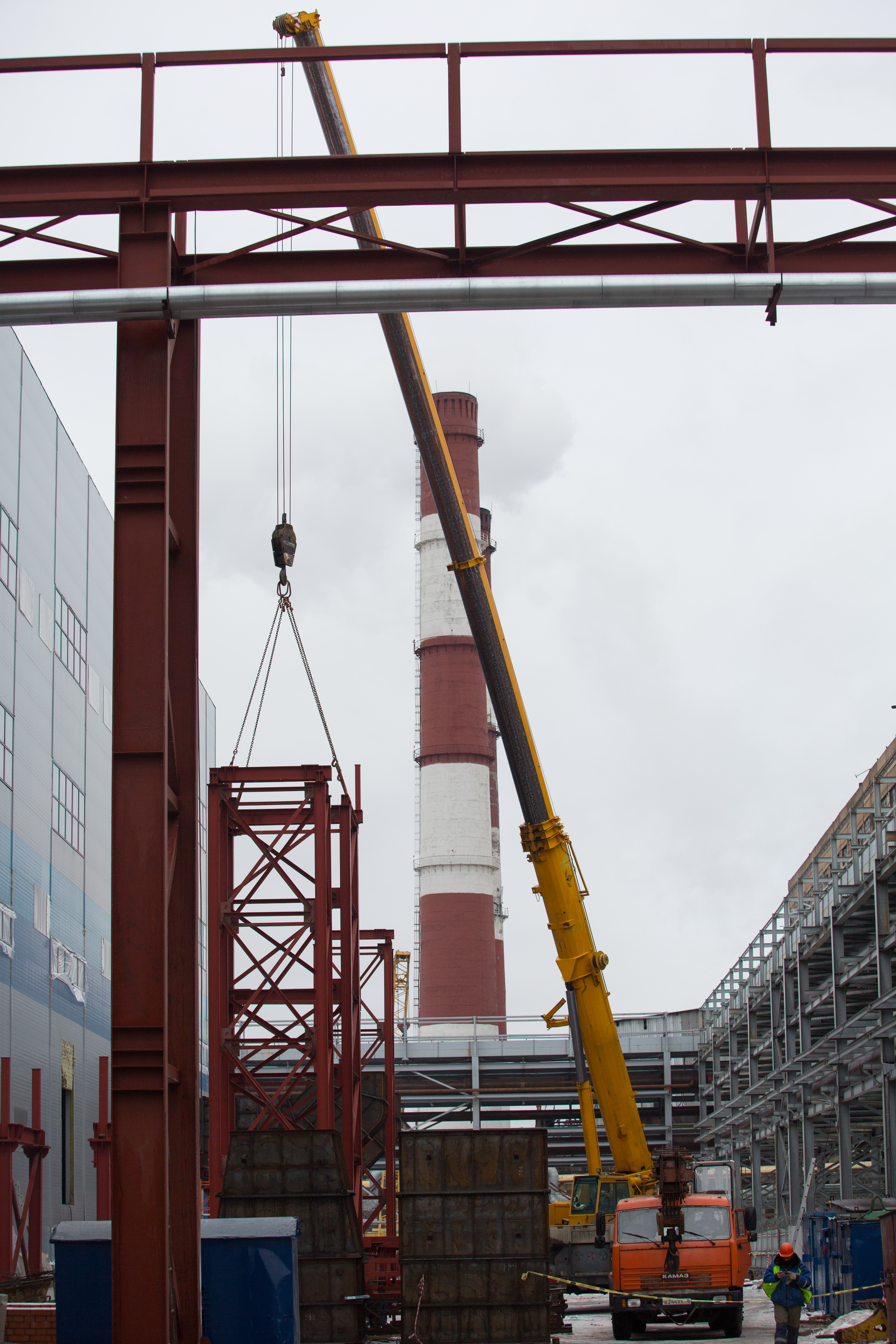

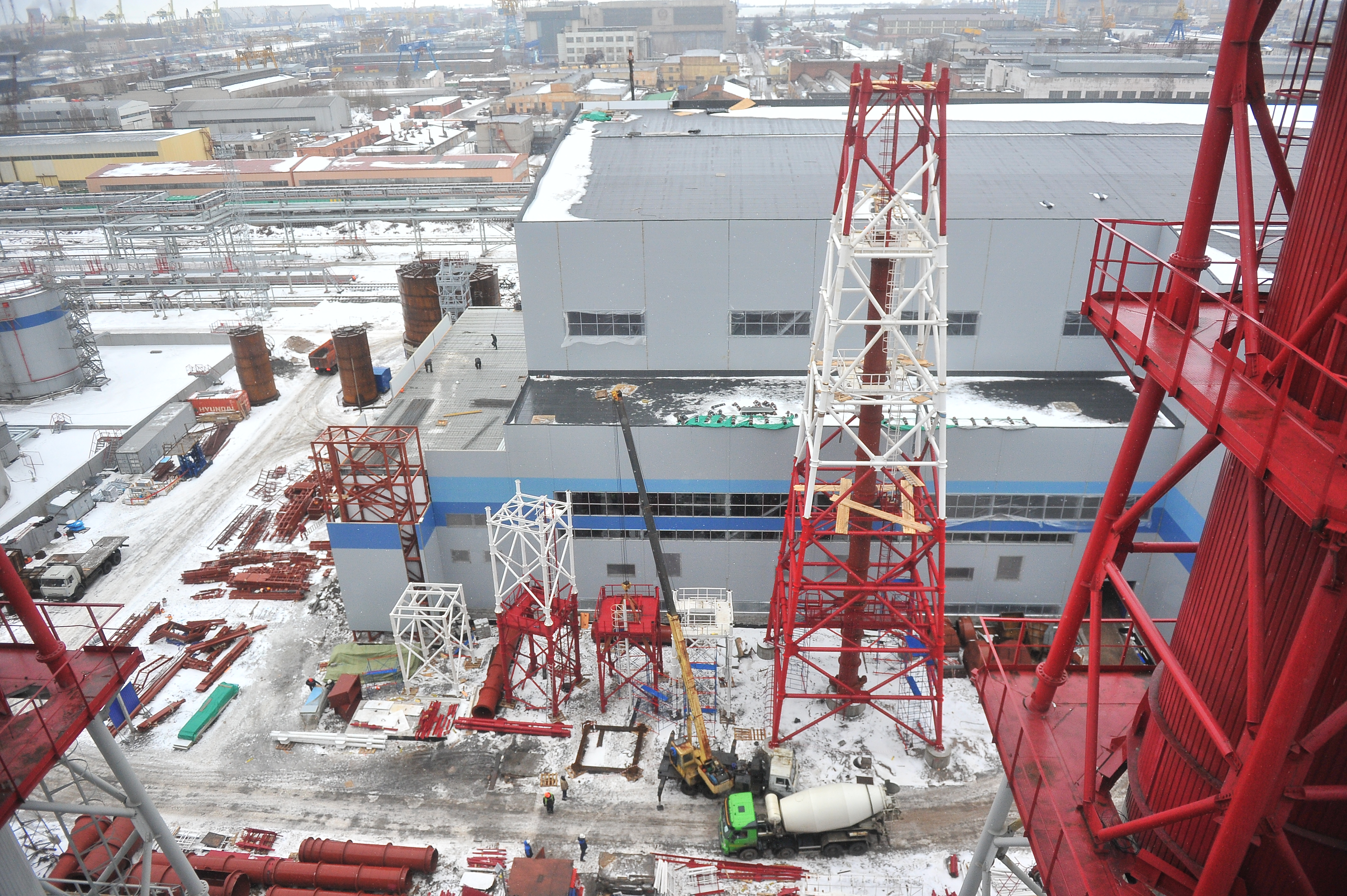

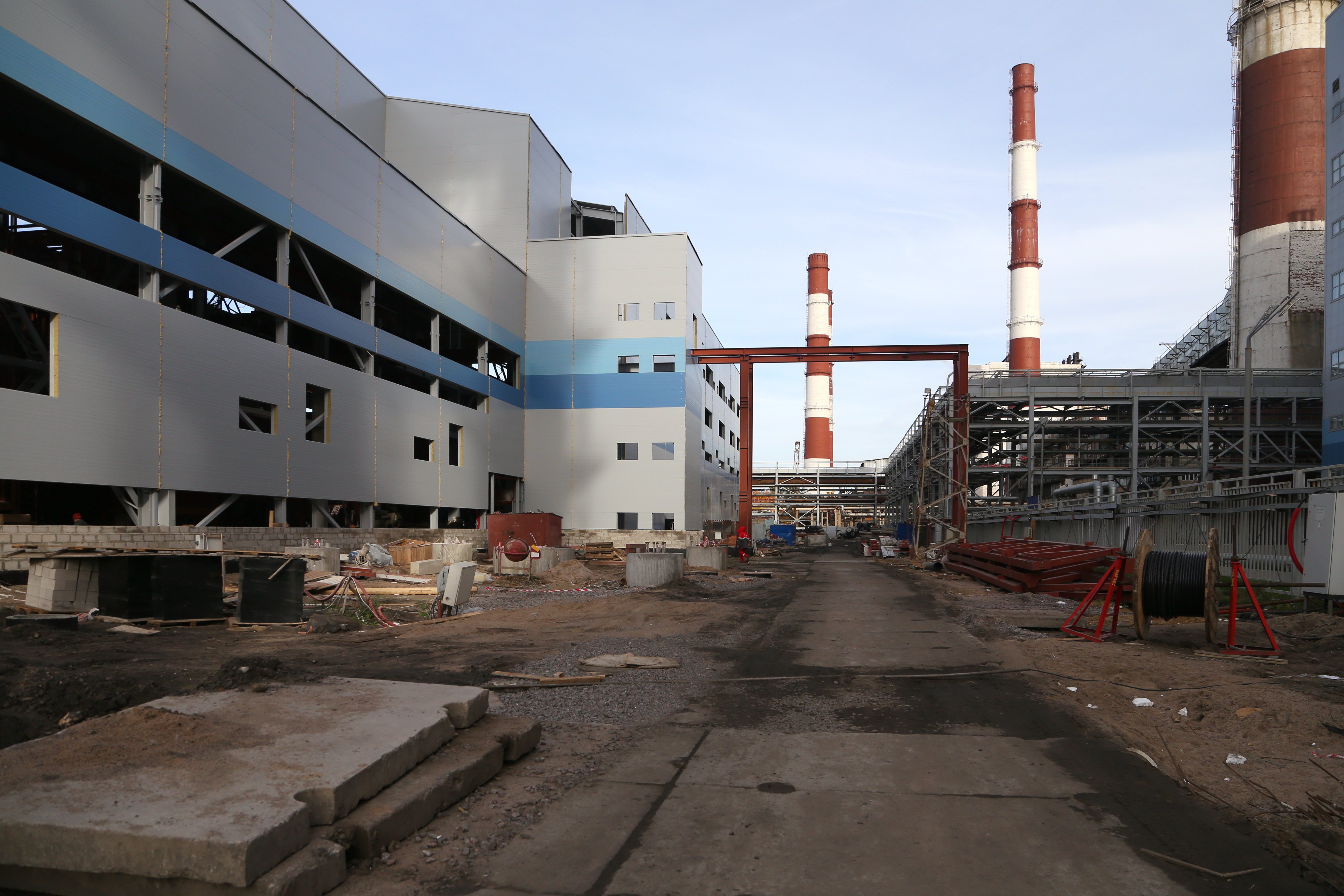

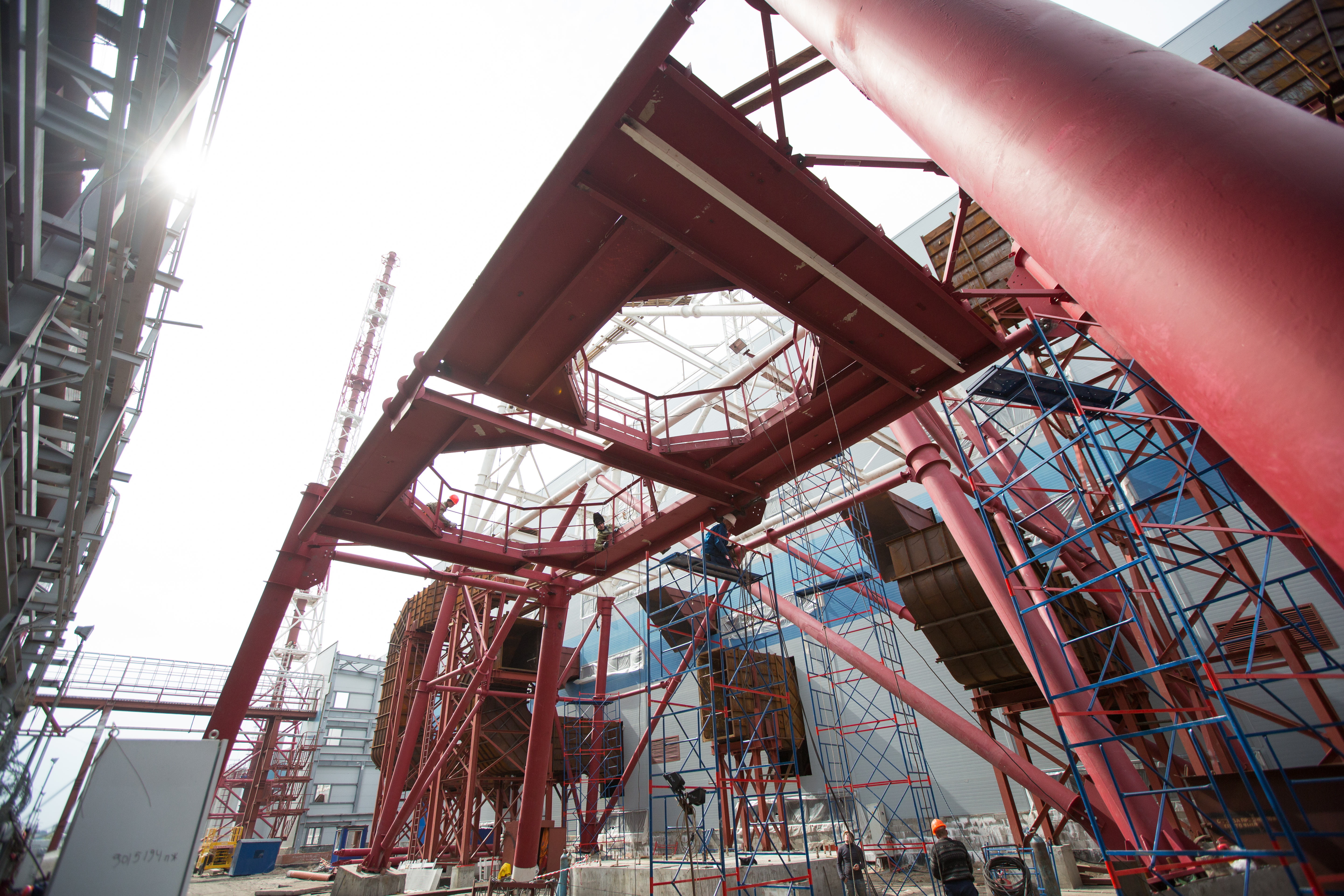

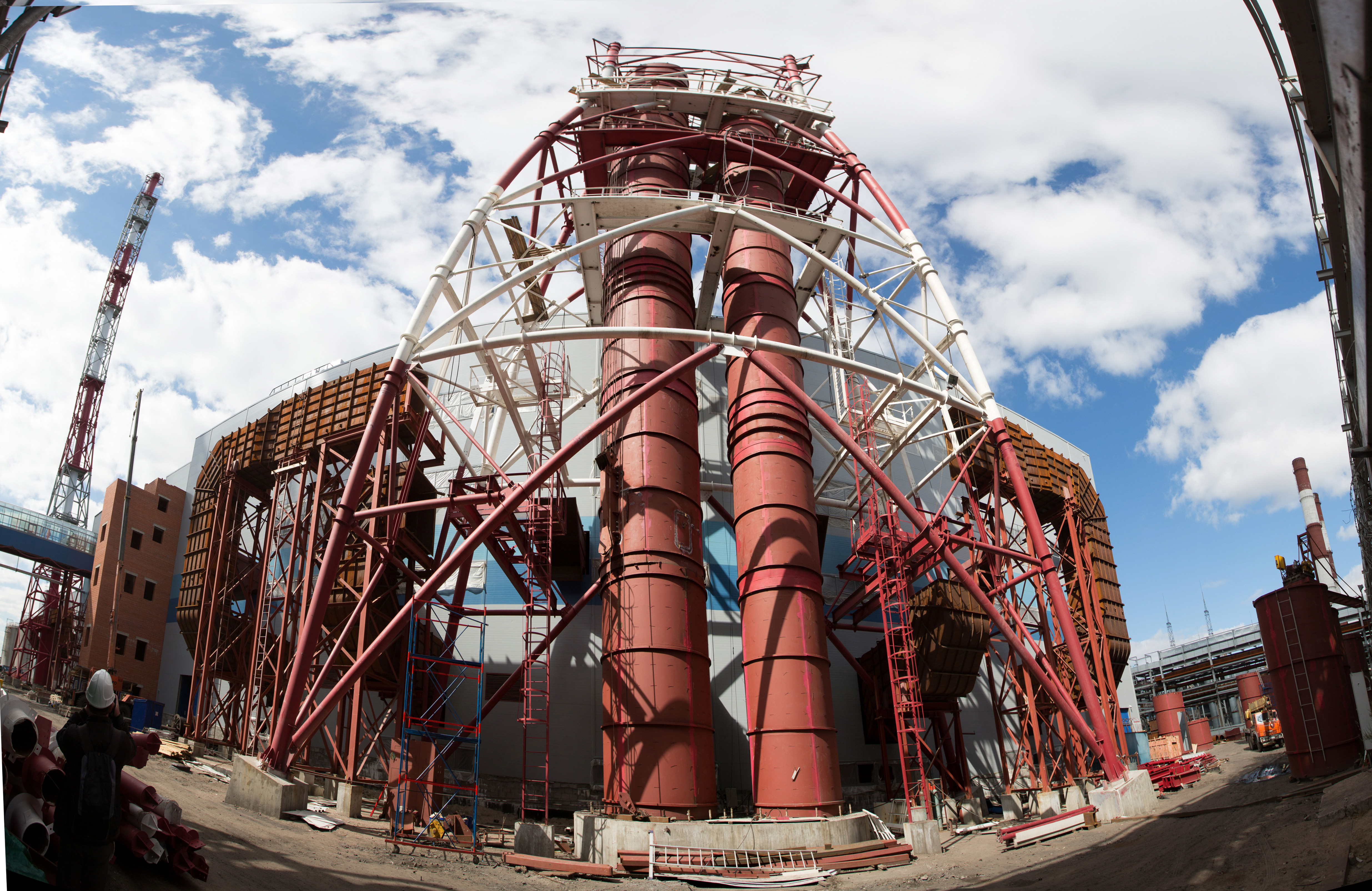

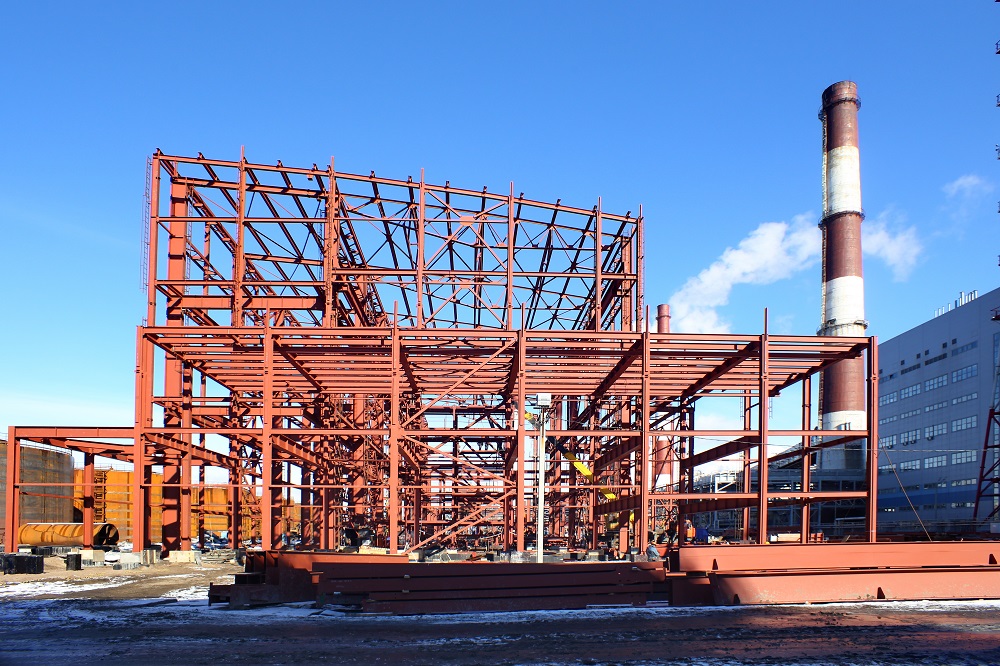

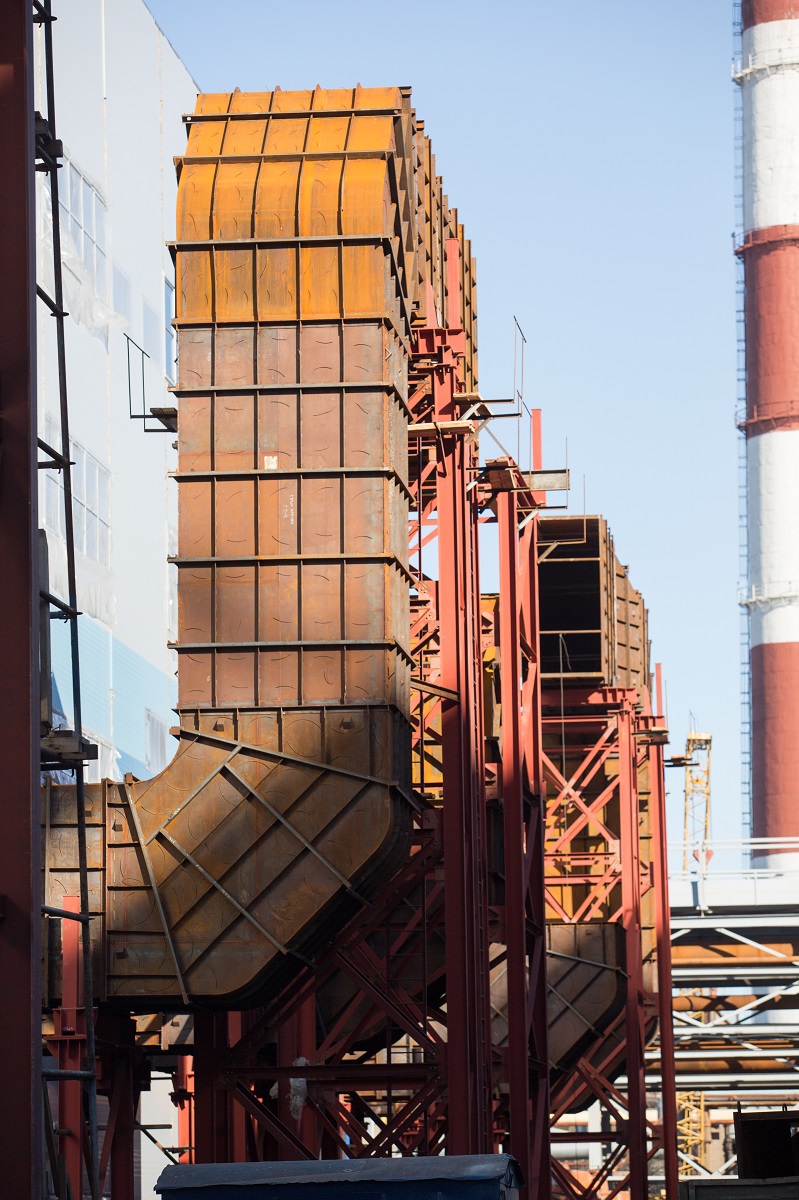

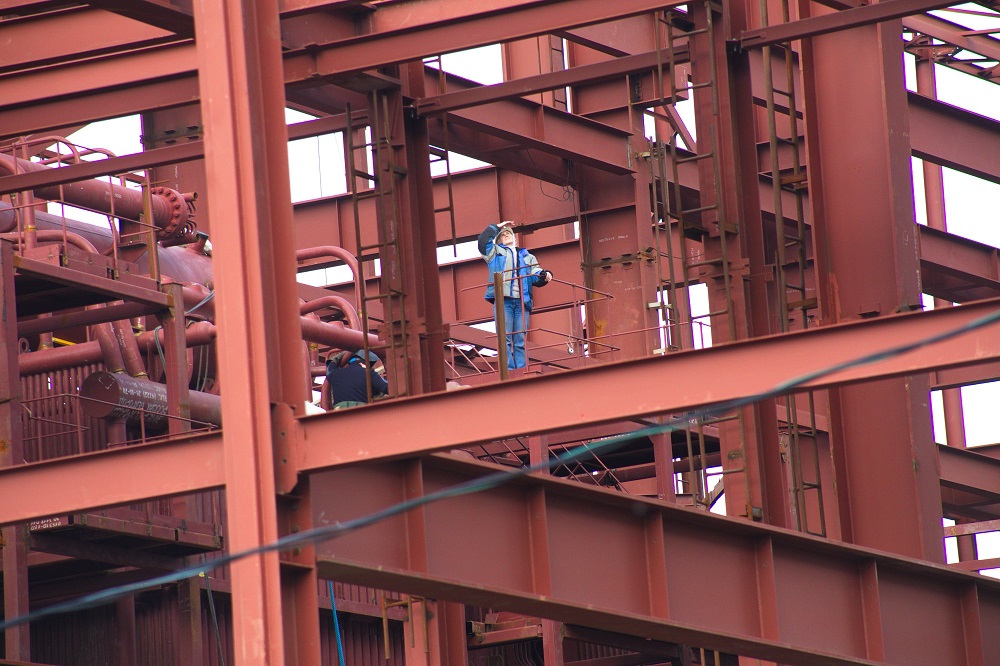

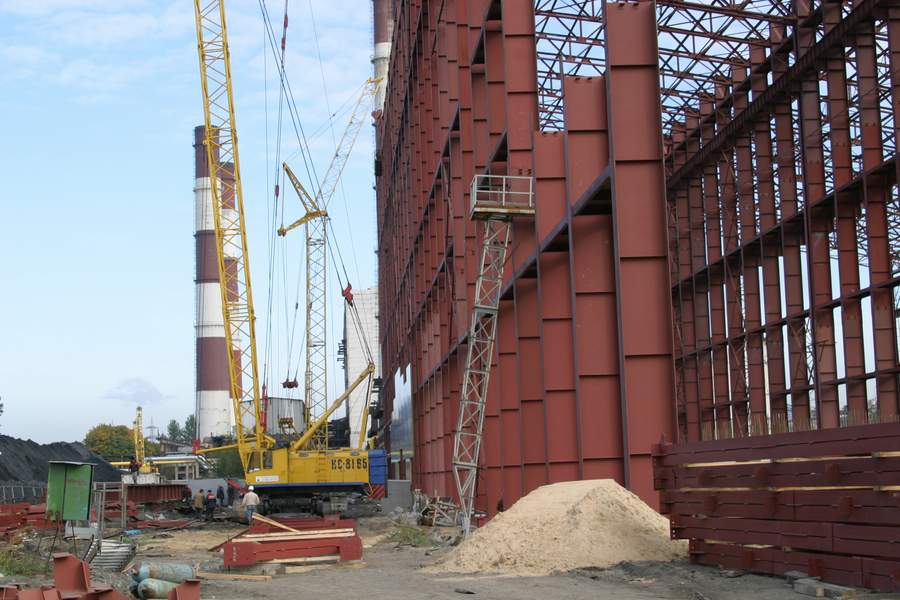

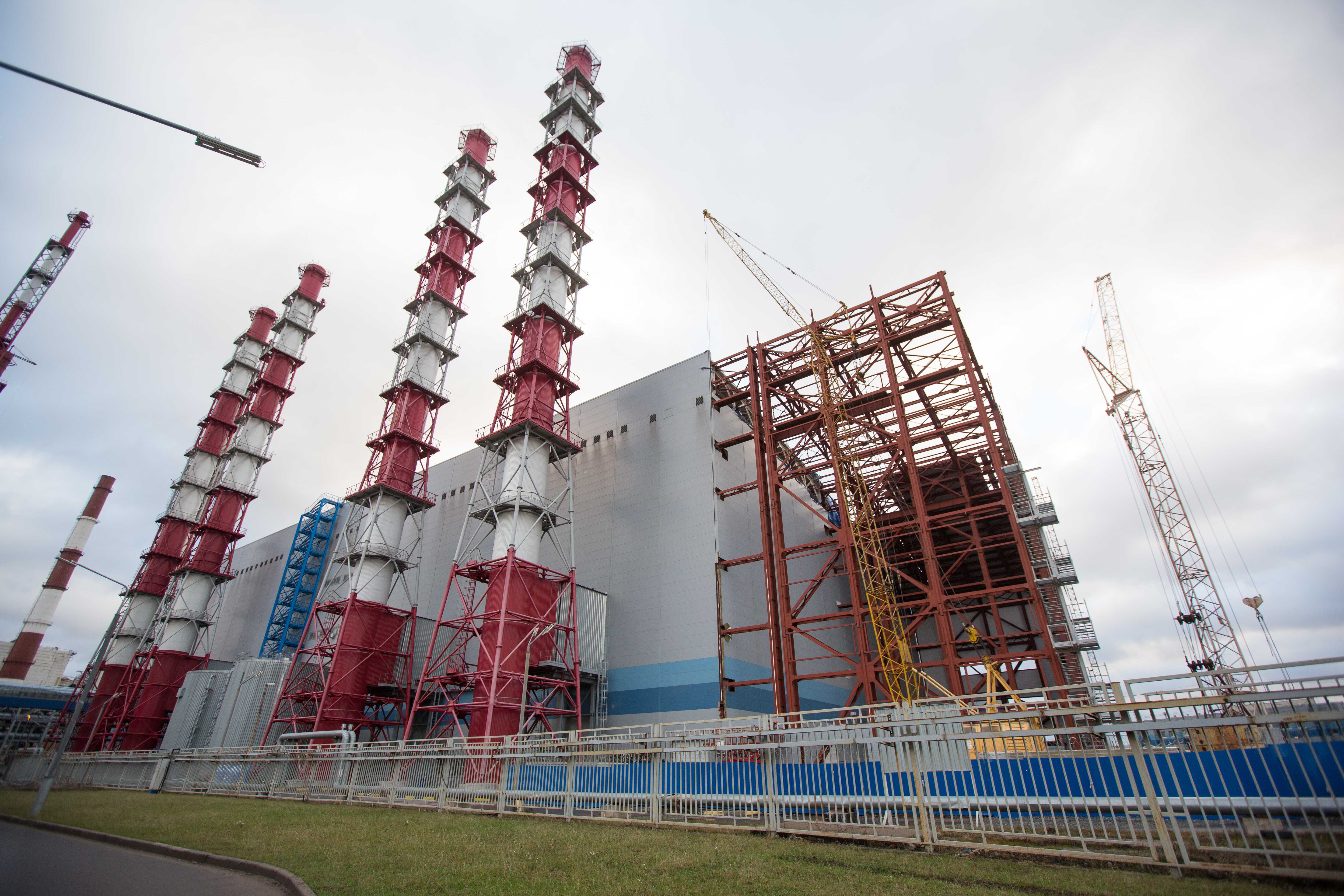

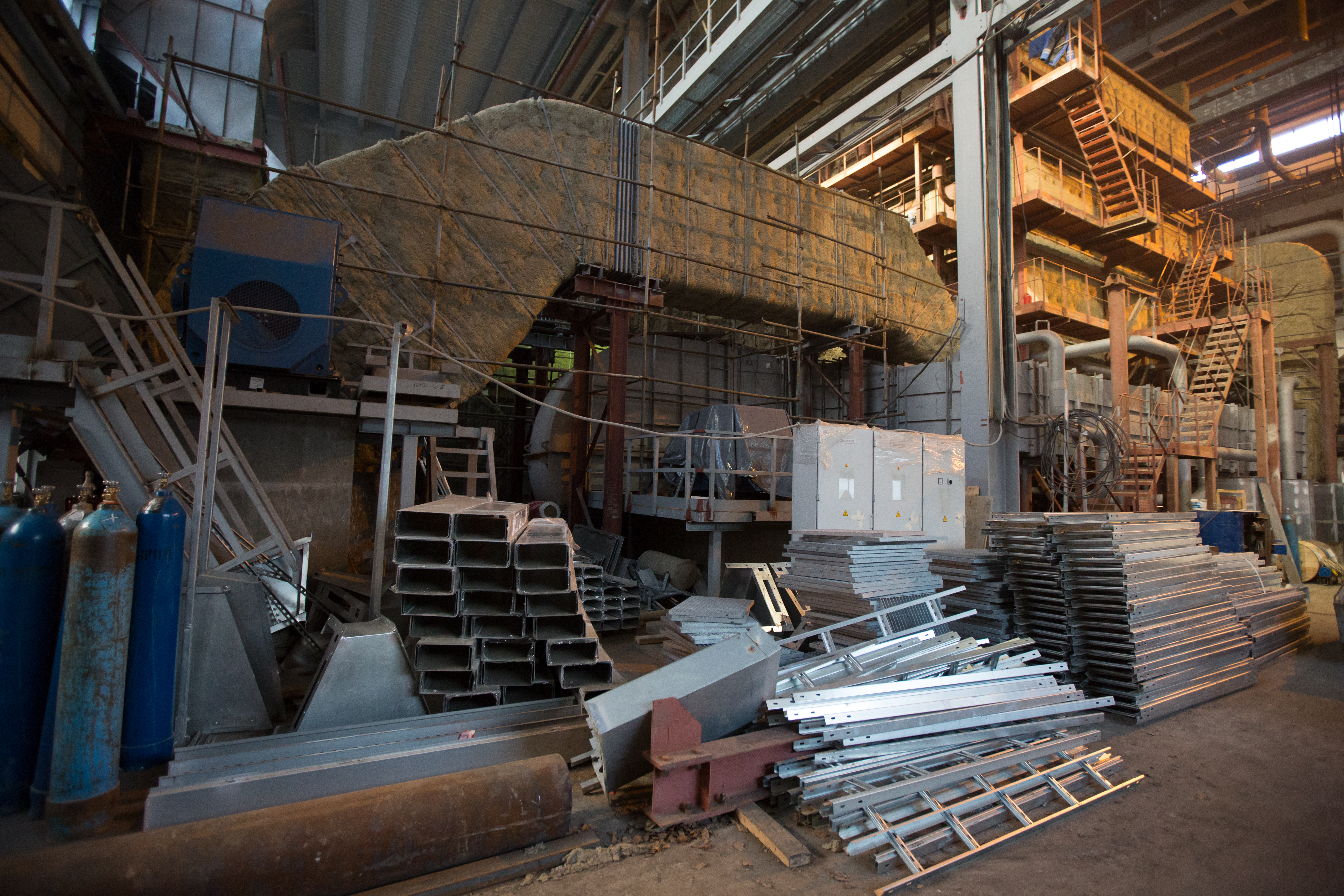

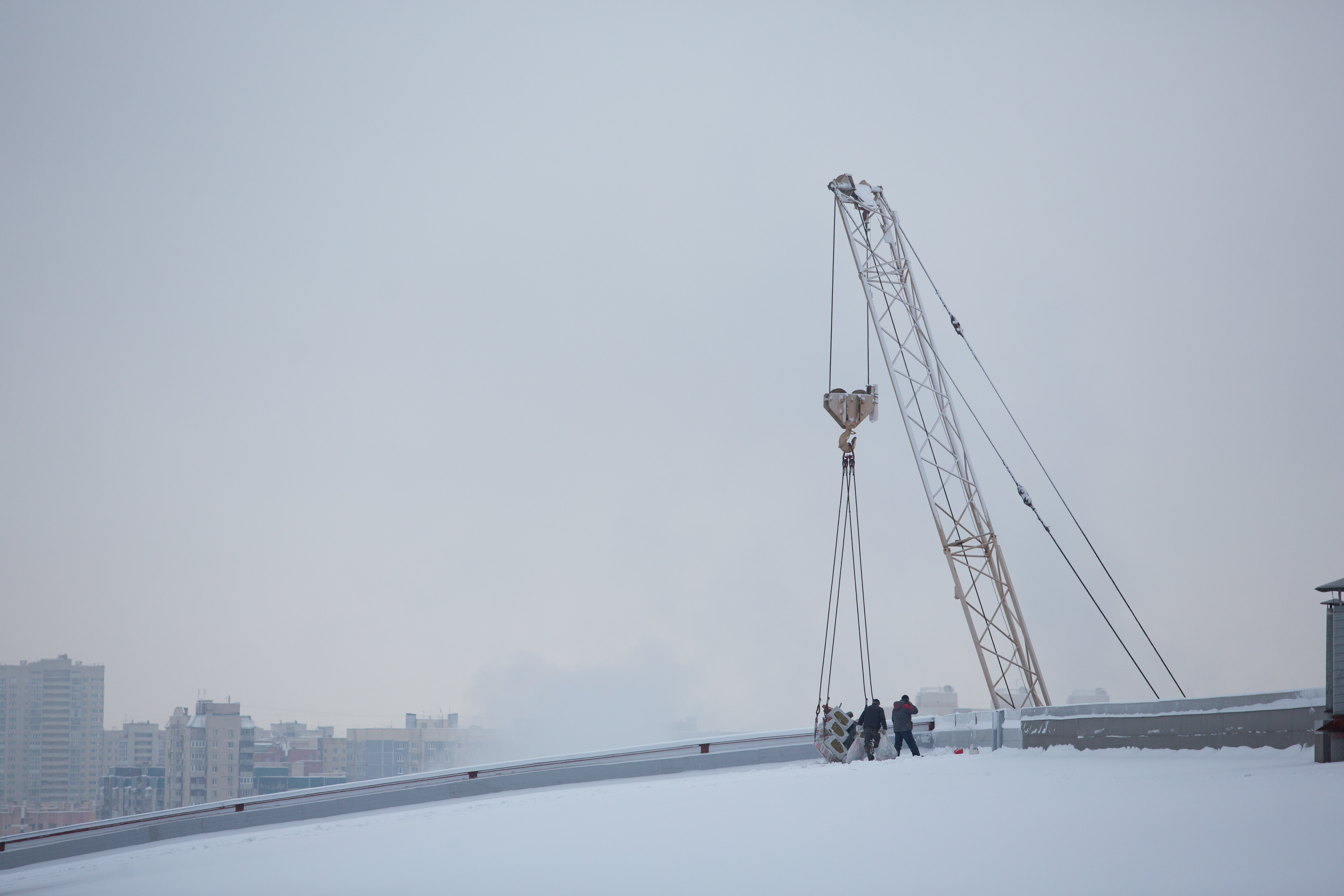

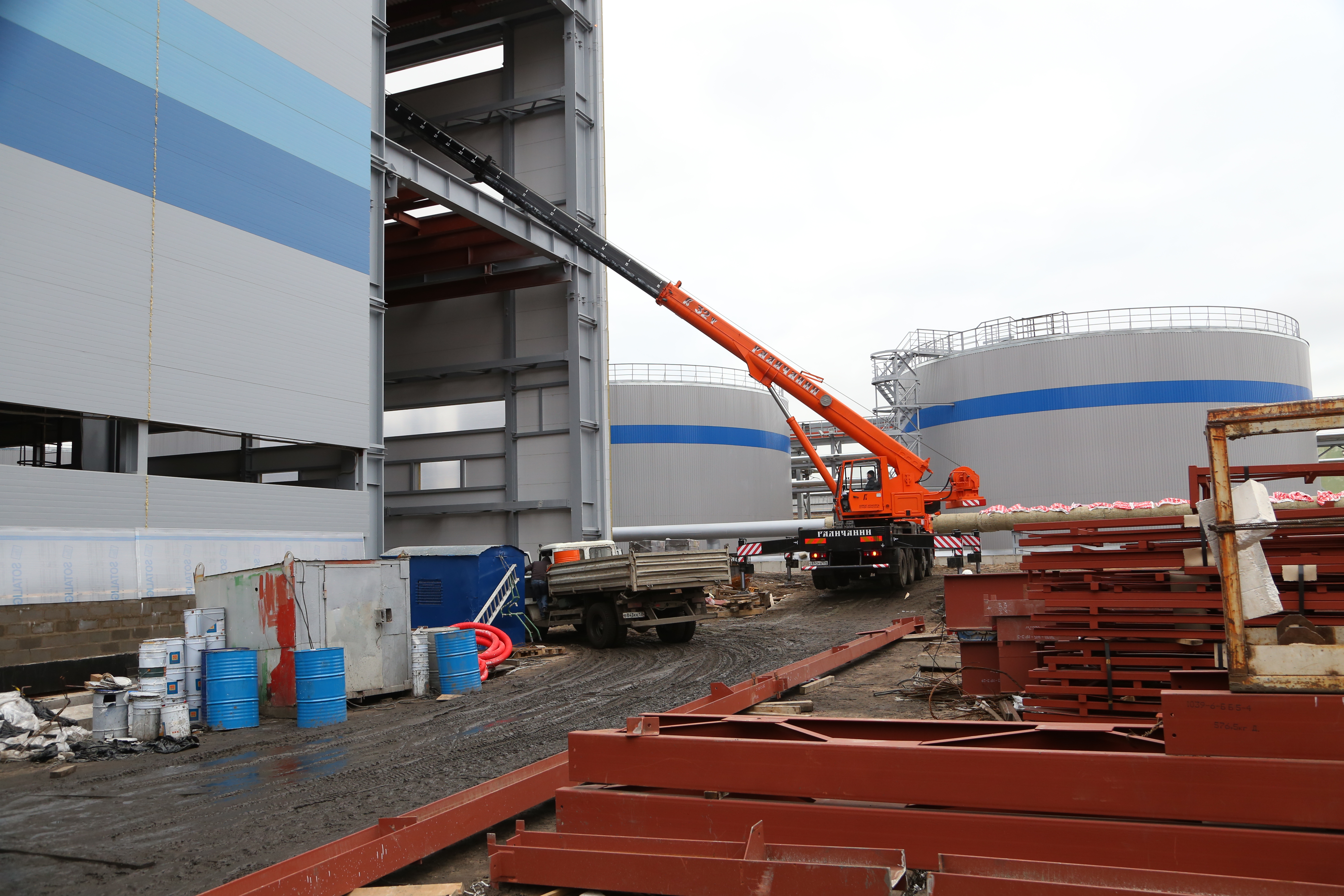

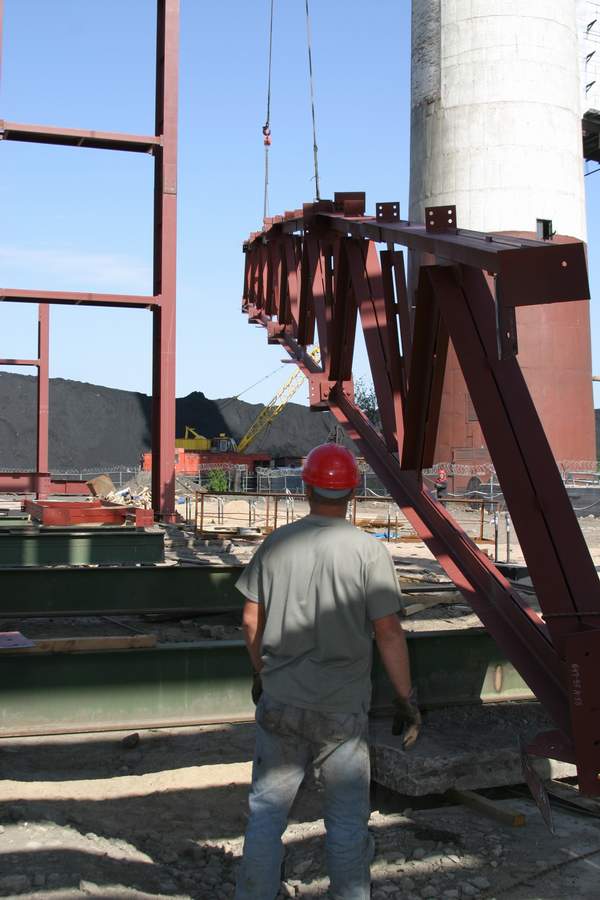

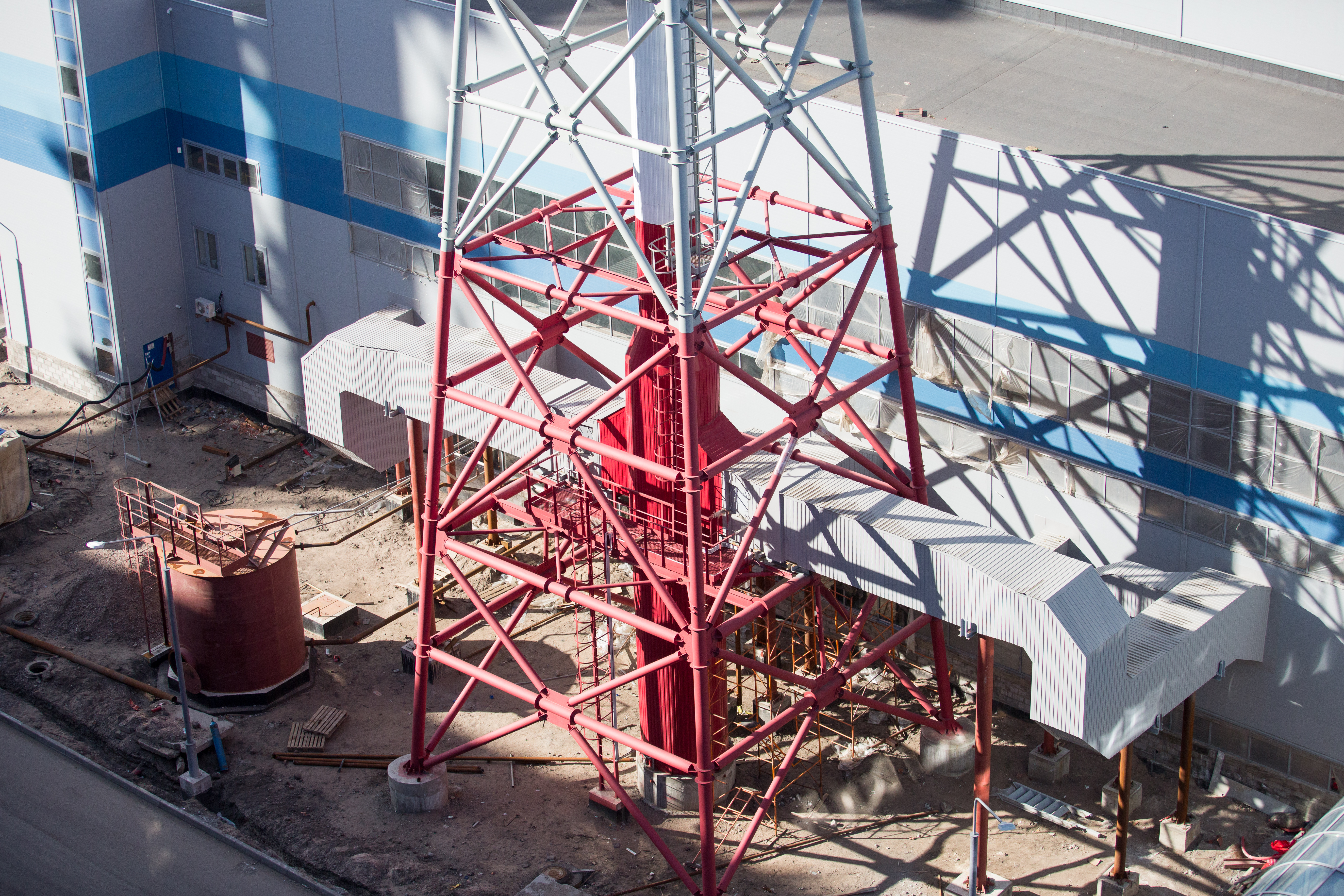

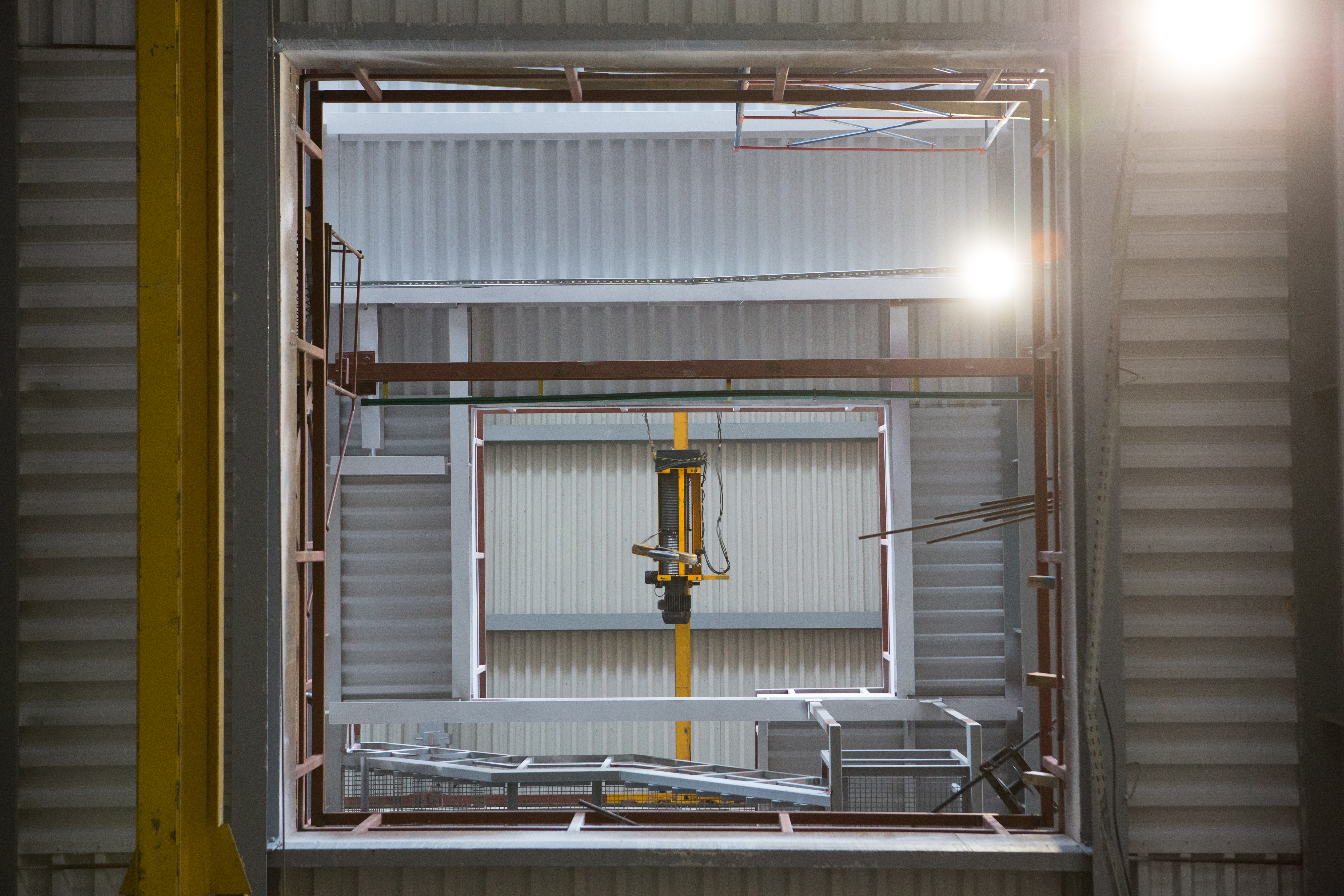

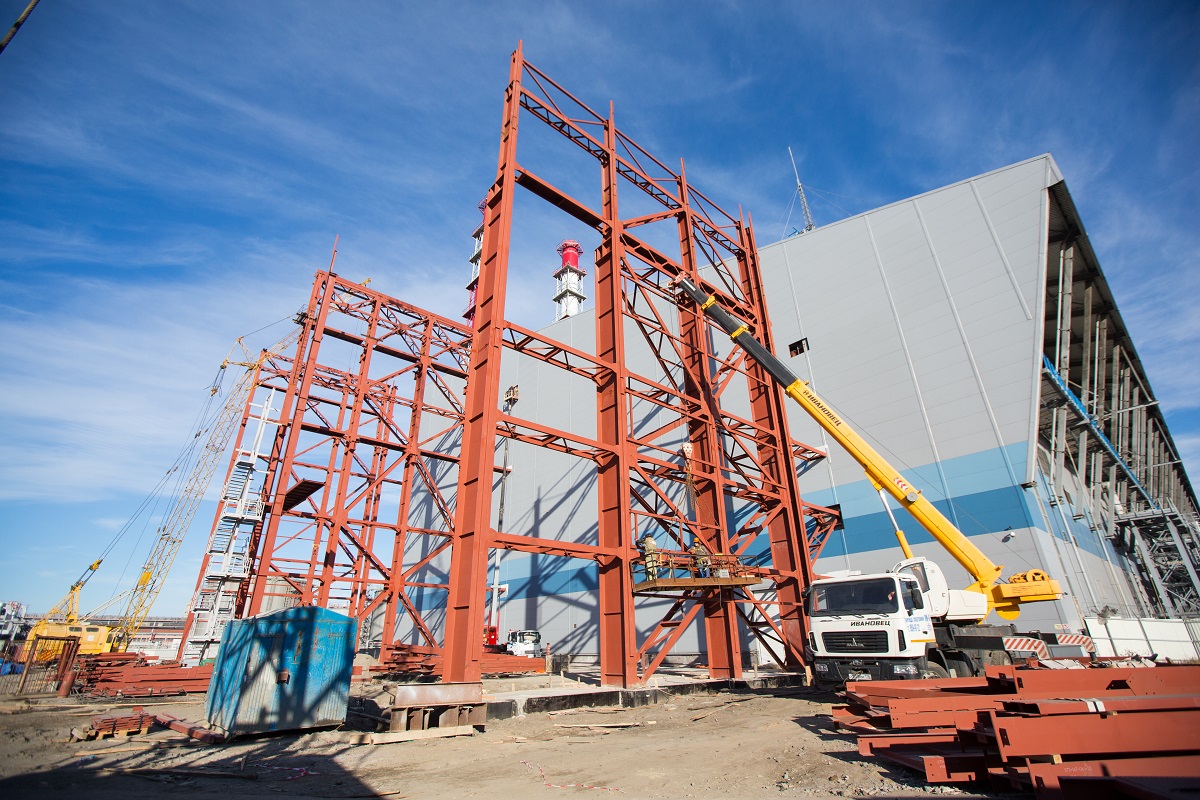

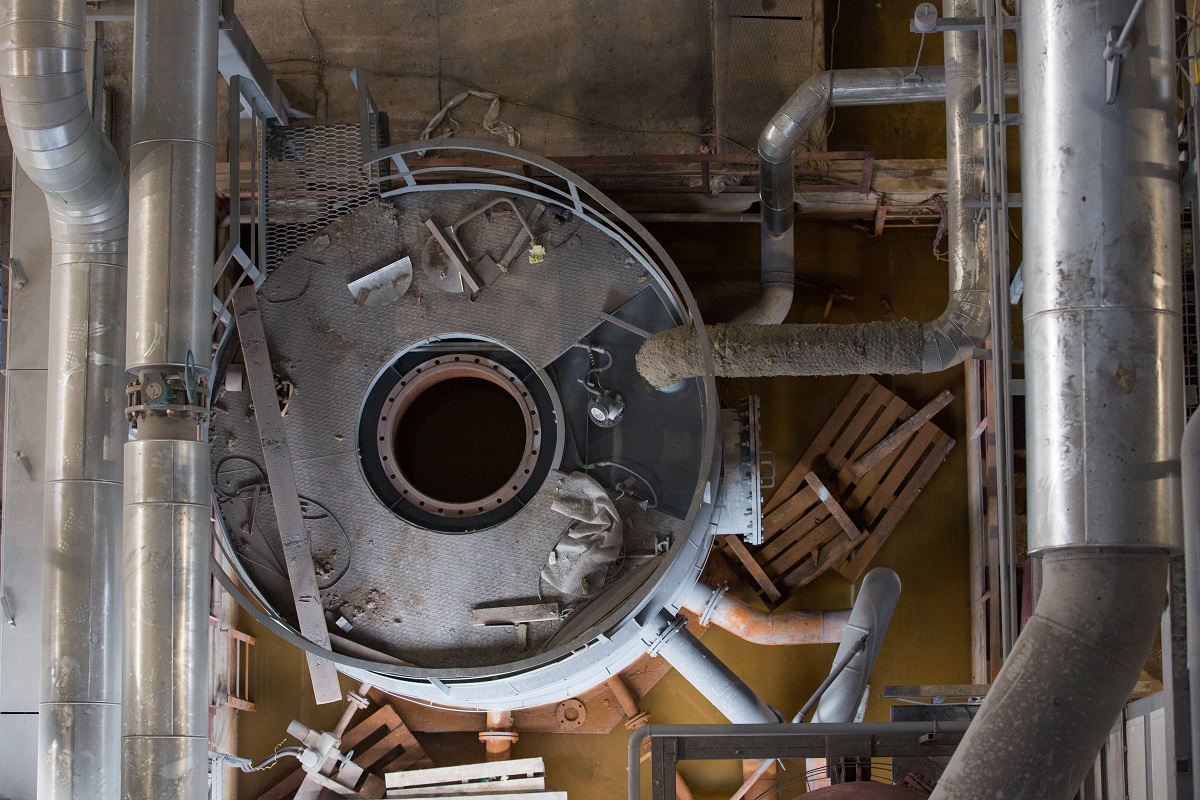

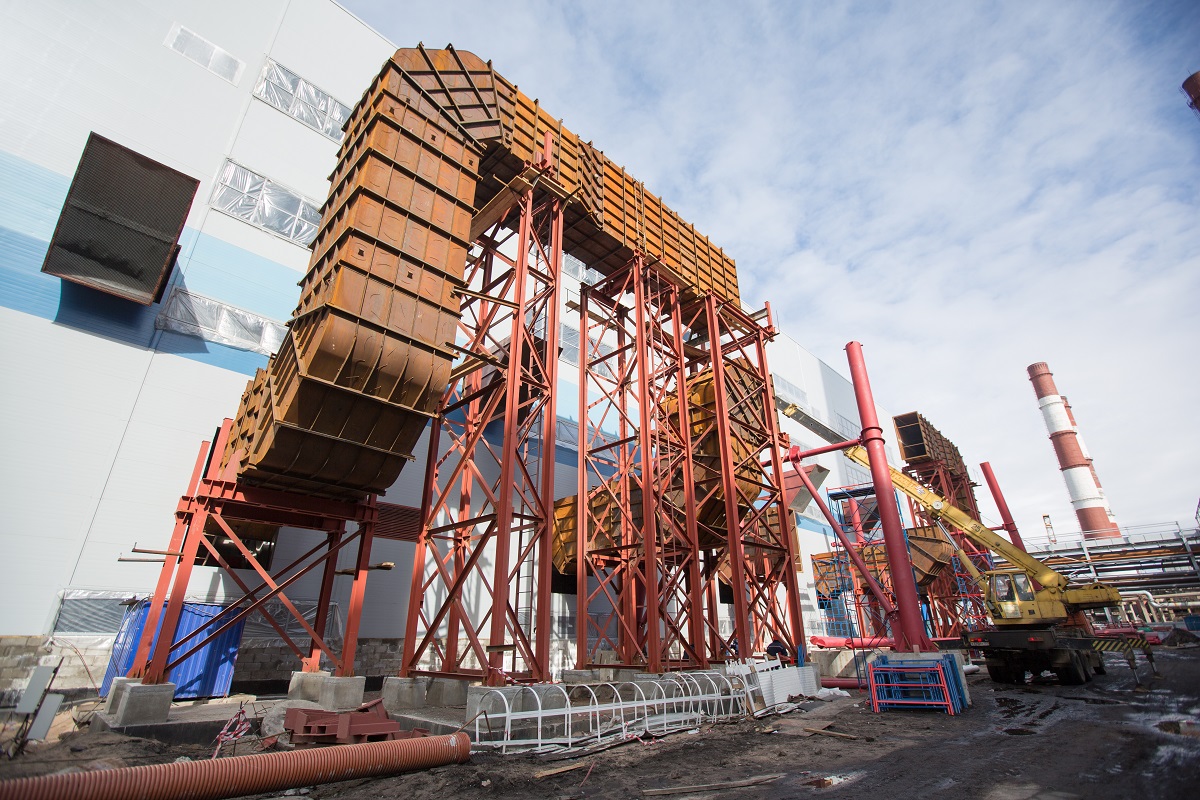

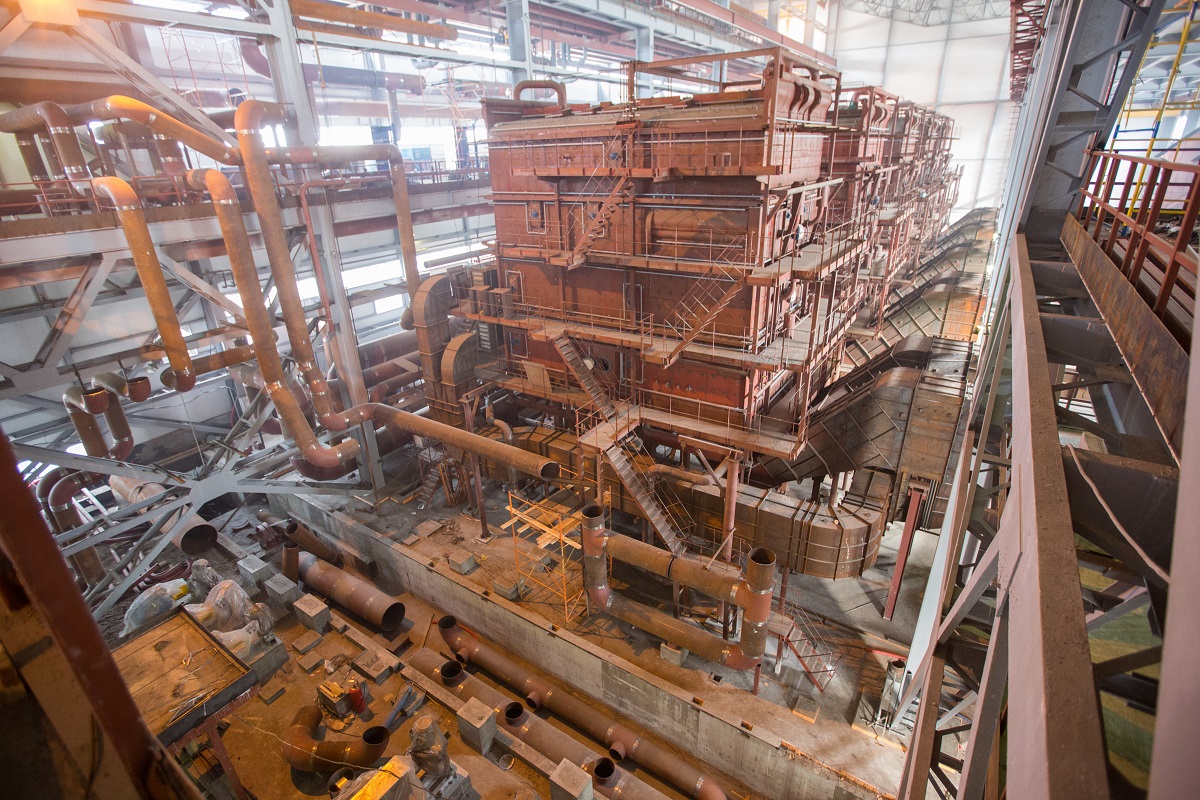

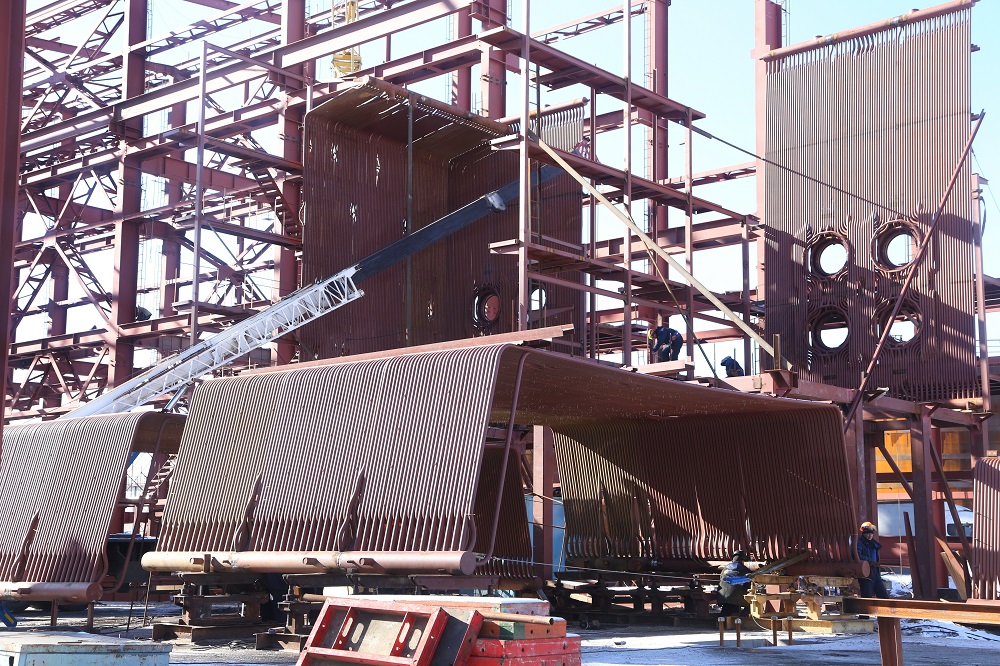

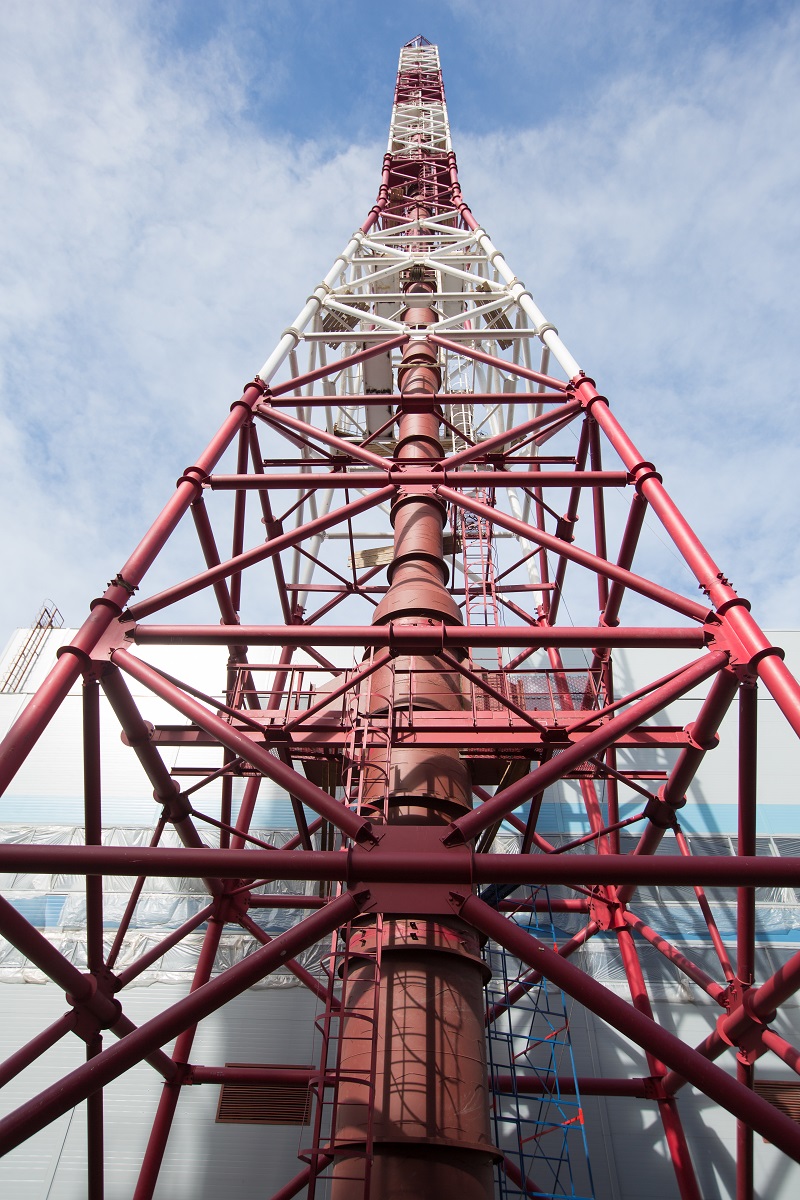

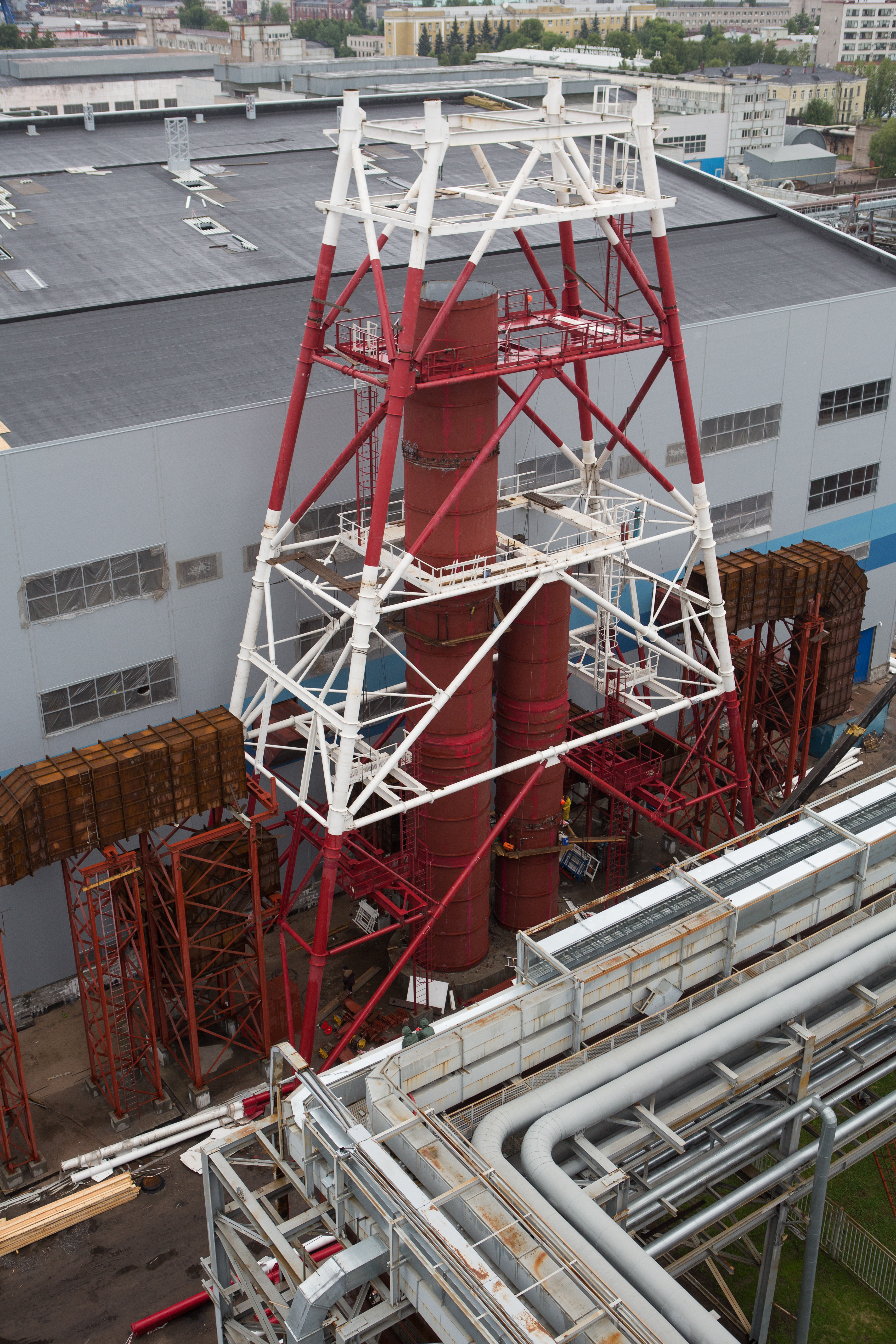

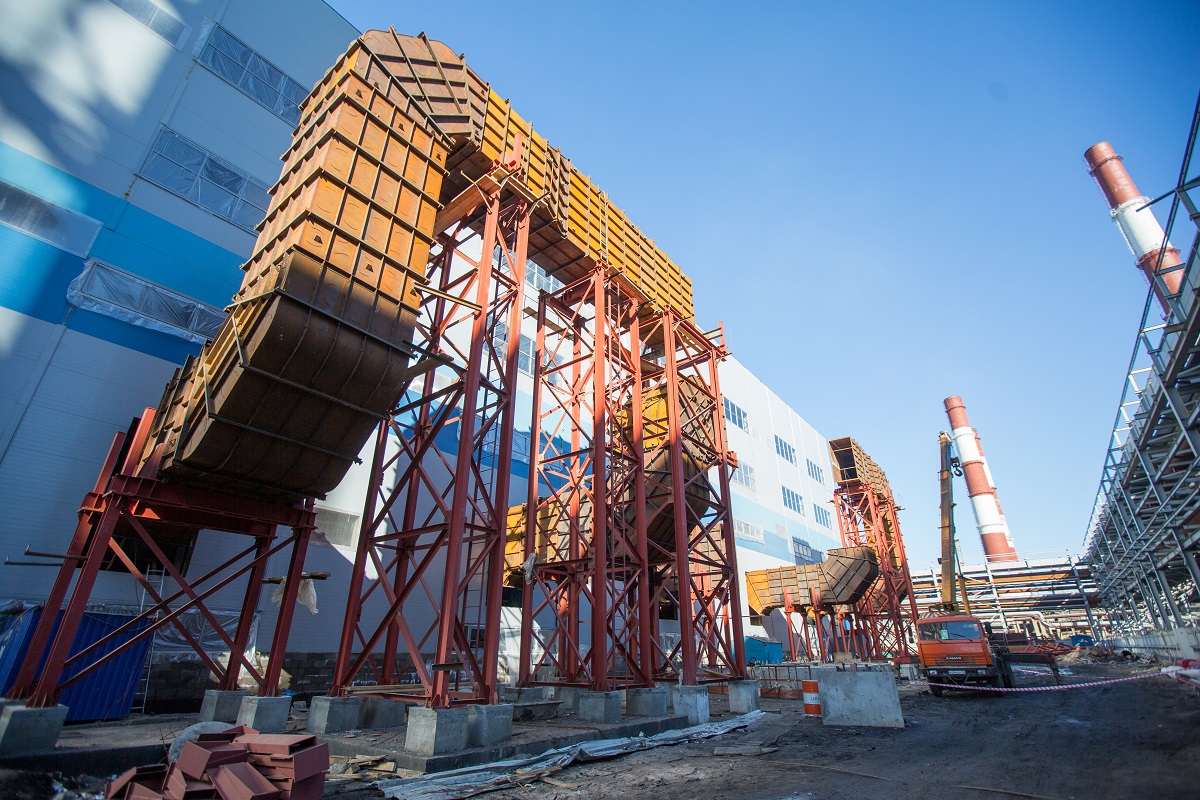

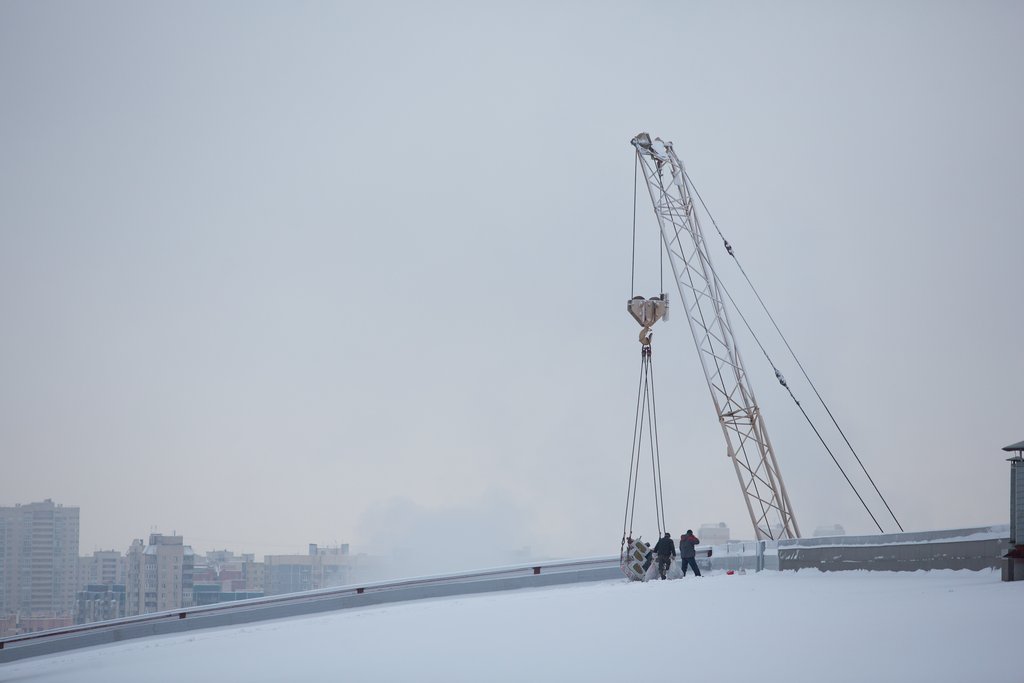

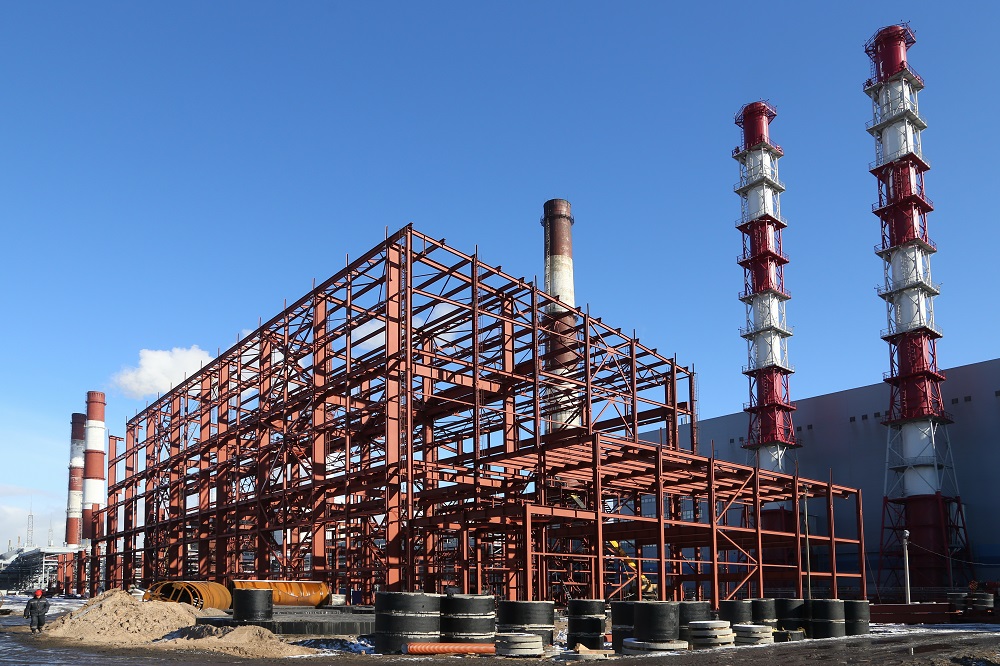

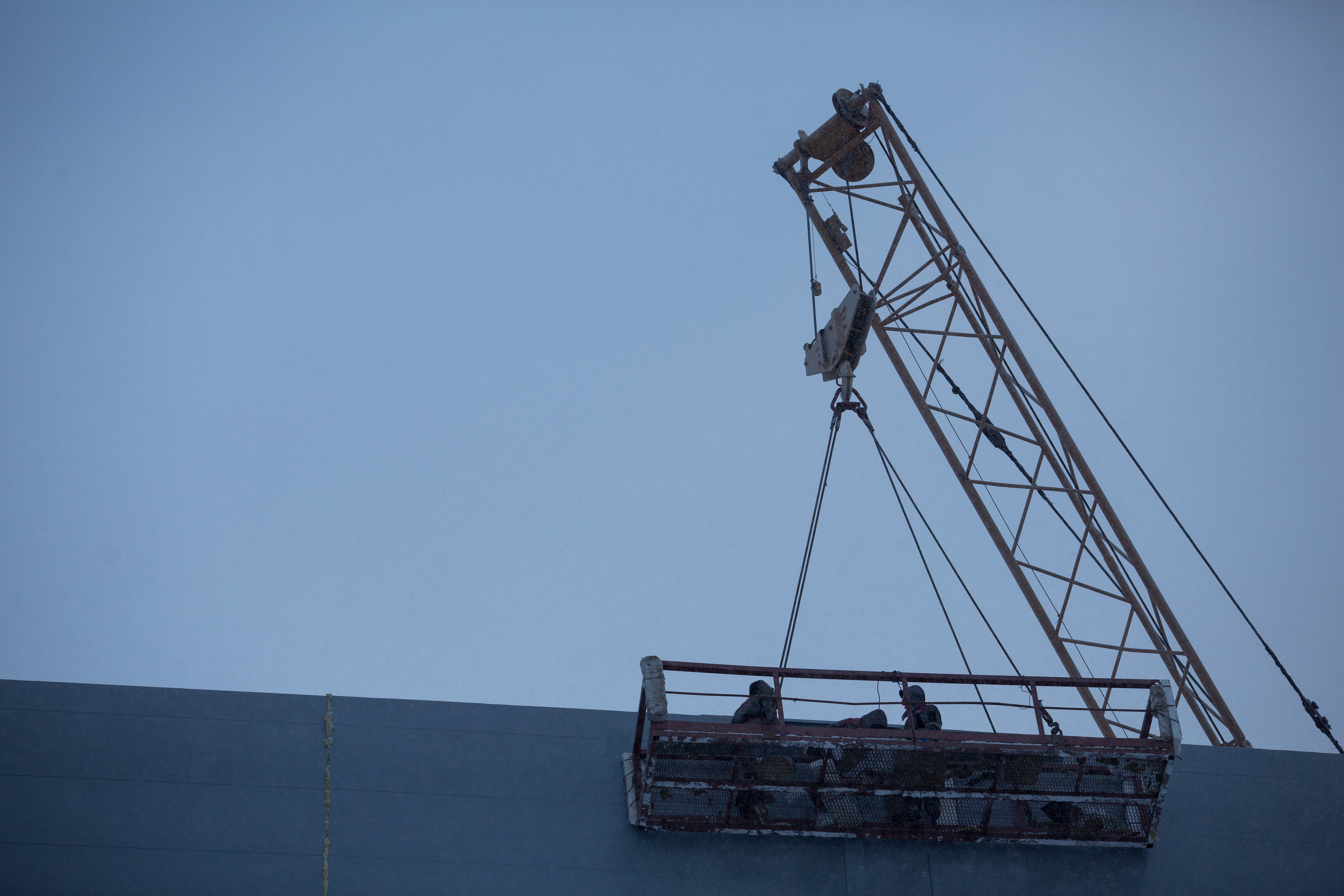

Ноябрь 2008: Установка первой опоры каркаса котла-утилизатора

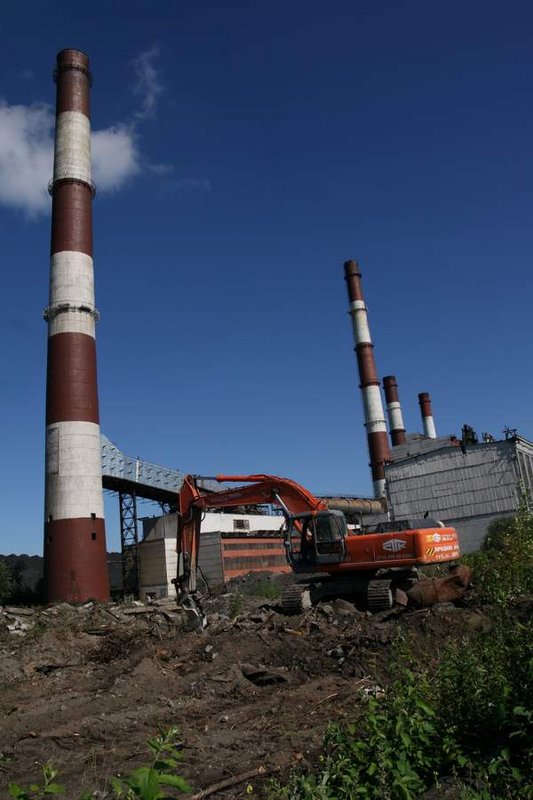

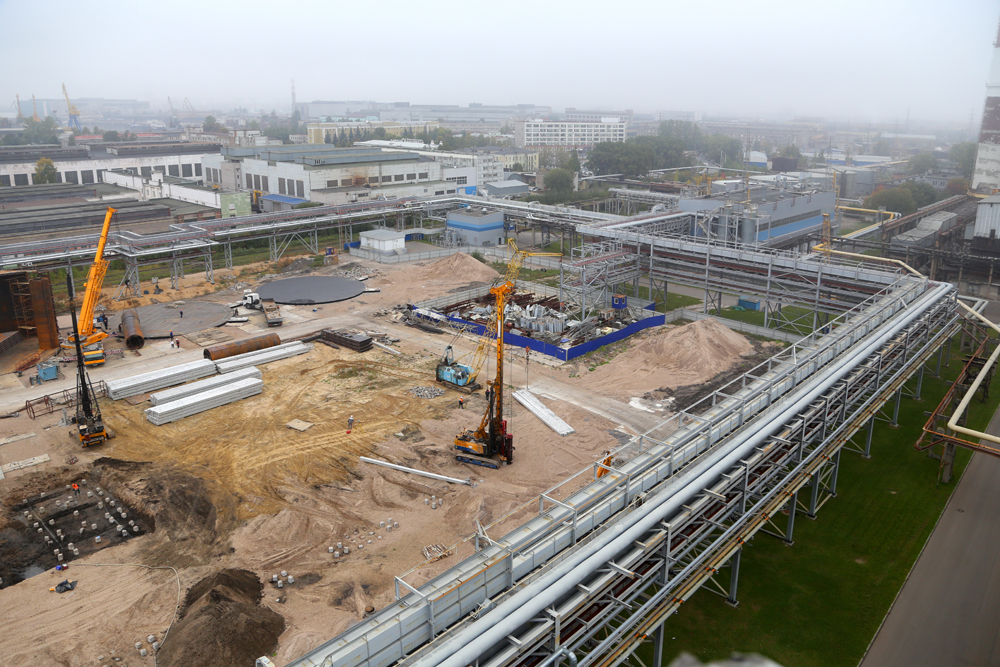

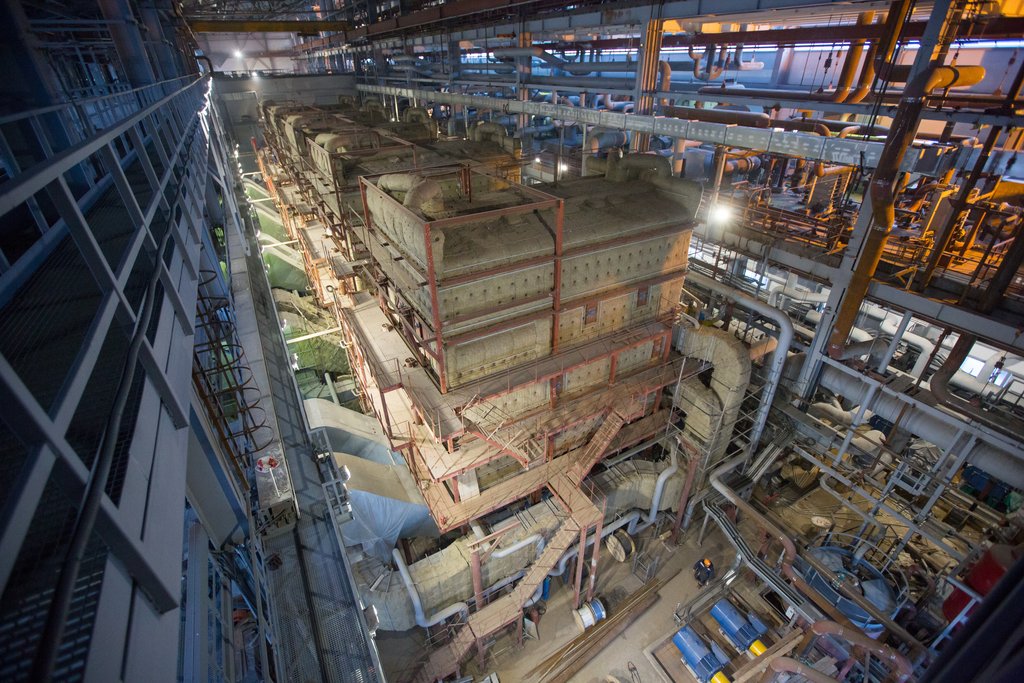

Сентябрь 2008

Август 2008

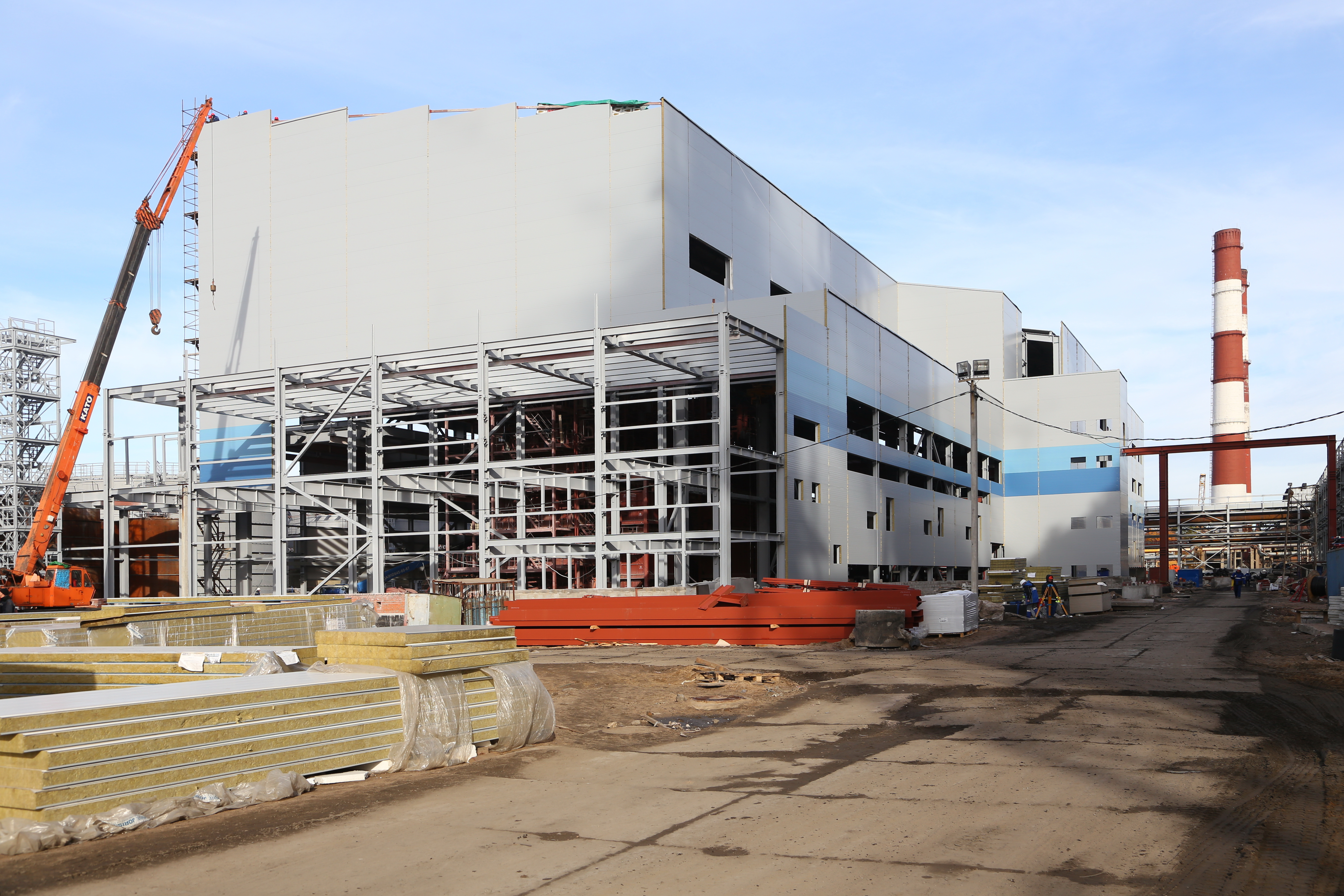

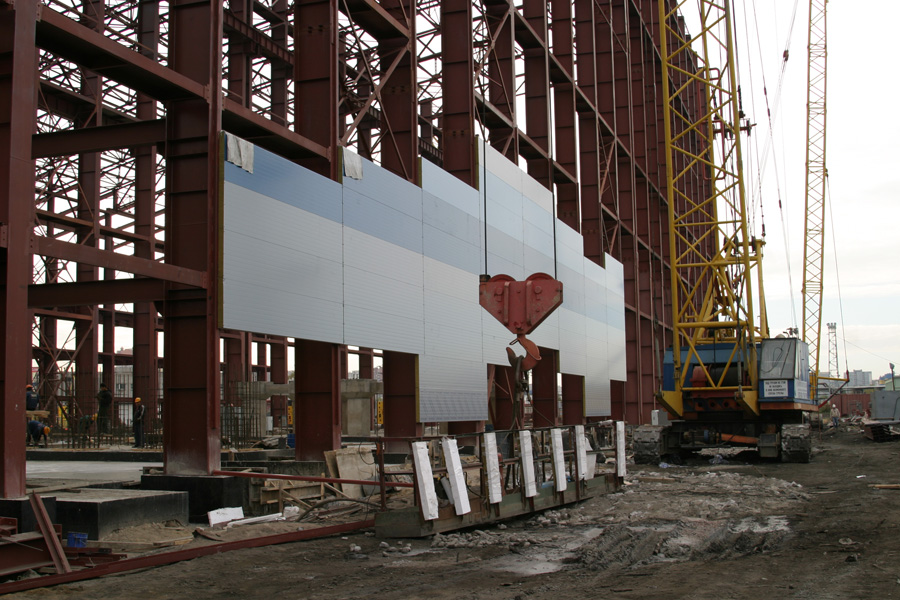

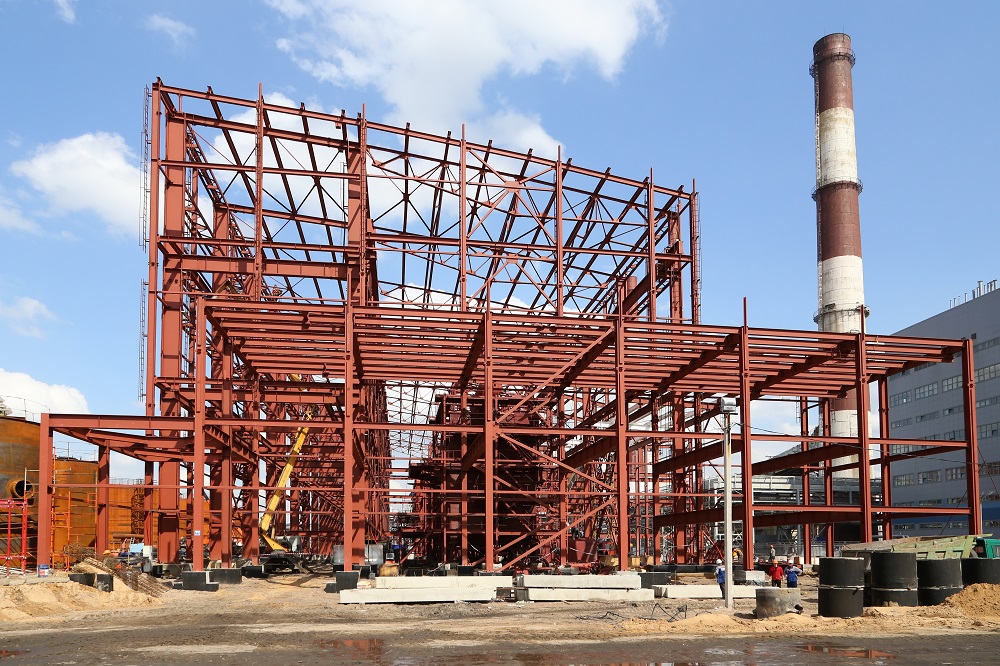

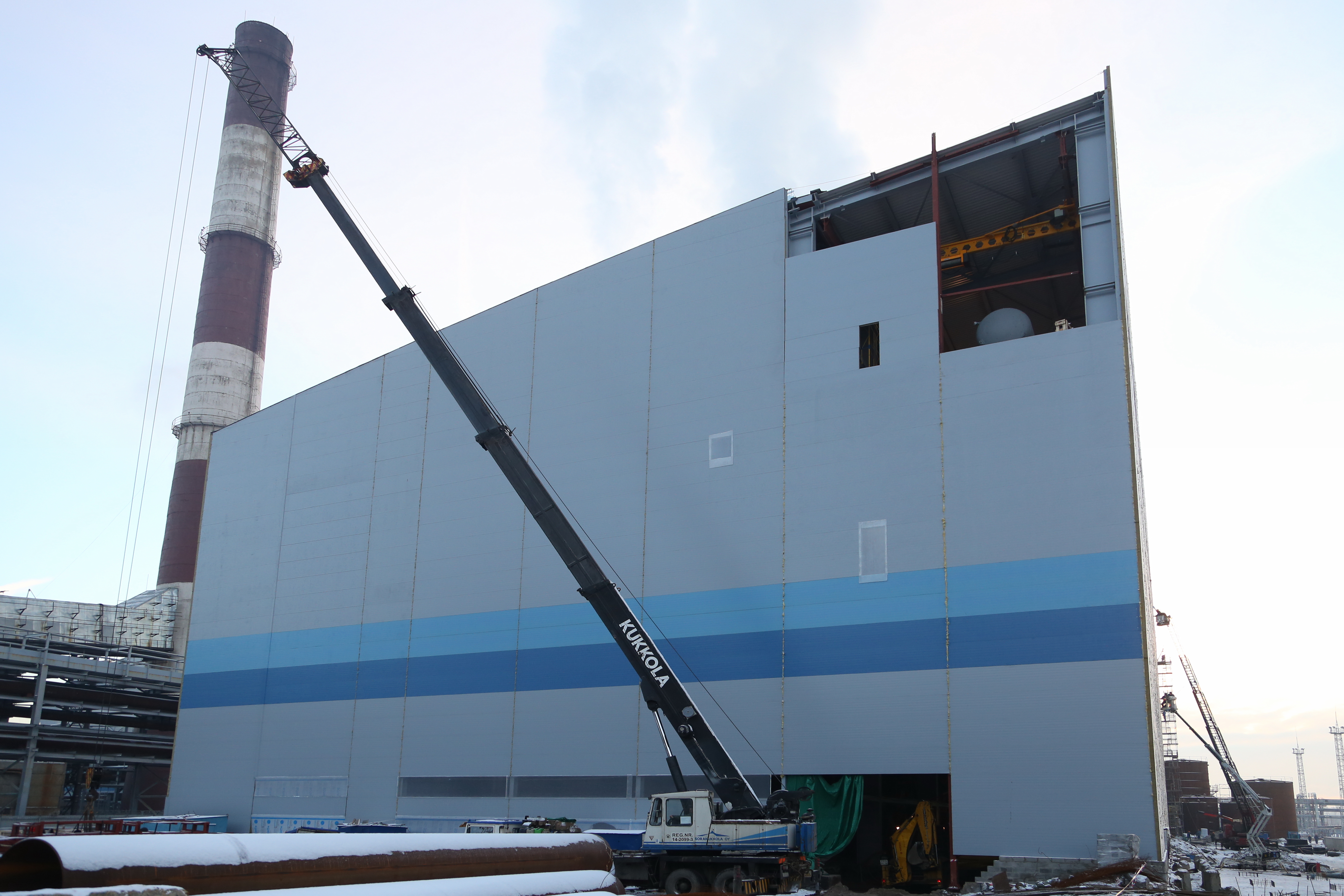

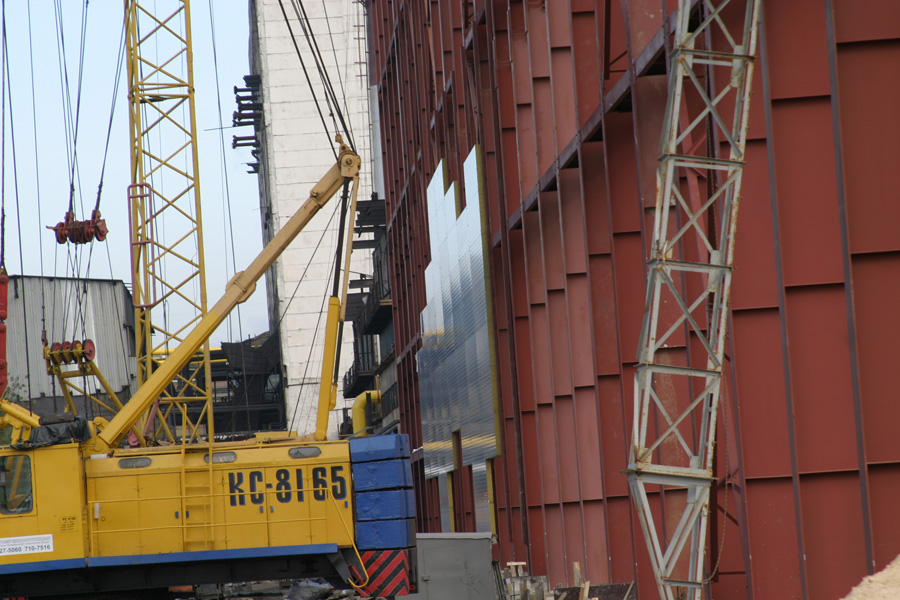

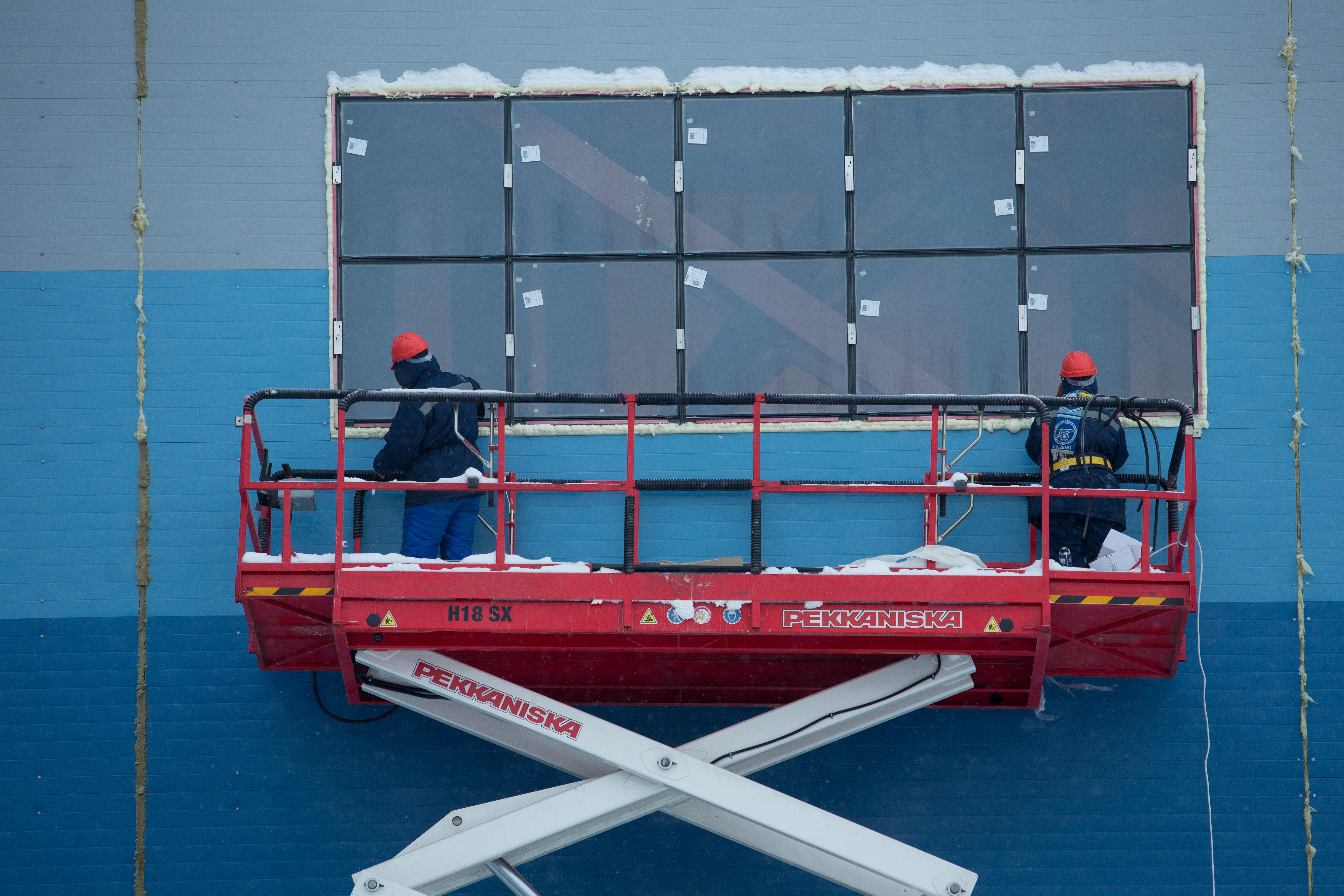

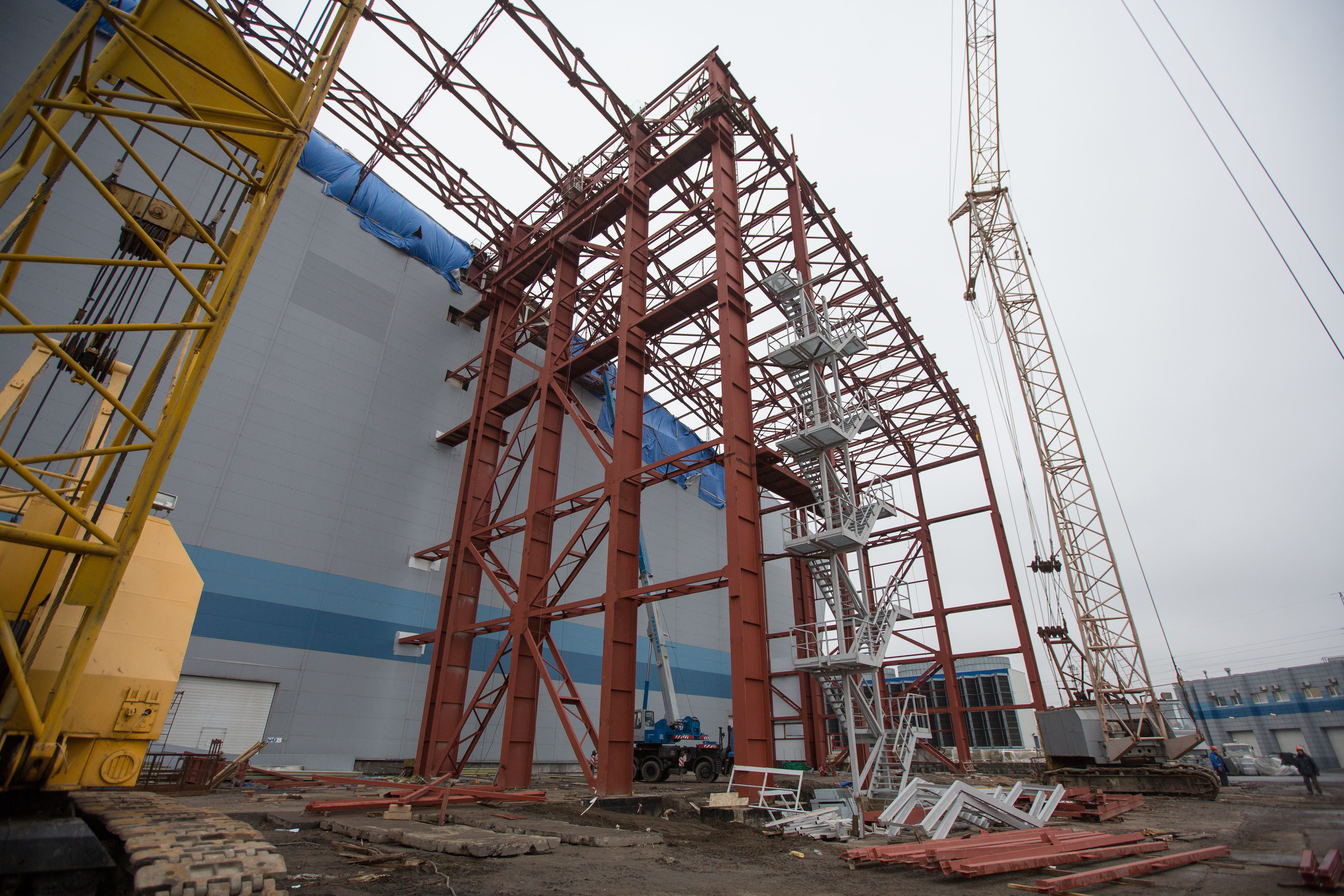

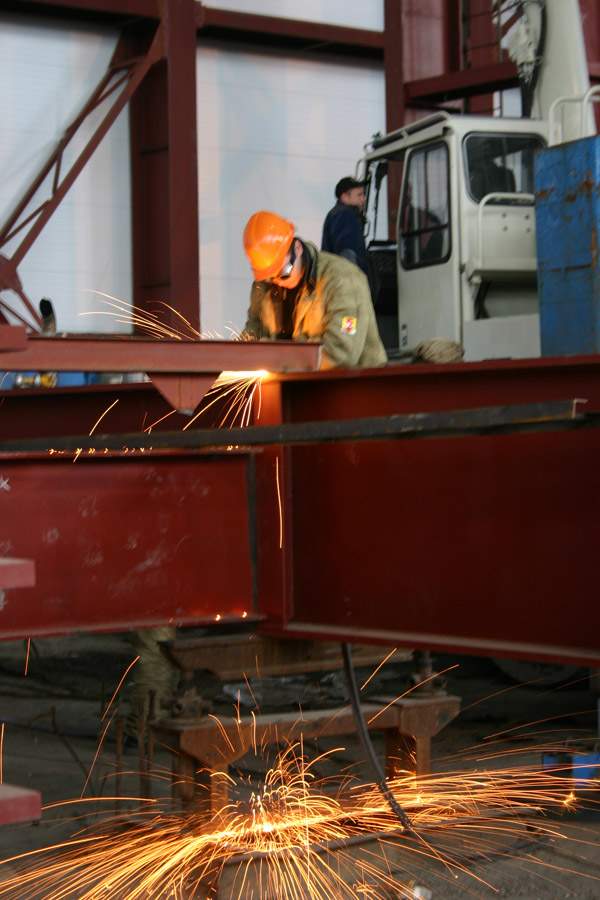

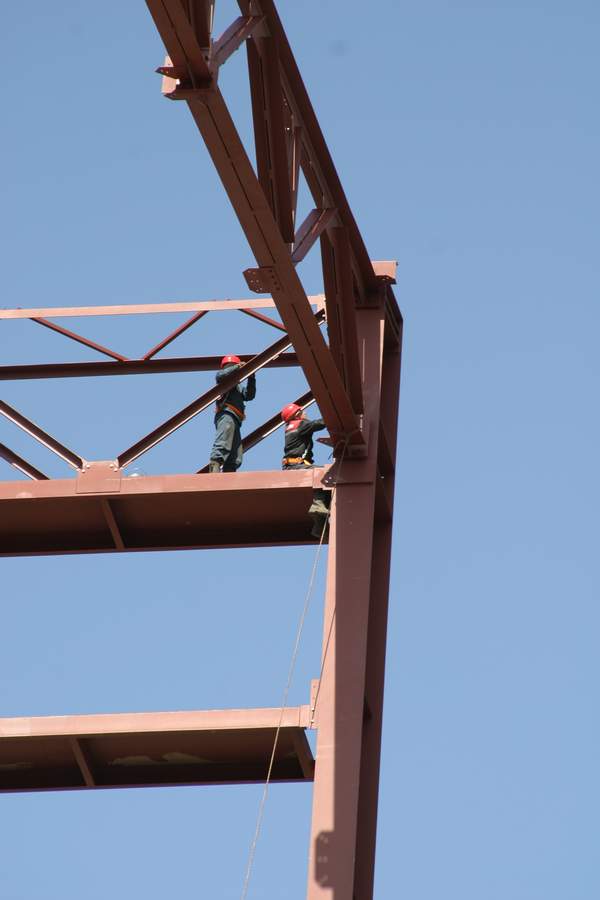

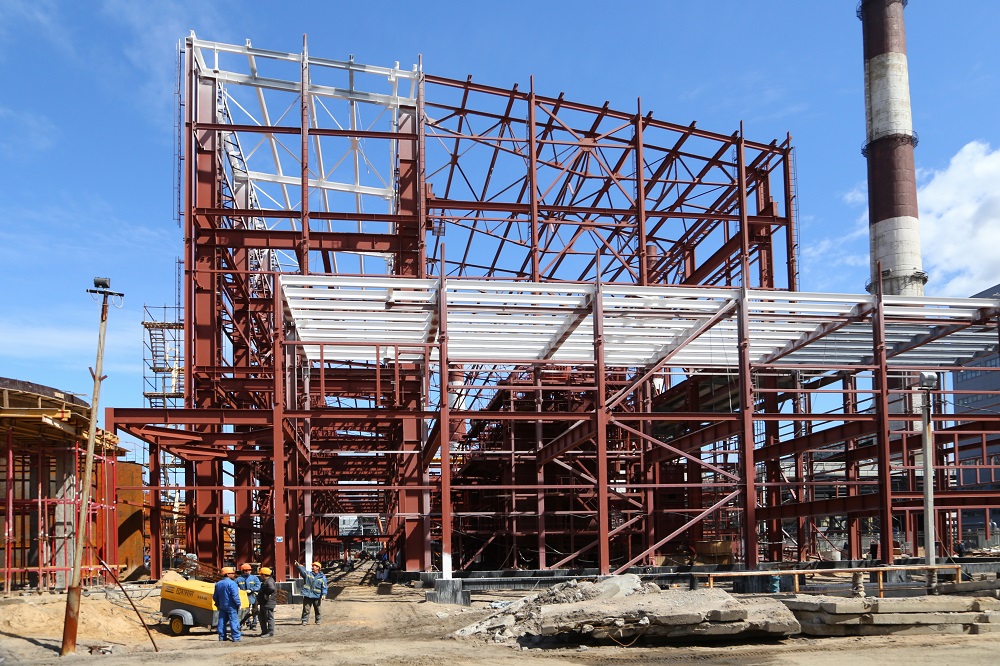

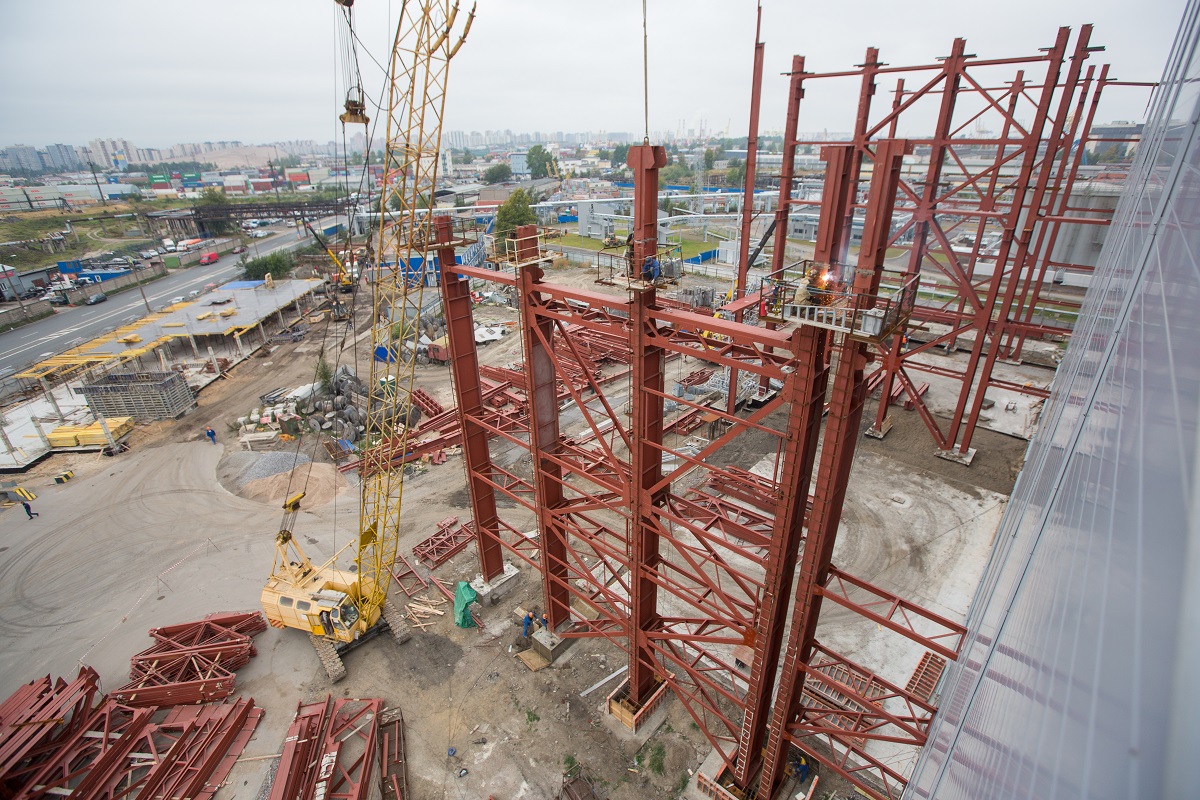

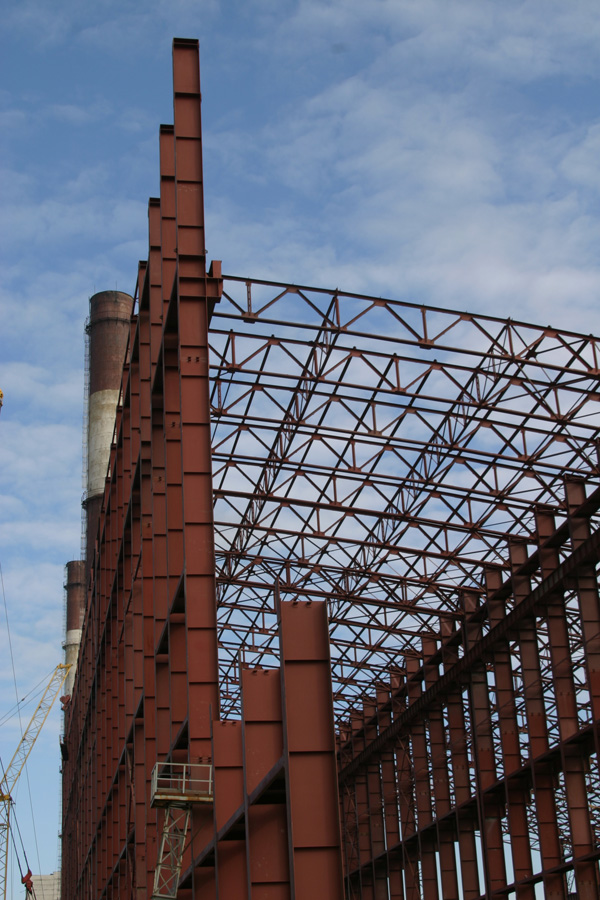

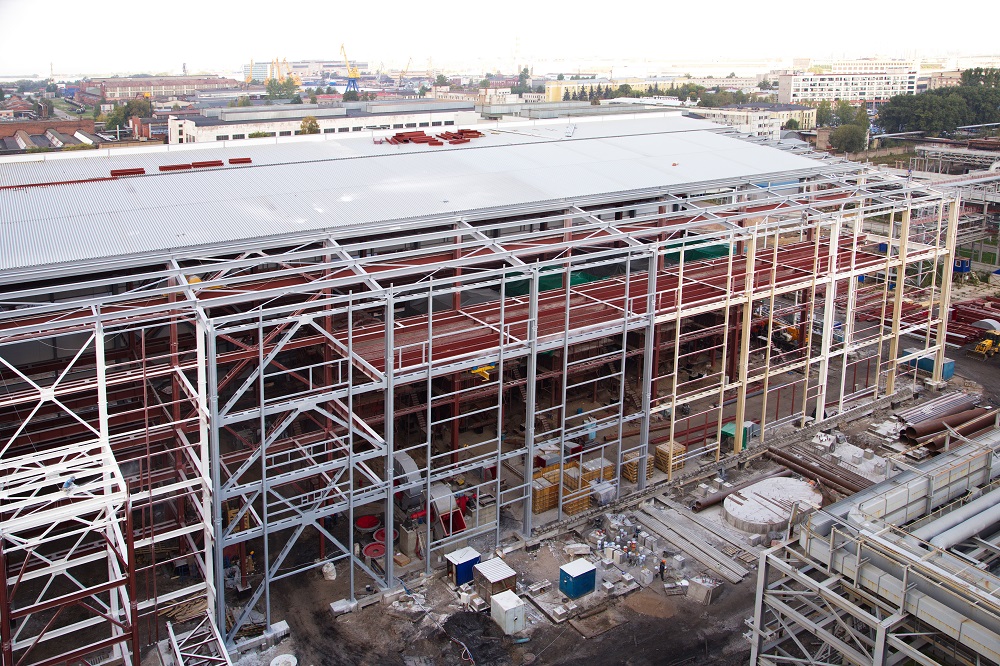

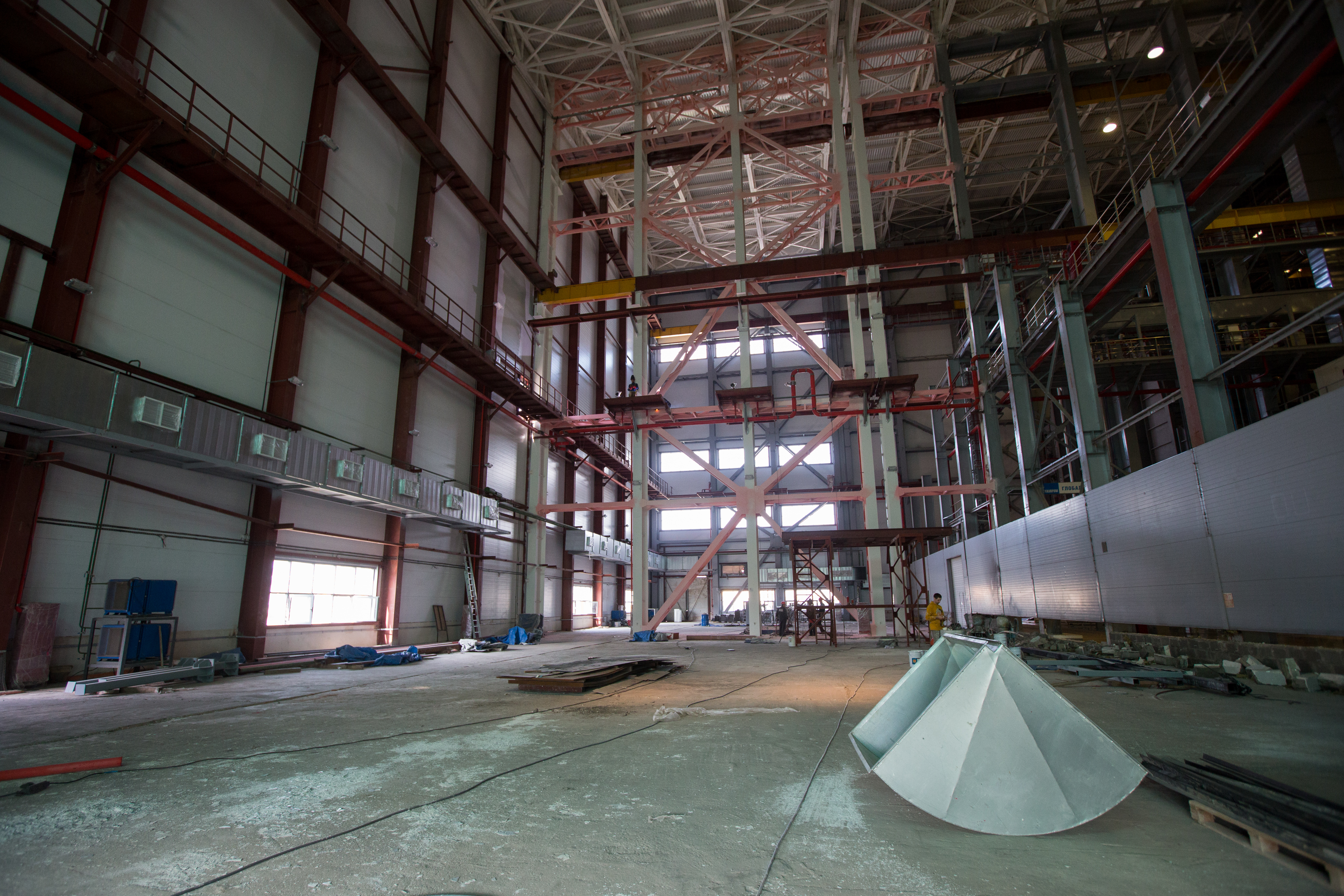

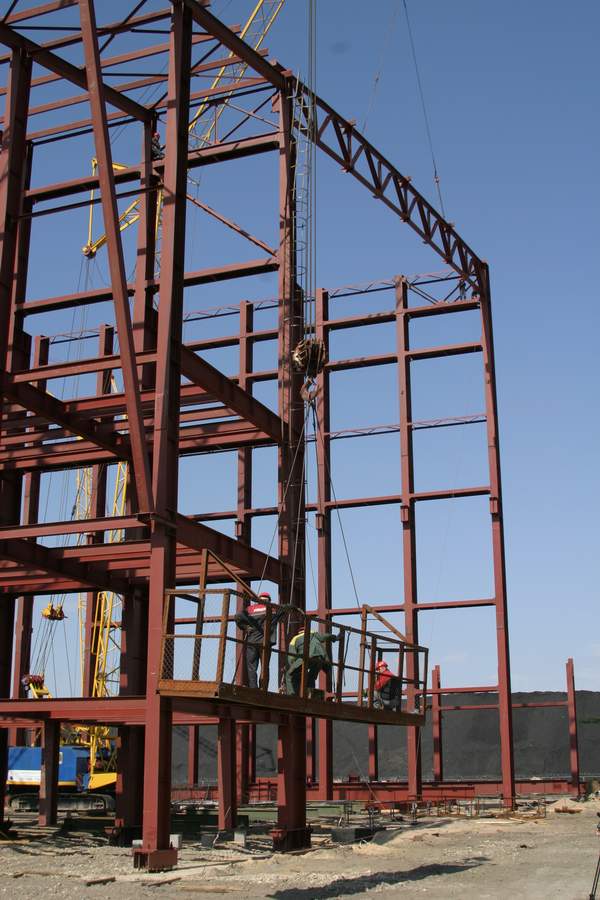

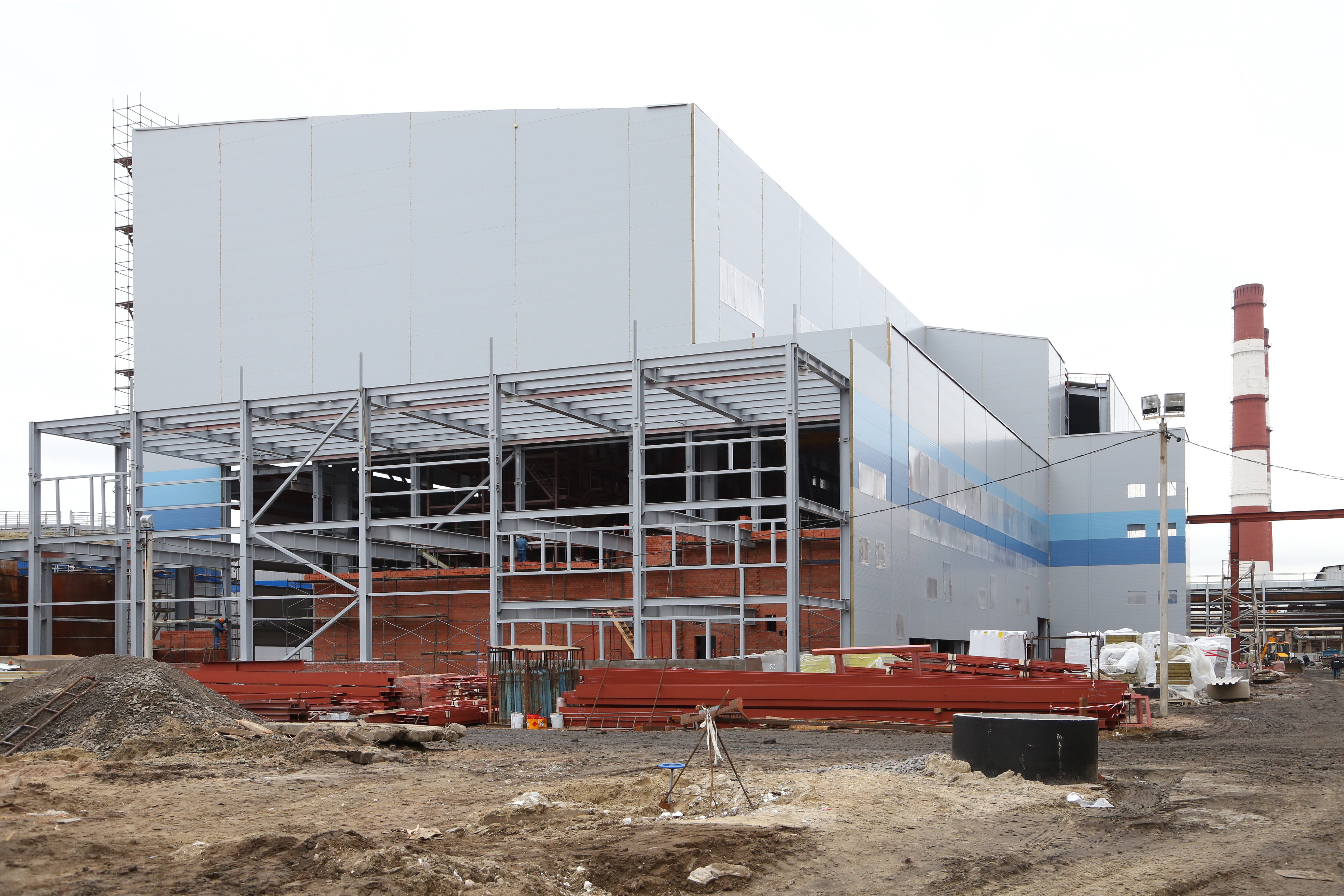

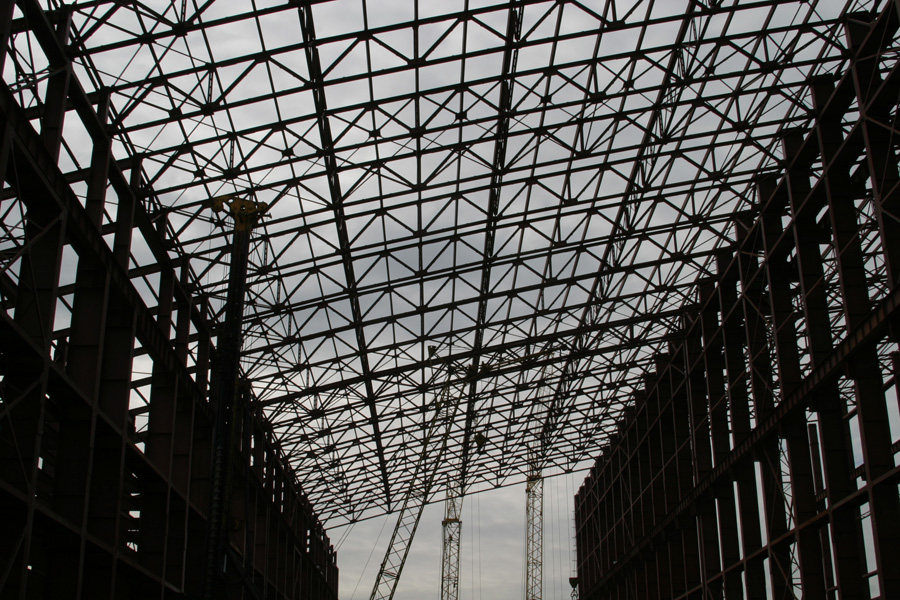

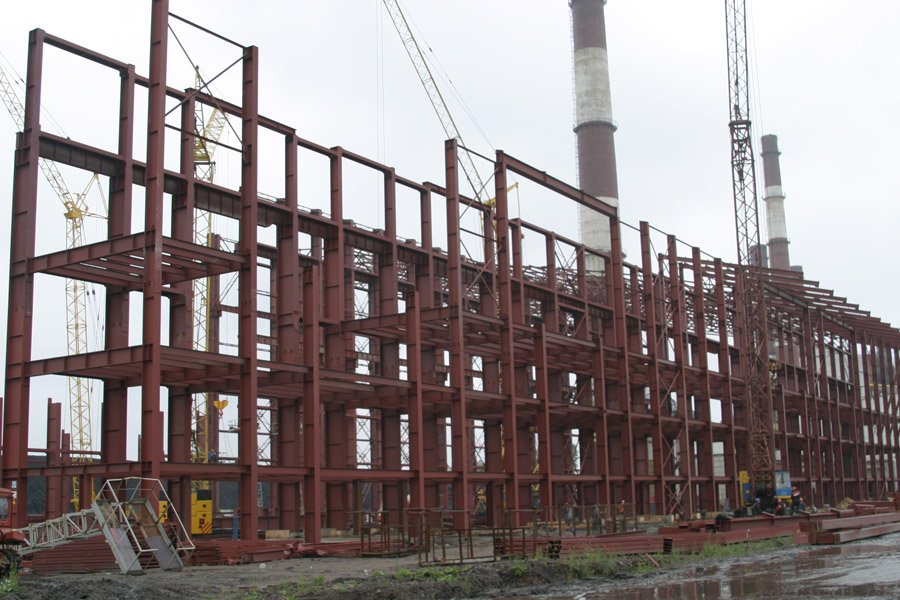

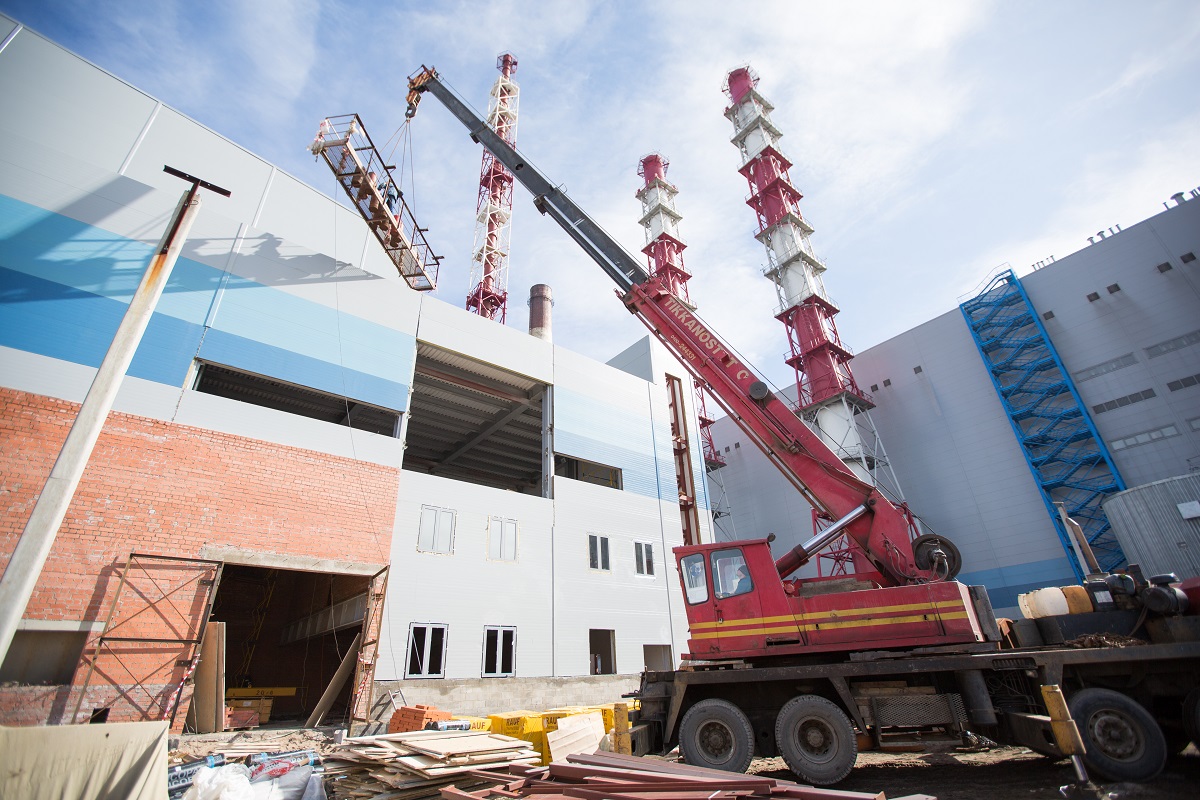

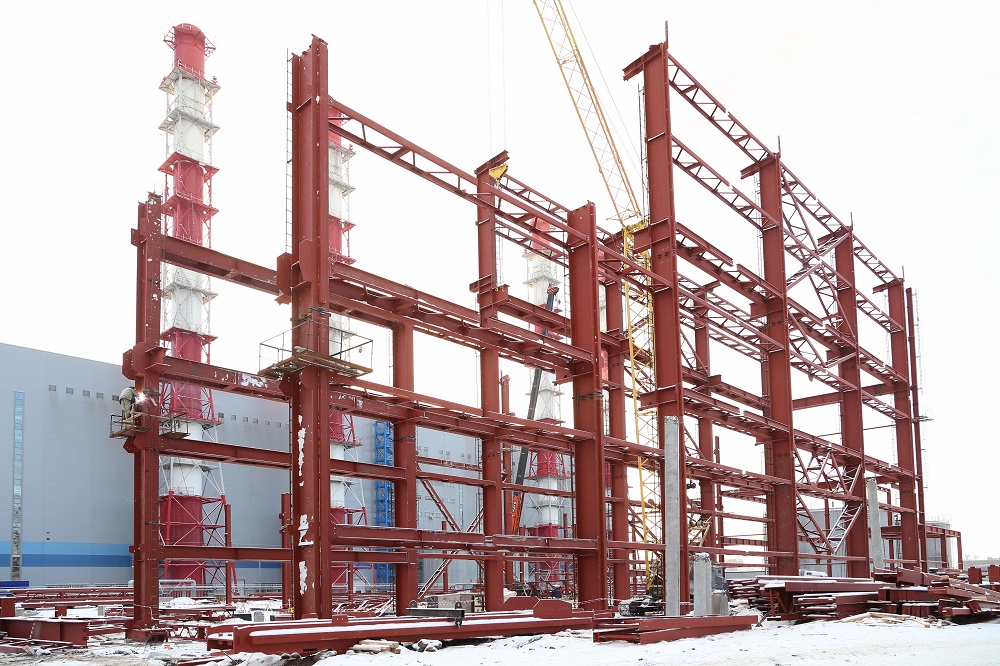

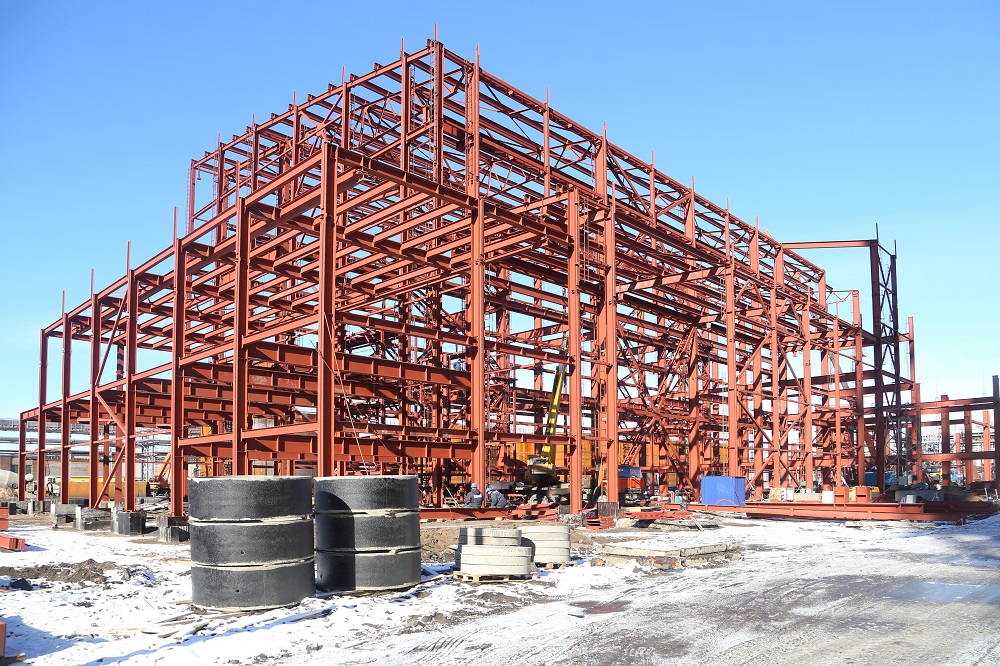

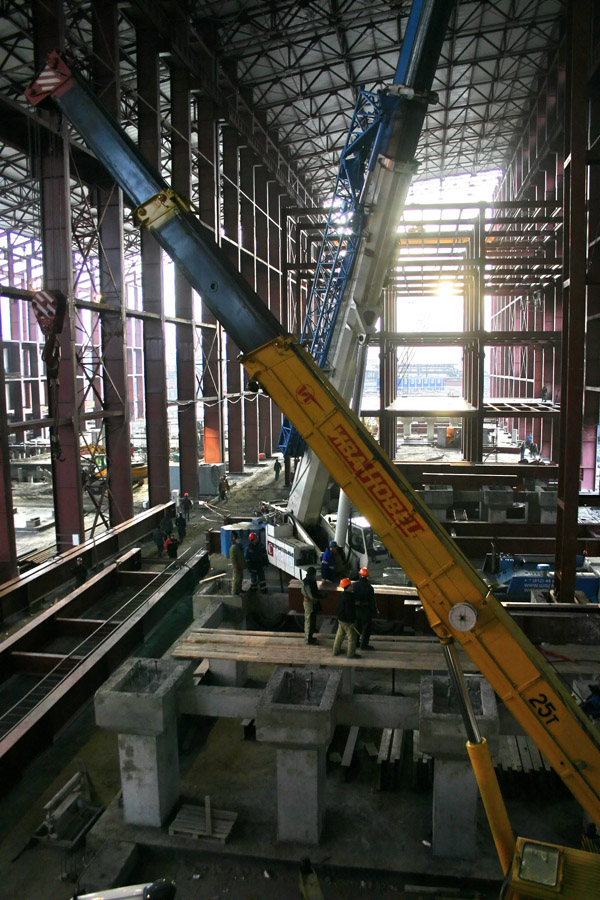

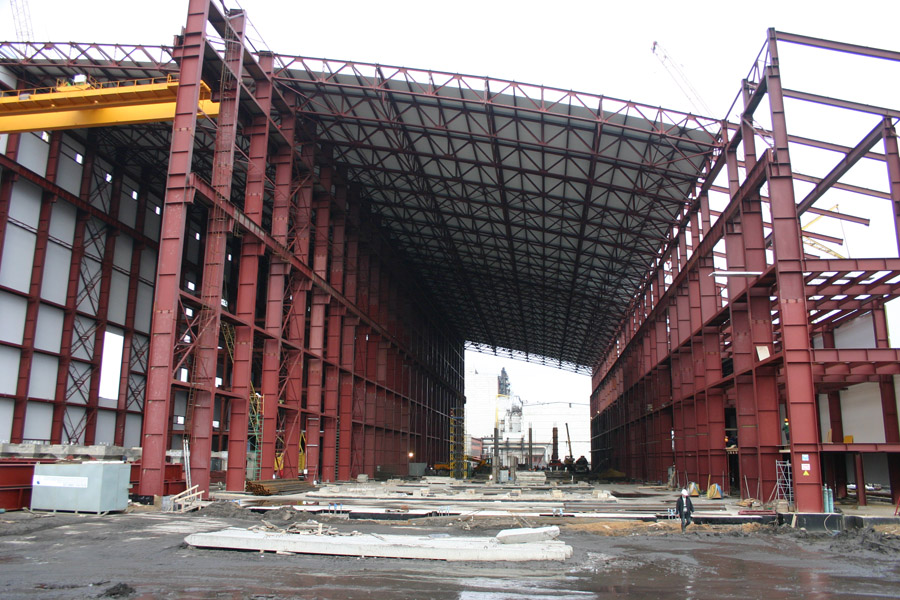

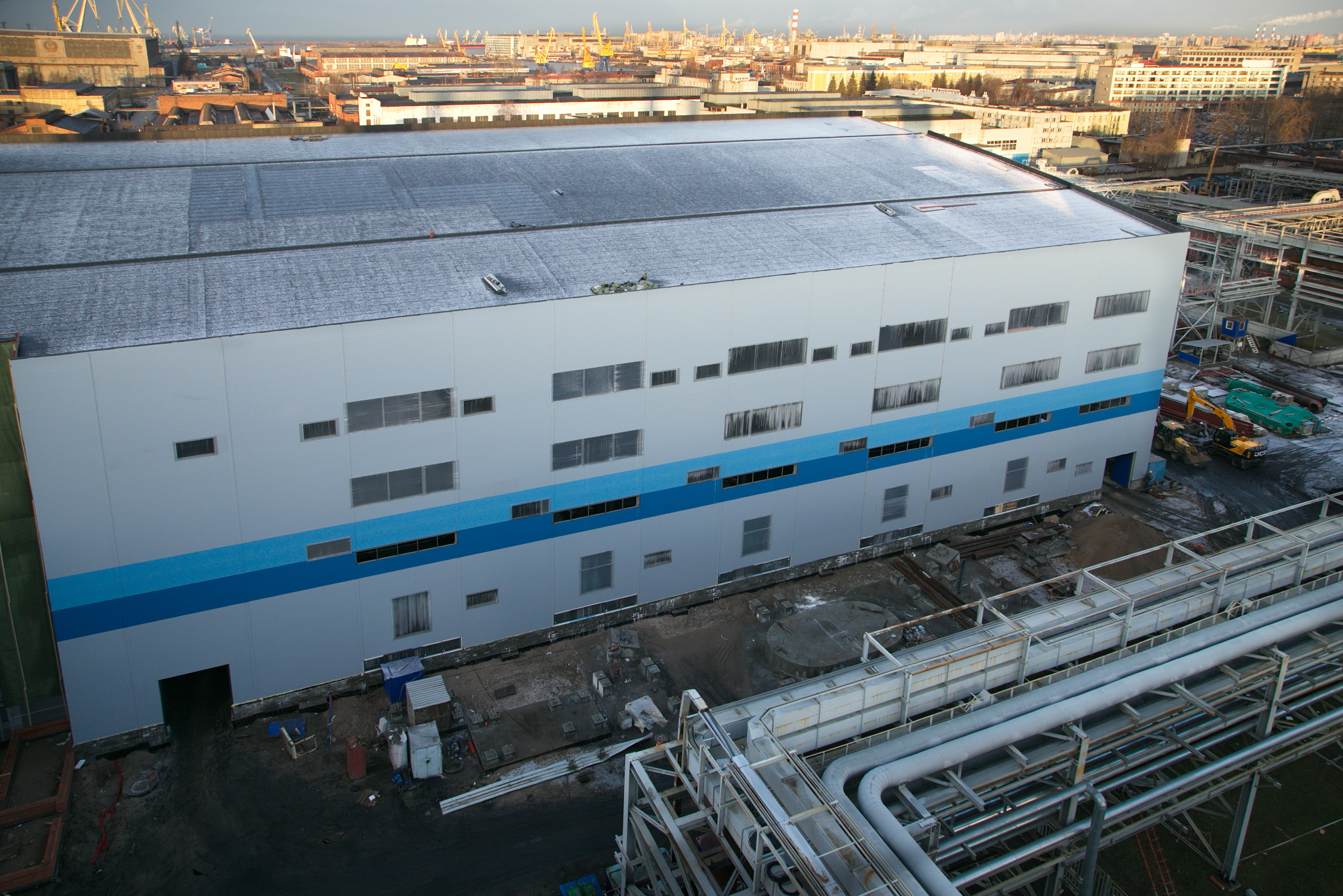

Июнь 2008: Монтаж первой фермы кровли главного корпуса

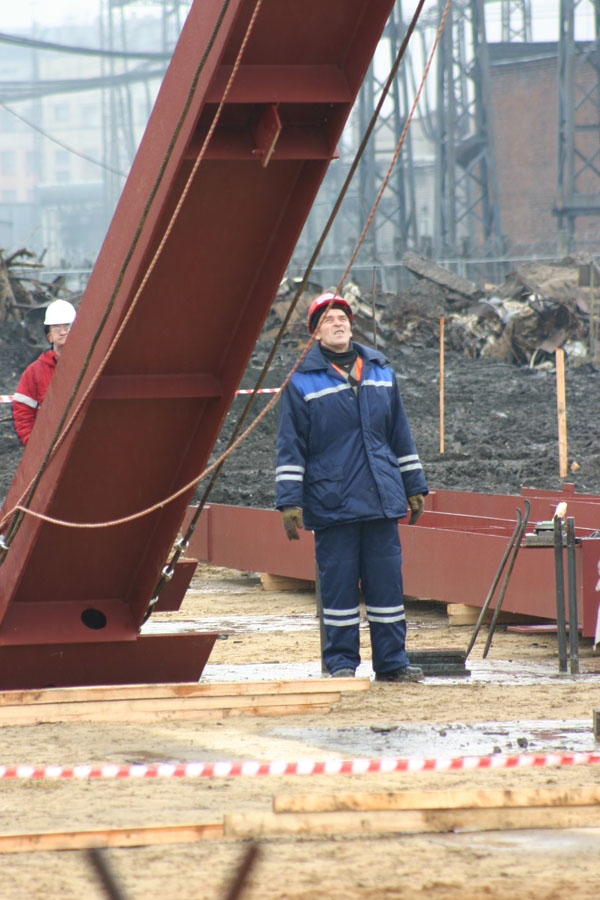

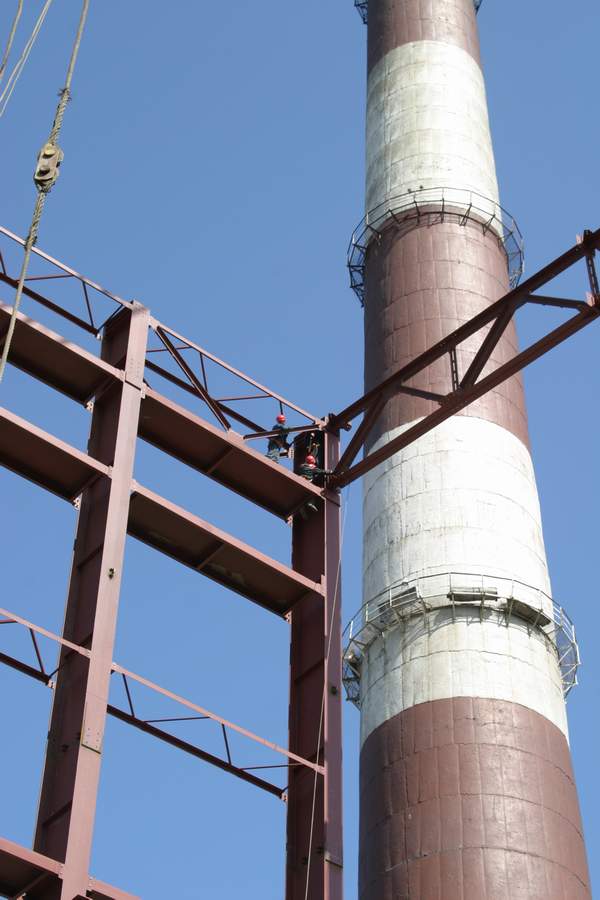

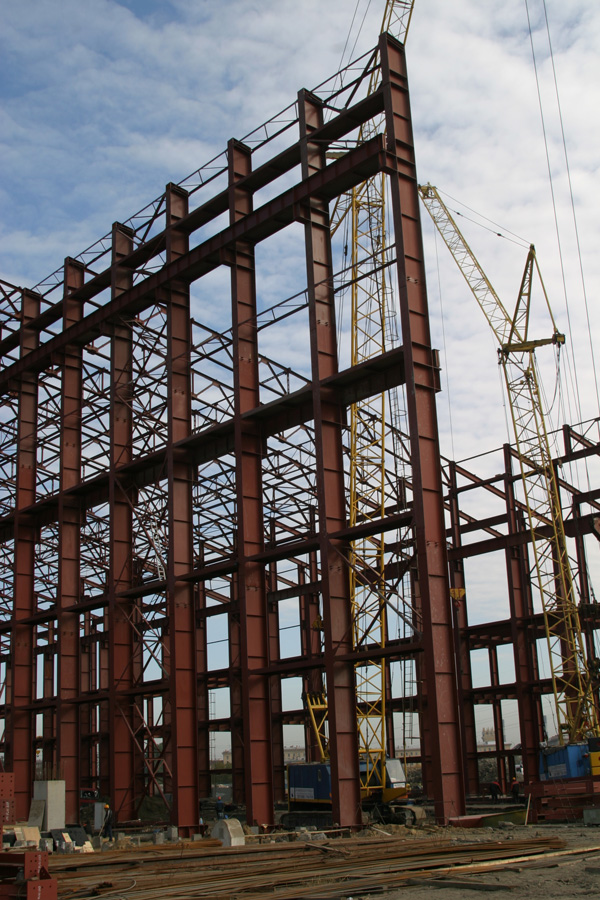

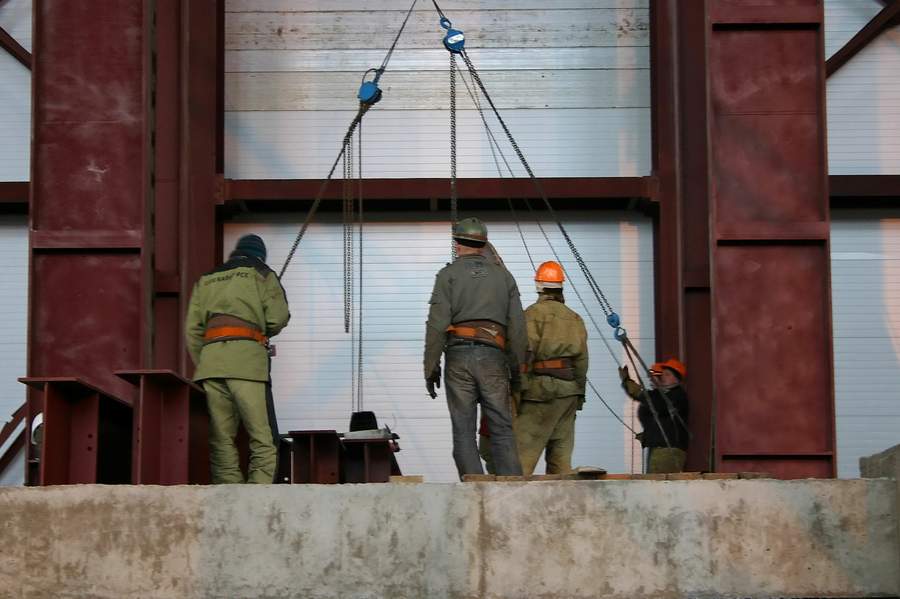

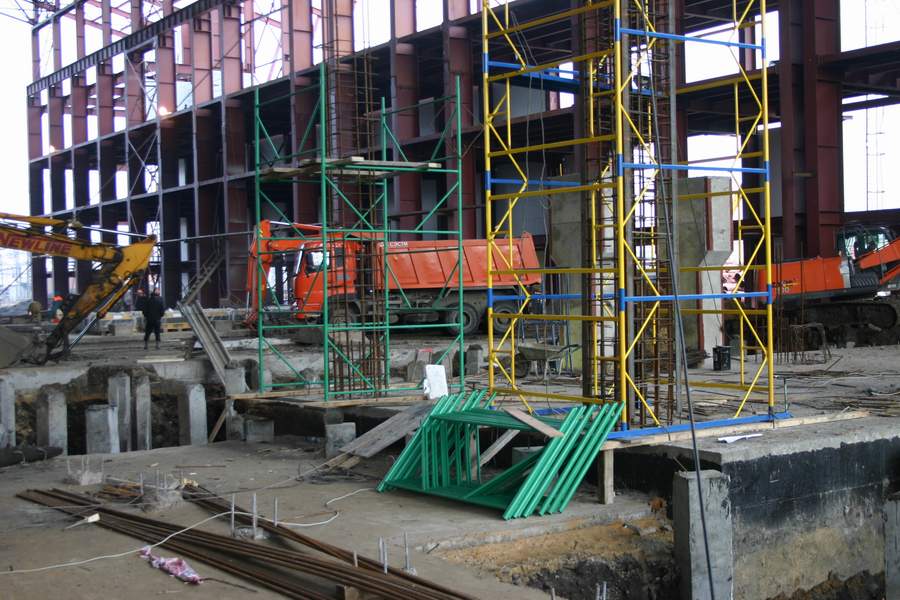

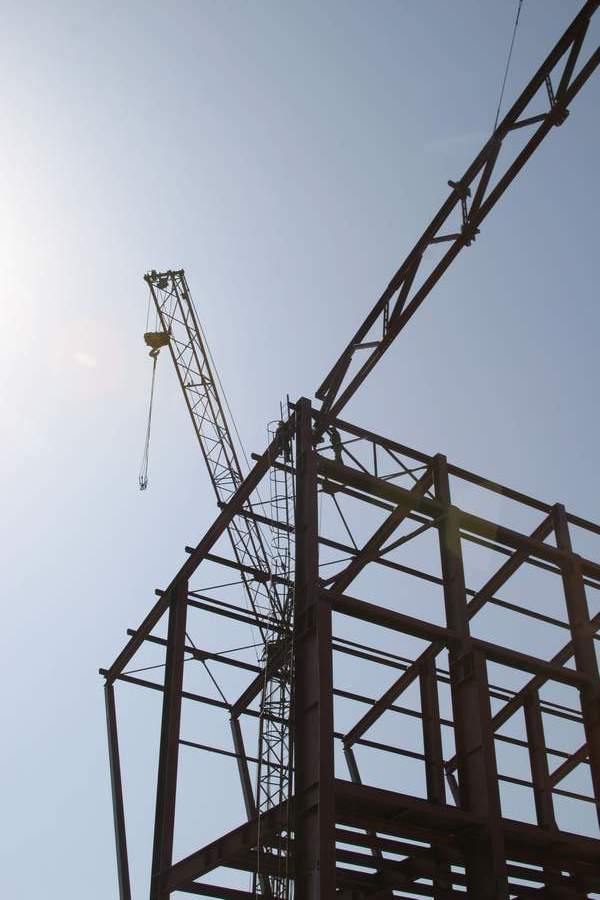

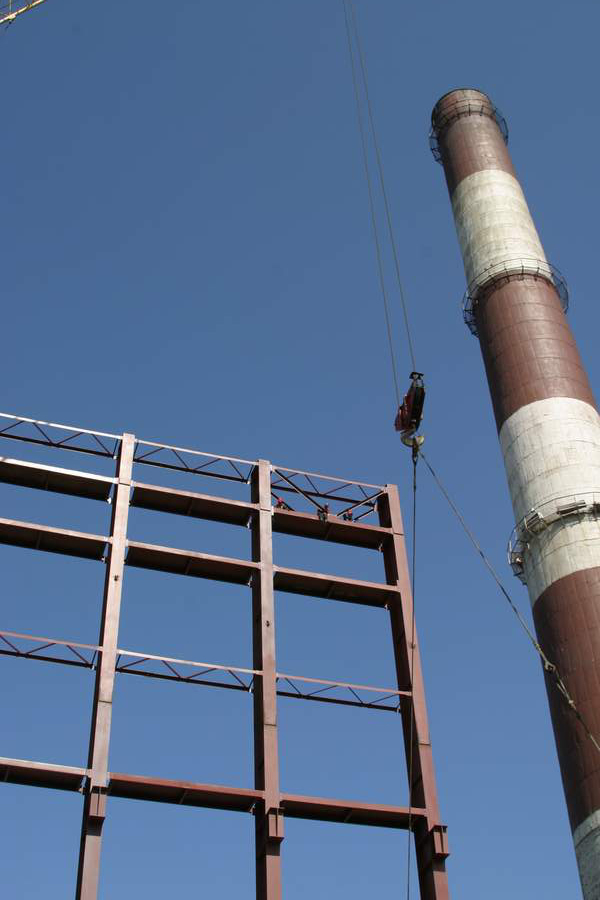

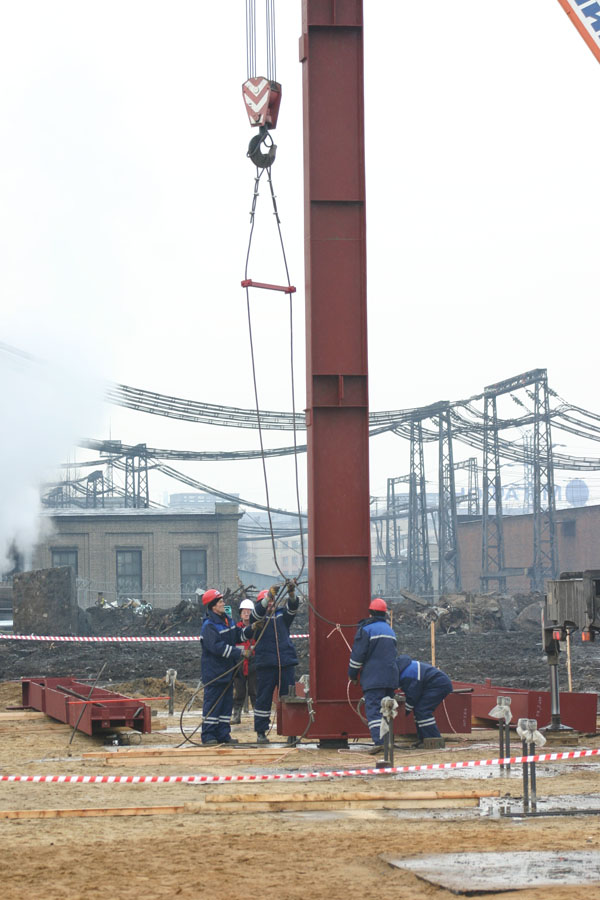

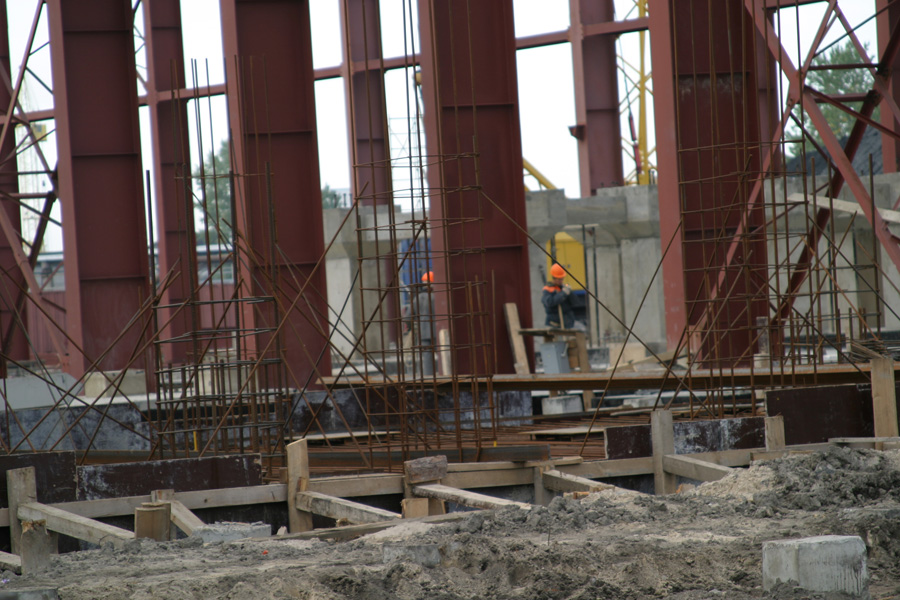

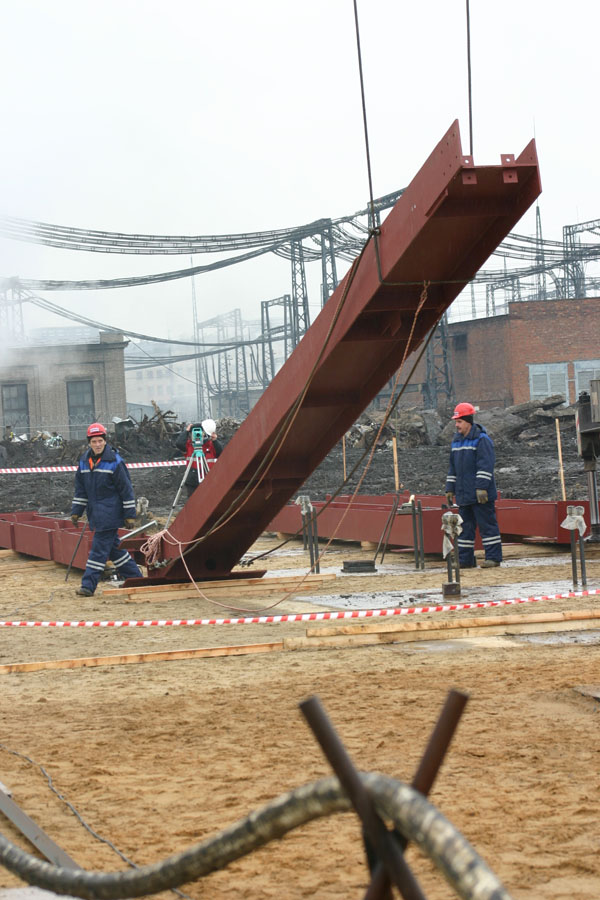

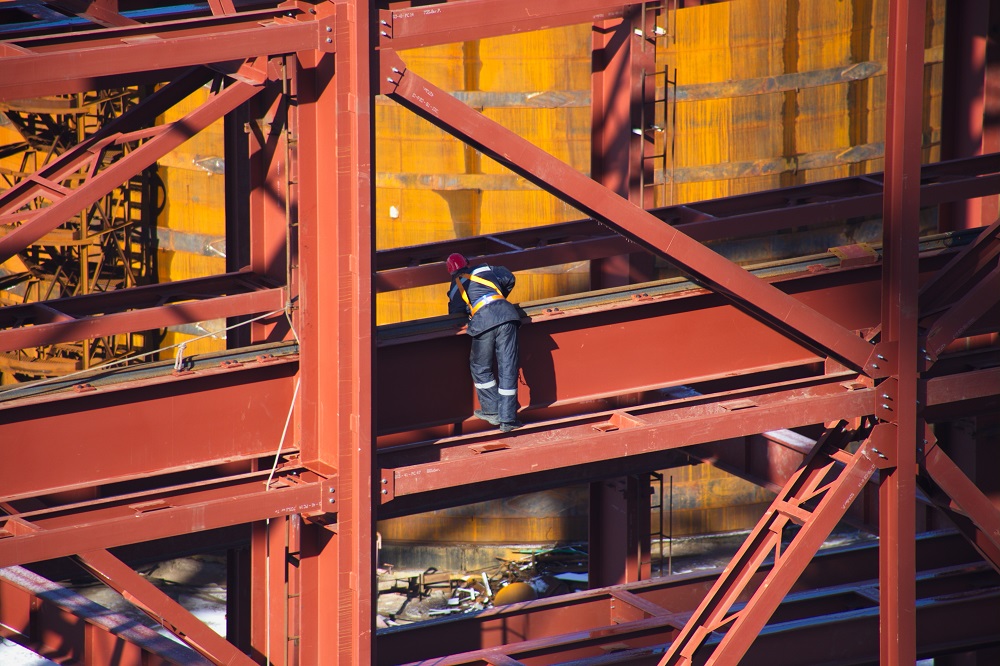

Апрель 2008: Установка первой колонны главного корпуса

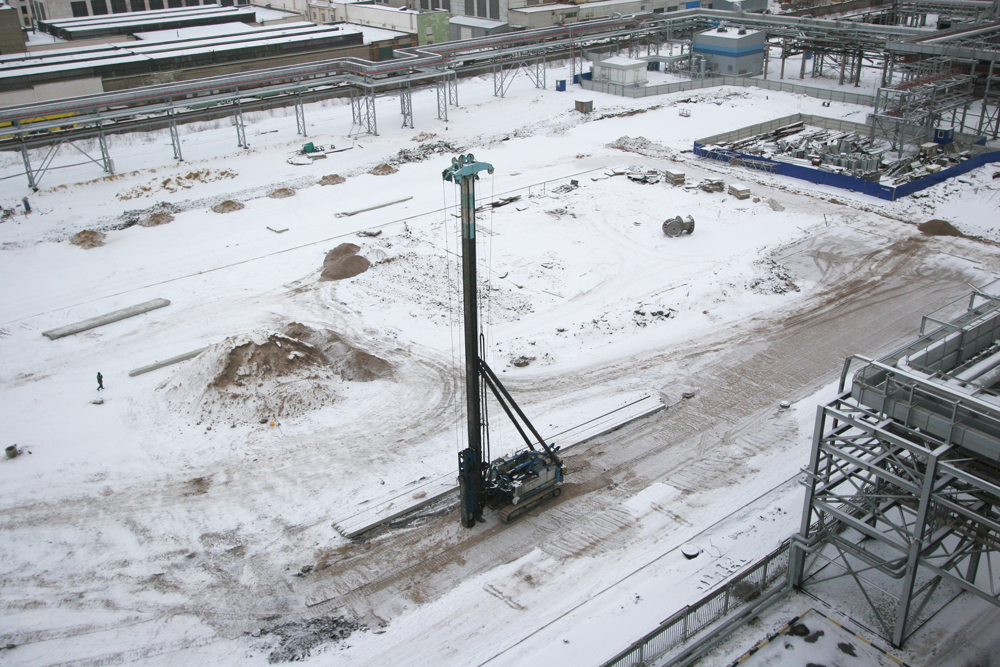

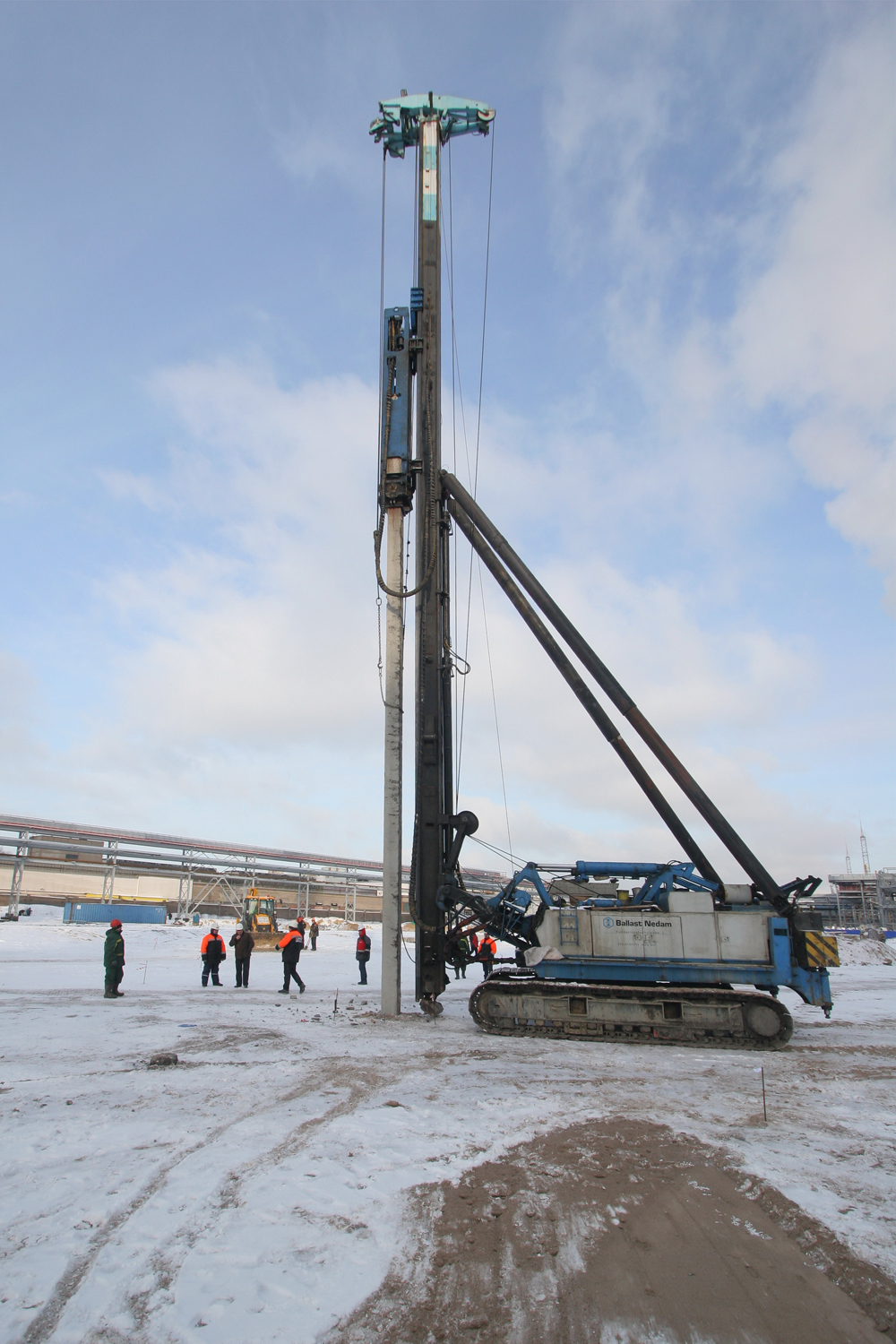

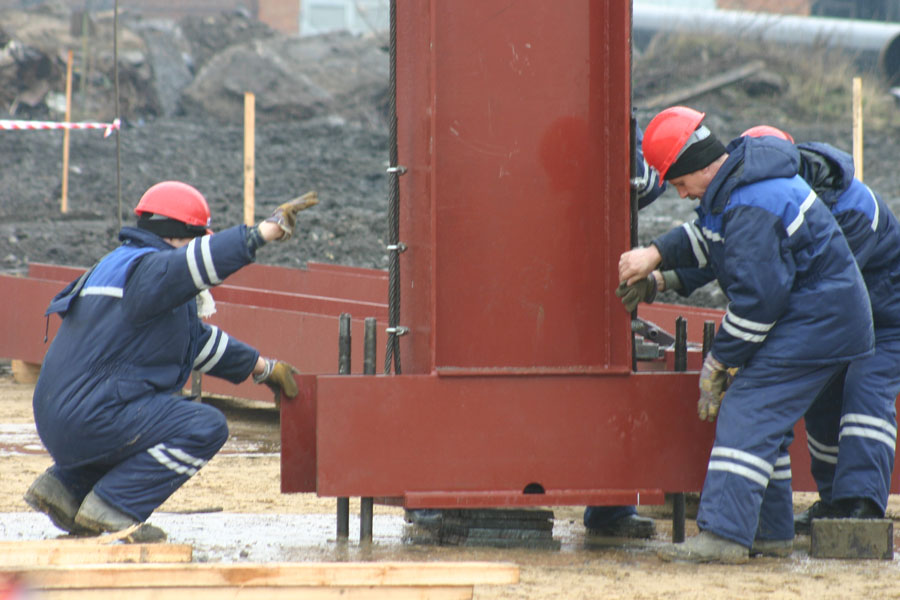

Сентябрь 2007: Установка первой сваи

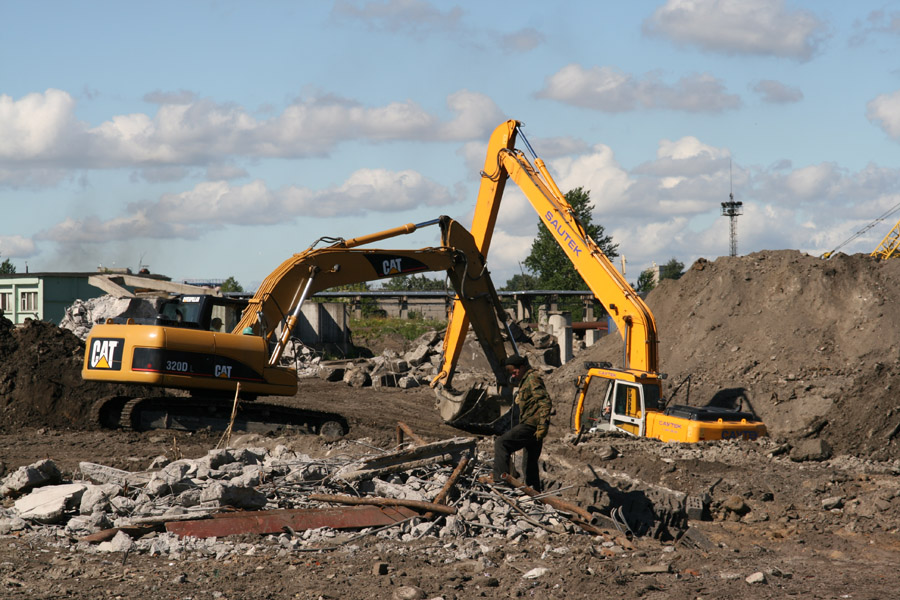

Август 2007: Подготовка площадки
